主斜井胶带输送机安装工程项目施工组织设计
- 格式:doc
- 大小:987.50 KB
- 文档页数:53

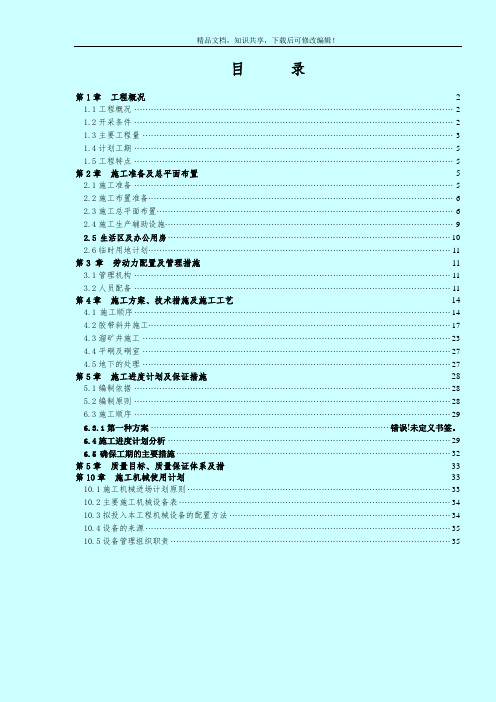

精品文档,知识共享,下载后可修改编辑!目录第1章工程概况 (2)1.1工程概况 (2)1.2开采条件 (2)1.3主要工程量 (3)1.4计划工期 (5)1.5工程特点 (5)第2章施工准备及总平面布置 (5)2.1施工准备 (5)2.2施工布置准备 (6)2.3施工总平面布置 (6)2.4施工生产辅助设施 (9)2.5生活区及办公用房 (10)2.6临时用地计划 (11)第3 章劳动力配置及管理措施 (11)3.1管理机构 (11)3.2人员配备 (11)第4章施工方案、技术措施及施工工艺 (14)4.1施工顺序 (14)4.2胶带斜井施工 (17)4.3溜矿井施工 (23)4.4平硐及硐室 (27)4.5地下的处理 (27)第5章施工进度计划及保证措施 (28)5.1编制依据 (28)5.2编制原则 (28)6.3施工顺序 (29)6.3.1第一种方案 ···················································································错误!未定义书签。
呼图壁县西沟煤炭有限公司煤矿主斜井(上部/下部)带式输送机技术规格书工程编号:S12036工程规模:0.9Mt/a(前期)/2.4Mt/a(后期)设计:年月日校核:年月日审核:年月日审查:年月日新疆煤炭设计研究院有限责任公司2015年4月13日一、总则:1、本技术规范书用于呼图壁县西沟煤炭有限公司煤矿主斜井带式输送机设备。
在本规范书中提出了该设备的功能、性能,结构、参数方面的技术要求。
2、本技术规范书提出的是最低限度的技术要求,并没有对一切技术细节做出规定,没有充分引述有关标准和规范的条文,卖方应提供符合本技术规范和相关的国际、国内有关标准的优质产品,对国家有关安全、环保等强制性标准必须满足其要求。
3、如果卖方没有对本规范书中的条文提出书面异议,则意味着卖方提供的产品完全符合本技术规范和有关的国标要求。
否则,由此引起的异议由卖方负责。
4、本技术规范书所使用的标准如与卖方执行的标准发生矛盾时,按较高标准执行。
5、在合同签订后,买方有权提出因标准、规范、规程、现场条件变化而产生的修订要求,具体事宜由买、卖双方协商确定。
6、卖方在投标书中应采用国际单位制。
7、卖方对所供的成套设备负全责(包含辅助部件),即包括分包(或采购)的产品。
分包(或采购)的产品卖方需征得买方的认可。
8、设备采用的专利技术涉及到的全部费用均被认为已包含在设备报价中,由此引起的专利纠纷和费用全部由卖方负责。
9、本工程要求投标单位具有三项以上同等规模设备的供货业绩。
10、卖方应根据要求及需要向买方及设计院提供有关图纸、技术资料及其详细说明。
二、概述:1.井田概况呼图壁县西沟煤炭有限公司煤矿设计生产能力0.9Mt/a(2.4Mt/a)。
矿井采用主、副斜井开拓方式。
根据煤层开采条件,设计推荐采用综合机械化放顶煤采煤法。
投产时布置1个回采工作面,3个综掘工作面。
矿井通风系统为分区式,通风方法为机械抽出式。
工作制度为年工作日330d,井下每天4班作业,其中3班生产,1班检修,每天净提升时间16h;地面生产系统每天3班作业,每天净生产时间14h。
施工资料工程名称:主斜井带式输送机设备安装施工单位:大同市矿山建设工程总公司目录一、开工准备阶段技术文件1、开工报告(附资质)2、设计交底、图纸会审记录3、单位工程施工组织设计(或施工方案)4、技术(安全)交底记录二、施工记录1、施工预检记录2、施工日志3、施工自检记录4、隐蔽工程检查验收记录5、胶带硫化记录6、单位工程竣工验收记录三、单位工程质量评定资料1、单位工程竣工验收证书2、质量保证资料核查表3、单位工程质量综合评定表4、单位工程观感质量评定表5、分部工程质量评定汇总表6、备案资料(1)建设单位工程质量检查评定报告(2)监理单位工程质量检查评估报告(3)施工单位工程质量总结报告(4)工程质量问题消缺报告四、单位工程工期考核资料1、安装工程施工承包合同2、单位工程竣工报告(附报验单)五、分部、分项工程质量检验评定记录资料1、安装工程质量检验评定记录资料(1)工程分部(项)工程质量检验评定表(附报验单)2、设备安装调试记录资料(2)空重载运行调试记录(3)电气设备试验、调整、试运行记录六、设备及配件合格证质管NO.①开工准备阶段技术文件工程名称:主斜井带式输送机设备安装施工单位:大同市矿山建设工程总公司目录开工报告设计交底、图纸会审记录会审日期:2010年5月5日施工组织设计(方案)一.工程概况:1、工程名称及性质工程名称:主斜井带式输送机设备安装建设单位:准格尔旗云飞矿业有限责任公司设计单位:大同市同华矿机制造有限责任公司2、工期要求:根据承包合同等文件要求,该工程自2010年5月12号开工,2010年6月12号完工,工期30天(日历天)为评价标准,以工期进行计划和组织。
3、工程主要施工范围及内容:1)、原主井设备的拆除。
2)、主斜井带式输送机的安装主要包括输送机机头、驱动部的安装、机身、机尾的安装、胶带硫化及施放、电控系统、综保系统、皮带机基础、二次浇灌及固定。
4、工程地点、地理环境该工程位于串草圪旦煤矿,作业条件尚可,地理环境简单良好。
49应用技术APPLIED TECHNOLOGY史 选① 吴建国② 吴鑫程②①窑街煤电集团有限公司海石湾煤矿 ②无锡百年通工业输送有限公司史选(1974-),男,甘肃民乐人。
窑街煤电集团有限公司党委委员、副矿长,工程师。
主要从事矿井输送机机电应用以及输送机和输送带相配合的节能增效研究工作。
作者简介带式输送机运输能力大,能实现连续运输,有利于实现矿井的安全高效生产。
而且带式输送机自动化程度高,操作简便,易于实现集中管理,能够简化运输环节、提高生产效率和保证生产安全,因此带式输送机在煤矿运输中应用广泛。
主斜井带式输送机是煤矿的“咽喉”,决定了煤矿生产能力的大小。
针对所在煤矿主斜井实际工况,对主斜井带式输送机进行了设计、计算和选型。
一、原始设计参数原煤粒度为0~300mm,输送能力Q=630t/h,堆积密度ρ=961kg/m3,动堆积角θ=20°,机长L=(792+792)m,提升高度H=(369+369)m,倾斜角度δ=25°。
1.初定带式输送机参数根据带式输送机输送能力、提升高度,综合各种因素,初步确定带式输送机参数为:带宽B=1200mm,带速v=3.15m/s,上托辊间距a o=1200mm,下托辊间距a u=3000mm,上托辊槽角λ=60°,下托辊槽角λ=10°,托辊直径133mm。
二、技术方案主斜井带式输送机是矿井生产的关键设备,为了保证其设备选型技术先进、经济合理及安全可靠运行,有必要对输送机选型方案进行技术比较。
通过分析井筒及运输设备等因素,对输送机的布置提出以下方案:在井筒内安装两部前后搭接布置的带式输送机,机长分别为792m+792m,提升总高度369m+369m,驱动装置分别设在井口和井筒中部。
主斜井带式输送机选型方案比较见表1。
经综合比较,选择使用芳纶输送带为设计方案。
主斜井带式输送机布置简图见图1。
三、张力计算1.圆周驱动力计算公示为:F U=CF H+F S1+F S2+F st(1)Copyright©博看网. All Rights Reserved.50应用技术APPLIED TECHNOLOGY式(1)中:F U —圆周驱动力C —输送机长度有关的系数F H —主要阻力F S1—特种主要阻力F S2—特种附加阻力F st —提升阻力当全程满载时,计算得:主斜井一部皮带机的圆周力F=260.3kN ,主斜井二部皮带机的圆周力F =262.3kN 。
强力胶带下放敷设施工安全技术措施主斜井胶带输送机,根据设备安装工程计划,需下放敷设胶带施工作业。
为确保安全施工特制订本措施,所有参加施工人员必须认真学习,考试合格方可参加施工作业,并严格遵照执行实施。
一、施工劳动组织:计划施工时间:202x年月日施工作业地点:主斜井井口及井筒技术负责人:施工负责人:安全负责人:总指挥:1、安装施工人员:施工队20人(四套防滑夹具8人、皮带(回柱机)司机1人、手压制动刹车1人、施工负责人1人、胶带头跟随人员及井筒信号联系4人、硫化皮带5人)备用10人。
2、、施工作业方式:自动下滑敷设加人力辅助导向牵引及三处人工操作皮带防滑夹具限速施工。
二、施工前的准备工作:1、全部(包括机头驱动部、中部机架、托辊、机尾、张紧绞车等)机械、电气应安装齐全。
2、机头、机道、机尾三处专人配备对讲机,机道每50m设一组声光信号。
3、机头安装JH-8、7.5KW回柱绞车一台。
配Φ12.5mm钢丝绳100m,前后打四根锚杆用链条和钢丝绳Φ18.5mm锁住(锚杆长度根据地质条件而定)。
4、加工胶带压放带夹具8付,使用18#槽钢长2200mm,在槽钢两端钻孔穿Φ36×360mm螺栓,槽钢内垫木板长2200mm,宽150mm厚80mm两端钻孔穿Φ36mm和槽钢眼距离一致。
5、牵引导向装置加工,用不低于6500mm长的钢管两根,前端焊接在不小于10mm厚的钢板两边,钢板钻Φ50mm的孔(穿牵引绳用),后端间距400mm焊接在用钢板长度500mm、宽度300mm,中间钻两个Φ36mm眼的夹板上,中间用不大于6500mm 长的钢管直径的钢管用电焊连接上。
6、备麻绳30m,Φ12.5mm钢丝绳40m两根做好绳套,14#绳卡20个。
7、将110m一捆的8捆胶带硫化成218米4条(硫化期间损失)的准备工作。
三、胶带下放:整个铺设施工过程分四个步骤:下层(回程)皮带铺设。
上层(上运)皮带铺设。
机头皮带接头硫化及铺设。
第一章工程概况第一节概述主斜井强力皮带是栖凤煤业兼并重组整合项目工程中的关键。
主斜井皮带机设计全长554米,带宽1000mm,输送能力260t/h。
主斜井井筒段坡度30°。
主斜井坡度大,施工条件复杂,工期要求紧,质量要求高。
为保证本工程安全、高效按期完工,特编制本施工组织设计。
第二节工程内容该工程为主斜井强力胶带机安装和胶带机保护系统安装。
1、主斜井强力胶带机型号D TⅡ100/125.本次安装机长约L=554米,带宽B=1。
0米,带速为2。
0m/s,机头由Φ=1250mm的胶面滚筒驱动。
胶带长约1120m。
第二章施工布置第一节施工管理组织机构为能保质保量按期完成项目工程我公司精心组织配备了强有力的施工管理人员和施工技术人员,其管理组织机构见图2—1.2-1组织结构图第二节施工进度安排根据现场情况,气候条件等可能对施工造成影响的因素,我公司组织有关人员对各种情况进行了认真的分析,制定出了切实可行的施工方案,并对施工进度进行了科学的安排。
第三章施工管理第一节开工前的准备工作一、施工图的审查接到图纸以后,立即组织工程技术人员对施工图进行详细的审查,发现问题及有不清楚处,填好审查记录,上报甲方及设计单位,三家就存在的问题进行会审,得出结论,进行修改和解释,填好图纸会审记录。
二、备料依施工图提材料计划,并进行采购备料。
三、技术交底及人员培训本工程工期紧,施工难度大,必须保证质量、工期,技术安全措施交底工作是十分重要。
1.严格编制施工措施对设备重要部件及特殊环境的运输、吊装、安装应编制详实的施工安全技术措施,报技术负责人审批,交甲方审查、备案。
2.慎重确定施工方案及施工工艺对施工的主要环节及影响工期、质量的关键工序,应由项目部工程组召开工程研讨会,广泛听取各方意见.最后,由项目部主任工程师编制施工方案,施工方法及施工工艺措施.报甲方审查备案。
3.严格执行措施交底制度如实填写技术措施交底记录,交底人、被交底人应亲笔填写字,交底时间及简要内容应详实、可靠.4.施工用电及消防用水在主斜井井筒每100米提供380V或660V电源点、水源点各一个.5.开工报告由施工单位技术负责人代表单位按照工程开工准备情况如实填写单位工程开工报告,建设单位批复后即可开工。
谈对赵家梁煤矿主斜井胶带输送机设计的认识赵家梁五二矿董保民参照西安设计院对恒源煤电公司赵家梁煤矿主斜井胶带输送机、西翼大巷胶带输送机的设计,技术参数。
本人有不成熟的浅认识,供公司领导、专家及设计院的老师、机电专家批评指正。
本文技术数据与计算公式由设计说明书提供。
一、西安设计院提供的技术数据:主斜井胶带输送机:带宽1000mm ;带速 3.15m/s电动机功率450KW ;长度L h=1419.627m;主斜井井筒倾角13°28′24″,斜长124m;水平长度1295.627m; 峰值运量750t,采用10KV电动机全压+液粘软启动方式,单电机单滚筒驱动。
求带速公式υ=Q/3.6SKρ式中:υ:带速m/s 米/秒Q:输送机最大峰值运量,Q取750t/hS:输送带上物料的最大截面积(按动堆角θ=200计)S=0.1127m2ρ:物料堆积松散密度取900Kg/m3.K:输送机随角度倾斜折减系数取0.91.将各数据代人公式计算得出υ=2.26m/s即可满足750t/h要求。
设计院把带速按υ=3.15m/s取值,(以上数据以设计院数据为准),二、个人不成熟的浅认识:(1)带速取值偏高,按υ=2.5m/s取值比较合适,(2)应采用双电机双滚筒驱动提高输送机的重载启动能力,(3)应采用变频软启动提高软启动性能,可节约电能。
三、提出个人认识的理论根据:(1)胶带输送机输送能力计算:a、胶带输送机的输送能力υ=2.5m/s-(计算数据)2.26m/s=0.24m/s带速为2.5m/s运量:Q=750+0.24m/s×3600×0.1127m3×900kg/m3×0.91=750+79=829t即;主斜井胶带输送机带速为2.5m/s的运量为829t/hb、采煤机的生产能力采煤机生产能力Q=60HBVqρ式中:Q:采煤机每小时的生产能力。
H:平均采高。
B: 滚筒有效截深。
目录公司简介 (3)第一章编制说明及依据 (4)一、编制说明 (4)二、编制依据 (4)三、编制原则 (5)四、工程技术规范 (5)第二章工程概况 (5)一、项目概况 (5)第三章项目管理目标 (6)一、质量目标 (6)二、工期目标 (6)三、安全、文明施工目标 (6)四、成本管理目标 (7)五、科技创新目标 (8)第四章施工组织机构及职能划分 (9)一、项目组织机构 (9)二、项目经理部的组成、分工及各职能部门的权限 (9)三、施工协调管理 (13)第五章施工策划 (15)一、总体施工部署 (15)二、工程特点及施工重点及难点 (15)三、总体施工方案 (15)四、施工进度计划 (15)五、劳动力进场计划 (16)六、施工机械进场计划 (16)七、材料进场计划 (16)八、现场生产准备 (17)第六章主要分部分项施工方法 (18)一、非标加工作制作 (18)二、施工前的准备 (23)三、施工顺序 (24)四、机械设备安装 (24)五、配电控制系统安装 (27)六、试运转 (28)第七章成品、半成品保护措施 (29)第八章质量保证措施 (30)一、质量方针 (30)二、建立质量管理组织体系 (30)三、质量控制措施 (31)四、质量保证措施 (31)五、工程质量管理制度 (32)六、施工质保资料的收集管理办法 (33)第七章工期保证措施 (33)一、保证措施 (33)二、技术保证措施 (34)三、严格检查,贯彻施工计划,及时反馈调整 (35)四、资源保障 (35)五、农忙季节、节假日稳定队伍的特殊措施 (38)第十章安全保证措施 (39)一、安全生产管理 (39)二、安全保证体系 (40)三、安全保证措施 (40)四、施工现场安全纪律规定 (41)五、安全技术管理 (42)六、构件设备吊装安全措施 (43)七、消防保卫措施 (44)第十一章季节施工措施 (46)一、雨期施工措施 (46)二、冬期施工措施 (47)三、防风施工措施 (48)四、防沙施工措施 (48)第十二章各专业配合措施 (49)一、土建、安装配合措施 (49)二、安装各专业配合措施 (50)第十三章文明施工管理及环境保护措施 (50)一、文明施工管理 (50)二、环境保护措施 (52)第十四章地下管网及其他地上、地下设施的加固措施 (52)第十五章合理化建议 (53)第十六章资料管理 (54)附表一:拟投入本工程的主要施工设备表 (55)附表二:拟配备本标段的试验和检测仪器设备表 (56)附表三:劳动力计划表 (57)附表四:计划开、竣工日期和施工进度网络图 (58)附表五:施工总平面图 (60)附表六:临时用地表 (61)公司简介江苏省矿业工程集团有限公司是具有矿建、土建、机电安装工程总承包壹级资质、地基及基础工程总承包一级、地质灾害治理甲级、工程测量、爆破及拆除、钢结构、隧道、土石方、建筑装修装饰、市政工程以及煤矿采掘资质于一身的综合性矿业工程集团,并具有整体承包矿井一、二、三期建设和整体托管煤矿安全生产的能力和资质,隶属徐州矿务局。
神华宁煤集团石槽村煤矿主斜井胶带输送机及井口房设备安装工程施工组织设计中煤第五建设有限公司第五工程处2011年4月10日施工组织设计目录编制依据•••••••••••••••••••••••••••••••••••••••••••••••••••••3一、工程概况••••••••••••••••••••••••••••••••••••••••••••••••4二、施工部署••••••••••••••••••••••••••••••••••••••••••••••••5三、施工预备••••••••••••••••••••••••••••••••••••••••••••••••9四、要紧施工方法•••••••••••••••••••••••••••••••••••••••••••11五、雨季施工措施•••••••••••••••••••••••••••••••••••••••••••22六、工期保证措施••••••••••••••••••••••••••••••••••••••••••23七、质量治理及保证措施••••••••••••••••••••••••••••••••••24八、环境治理及保证措施•••••••••••••••••••••••••••••••••••27九、职业健康安全治理及保证措施•••••••••••••••••••••••••29十、文明施工••••••••••••••••••••••••••••••••••••••••••••••••37十一、施工安全验算•••••••••••••••••••••••••••••••••••••••••••••38附表、附图1、项目部组织机构框图2、质量治理保证体系3、安全治理保证体系4、要紧施工机械设备表5、施工平面布置图6、施工进度打算表7、供电系统图8、输送带安装马腿支架图9、输送带安装重型夹具图10、输送带安装牵引夹具图11、输送带安装滚筒小车图编制依据1、主斜井胶带输送机安装工程承包合同2、施工图主斜井及井口房机械设备安装S1383-411主斜井井口房电气设备安装S1383-229/627G3、施工及验收规范:《施工现场临时用电安全技术规范》(JGJ46-2005)《钢结构工程施工质量验收规范》(GB50205-2001)《建筑机械使用安全技术规程》(JBJ33-2001)4、要紧质量检验评定标准《煤矿安装工程质量检验评定标准》(MT5010-95)《建筑施工安全检查评定标准》(GBJGJ59-99)5、《煤矿安全规程》2011版6、中煤第五建设有限公司一体化治理体系文件一、工程概况汾西瑞泰井矿正明煤业主斜井胶带输送机机长为1241.079米,倾角为16°,输送速度为3.15m/s,输送能力700T/h。
胶带为钢丝绳芯胶带(钢丝绳直径10.5 mm,90根),带宽1.2米,带强4000N/m,总长度2482.158(1241.079×2)米,胶带每米质量为100千克。
该工程由中煤邯郸设计工程有限公司,山西煤炭建设监理有限公司,山西汾西工程建设有限公司工程公司正明项目部。
汾西瑞泰井矿主斜井胶带输送机安装工程,要紧安装工程量如下:1.1机械设备安装,要紧包括:1.1.1机头采纳2级驱动,包括Φ1840mm驱动滚筒2套,Φ1440mm 导向滚筒1套,Φ1000mm导向滚筒1套;功率为1600KW主电机3台;速比为31.5减速器 3台;制动力矩为4×281600N·m盘形制动器1套;逆止器2套。
合金橡胶清扫器2套。
1.1.2主斜井内中间架支腿标准间距3米,要紧包括标准支腿487套;托辊架1184套,调心托辊架50套;Φ194mm×530mm上托辊4952套,Φ194mm×530mm下V形托辊974套,Φ194mm×1800mm平托辊8套。
挡煤装置30套。
1.1.3机尾部分要紧包括液压拉紧系统1套;拉紧小车1套;铺底轨道1套;Φ20mm拉紧钢丝绳1套;空段清扫器1套。
1.1.4转载煤仓下型号GLD2000/5.5带式给料机1台。
1.1.5总长度2980.8米胶带敷设。
1.2电气设备安装,要紧包括:AC型变频柜3台;S11-M-315/10型电力变压器2台;GCS型低压配电柜6台;KYN28A-12型高压配电柜11台。
桥架安装及电缆敷设,要紧包括:二、施工部署2.1施工项目治理组织科学合理的治理体制、统一有效的工程指挥系统是顺利施工的重要保证,为此本工程将派遣精干力量,组建本工程项目治理班子。
由项目经理、书记、技术负责人及副经理组成项目治理机构,主管技术、质量、生产、安全、经营、成本和行政治理工作,并负责对工程的领导、指挥、协调、决策等重大事宜。
具体见施工组织治理保证体系框图。
2.2总施工方案2.2.1方案选择第一种常规方案:先安装机头、机尾、中间架、托辊,再敷设输送带。
直接在托辊上敷设输送带,忽略输送带与托辊摩擦力,重力分解的下滑力为51.3吨(详见安全计算)。
第二种专门方案:先安装中间架、下托辊,再敷设输送带,输送带敷设完利用四方形滚动小车安装上托辊架及托辊。
敷设下层输送带时,最大下滑力9吨,敷设上层输送带时,最大下滑力24吨(详见安全计算)。
方案比较:第一种常规方案,下放输送带时下滑力51.3吨,一旦发生过放,在重力加速度的作用下,其下滑力是现有下滑力的3到5倍,风险大且需投入大型提升设备。
第二种专门方案,下放输送带时最大下滑力为24吨,下滑力小,所需的提升设备及起重工器具选型小,但需要投入较多的工夹具及索具,同时受施工场地小的阻碍,只能采纳边硫化边敷设的方法,敷设过程中需要50吨吊车随时供吊放输送带用。
对方案综合考虑比较后,从安全技术的角度动身,第二种方案相对比较合理。
2.2.2总体方案2.2.2.1确定主线本方案将以输送带敷设为主线,机头、机尾、中间架及电气等安装辅线。
2.2.2.2输送带敷设总体方案输送带下放时,应将叠放及敷设线路杂物清理洁净,防止刮伤胶带。
输送带采纳双头同时展放的方法,将输送带通过井口房过渡平托辊至井口房一层驱动滚筒上,按图纸缠绕方式绕过滚筒向斜井内下放。
采纳边硫化边敷设的方法。
直至上下层输送带敷设完,敷设完后井口接头按图纸绕过相应滚筒后进行硫化,井口硫化完后再硫化井底接头。
2.2.2.3设备下放方案输送带敷设前,必须将中间架、托辊、机尾设备、溜槽、给煤机等设备沿主斜井下放到安装位置,中间架和托辊沿巷道一侧摆放。
2.2.2.4带式给料机安装方案在输送带敷设前进行给煤机的下放和安装工作,给煤机装上平板车后总高1.8米,主斜井猴车梁和转盘等与轨道最小间距1.9米,给煤机从主斜井能够下放,安装时需要在煤仓上方铺两根钢轨作为起重梁,挂2个10吨手拉葫芦作为起吊器具,为了连接法兰盘螺栓和安装检修平台、溜槽等,需要在煤仓下口搭设脚手架平台,平台高6米。
2.2.2.5机头、机尾、中间架及电气等安装方案在输送带敷设前进行机头、机尾及中间架设备安装。
中间架安装采纳由井口至井底一次安装成型施工流程,只装下托辊,上托辊架待输送带敷设完后再利用滚动小车安装。
在机头驱动装置安装过程中,依照设备到货情况进行电气设备的安装。
2.3质量目标工程质量等级定为优良,其中一次性合格率100%,优良率95%。
2.4劳动力组织本工程劳动力投入情况如下:施工时,我单位将采取三班八小时作业,每班配备人员如下:2.5 施工工期本工程将以矿建移交日期为开工日期,施工总工期52天,详见施工进度打算表。
2.6 施工临时设施和总平面布置图依照施工现场实际情况,按我公司文明工地的要求布置施工临时设施。
具体布置见施工平面图。
三、施工预备3.1 技术预备3.1.1熟悉和审查图纸,进行图纸会审。
3.1.1.1由项目部组织工程技术人员认真审图,作好图纸会审的前期工作,针对有关施工技术和图纸存在的问题作好记录。
3.1.1.2工程开工前及时与业主、设计单位联系,作好设计交底及图纸会审工作。
3.1.2预备与本工程有关的规程、规范、标准、图集依照施工图纸,预备与本工程相关的规范、规程、标准及有关图集,并分发给经理部相关人员。
3.1.3基准点交接测量测量人员依照建设单位提供的基准点高程及座标位置,做好工程操纵网桩的测量定位,同时做好定位桩的闭合复测工作,并做好标识加以爱护。
3.1.4工程技术人员认真了解施工场地地下管网及周围环境情况,明确其具体位置和深度,做好记录并签字。
3.1.5技术工作打算3.1.5.1依照工程的特点,通过详细的技术论证,按期编制缜密、合理的施工措施和技术交底,要求施工措施和技术交底必须经审批后实施,施工措施和技术交底要及时准确并有针对性。
3.1.5.2依照工程情况,及时计算各种原材料、成品及半成品的用量,按有关的规范、标准进行试验工作。
3.1.6 提早做好施工部分设计详图及材料加工放样工作。
3.1.7做好各种设备和材料进场打算,要紧设备和材料施工用量打算。
3.1.8施工现场临时用水方案施工现场用水量专门少,矿方已布设消防洒水管路,临时用水和消防用水由矿方统一安排。
3.1.9施工现场临时用电方案施工现场需用四台大型设备,19吨回柱绞车1台,10吨回柱绞车2台,主井提升绞车1台。
总功率P=22+8+185=215KW。
电源由矿指定配电柜。
3.2施工现场预备3.2.1做好“四通一平”,认真设置消防设施确保施工现场水通、电通、道路畅通、通讯畅通和场地平坦;按消防要求,设置足够数量的消防设施。
3.2.2依照施工总平面布置图建筑施工设施及安全防护设施(硬化临时道路、搭设办公、生活、生产临时设施)3.2.3做好季节性施工预备,认真落实雨季、高温季节施工设施和技术措施。
3.2.4 依照临时用水、临时用电设计方案,搞好施工现场临时用水、用电管线敷设工作。
3.3材料设备预备按照材料和设备打算预备相关的材料和设备。
3.4劳动力组织预备依照施工要求,采取分班作业形式。
为使劳动组合优化,在队组内部依照工人技术等级比例合理分配人员。
依照劳动力需要打算,组织劳动力进场,组建好工作队组,组织岗前培训,培训内容包括:规章制度、操作技术、精神文明教育、施工进度质量及施工安全技术交底。
四、要紧施工方法4.1机械设备安装4.1.1测量放线、基础验收依照甲方提供的基准点,进行设备安装的基准点放样。
分不在带式输送机的机头、机尾、斜井内放样出十字中心线和标高点。
斜井内每隔30m放样出一基准点,用细钢丝挂出中心线。
基准点校核。
