斜井施工组织设计1 工程概况xx斜井(1#)全长2544.57m,与xx隧道右线相交于YDK496+500,与大里程方向成155039/23.57//交角,起始里程XDK0+000=YDK496+500,斜井洞口里程XDK2+544.57,设计XDK0+000~XDK2+373.997段2373.997m纵坡为-0.1%,XDK2+373.997~XDK2+499.30段125.3m纵坡为7%,变坡点XDK2+373.997高程99.078m。
根据施工资料设计洞口段XDK2+544.55—XDK2+481.55,共63m为Ⅴ级围岩,工程地质为松散砂状土表层为种植土,下层为强风化凝灰熔岩,洞顶围岩薄,洞口处覆盖层厚度约2m。
2主要工程数量xx1号斜井全长2544.57m,隧道围岩级别及长度见表1:隧道围岩级别及长度表1隧道名称围岩级别长度(M)总长度(M)ⅡⅢⅣⅤ1#斜井2391.57 70 20 63 2544.573施工组织与安排3.1施工管理组织机构本着“精干高效”的原则,组建成立中铁二十三局四公司向莆铁路FJ-10标项目部(项目经理部设在永泰县谭后村),项目经理部设项目经理1人,项目书记1人,项目副经理2人,项目副经理兼总工程师1人。
项目经理部设五部一室以及专家顾问,即工程技术部、安质环保部、物资设备部、计划部、财务部、综合办公室。
工程技术部下设精测队及地质预报中心和调度组,总人数36人。
配置的现场施工管理机构见图1。
图1 施工管理组织机构图3.2 斜井施工队伍安排xx隧道1号斜井由我部隧道二队负责全部施工任务,安排1个开挖班组,负责斜井开挖及出碴运输;1个支护班组,负责斜井初期支护,1个钢筋班组,负责斜井钢筋加工,1个衬砌施工班组,负责斜井的二次衬砌,1个辅助施工班组,负责设备维修、供风、供水、供电、通风、碴场维护。
高峰期183人。
具体见表2施工作业人员计划表。
施工作业人员计划表表2 序号工种数量(人)备注1 管理人员 62 技术人员 23 测量人员 34 安全员 25 爆破工 46 风枪工607 钢筋工208 立架工209 混凝土工2410 电焊工 611 电工 212 压力容器工 213 挖掘机司机 214 装载机司机 415 自卸车司机816 砼运输车司机 617 砼输送泵操作人员 218 保障人员10合计1834施工场地布置及临建工程4.1 施工场地施工场地按“方便施工、便于管理、少占地、环保、经济”的原则进行布置,在满足施工的条件下,做到文明施工和环境保护达标。
一、工程概况本工程为某矿区的斜井施工项目,设计井深500米,倾角为28°,井筒直径为4.5米。
斜井主要承担矿井的通风、排水和运输任务。
为确保施工质量和安全,特制定本施工方案。
二、施工组织1. 施工队伍- 成立专门的斜井施工项目部,负责整个工程的施工管理。
- 指定项目经理和各专业工程师,负责技术指导和现场管理。
- 组织施工队伍进行技术培训和安全教育。
2. 施工设备- 选用适合斜井施工的钻机、掘进机、通风机、排水泵等设备。
- 确保设备性能稳定,满足施工要求。
三、施工工艺1. 钻探工程- 采用螺旋钻机进行钻孔作业,孔径不小于设计直径。
- 钻孔前,对钻孔区域进行地质勘探,确保钻孔安全。
- 钻孔过程中,加强对钻机的维护和保养,确保钻孔质量。
2. 掘进工程- 采用掘进机进行掘进作业,确保掘进速度和质量。
- 掘进过程中,注意控制好倾角,确保井筒直线度。
- 掘进后,及时进行支护,防止坍塌。
3. 支护工程- 采用锚杆支护、喷射混凝土支护等手段,确保支护效果。
- 根据地质条件,合理选择支护参数,确保支护结构稳定。
4. 通风排水- 采用通风机进行通风,确保井下空气质量。
- 设置排水泵,及时排除井下水。
四、施工进度计划1. 钻探工程:预计用时3个月。
2. 掘进工程:预计用时6个月。
3. 支护工程:预计用时2个月。
4. 通风排水:预计用时1个月。
五、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 定期对施工人员进行安全教育和培训,提高安全意识。
3. 加强对施工设备的检查和维护,确保设备安全运行。
4. 制定应急预案,应对突发事件。
六、质量控制1. 严格按照设计图纸和技术规范进行施工。
2. 对施工过程进行全程监控,确保施工质量。
3. 对施工材料进行严格检验,确保材料质量符合要求。
4. 定期对施工质量进行检查,确保工程质量。
通过以上施工方案的实施,确保斜井工程顺利进行,为矿井的安全生产提供有力保障。
矿山斜井施工组织方案1. 引言矿山斜井是一种重要的矿井开采方式,它是在自然地面開始准备第一个开采面后,沿地表先向水平方向掘进到井口位置,再沿着坡度掘进到开拓的煤层工作面。
本文档旨在描述矿山斜井施工的组织方案,包括施工前的准备工作、施工过程中的各个环节的安全措施、施工进度计划等内容。
2. 施工前准备2.1 工作人员组成矿山斜井施工需要组建一个专业的施工队伍,队伍成员应包括:施工队长、技术工人、安全员、机械操作员等。
2.2 设备准备施工前需要准备以下设备:•掘进机:用于掘进斜井的主要设备,需要确保设备运行正常、刀具锋利。
•隧道灯具:用于照明施工现场,确保施工工人的安全。
•各类工具:如电钻、铁锹、撬棍等,用于清理施工现场和辅助作业。
2.3 施工方案制定根据煤层地质情况和斜井的设计要求,制定详细的施工方案,包括掘进工艺、掘进进度计划、支护方案等。
2.4 安全措施制定制定施工过程中各个环节的安全措施,包括防止坍塌、防止煤尘爆炸、防止火灾等。
确保施工过程中安全。
3. 施工过程3.1 施工区域布置在施工前,应对施工区域进行充分的清理和布置。
清理施工区域内的杂物和障碍物,确保施工现场的平整。
3.2 掘进斜井按照施工方案,使用掘进机进行斜井的掘进工作。
施工过程中要注意掘进机的稳定性和刀具的使用状况,及时更换和修复。
3.3 提升松动岩石斜井掘进过程中,可能会遇到松散岩石的问题。
在这种情况下,应使用吊车或其他设备进行提升和清理,以保证施工的顺利进行。
3.4 支护斜井斜井掘进完成后,需要对斜井进行支护,以确保施工现场的安全。
支护方案应提前根据具体情况确定,并按照方案进行支护施工。
3.5 安全检查施工过程中应定期进行安全检查,发现问题及时处理和整改。
保证施工现场的安全和施工进度的顺利推进。
4. 施工进度计划根据施工方案和实际情况,制定施工进度计划,明确施工的时间节点和目标。
根据施工进度计划进行施工工作,及时调整和协调,确保施工进度的顺利推进。
斜井施工组织设计1 概述1.1 编制依据1.1.1 《其岭隧道辅助坑道草图》1.1.2 《招标文件》及补遗书1.1.3 《铁路隧道施工技术规范》(TB10204—2002)1.2 工程概况斜井全长1422m,与隧道方向成9707’8”交角,起始里程HDK0+000=DK364+000,斜井洞口里程HDK1+422,设计HDK0+000~HDK1+422段1422m纵坡为0.5%。
根据施工资料设计洞口段HDK1+422—HDK1+250,共172m为Ⅴ级围岩,工程地质为松散粉质土表层为种植土,下层为强风化泥质砂岩,洞顶围岩薄,洞口处覆盖层厚度约2m。
斜井建筑限界:宽4.7m,高6.0m;行车方向:单车道行驶,设置错车道。
1.3 隧址工程地质条件1.3.1 自然地理隧道横洞段属剥蚀中低山地貌,绝对高程900~1200m,相对高差最大达300m,部分地形形成陡崖,植被发育,无路可寻,交通条件极困难;上覆0~3米粉质粘土,局部稍厚,洞身穿越震旦系南沱组区属低云贵高原东侧的梯级大斜坡地带、90%以上面积属于山岳地形,由西北向东南逐渐降低,山峦叠障、沟谷纵横。
山岭及河谷延伸方向基本与构造线一致。
地形受流水强烈侵蚀与切割,水系呈树枝状密布,横向形态多呈“V”型,基岩多裸露,阶地不发育。
属于华夏构造体系和新华夏构造体系联合影响带,构造线与线路大角度相交;为碎屑岩区;地下水普遍具风化带网状裂隙水特征,埋藏较浅,属浅层潜水;不良地质主要为滑坡,另有少量危岩落石、顺层、断层、岩溶、煤层瓦斯、有害气体、高地热、及可能存在的溶洞等;特殊岩土表现为局部沟槽软土。
由于该段主要通过震旦系至寒武系砂页岩地层,部分岩层经历浅变质过程,是全线侵蚀性水样比例仅次于全变质岩的地段。
取水样95组,其中41组对混凝土具侵蚀性,涵盖了大部分工程,侵蚀等级主要为H1,仅2组为H2,侵蚀类型主要为酸性侵蚀,局部为硫酸盐侵蚀。
1.3.2 工程地质评价1.3.2.1 斜井进口段斜井进口段属剥蚀中低山地貌,地面自然坡度约45°~60°,地形坡度较陡,坡面土层较薄,约为2米,岩层为页岩夹灰岩,软硬不均,岩体整体稳定性较差,故隧道进口段工程地质条件较差,施工开挖过程中易坍方冒顶,应加强支护。
第一章编制依据1.1业主提供的《xx金矿改扩建主副井及相关工程》招标文件、招标书附件、工程招标图纸。
1.2业主提供的释疑。
1.3招标书中提供的施工技术规范。
1.3.1 中华人民共和国矿山安全法1.3.2 冶金地下矿山安全规程1.3.3 GB6722-86爆破安全规程1.3.4 GBJ213-90矿山井巷工程施工及验收规范1.3.5 BJ86-85锚杆喷射砼支护技术规范1.3.6 钢筋砼结构工程施工及验收规范(GB20204-92)1.3.7 砼质量控制标准(GB50164-92)1.3.8 钢结构工程及验收规范(GB50205-92)1.3.9 岩金矿山地质与测量工作条理(试行)国金生文字[1989]第02号1.3.10 YSJ416-93有色金属地下开采矿山基建地质规程1.3.11 机械设备安装工程施工及验收规范第二章工程概况及内容2.1工程概况xx金矿位于xx市xx镇境内。
地理坐标东经117042'~117043',北纬28058'~28059'。
矿区距xx市350km,距xx市25km。
从矿区经xx市至xx铁路的xx火车站32km,西距xx火车站76km,南至xx 铁路xx火车站112km。
矿区到xx镇有5km的专用公路,交通极为方便。
矿区年平均气温17.20C,一月平均气温 4.70C,七月平均气温28.60C。
年降水量1860mm,无霜期为252天。
矿区内第四系冲击层,主要以粘土为主,混有板岩、千枚岩等角砾,砾径多小于2厘米,呈半胶结或无胶结松散状态,具塑性和压缩性,在外力和动水压力作用下及易软化或潜蚀流动。
主斜井:井口坐标:X=7419.21m Y=8857.17m Z=+130.00m倾角25度,斜长945m,终点标高-270.00m工程地质特征:地表风化带:井口至进深50m,因风化作用裂隙发育,硬度低,稳固性差,易产生坍塌等。
施工时要加强支护。
基岩层:厚260m,为含碳千糜岩,层状结构,片理发育,岩石坚硬—半坚硬,一般f=8~10,整体性、稳定性好。

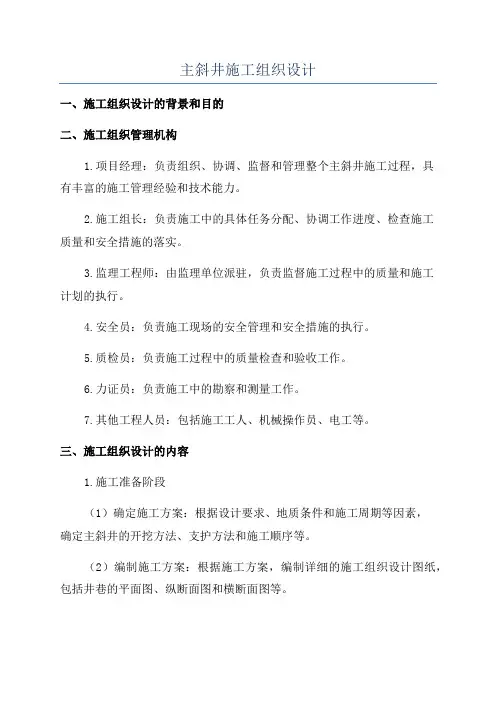

主斜井施工组织设计一、施工组织设计的背景和目的二、施工组织管理机构1.项目经理:负责组织、协调、监督和管理整个主斜井施工过程,具有丰富的施工管理经验和技术能力。
2.施工组长:负责施工中的具体任务分配、协调工作进度、检查施工质量和安全措施的落实。
3.监理工程师:由监理单位派驻,负责监督施工过程中的质量和施工计划的执行。
4.安全员:负责施工现场的安全管理和安全措施的执行。
5.质检员:负责施工过程中的质量检查和验收工作。
6.力证员:负责施工中的勘察和测量工作。
7.其他工程人员:包括施工工人、机械操作员、电工等。
三、施工组织设计的内容1.施工准备阶段(1)确定施工方案:根据设计要求、地质条件和施工周期等因素,确定主斜井的开挖方法、支护方法和施工顺序等。
(2)编制施工方案:根据施工方案,编制详细的施工组织设计图纸,包括井巷的平面图、纵断面图和横断面图等。
(3)组织施工材料和设备的准备:根据施工方案,组织采购施工所需的各种材料和设备,并进行检查和验收。
2.施工过程中的项目管理(1)人员管理:根据施工计划,合理安排施工人员的配备和岗位分工,并确保人员的素质和操作技能。
(2)进度管理:根据施工计划,进行工序的安排和组织,确保施工进度的合理和有序。
(3)质量管理:根据设计要求和相关规范,制定施工质量控制措施,并进行质量检查和验收工作。
(4)安全管理:制定安全施工方案和措施,并进行安全教育和培训,确保施工现场的安全。
3.施工组织设计的技术要点(1)井壁稳定:根据地质条件,选用合适的支护方式和工艺,确保井壁的稳定和安全。
(2)井巷通风:设计合理的通风系统,保证井下的通风换气和煤尘的排放。
(3)井巷排水:设计合理的排水系统,保证井下的排水畅通和水位控制。
(4)井巷照明:合理设计照明系统,保证井下的照明条件和工作安全。
四、施工组织设计的注意事项1.合理安排施工进度,避免因工期紧张而产生的施工质量问题。
2.加强施工现场的安全管理,严格执行安全措施和操作规程。
第一章概况一、巷道名称:本《作业规程》掘进巷道名称为盛发矿业企业提高主斜井。
二、掘进目旳及用途本巷掘进重要为形成斜井提高运送系统,满足掘进及采矿时旳运送需要。
三、巷道设计长度及服务年限斜井设计长度:460m,服务年限:年四、估计开竣工时间:正常条件下,本掘进工作面自月份动工,估计月份竣工。
第二章地面位置及水文地质状况第一节地面相对位置及邻近开采状况待掘巷道地面为山岭,其临近有原掘老空区及巷道(详见施工平面图)。
第二节水文地质一、水文状况本工程硐口处有一小溪,随季节流水加大,掘进 m后右部有老空区,目前正在排水,需与斜井留有足够旳安全距离,施工中应加强观测。
根据甲方提供旳技术资料显示,本区下部存在涌水旳也许,故需加强施工中旳探放水工作。
施工中必须坚持“有疑必探,先探后掘”旳探放水原则,保证安全生产。
二、地质状况据甲方提供旳地质资料及已掘巷道,本区浅部地质状况很好,深部地质资料不详,也许存在较大断层,施工中需加强地质编录工作。
第三章巷道布置及支护阐明第一节巷道布置本工程硐口点位于新矿仓东部,硐口点底板标高 m,开门后按-30º旳坡度按方位240º掘进斜井,全长约460m,腰线上至顶板为1.95m,腰线下至底板为1.0m。
附:平面位置图第二节支护设计一、巷道断面本巷道采用三心拱断面,规格为:净宽4.2m、净高2.95m。
S荒支=13.42m2,S荒喷=12m2;S净=11.1m2。
二、支护方式1、正常巷道断面,规格为:净宽4.2m、净高2.95m。
采用素喷支护,标号C20,厚度100 mm,配合比为:水泥:砂:石子=1:2.59:2.12=380:984:806。
附:巷道支护断面图第四章施工工艺第一节施工措施1、斜井开始前,首先撇坡,留出绞车、稳车、空压机、临时变电所等旳场地,将施工用电引到施工现场,然后浇筑、安装空压机、绞车、稳车,做好卸矸装置,开始斜井掘进。
开始采用人工开挖,待掘进到约30m时,再采用电耙配矿车出渣。

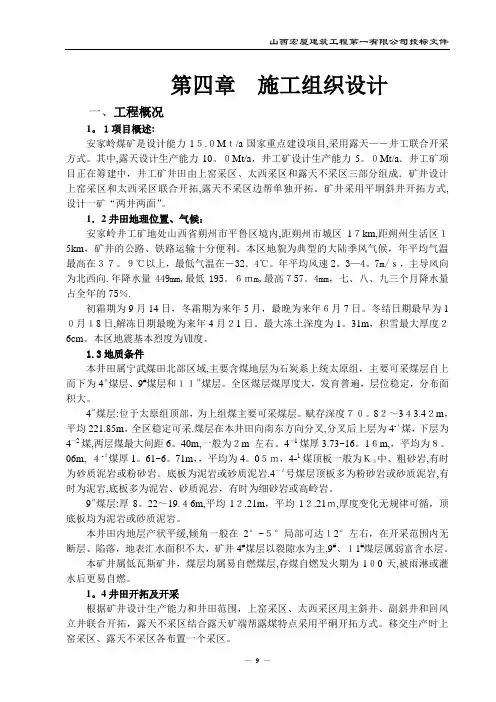

第四章施工组织设计一、工程概况1。
1项目概述:安家岭煤矿是设计能力15.0Mt/a国家重点建设项目,采用露天—-井工联合开采方式。
其中,露天设计生产能力10。
0Mt/a,井工矿设计生产能力5。
0Mt/a.井工矿项目正在筹建中,井工矿井田由上窑采区、太西采区和露天不采区三部分组成.矿井设计上窑采区和太西采区联合开拓,露天不采区边帮单独开拓。
矿井采用平垌斜井开拓方式,设计一矿“两井两面”。
1.2井田地理位置、气候:安家岭井工矿地处山西省朔州市平鲁区境内,距朔州市城区17km,距朔州生活区15km,矿井的公路、铁路运输十分便利。
本区地貌为典型的大陆季风气候,年平均气温最高在37。
9℃以上,最低气温在-32.4℃。
年平均风速2。
3—4。
7m/s,主导风向为北西向.年降水量449mm,最低195。
6mm,最高757。
4mm,七、八、九三个月降水量占全年的75%.初霜期为9月14日,冬霜期为来年5月,最晚为来年6月7日。
冬结日期最早为10月18日,解冻日期最晚为来年4月21日。
最大冻土深度为1。
31m,积雪最大厚度26cm。
本区地震基本烈度为Ⅶ度。
1.3地质条件本井田属宁武煤田北部区域,主要含煤地层为石炭系上统太原组,主要可采煤层自上而下为4#煤层、9#煤层和11#煤层。
全区煤层煤厚度大,发育普遍,层位稳定,分布面积大。
4#煤层:位于太原组顶部,为上组煤主要可采煤层。
赋存深度70。
82~343.42m,平均221.85m,全区稳定可采.煤层在本井田向南东方向分叉,分叉后上层为4-1煤,下层为4—2煤,两层煤最大间距6。
40m,一般为2m 左右。
4—1煤厚3.73~16。
16m,,平均为8。
06m, 4-2煤厚1。
61~6。
71m,,平均为4。
05m,4-1煤顶板一般为K3中、粗砂岩,有时为砂质泥岩或粉砂岩。
底板为泥岩或砂质泥岩.4—2号煤层顶板多为粉砂岩或砂质泥岩,有时为泥岩,底板多为泥岩、砂质泥岩,有时为细砂岩或高岭岩。
ⅩⅩ煤矿主斜井井筒施工组织设计目录第一章工程概况第一节设计概况第二节井筒地质及测量工作第三节施工准备工作第二章井筒施工第一节施工方案选择第二节表土段及风化基岩段施工第三节基岩段施工第四节躲避硐第三章凿井辅助系统和设施第一节简述第二节提升设施选型计算第三节通风第四章劳动组织及工程排队第一节劳动组织第二节工程排队第五章质量保证体系及安全技术措施第一节质量方针及目标第二节质量保证体系第三节施工质量检验、试验第四节质量保证措施第五节文明施工措施第六章职业健康安全管理第一节组织及管理第二节安全保证体系第三节主要安全技术措施第四节井筒施工应急预案第七章环境管理附:十三矿主斜井开工前会议纪要、主斜井平、剖面图、施工断面图、设备吊挂图、循环图表等。
第一章工程概况第一节设计概况十三矿主斜井井筒开口位置位于十三矿工业广场东北围墙内,开口标高为+118.00m,设计长度1858.8m,设计方位角136°20ˊ,施工坡度-20°,落底标高-517.752m;半圆拱形断面,净宽5600mm,净高3900mm,净面积18.4m2,主要用途担负十三矿提煤及人员运送。
其中:表土段斜长41.1m,掘进断面积为24.9m2,采用双层钢筋砼支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300mm,铺底砼强度等级C20;风化基岩段斜长119.8m,掘进断面积为24.9m2,采用锚网和单层钢筋砼联合支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300㎜,铺底砼强度等级C20;第三系(基岩段)斜长1406.9m,掘进断面积为21.8m2;穿煤层、受采动影响段斜长291.1m,掘进断面积为26.1m2;第三系和穿煤、受采动影响段采用锚网喷和金支联合支护,锚杆采用φ20×2400mm高强左旋树脂锚杆,间排距:800×800mm,网采用φ6mm金属网,网格80×80mm,金支使用36U型钢,棚距800mm,喷射砼封闭,铺底厚200mm,喷射砼、铺地砼强度等级C20。

目录第一章施工组织设计编制依据 1第二章矿井设计概况 1第一节矿井概况 1第二节主斜井井筒工程技术特征 3第三节自然地理 3第三章地质及水文地质概况 4第一节地层 4第二节构造 7第三节井田水文地质。
7第四节瓦斯、煤尘、地温 9第四章施工方案及施工方法 9第一节施工方案 9第二节井筒施工方法 10第五章施工辅助系统 25第一节提升、运输 25第二节供电 28第三节信号、照明及通讯 32第四节压风 32第五节排水 32第六节供水 32第七节通风 33第八节地面施工场地布置 33第六章劳动力安排及主要施工设备选型 35第一节主井工期安排说明 35第二节劳动力安排 36第三节拟投入主要施工机具明细 39第七章工期保证措施 40第八章质量保证体系及质量保证措施 42第九章安全保证措施 47第十章文明施工、环境保护措施 61第一节文明施工 61第二节环境保护 65某省XXX县XXX矿业有限公司XXX煤矿主斜井井筒施工组织设计第一章施工组织设计编制依据1、某省XXX县XXX矿业有限公司XXX煤矿井筒施工招标文件,冀华能招字(XXX)080502号。
2、某省XXX县XXX矿业有限公司XXX煤矿井筒施工平、剖、断面图S1416-111-(1-5)。
3、某省XXX县XXX矿业有限公司XXX煤矿井筒工程量清单及说明。
4、XXX井田勘探地质报告。
5、《煤矿井巷工程及验收规范》(GBJ213-90)。
6、《煤矿井巷工程质量验收评定标准》(MT5009-94)。
7、《煤矿安全规程》。
第二章矿井设计概况第一节矿井概况XXX煤矿位于某省省XXX县县东北约30公里,行政区划属马栏镇及石门乡管辖,地理坐标:东经108°34′45〞-108°39′00〞,北纬35°07′45〞-35°10′00〞,井田南北宽约4.2公里,东西长约6.5公里,井田面积24.75平方公里。
矿井设计年生产能力为120万吨,该矿井采用斜井开拓方式。
煤矿斜井施工组织设计*******建设有限责任公司二00九年四月目录第一章、工程概况····························第二章、施工组织及布署··························第三章、施工准备及场区布置······················第四章、工程测量·····················第五章主要工程的施工方案及方法·············第六章、作业指导书··························第七章、顶板管理措施·······················第八章、一通三防综合管理····························第九章、井筒防治水措施····················第十章、施工辅助设施及布置·······················第十一章施工进度、工期及保证措施······················第十二章质量保证计划及措施······················第十三章安全、技术及文明施工保证措施················第十四章成本控制措施······················第十五章冬、雨季施工措施······················第十六章健康监护及环保措施···················第十七章附图附表······················。
地湖煤矿主副斜井施工组织设计1. 引言地湖煤矿主副斜井施工组织设计旨在规划和组织煤矿主副斜井的施工工作,确保施工过程的安全和高效。
本文档将详细介绍地湖煤矿主副斜井施工组织设计的各个方面,包括施工组织结构、施工方法、工期安排等。
2. 施工组织结构2.1 项目经理项目经理负责煤矿主副斜井施工项目的整体管理和协调工作。
他/她负责与相关部门和项目团队沟通,确保施工过程中的各项工作得以顺利进行。
项目经理还负责制定施工计划、工期安排和资源分配等工作。
2.2 部门负责人煤矿主副斜井施工项目涉及多个部门,每个部门都由一位负责人负责。
他们负责各自部门的管理和协调工作,确保施工过程中的各项工作得以顺利进行。
部门负责人还负责与项目经理沟通,提供工作进展和问题解决方案等方面的报告。
2.3 施工班组施工班组是煤矿主副斜井施工的主要执行者。
他们由多个工人组成,负责具体的施工作业。
施工班组的工人需要具备一定的专业知识和技能,并遵守相关的施工规范和安全操作规程。
3. 施工方法3.1 主副斜井的平行施工地湖煤矿主副斜井采用平行施工的方式进行,即同时进行主副斜井的施工,以提高工期效率。
在施工过程中,主副斜井的进度需要保持一致,确保两者之间的地质条件和围岩稳定性相对一致。
3.2 制定详细的施工方案在施工前,需要制定详细的施工方案,包括施工方法、作业流程、工期安排等。
施工方案需要经过相关部门的审批,并在施工过程中进行动态调整。
3.3 安全施工地湖煤矿主副斜井施工过程中,安全是最重要的考虑因素之一。
需要制定安全操作规程,并进行培训,确保施工人员具备必要的安全意识和技能。
同时,需要配备必要的安全设备和防护措施,确保施工人员的人身安全。
4. 工期安排地湖煤矿主副斜井的施工工期根据实际情况进行调整,但需要合理安排施工进度,保证施工的质量和时间。
在工期安排上,需要考虑到地质条件、施工资源、设备调配等因素。
5. 施工质量控制施工质量控制是地湖煤矿主副斜井施工过程中的重要环节。
一、工程概况本项目为某煤矿斜井建井工程,位于我国某省某市某县。
斜井井筒设计深度为800米,倾角为12度,净断面积为20平方米。
本工程主要内容包括井筒施工、井底车场施工、通风系统施工、排水系统施工等。
二、施工组织1. 施工队伍成立由项目经理、技术负责人、施工队长等组成的施工管理团队,负责整个工程的施工组织和管理。
2. 施工进度根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
三、施工工艺1. 井筒施工(1)采用钻眼爆破法进行井筒施工,钻眼设备选用YGZ-90型钻机。
(2)爆破采用乳化炸药,严格控制爆破参数,确保爆破效果。
(3)采用人工清矸和机械清矸相结合的方式进行矸石处理。
2. 井底车场施工(1)井底车场采用钢筋混凝土支护,采用C25混凝土浇筑。
(2)井底车场支护采用锚杆、锚索、钢筋网联合支护。
3. 通风系统施工(1)通风系统采用主通风机和辅通风机相结合的方式。
(2)主通风机选用K4-21.4-NO.12型轴流风机,辅通风机选用K2-20-NO.8型轴流风机。
(3)通风管道采用钢板通风管道,连接方式为法兰连接。
4. 排水系统施工(1)排水系统采用排水泵房和排水管道相结合的方式。
(2)排水泵房采用钢筋混凝土结构,排水管道采用PE管材。
四、施工质量控制1. 井筒施工(1)严格控制钻眼、爆破、支护等工序的质量。
(2)定期对井筒进行测量,确保井筒垂直度和倾角符合设计要求。
2. 井底车场施工(1)严格控制混凝土浇筑、钢筋绑扎等工序的质量。
(2)对井底车场进行验收,确保符合设计要求。
3. 通风系统施工(1)严格控制通风管道安装、连接等工序的质量。
(2)对通风系统进行试运行,确保通风效果。
4. 排水系统施工(1)严格控制排水泵房、排水管道等工序的质量。
(2)对排水系统进行试运行,确保排水效果。
五、施工安全管理1. 施工人员必须遵守国家有关安全生产法律法规,严格执行本方案。
2. 定期对施工人员进行安全教育培训,提高安全意识。
煤矿斜井修建工程施工方案一、工程概况与目标本工程为煤矿斜井修建工程,位于XXXX煤矿区域。
斜井设计长度XXXX米,倾角XX度,井筒净直径XX米。
工程旨在保障煤矿安全生产,提高煤炭开采效率,确保井筒在使用期间的安全稳定。
二、施工队伍组织与培训为确保工程顺利进行,我们将组建专业的施工队伍,包括项目经理、技术负责人、安全监督员、井筒施工班组等。
所有施工人员将接受严格的安全教育和技能培训,确保施工过程中的人身安全和工程质量。
三、施工设备与材料准备根据工程需要,我们将准备相应的施工设备,如挖掘机、装载机、混凝土搅拌站、泵车等。
同时,我们将选择优质的建筑材料,如钢筋、水泥、砂石等,确保井筒的强度和耐久性。
四、井壁支护与安全防护井壁支护是确保井筒稳定的关键措施。
我们将采用锚喷支护、钢筋混凝土支护等多种支护方式,确保井壁在施工过程中及使用过程中的安全稳定。
此外,我们还将在施工现场设置安全警示标志,制定严格的安全管理制度,确保施工人员的人身安全。
五、井口设施建设与安装井口设施是煤矿斜井的重要组成部分,我们将按照设计要求进行井口房、井口闸门、井口防护栏等设施的建设与安装。
同时,我们还将安装监控摄像头、报警装置等设备,确保井口设施的安全可靠。
六、施工技术路线与方法我们将根据工程实际情况,选择最适合的施工技术路线与方法。
在施工过程中,我们将采用先进的施工工艺,如预制装配式井壁、机械化掘进等,提高施工效率和质量。
七、设施运行测试与调试工程完工后,我们将对井筒及其附属设施进行全面的运行测试与调试。
测试内容包括井筒的承载能力、支护结构的稳定性、井口设施的运行情况等。
通过测试与调试,确保井筒及其附属设施在投入使用前达到设计要求。
八、安全、质量与进度控制在施工过程中,我们将始终把安全放在首位,严格遵守国家安全生产法规和标准。
同时,我们将建立严格的质量管理体系,确保工程质量符合设计要求。
在进度控制方面,我们将根据工程实际情况制定合理的进度计划,并采取有效的措施确保按计划进行。
斜井施工组织设计一、斜井施工概述斜井是一种立井方式,在地面钻机的斜井平台上进行钻井作业,其钻井方向与地面平面相交成一定角度。
斜井施工主要是为了开采难采油气资源、探测地下构造和顺利完成复杂地质环境下的钻井。
二、斜井施工组织设计的目标1.安全施工:确保斜井施工过程中人员、设备和环境的安全。
2.高效施工:提高斜井施工的效率,保证斜井施工的质量。
3.节约成本:优化斜井施工方案,降低施工成本,并确保工期的控制。
4.环境保护:合理规划和布置斜井施工区域,最大限度减少对周边环境的影响。
三、斜井施工组织设计的步骤1.方案设计:根据斜井的地质条件和目标,综合考虑斜井平台、钻机设备、安全措施等因素,制定斜井的施工方案。
2.施工队伍组织:确定斜井施工队伍的组成,包括工程师、技术人员、作业人员等,并明确各自的职责和任务。
3.配置施工设备:根据施工方案的要求,配备合适的钻机设备、辅助设备和施工工具,并进行必要的检修和调试。
4.施工区域布置:根据施工方案和环境要求,合理划定斜井施工区域,设置安全警示标志和防护设施,并确保施工区域的通风、照明等基本条件。
5.安全措施落实:制定合理可行的安全措施,包括斜井钻探作业的安全防范措施、爆破作业的安全措施、施工人员个人防护和应急救援措施等。
6.斜井钻探作业:根据施工方案,进行钻探作业,包括钻井井壁的处理、下斜段的钻探、修井施工等。
7.安全监控与检查:施工过程中,进行斜井施工的监控与检查,包括安全检查、质量检验、设备状态检测等,确保施工工艺和施工质量的合理性和可控性。
8.施工记录与总结:对斜井施工过程中的关键环节进行记录,包括钻孔进度、岩层情况、设备运行情况等,用于总结经验和改进施工方案。
四、斜井施工组织设计的技术要求1.地质调查:对斜井的地质条件进行详细调查和分析,了解地质构造和地层情况,为施工方案的制定提供依据。
2.安全控制:加强斜井施工安全管理,贯彻安全生产方针,确保斜井施工过程中的人员、设备和环境的安全。
ⅩⅩ煤矿主斜井井筒施工组织设计目录第一章工程概况第一节设计概况第二节井筒地质及测量工作第三节施工准备工作第二章井筒施工第一节施工方案选择第二节表土段及风化基岩段施工第三节基岩段施工第四节躲避硐第三章凿井辅助系统和设施第一节简述第二节提升设施选型计算第三节通风第四章劳动组织及工程排队第一节劳动组织第二节工程排队第五章质量保证体系及安全技术措施第一节质量方针及目标第二节质量保证体系第三节施工质量检验、试验第四节质量保证措施第五节文明施工措施第六章职业健康安全管理第一节组织及管理第二节安全保证体系第三节主要安全技术措施第四节井筒施工应急预案第七章环境管理附:十三矿主斜井开工前会议纪要、主斜井平、剖面图、施工断面图、设备吊挂图、循环图表等。
第一章工程概况第一节设计概况十三矿主斜井井筒开口位置位于十三矿工业广场东北围墙内,开口标高为+118.00m,设计长度1858.8m,设计方位角136°20ˊ,施工坡度-20°,落底标高-517.752m;半圆拱形断面,净宽5600mm,净高3900mm,净面积18.4m2,主要用途担负十三矿提煤及人员运送。
其中:表土段斜长41.1m,掘进断面积为24.9m2,采用双层钢筋砼支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300mm,铺底砼强度等级C20;风化基岩段斜长119.8m,掘进断面积为24.9m2,采用锚网和单层钢筋砼联合支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300㎜,铺底砼强度等级C20;第三系(基岩段)斜长1406.9m,掘进断面积为21.8m2;穿煤层、受采动影响段斜长291.1m,掘进断面积为26.1m2;第三系和穿煤、受采动影响段采用锚网喷和金支联合支护,锚杆采用φ20×2400mm高强左旋树脂锚杆,间排距:800×800mm,网采用φ6mm金属网,网格80×80mm,金支使用36U型钢,棚距800mm,喷射砼封闭,铺底厚200mm,喷射砼、铺地砼强度等级C20。
煤矿斜井施工组织设计*******建设有限责任公司二00九年四月目录第一章、工程概况²²²²²²²²²²²²²²²²²²²²²²²²²²²²第二章、施工组织及布署²²²²²²²²²²²²²²²²²²²²²²²²²²第三章、施工准备及场区布置²²²²²²²²²²²²²²²²²²²²²²第四章、工程测量²²²²²²²²²²²²²²²²²²²²²第五章主要工程的施工方案及方法²²²²²²²²²²²²²第六章、作业指导书²²²²²²²²²²²²²²²²²²²²²²²²²²第七章、顶板管理措施²²²²²²²²²²²²²²²²²²²²²²²第八章、一通三防综合管理²²²²²²²²²²²²²²²²²²²²²²²²²²²²第九章、井筒防治水措施²²²²²²²²²²²²²²²²²²²²第十章、施工辅助设施及布置²²²²²²²²²²²²²²²²²²²²²²²第十一章施工进度、工期及保证措施²²²²²²²²²²²²²²²²²²²²²²第十二章质量保证计划及措施²²²²²²²²²²²²²²²²²²²²²²第十三章安全、技术及文明施工保证措施²²²²²²²²²²²²²²²²第十四章成本控制措施²²²²²²²²²²²²²²²²²²²²²²第十五章冬、雨季施工措施²²²²²²²²²²²²²²²²²²²²²²第十六章健康监护及环保措施²²²²²²²²²²²²²²²²²²²第十七章附图附表²²²²²²²²²²²²²²²²²²²²²²第一章工程概况一、工程概况1、东进风斜井坐标位置X=3101650 Y=35563936 Z=+885 α=180°。
