监理工程师通知单
工程名称:一期编号:20150720
致:
事由:关于3、6#楼工程施工质量事宜
内容:经监理人员巡视发现如下问题:
1)3#楼一层电梯井隔墙存在连梁与砼主体无可靠连接现象
2)未按设计要求施工外窗下2CM凹槽造型
3)窗台压顶厚度达不到12 CM厚,未按会审交底要求施工
4)存在墙体拉接筋漏放或放置不正确现象
5)存在现浇窗台压顶与过梁钢筋和墙体连接不牢,过梁钢筋未按图集(2根Ⅲ8钢筋)要求施工现象
6)存在现浇窗台压顶砼、现浇过梁砼与填充墙砌筑砂浆掺加杂料现象
7)存在建筑废料放置现场,未及时清运出场;用粉碎机粉碎加气砼砌块下脚料及其废料后用在工程上现象
针对以上问题,监理要求贵项目提高质量意识,严格按照设计及规范要求施工,积极整改存在的问题,粉碎加气砼粉碎机械做退场处理,现场的建筑垃圾及时清运
出场,不得使用不合格的材料及其建筑废料,整改完毕自检合格后报监理复查,否
则将给与经济上必要的处罚,以确保文明施工与施工质量。
项目监理机构:
总/专业监理工程师:
日期:。

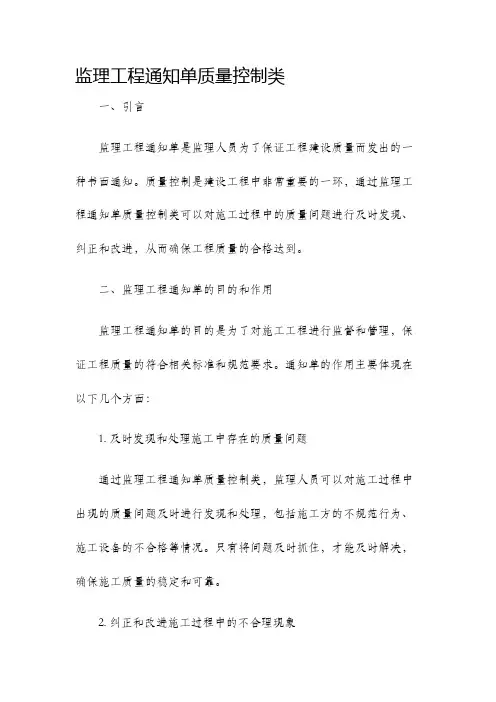

监理工程通知单质量控制类一、引言监理工程通知单是监理人员为了保证工程建设质量而发出的一种书面通知。
质量控制是建设工程中非常重要的一环,通过监理工程通知单质量控制类可以对施工过程中的质量问题进行及时发现、纠正和改进,从而确保工程质量的合格达到。
二、监理工程通知单的目的和作用监理工程通知单的目的是为了对施工工程进行监督和管理,保证工程质量的符合相关标准和规范要求。
通知单的作用主要体现在以下几个方面:1. 及时发现和处理施工中存在的质量问题通过监理工程通知单质量控制类,监理人员可以对施工过程中出现的质量问题及时进行发现和处理,包括施工方的不规范行为、施工设备的不合格等情况。
只有将问题及时抓住,才能及时解决,确保施工质量的稳定和可靠。
2. 纠正和改进施工过程中的不合理现象通知单还可以起到纠正和改进施工过程中的不合理现象的作用。
监理人员可以通过通知单详细记录施工中存在的问题,以及针对这些问题提出的具体要求和改进措施,使得施工方在后续工作中能够做到及时改正,提高工程质量的可控性和稳定性。
3. 建立工程质量监控的信息流通机制通知单的发出和回复可以形成一种良好的信息流通机制,使得监理人员、施工方和设计单位之间的信息交流更加顺畅。
监理人员可以通过通知单向施工方传达检查和监控的结果,同时也可以从施工方的回复中了解到他们对问题的处理情况,从而及时跟踪和评估质量控制的效果。
三、监理工程通知单的基本内容监理工程通知单质量控制类的内容主要包括以下几个方面:1. 施工质量问题的描述通知单应当对施工过程中存在的质量问题进行详细的描述,包括问题的性质、具体表现和可能的影响等。
只有将问题描述清楚,才能引起施工方的重视并采取相应的措施加以改进。
2. 相关标准和规范的引用为了对施工质量进行准确的评估,通知单还应当引用相关的标准和规范,以明确验收的标准和要求。
这样可以减少主观因素的干扰,确保质量控制的公正性和客观性。
3. 要求和改进措施的提出通知单应当明确对施工方提出具体的要求和改进措施,包括落实质量责任、加强施工监督、整改不合格项等方面。
监理通知单
工程名称:XXXXXXXXXXXXXX编号:XX 致: XXXXXXXXXXXXXXXXXX
事由: 质量控制
内容: 你单位承建的XXXXXXXXXXXXXXX工程,我部监理人员在巡查中发现存在以下问题:
1.xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx
2.xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx
3.xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx
4.xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx
针对存在问题现责令你单位对问题限期(X年X月X日前)整改结束,自检合格后报监理查验。
杜绝类似问题发生,望你单位接此通知能够引起高度重视,强化项目部管理人员质量意识,严把质量关。
要求对不称职的管理人员和班组要进行调整,同时对问题逾期不整改或整改不到位的将要采取经济处罚,后果由你单位担。
项目监理机构
总/专业监理工程师XXXX
日期XXXXX。
B2监理工程师通知单(质量类)
工程名称:XXX 工程编号:B22-XX
事由预留洞口未加筋;X#楼剪力墙、临空墙拉筋
问题
签收人姓
名及时间
致: XX建设工程有限公司
1、水电预留洞口加筋未按图纸施工;
2、X#主楼的剪力墙和临空墙的拉筋未按图纸施工;
3、地下室外墙东南角的内阴角、外阴角的加筋未放;
4、东边框架拄筋有几个拄筋需调整钢筋保护层;
5、X#主楼南边框架部位多余的拄内钢筋清理,木工无法支模、见拄模未合拢处。
6、木工X#主楼部位不得双面封模、待验收后才可封;
7、防密门的模板不能封,待门框安装后;
8、后浇带制模按强制性规范要求施工。
附件共1 页,请于XX年XX月XX 日前填报回复单(A5)。
抄送:
项目监理机构(章): 专业监理工程师:总监理工程师:日期:
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
