样板间放线原则
- 格式:doc
- 大小:24.00 KB
- 文档页数:1

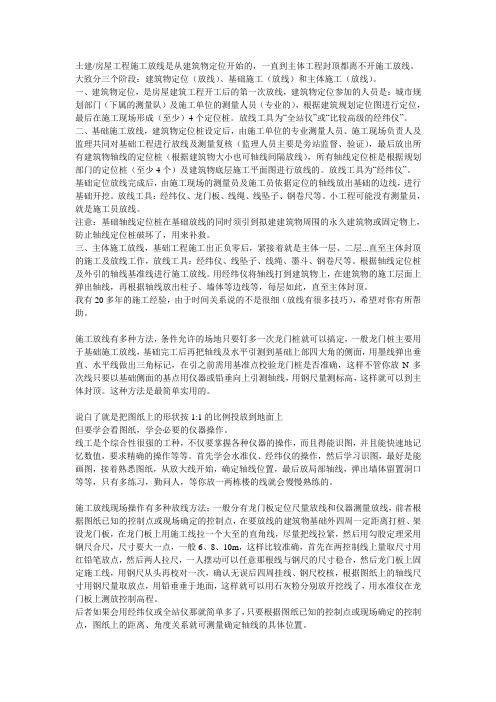

1. 目的提高主体及装饰装修工程的施工精度;直观的显示各工作面的工作内容及尺寸要求;减少传统放线中多次引测线造成的累积尺寸误差;各种控制线使得过程控制和检查更为便捷和准确;减少因工人技能优劣而导致的质量问题;为定尺加工及穿插施工提效打下坚实基础。
2.适用范围3.编制说明4.放线工作原则4.1 总则各项目均应以此标准为放线管理依据,结合自身实际情况,完成放线优化、深化及打样,并向工程管理部申请放线样板验收,验收合格后方可大面积施工;控制线及标高线从主体到装修完成,都使用同一原始线;并由总包土建和安装提前作好放线深化平面图,报监理和项目部审批后实施;新工作面在工完场清后应及时放线,已完成放线的区域必须做到工完场清,否则放线管理无意义;施工现场所有放线均清晰明了、便于识别,必须采用喷涂的方式进行标注,不得手写;所有控制线由总分包单位100%自查,监理根据放线图抽查60%以上,甲方抽查30%以上,并有专项检查验收记录;砌筑与抹灰控制线须在地面弹线;根据精装图明确建筑完成面,以便建筑一米线的弹设;安装点位的水平距离及竖向高度的标识必须以土建砌抹控制线和标高控制线为基准,并在安装点位平面图上标识,不同的功能区单独画图并张贴于工作楼层墙面;砌体阶段的放线需提前开始,所有放线工作完成后方可开始厨卫间反坎和砌体施工;要求工人无线不施工,并提前作好各种控制线的技术交底。
4.2 放线工具各项目必须备齐放线所具备的所有测量工具以及标识工具,精密仪器必须经过计量检测,合格后方可在施工现场使用;针对精密仪器必须建立检测、维护及使用台账进行统一管理。
4.3 测量人员配置必须安排专职测量人员,测量放线专职人员配置至少应满足以下要求(根据项目的产品难易程度可由项目部提出要求在此基础上适当增加放线人员):4.4 放线图编制放线图要求精细化,综合各专业内容后,每一个距离和尺寸、位置需表示清楚:土建控制线示意安装控制线示意5. 技术要点及图例5.1土建阶段5.2 精装修阶段。

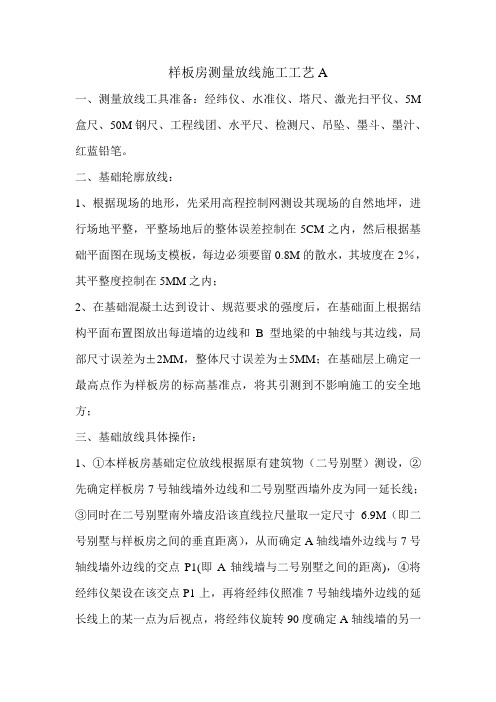

样板房测量放线施工工艺A一、测量放线工具准备:经纬仪、水准仪、塔尺、激光扫平仪、5M 盒尺、50M钢尺、工程线团、水平尺、检测尺、吊坠、墨斗、墨汁、红蓝铅笔。
二、基础轮廓放线:1、根据现场的地形,先采用高程控制网测设其现场的自然地坪,进行场地平整,平整场地后的整体误差控制在5CM之内,然后根据基础平面图在现场支模板,每边必须要留0.8M的散水,其坡度在2%,其平整度控制在5MM之内;2、在基础混凝土达到设计、规范要求的强度后,在基础面上根据结构平面布置图放出每道墙的边线和B型地梁的中轴线与其边线,局部尺寸误差为±2MM,整体尺寸误差为±5MM;在基础层上确定一最高点作为样板房的标高基准点,将其引测到不影响施工的安全地方;三、基础放线具体操作:1、①本样板房基础定位放线根据原有建筑物(二号别墅)测设,②先确定样板房7号轴线墙外边线和二号别墅西墙外皮为同一延长线;③同时在二号别墅南外墙皮沿该直线拉尺量取一定尺寸6.9M(即二号别墅与样板房之间的垂直距离),从而确定A轴线墙外边线与7号轴线墙外边线的交点P1(即A轴线墙与二号别墅之间的距离),④将经纬仪架设在该交点P1上,再将经纬仪照准7号轴线墙外边线的延长线上的某一点为后视点,将经纬仪旋转90度确定A轴线墙的另一点,将A轴线墙的两个点之间连线并延长,从此确定出A轴线墙;2、①在由P1点沿7轴线拉尺确定B轴线墙外边线与7轴线墙外边线的一交点P2,②在将仪器架设在P2点上,以7轴线墙的外边线为基准线旋转90度确定B轴线墙外边线上的另一点,③再将该轴线上的两点连线确定B轴线墙外边线的位置;④同理再依次放出其他轴线墙并弹墨线。
再根据墙的厚度尺寸由墙的已知边线确定墙的另一边线并弹墨线,从而确定出所有墙的边线,其局部尺寸误差均为±2MM,整体尺寸误差为±5MM。
3、依据地梁结构布置图再量出所有地梁的中轴线及边线,且局部尺寸误差为±2MM,整体尺寸误差为±5MM;四、根据已放的墙线依次抄测墙基础所在的位置标高,测出其中的最高点,将此点作为预埋件的下底标高位置,然后依据预埋件平面布置图纸依次安装预埋件。
工程施工放线是建筑施工过程中非常重要的环节,它直接影响到工程的质量和进度。
本文将从放线的定义、放线的原则、放线的步骤和放线的注意事项等方面进行详细阐述。
一、放线的定义工程施工放线是指根据设计图纸上的尺寸和位置,在现场进行标高、轴线、边界、控制点等的标识和测量工作。
它是建筑施工过程中的一种基础性工作,为施工提供准确的测量数据和依据。
二、放线的原则1. 准确性:放线的准确性是施工放线的首要原则。
要求放线测量数据精确可靠,满足设计和施工要求。
2. 统一性:施工现场应建立统一的测量坐标系统和高程系统,确保各个分部分项工程测量工作的连贯性和一致性。
3. 完整性:放线工作应涵盖施工现场的各个部位,包括建筑物、构筑物、场地、管线等,确保施工过程中各项工程的精确定位。
4. 规范性:放线工作应遵循国家相关法律法规、标准和规范,确保施工安全、质量和进度。
三、放线的步骤1. 准备工作:了解设计图纸和施工要求,熟悉施工现场情况,准备测量仪器、工具和材料。
2. 建立控制网:根据设计图纸和现场条件,建立统一的平面控制网和高程控制网。
控制网分为场区控制网和分区控制网。
3. 控制点测量:采用全站仪、水准仪等测量仪器,对控制点进行测量,确保控制点的坐标和高程准确无误。
4. 施工放线:根据设计图纸,按照建筑物、构筑物、管线等的位置和尺寸,在现场进行标高、轴线、边界等的标识和测量。
5. 放线成果审核:对放线成果进行内部审核和外部验收,确保放线数据的准确性和可靠性。
6. 施工过程控制:在施工过程中,对施工现场进行定期检查和控制,确保施工按照放线数据进行。
四、放线的注意事项1. 测量仪器和工具的校准:确保测量仪器和工具的准确性和可靠性,定期进行校准和检验。
2. 测量人员的培训和素质:加强对测量人员的培训和素质提升,确保测量人员具备较高的业务水平和职业素养。
3. 恶劣天气和环境的影响:在恶劣天气和环境下,应采取相应的措施,确保放线工作的正常进行。

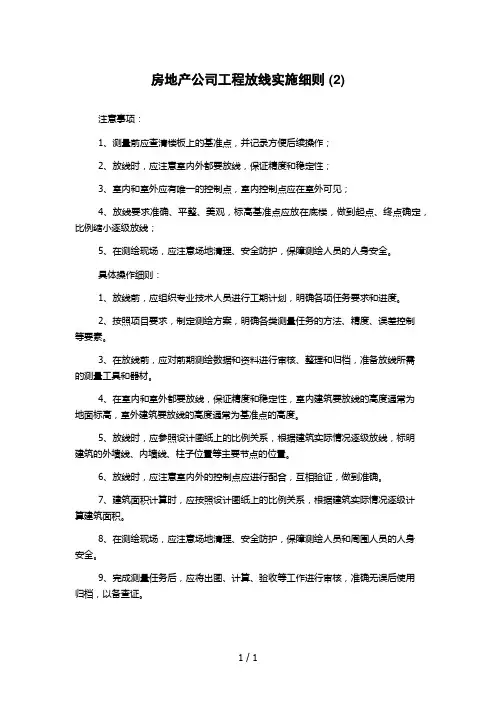

房地产公司工程放线实施细则 (2)
注意事项:
1、测量前应查清楼板上的基准点,并记录方便后续操作;
2、放线时,应注意室内外都要放线,保证精度和稳定性;
3、室内和室外应有唯一的控制点,室内控制点应在室外可见;
4、放线要求准确、平整、美观,标高基准点应放在底楼,做到起点、终点确定,比例缩小逐级放线;
5、在测绘现场,应注意场地清理、安全防护,保障测绘人员的人身安全。
具体操作细则:
1、放线前,应组织专业技术人员进行工期计划,明确各项任务要求和进度。
2、按照项目要求,制定测绘方案,明确各类测量任务的方法、精度、误差控制
等要素。
3、在放线前,应对前期测绘数据和资料进行审核、整理和归档,准备放线所需
的测量工具和器材。
4、在室内和室外都要放线,保证精度和稳定性,室内建筑要放线的高度通常为
地面标高,室外建筑要放线的高度通常为基准点的高度。
5、放线时,应参照设计图纸上的比例关系,根据建筑实际情况逐级放线,标明
建筑的外墙线、内墙线、柱子位置等主要节点的位置。
6、放线时,应注意室内外的控制点应进行配合,互相验证,做到准确。
7、建筑面积计算时,应按照设计图纸上的比例关系,根据建筑实际情况逐级计
算建筑面积。
8、在测绘现场,应注意场地清理、安全防护,保障测绘人员和周围人员的人身
安全。
9、完成测量任务后,应将出图、计算、验收等工作进行审核,准确无误后使用
归档,以备查证。
1 / 1。
土建/房屋工程施工放线是从建筑物定位开始的,一直到主体工程封顶都离不开施工放线。
大致分三个阶段:建筑物定位(放线)、基础施工(放线)和主体施工(放线)。
一、建筑物定位,是房屋建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“比较高级的经纬仪”。
二、基础施工放线,建筑物定位桩设定后,由施工单位的专业测量人员、施工现场负责人及监理共同对基础工程进行放线及测量复核(监理人员主要是旁站监督、验证),最后放出所有建筑物轴线的定位桩(根据建筑物大小也可轴线间隔放线),所有轴线定位桩是根据规划部门的定位桩(至少4个)及建筑物底层施工平面图进行放线的。
放线工具为“经纬仪”。
基础定位放线完成后,由施工现场的测量员及施工员依据定位的轴线放出基础的边线,进行基础开挖。
放线工具:经纬仪、龙门板、线绳、线坠子、钢卷尺等。
小工程可能没有测量员,就是施工员放线。
注意:基础轴线定位桩在基础放线的同时须引到拟建建筑物周围的永久建筑物或固定物上,防止轴线定位桩破坏了,用来补救。
三、主体施工放线,基础工程施工出正负零后,紧接着就是主体一层、二层...直至主体封顶的施工及放线工作,放线工具:经纬仪、线坠子、线绳、墨斗、钢卷尺等。
根据轴线定位桩及外引的轴线基准线进行施工放线。
用经纬仪将轴线打到建筑物上,在建筑物的施工层面上弹出轴线,再根据轴线放出柱子、墙体等边线等,每层如此,直至主体封顶。
我有20多年的施工经验,由于时间关系说的不是很细(放线有很多技巧),希望对你有所帮助。
施工放线有多种方法,条件允许的场地只要钉多一次龙门桩就可以搞定,一般龙门桩主要用于基础施工放线,基础完工后再把轴线及水平引测到基础上部四大角的侧面,用墨线弹出垂直、水平线做出三角标记,在引之前需用基准点校验龙门桩是否准确,这样不管你放N多次线只要以基础侧面的基点用仪器或铅垂向上引测轴线,用钢尺量测标高,这样就可以到主体封顶。

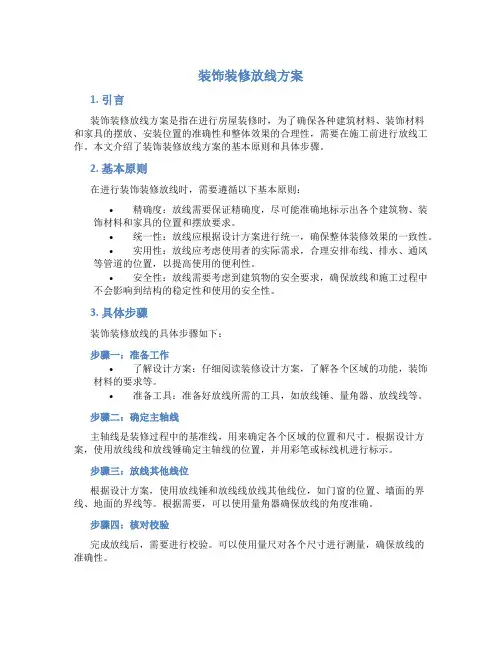

装饰装修放线方案1. 引言装饰装修放线方案是指在进行房屋装修时,为了确保各种建筑材料、装饰材料和家具的摆放、安装位置的准确性和整体效果的合理性,需要在施工前进行放线工作。
本文介绍了装饰装修放线方案的基本原则和具体步骤。
2. 基本原则在进行装饰装修放线时,需要遵循以下基本原则:•精确度:放线需要保证精确度,尽可能准确地标示出各个建筑物、装饰材料和家具的位置和摆放要求。
•统一性:放线应根据设计方案进行统一,确保整体装修效果的一致性。
•实用性:放线应考虑使用者的实际需求,合理安排布线、排水、通风等管道的位置,以提高使用的便利性。
•安全性:放线需要考虑到建筑物的安全要求,确保放线和施工过程中不会影响到结构的稳定性和使用的安全性。
3. 具体步骤装饰装修放线的具体步骤如下:步骤一:准备工作•了解设计方案:仔细阅读装修设计方案,了解各个区域的功能,装饰材料的要求等。
•准备工具:准备好放线所需的工具,如放线锤、量角器、放线线等。
步骤二:确定主轴线主轴线是装修过程中的基准线,用来确定各个区域的位置和尺寸。
根据设计方案,使用放线线和放线锤确定主轴线的位置,并用彩笔或标线机进行标示。
步骤三:放线其他线位根据设计方案,使用放线锤和放线线放线其他线位,如门窗的位置、墙面的界线、地面的界线等。
根据需要,可以使用量角器确保放线的角度准确。
步骤四:核对校验完成放线后,需要进行校验。
可以使用量尺对各个尺寸进行测量,确保放线的准确性。
步骤五:报验和调整校验完成后,将放线结果进行记录,并报验给施工人员。
如有需要,可以根据施工人员的意见进行调整或修改。
4. 注意事项在进行装饰装修放线时,需要注意以下事项:•放线线的固定:放线线需要固定在墙面或地面上,以确保放线的准确性和稳定性。
•放线精度:放线需要保证精确度,尽量避免出错和误差。
•监督检查:对放线结果进行监督检查,确保施工过程中按照放线结果进行施工。
•及时调整:有时在实际施工过程中,需要根据具体情况调整放线结果,需要及时沟通和调整。
工地老师傅的放线放样技巧总结放线放样是建筑工程中非常重要的一环,它直接关系到建筑物的平整度、垂直度和准确性。
作为工地上的老师傅,熟练掌握放线放样技巧对于保证施工质量具有重要意义。
本文将从准备工作、基本放线放样步骤、注意事项等方面,对工地老师傅的放线放样技巧进行总结。
一、准备工作在进行放线放样之前,准备工作是十分关键的。
首先,要熟悉施工图纸,了解平面布置及空间尺寸;其次,需要检查放线放样所需的仪器工具是否齐全,并保证其准确度;另外,还要对施工现场进行勘测,确定放线放样的具体位置和要求。
只有在准备工作做足的情况下,才能有条不紊地进行放线放样。
二、基本放线放样步骤放线放样的基本步骤包括三个环节,即基础放线、立面放线和斜坡放线。
1.基础放线基础放线是确保建筑物基础平整度的重要步骤。
首先,要根据施工图纸确定基础位置和尺寸。
然后,通过挖坑、铺垫层等作业,将基础线完整、准确地放到位。
在放置基础线时,要使用专业的匹配工具进行辅助,确保放线准确度。
2.立面放线立面放线是保证建筑物墙体垂直度的关键步骤。
在立面放线时,要根据施工图纸中的标高数据,确定墙体标高。
然后,通过使用放线钉和放线线,将墙体外围线条清晰地勾画出来。
在放置放线钉时,要十分注意钉的位置和方向,保证放线的垂直度。
3.斜坡放线斜坡放线主要用于路面、坡道等场合,保证斜坡的坡度和平整度。
在斜坡放线时,可以采用两种方法,一种是使用放线仪器进行测量放线;另一种是使用水平仪和标尺等工具进行手工操作。
在放置斜坡线时,要根据斜坡要求确定坡度和高程信息,并保证放线的准确性和连续性。
三、注意事项1.仪器的使用和保养放线放样离不开各种测量仪器的使用,因此,老师傅需要熟悉并掌握各类仪器的操作方法。
在使用仪器过程中,要注意保护仪器,防止受到损坏或丢失。
同时,要定期对仪器进行检查和保养,确保其准确度和灵敏度。
2.勘测工作的严谨性在放线放样前,要进行现场勘测工作,以确定放线的位置和要求。
建筑放线技巧范文1.放线前的准备工作在进行建筑放线之前,需要对建筑设计图纸进行仔细的研究和理解。
了解建筑物的平面布局、尺寸和结构,对于建筑投影方法和测量线的选择要有清晰的认识。
2.放线工具的准备放线工具是进行建筑放线的必备设备,其中包括量角器、测量尺、平头锤、质量测量尺、红色铅笔或铅线、蓝色铅笔或铅线、刷子和草绳等。
在进行放线工作时,需要保证这些工具清洁、整齐并处于良好的工作状态。
3.放线工作的原则建筑放线的原则是准确、快速、稳定。
在放线过程中,要保持专注、细心,并遵循放线规范和要求。
放线时要注意保持工作区域整洁,以免影响放线精度。
4.放线的常用方法(1)中心放线法:中心放线法适用于建筑物的中央轴线、或者建筑物的主要关节点。
首先需要确定中心线的位置,然后将该点作为起点,通过水平测量和垂直测量确定其他节点的位置。
(2)相对放线法:相对放线法适用于建筑物的各个平面节点。
首先需要确定基点位置,然后通过测量角度和长度确定其他节点的位置。
5.放线精度的控制建筑放线的精度对于整个建筑的准确性和质量至关重要。
放线过程中需要使用精确的测量工具,并且要注意测量时的稳定性和准确性。
在放线完毕后,需要对放线结果进行检查和核对,确保没有偏差。
6.放线中的常见问题及解决方法放线过程中可能会遇到一些常见问题,比如测量误差、不精确的放线节点等。
对于这些问题,应该及时停止工作,找出问题的原因,并采取相应的措施进行解决,如重新测量、调整测量方法等。
总之,建筑放线技巧的掌握对于建筑施工工作的质量和效率有着重要的影响。
只有在准备工作充分、工具准备齐全的前提下,运用正确的放线方法和技巧,并且注意放线精度的控制,才能保证建筑放线的准确性和质量。
并且要及时处理放线过程中可能遇到的问题,确保放线工作的顺利进行。

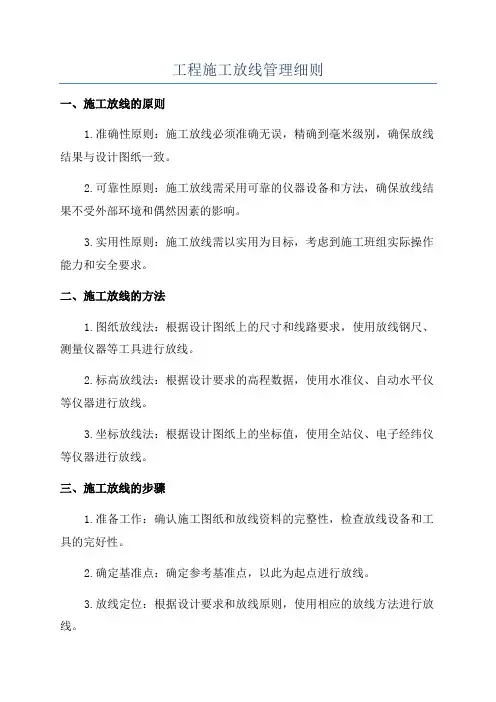

工程施工放线管理细则一、施工放线的原则1.准确性原则:施工放线必须准确无误,精确到毫米级别,确保放线结果与设计图纸一致。
2.可靠性原则:施工放线需采用可靠的仪器设备和方法,确保放线结果不受外部环境和偶然因素的影响。
3.实用性原则:施工放线需以实用为目标,考虑到施工班组实际操作能力和安全要求。
二、施工放线的方法1.图纸放线法:根据设计图纸上的尺寸和线路要求,使用放线钢尺、测量仪器等工具进行放线。
2.标高放线法:根据设计要求的高程数据,使用水准仪、自动水平仪等仪器进行放线。
3.坐标放线法:根据设计图纸上的坐标值,使用全站仪、电子经纬仪等仪器进行放线。
三、施工放线的步骤1.准备工作:确认施工图纸和放线资料的完整性,检查放线设备和工具的完好性。
2.确定基准点:确定参考基准点,以此为起点进行放线。
3.放线定位:根据设计要求和放线原则,使用相应的放线方法进行放线。
4.检查核对:完成放线后,对放线结果进行检查核对,确保准确无误。
5.记录文件:将放线的相关数据和信息做好记录,作为施工的依据和参考,便于后续的工作。
四、施工放线中常见问题及对策1.放线不准确:可能是由于放线设备不精准,或操作不标准所致,需加强精确度要求,修正操作方法。
2.放线偏差较大:可能是由于基准点的选择或测量结果的误差导致,需重新选择基准点,并进行详细测量。
3.放线结果与设计图纸不符:可能是由于设计图纸有误,或放线操作有误所致,需及时与设计方进行确认,修正错误。
4.放线资料不清晰:可能是由于记录不及时或不规范导致,需加强记录管理,保证放线资料的准确性和完整性。
总之,工程施工放线管理是施工过程中非常重要的一环,它直接影响到工程的质量和进度。
通过准确、可靠、实用的放线方法和步骤,并及时处理常见问题,能够确保施工放线的准确性和有效性,提高工程施工的效率,保证施工质量。
因此,施工单位应高度重视施工放线管理,并加强培训和监督,确保施工放线工作的顺利进行。
楼施工测量放线方案一、施工测量放线的必要性在楼层施工中,测量放线是构建建筑物基础的第一步,也是确保施工质量和准确性的重要环节。
测量放线的准确性直接关系到整个楼层施工的质量和延续性。
通过测量放线,能够准确地确定建筑物的位置、大小和形状,为后续的施工工作提供准确的依据和指引。
二、施工测量放线的基本原则1.准确性原则:测量放线必须准确无误,以确保建筑物的位置和结构的准确性。
2.稳固性原则:放线必须稳固可靠,以保证测量数据的准确性和持久性。
3.有效性原则:放线应简便有效,以节约时间和人力资源。
4.经济性原则:放线方案应合理经济,以降低施工成本。
三、施工测量放线步骤1.确定测量仪器和工具:根据施工需要,选择适合的测量仪器和工具,如全站仪、测距仪、放线棚等。
2.制定放线方案:根据建筑设计图纸,制定详细的测量放线方案,包括放线点的确定、测量方法和步骤等。
3.放线前准备工作:a.清理施工现场,确保可以清晰、准确地进行测量放线。
b.标记测量放线点,确定建筑物的位置和边界,可使用标线或木桩进行标记。
4.进行测量放线:a.根据放线方案,在标记的测量放线点设置测量仪器,并参考设计图纸进行调整。
b.使用测距仪等测量工具,测量相邻放线点之间的距离、角度和高程。
c.根据测量数据,通过计算和推算,确定建筑物的位置和形状,并进行调整和校正。
5.验证测量结果:通过比对测量数据和设计图纸,验证测量结果的准确性和完整性。
6.记录测量数据:将测量数据详细记录,包括放线点的坐标、测量误差等信息,以备后续的施工参考。
7.完善放线:在放线完成后,对测量点进行修整和加固,确保放线点的稳固性和可靠性。
8.标识放线点:在测量点上标识清晰的标记,以便施工人员准确找到放线点。
四、施工测量放线的注意事项1.在放线前,应仔细检查测量仪器和工具的状况,确保其准确性和可靠性。
2.在放线过程中,应注意周围环境的变化,避免对测量数据产生干扰和误差。
3.在放线时,应严格按照测量方案的要求进行操作,不得随意更改和调整。
样板间施工要点楼面工程1、铺设整体屋面时表面应粗糙、洁净、湿润并不得有积水。
铺设前宜涂刷界面处理剂。
2、厕浴间和有防水要求的建筑地面必须设置防水隔离层。
楼层结构必须采用现浇混凝土或整块预制混凝土板,混凝土强度等级不应小于C20;楼板四周除门洞外,应做混凝土翻边,其高度不应小于120mm。
施工时结构层标高和预留孔洞位置应准确,严禁乱凿洞。
3、整体面层的抹平工作应在水泥初凝前完成,压光工作应在水泥终凝前完成。
4、踢脚线上口应顺直,突出墙面高度应一直。
如踢脚线采用石材等材料,墙面粉刷打糙到底,踢脚线高度范围进行预留,踢脚线施工时块材内口与前面平齐。
5、整体面层施工后,养护时间不应小于7d;抗压强度应达到5 Mpa后,方准上人行走;抗压强度应达到设计要求后,方可正常使用。
抹灰工程GB 50210—20014.1.4 抹灰工程应对下列隐蔽工程项目进行验收:1 抹灰总厚度大于或等于35mm时的加强措施。
2 不同材料基体交接处的加强措施。
4.1.11 各种砂浆抹灰层,在凝结前应防止快干、水冲、撞击、振动和受冻,在凝结后应采取措施防止玷污和损坏。
水泥砂浆抹灰层应在湿润条件下养护。
4.1.12 外墙和顶棚的抹灰层与基层之间及各抹灰层之间必须粘结牢固。
4.2.2 抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
4.2.4 抹灰工程应分层进行。
当抹灰总厚度大于或等于35 mm时,应采取加强措施。
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100 mm。
4.2.5 抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝4.2.10 有排水要求的部位应做滴水线(槽)。
滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽宽度和深度均不应小于10 mm。
4.2.11 一般抹灰工程质量的允许偏差和检验方法应符合表4.2.11的规定。
第1篇一、概述工程施工放线是建筑工程施工过程中的一项重要工作,它是确保施工质量、进度和安全的基础。
施工放线要求严格按照国家相关法律法规、技术规范和施工图纸进行,确保施工放线精度和准确性。
二、施工放线要求1. 放线依据(1)施工图纸:放线工作应以施工图纸为依据,包括平面图、立面图、剖面图等,确保放线精度。
(2)设计变更通知:如设计变更,应及时调整放线依据,确保施工放线符合最新设计要求。
(3)施工规范:严格按照国家相关施工规范进行放线,确保施工质量。
2. 放线精度(1)总尺寸误差:根据《中华人民共和国城乡规划法》规定,施工放线时总尺寸对、中间小轴线的最大误差为四毫米以内。
(2)轴线竖向投测误差:每层轴线竖向投测的允许误差为每层3毫米,总高H30m以内为5毫米,30m<H<60m为10毫米,60m<H<90m为15毫米。
(3)各部位放线误差:外廓柱轴线长度L30m以内为5毫米,30m<L<60m为10毫米,60m<L<90m为15毫米;细部轴线、承重墙、梁、柱边线、非承重墙边线、门窗洞口线等各部位放线误差应符合设计要求。
(4)标高竖向传递误差:每层标高竖向传递的允许误差为每层3毫米,总高H30m以内为5毫米,30m<H<60m为10毫米,60m<H<90m为15毫米。
(5)现场引测水准点精度:4 n(n测站数)。
3. 放线方法(1)建筑物定位:根据建筑规划定位图进行定位,形成至少4个定位桩。
(2)土方开挖阶段:采用龙门板定位尺量放线或仪器测量放线。
(3)基础施工阶段:根据轴线定位桩及外引的轴线基准线进行施工放线。
(4)主体施工阶段:用经纬仪将轴线打到建筑物上,在施工层面上弹出轴线,再根据轴线放出柱子、墙体等边线等。
4. 放线记录(1)放线记录表:详细记录放线时间、放线人员、放线依据、放线方法、放线结果等。
(2)放线图纸:绘制放线图,标注放线尺寸、轴线、标高等。
样板房施工程序1、现场放线:清理现场,按设计图要求放线。
分别放出水平线;地平线(地平线要从层间电梯口度入);天花高度线。
再按图纸将各种墙面装饰;家具;卫浴设备;电器开关、灯具位置线放出。
2、设计确认:施工前必须经过设计师确认后方可施工。
3、施工顺序:施工顺序先做隐蔽项目(如电线管附设;开关箱安装等)同时可进行墙地面;窗台;门框等泥水修正工作。
然后从上而下进行施工(先做天花;包括暗装式窗帘合,再做墙面;包括窗套窗台板、地脚线、门及门套等,后做地面)。
4、成品保护:凡已完成的项目都必须做好成品保护。
5、交外加工的安排:凡是工厂化生产的项目,必须及时与生产商联系沟通,做好现场成品安装的前期准备工作。
6、其他注意事项:A,电气管线敷设要求横平竖直,开关放置方正有序,管线安装完毕后必须通电试验及做绝缘检测,然后做好记录。
B,天花龙骨吊点要牢固,吊杆要垂直,凡龙骨博接口位置加吊杆。
C,天花板安装所有连接口必须在有龙骨的位置上。
如遇90度角交接时需增加龙骨及吊杆。
D,天花板安装前分清底面。
E,天花、墙面扇灰要薄,太厚以后会掉下来,扇灰整体要平整。
F,所有木制作(包括夹板、饰面板、木线)在使用前必须仔细检查,看看是否有缺陷,木制作完成后要用砂纸粗打磨,尤其要注意木线与饰面板交接处。
G,饰面油漆必须砂纸打平后进行。
H,墙纸铺贴时注意对花;对方向,(每卷纸都要从纸头顺落裁剪及铺贴),接口处胶水一定要清理干净,(关键是要勤清洁毛巾;勤换水)。
I,墙地面砖铺贴前,先看包装生产编号;色号,然后看平整度;尺寸大小是否一致。
铺贴前先按实际模数放线再施工。
J,所有卫生洁具安装好后要加以保护,可用原包装保护。
K,所有给排水系统完成后必须做试水,看看是否有漏点和堵塞。
L,注意文明施工,进场人员佩带工号牌;戴安全帽。
沙子、垃圾要用袋子分袋装好。
沙子用多少开多少,搅拌混凝土要用夹板做一个盘在盘里加工,再用小车运送到用的地方。
所有材料要分类放好;要整齐有序,及时清理场地垃圾,所有垃圾要包装好集中堆放;下班时清理到甲方指定地点。
17#23#楼样板间窗安装控制线确定原则应甲方要求及天气等各方面条件制约,华润星海湾壹号17#23#楼样板间窗副框由石材厂家提供控制线后提前安装,窗安装控制线经门窗单位与石材厂家共同研究确定原则如下:
1)窗左右位置控制线由石材厂家将线弹在每个窗口位置,双方共同标记后由窗单位按该线进行左右位置控制安装。
2)窗水平位置控制线由石材厂家在外墙将样板层水平控制线弹出,双方共同标记后由窗单位按该线进行水平位置控制安装。
3)窗进出位置控制线按土建单位所提供建筑物四角控制线确定,双方共同标记后,由窗单位按该线进行进出位置控制安装(控制线外返70MM为副框外皮位置)。
4)转角造型部位窗进出位置控制线按石材厂家提供标注于屋面女儿墙的控制线进行定位(控制线外返70MM为副框外皮位置),双方共同标记后,由窗单位按该线进行进出位置控制安装。
窗施工单位:
负责人:
石材施工单位:
负责人:。
