江苏省某风电场项目监理规划
- 格式:doc
- 大小:514.00 KB
- 文档页数:49
工程监理规划批准:年月日审核:年月日编写:年月日目次1 工程项目概况 (4)1.1 工程概况 (4)1.2 工程建设目标 (4)1.3 参建单位 (5)2 监理工作范围 (5)3 监理工作内容 (6)3.1 进度控制主要工作服务内容 (6)3.2 质量控制主要工作服务内容 (7)3.3 投资控制主要工作服务内容 (10)4 监理工作目标 (16)5 监理工作依据 (17)6 项目监理机构的组织形式 (18)6.1 工程项目监理部组织机构 (18)6.2国电山西平鲁风电项目一期工程专业人员配备计划 (19)6.3 项目监理部物资配备 (20)7 监理人员岗位职责 (21)7.1 总监理工程师岗位职责 (21)7.2 总监代表岗位职责 (22)7.3 专业监理工程师岗位职责。
(23)7.4 安全监理工程师岗位职责 (23)7.5 技术员岗位职责 (24)7.6 监理员岗位职责 (25)9 监理工作程序 (26)10 监理工作方法及措施 (35)10.1 开工前准备阶段监理措施 (35)10.2 设备物资管理措施 (36)10.3 施工监理措施 (37)11 监理工作制度 (69)12 监理设施 (71)1 工程项目概况1.1 工程概况风电部分土建施工部分:风机基础为钢筋混凝土独立基础,采用天然地基,基础混凝土强度等级为C35,埋深-3.50m,基础底面为八边形,内接圆直径为17m,基础底面均采用100mm厚C15素混凝土。
电气部分:风力发电机组33台(单机容量1.5MW ,装机总容量49.5MW)升压站部分土建部分:本期工程中包括新建一座容量为50MV A+100MV A、电压为220kV的升压变电站。
其建构筑物采用钢筋混凝结构或砖混结构,基础采用钢筋混凝土独立式基础或条形基础;地下结构为钢筋混凝土箱型结构。
变压器基础、电缆沟1000mm×800mm,为钢筋混凝土结构。
220kV断路器、隔离开关、电流互感器、电压互感器、避雷器、避雷针基础为钢结构,架构杆为塔形钢杆,架构梁为钢结构。
江苏某**湖风电场35KV集电集电线路工程专项施工方案编制:审核:审批:年月日目录第1章编制说明、编制原则及编制依据 (3)第2章工程概况及特点 (5)第3章施工现场组织机构 (11)第4章总体部署及总平面布置 (15)第5章施工准备及主要项目的施工方法 (17)第6章冬季施工措施 (31)第7章质量目标、质量保证体系及保证措施 (36)第8章安全目标、安全保证体系及保证措施 (42)第9章环保及文明施工措施 (58)第1章编制说明、编制原则及编制依据一、编制说明本公司对江苏洪泽湖35KV集电线路工程极为重视,抱着充分的诚意,极大的希望,热诚的态度,积极参与本工程的投标工作。
在全方位研究设计方案下,结合工程招标和设计意图,分析了本工程主要特点和各种有利与干扰因素,我们对做好该工程充满信心,完全有能力确保按期完成,确保质量目标达到合格,争创“扬子奖”。
本《施工组织设计》作为投标书的技术性文件,编制时对各分部分项工程的工期、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及周转材料设备、主要技术措施、安全、文明施工等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性。
我公司一旦中标,将根据施工图纸编制详细的实施性施工组织设计或施工方案、措施及作业指导书,以指导工程施工。
二、编制原则及编制依据1、编制原则(1)采用先进的施工方案和技术管理措施,确保施工方案的可行性、科学性、合理性。
(2)科学制定施工所需的劳动力、材料及施工机具、设备的投入计划,确保工程施工最合理的平面布置方案。
(3)编制合理的进度网络计划,控制关键线路、工期,统筹安排,制定(4)加强施工成本管理和环境保护、文明施工管理,建立职业健康安全管理体系。
2、编制依据(1)江苏洪泽湖35KV集电线路工程招标文件、施工图纸、答疑纪要(2)本公司现有施工技术装备、劳动力等资源状况及本公司在近几年承建的同类工程中积累的较为成熟的施工经验。
泗洪协合一期50.4MW风力发电项目监理规划南京苏安建设监理咨询有限公司二〇一三年十一月泗洪协合一期50.4MW风力发电项目监理规划监理单位(章)南京苏安建设监理咨询有限公司总监理工程师:公司技术负责人:日期:2007年11月25日目录一、工程概况 (3)二、监理规划编制依据 (3)三、监理范围和目标 (4)四、监理内容 (5)五、监理措施 (7)六、监理工作程序 (13)七、监理控制重点难点分析 (22)八、监理服务质量保证措施 (24)九、工程安全、环境控制措施 (26)十、监理工作服务制度 (31)十一、组织机构及人员配备 (37)十二、监理工作流程 (38)一、工程概况1.1工程名称泗洪协合风电场一期(50.4MW)风力发电项目1.2建设单位名称泗洪协合风力发电有限公司1.3工程地点江苏省宿迁市泗洪县1.4 工程项目组成及其规模单机容量为1800KW风力发电机组28台(50.4MW)1.5 建设工期自合同签订之日起至工程竣工验收结束1.6 总体目标机组启动一次成功,质量和进度实现《合同》约定的目标。
杜绝重大人身事故和设备事故。
二、监理规划编制依据1.项目法人提供的建设工程文件2.《电力建设工程监理规范》(DL/T 5434-2009)3.中华人民共和国建筑法4.中华人民共和国工程建设质量管理条例5.中华人民共和国安全生产法6.中华人民共和国工程建设标准强制性条文7.《风力发电场项目建设工程验收规程》DL_T_5191-20048.建设工程安全生产管理条例9.《风力发电场安全规程》DL_T_796-201210.南京苏安建设监理咨询有限公司质量保证体系文件11.其他有关工程建设的法律、法规、条例、监理规定和现行规范24. 工程监理合同。
三、监理范围和目标1、监理范围:1)风电场部分:道路工程、风机基础、风机设备安装调试、箱变基础及设备安装调试、集电线路工程;2)升压站内建筑工程及附属工程,主变基础及设备安装调试、220KV配电装置设备构架及设备安装调试、35KV配电装置土建工程及设备安装调试、二次系统设备安装及(调试、继保、运动、通信系统安装及调试)、无功补偿系统的建筑、设备安装及调试,升压站整体系统调试;以上两个部分的工程质量控制、安全控制、进度控制、投资控制,合同管理、信息资料管理,协调参建单位现场工作关系。
某风电场工程监理规划教材近年来,风电作为新的清洁能源,越来越得到广泛的关注和重视。
作为风电场工程的监理,在保证项目进度和质量的同时,还需要关注风电场环保和安全方面的问题。
因此,针对风电场工程监理规划进行编写的教材也变得越发重要。
某风电场工程监理规划教材的编写主要涉及以下几个方面:一、监理体系:监理体系是工程监理规划的重要组成部分,其编写需要关注监理岗位职责、监理人员配备、监理质量管理等多个方面。
监理岗位职责的明确可以帮助监理人员明确自己的工作职责和任务,使监理工作有针对性和目标性;监理人员的配备根据工程规模和类型进行调整,既要兼顾监理人员数量,又要保证质量;监理质量管理包括监理人员培训、监理记录管理、工程验收等多个方面,这些因素对于保证工程质量的高低具有至关重要的影响。
二、监理计划:监理计划是监理规划的核心内容,其编写需要充分考虑风电场工程的特点和实际情况。
监理计划应当包括监理工作的时间安排、工作进度、监理方法、监理人员配备、监理质量检查等多个方面。
在风电场工程中,由于施工周期较长,需要对每一阶段的工作进行详细的规划,同时要协调和配合其他部门,有效合理地控制进度。
三、监理文件:监理文件是监理规划的重要组成部分,其编写和管理需要充分考虑监理规定和风电场工程合同要求。
监理文件包括监理合同书、监理计划、监理报告、监理备案等多个方面。
其中,监理合同书是确定监理工作的基础,必须明确监理人员的职责和任务、监理报告的撰写要求、验收标准等内容;监理报告则是监理成果的表现形式,需要准确详实地记录施工过程中发现的问题和现象,提出合理建议,并保证监理报告的及时提交和审批备案。
四、监理要点:监理要点是监理规划的重要参考标准,其编写需要充分考虑工程地理位置、工程类型、监理制度等多个因素。
监理要点包括土建工程监理、水电工程监理、电力工程监理、环保安全监理等多个方面。
具体而言,土建工程监理需要注意土方开挖、地基处理、土方回填等问题;水电工程监理需要重点关注水能利用和防洪等问题;电力工程监理需要考虑变电站、电缆敷设、线路装置等问题;环保安全监理则需要重点关注环境保护、安全管理等问题。

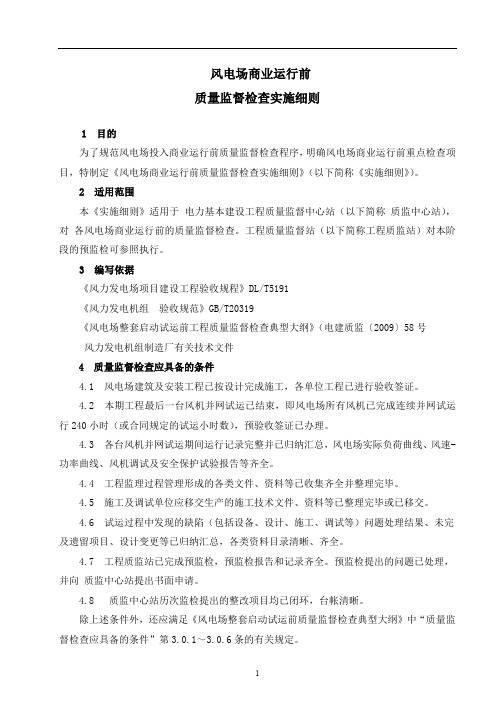

风电场商业运行前质量监督检查实施细则1目的为了规范风电场投入商业运行前质量监督检查程序,明确风电场商业运行前重点检查项目,特制定《风电场商业运行前质量监督检查实施细则》(以下简称《实施细则》)。
2适用范围本《实施细则》适用于电力基本建设工程质量监督中心站(以下简称质监中心站),对各风电场商业运行前的质量监督检查。
工程质量监督站(以下简称工程质监站)对本阶段的预监检可参照执行。
3编写依据《风力发电场项目建设工程验收规程》DL/T5191《风力发电机组验收规范》GB/T20319《风电场整套启动试运前工程质量监督检查典型大纲》(电建质监〔2009〕58号风力发电机组制造厂有关技术文件4质量监督检查应具备的条件4.1 风电场建筑及安装工程已按设计完成施工,各单位工程已进行验收签证。
4.2 本期工程最后一台风机并网试运已结束,即风电场所有风机已完成连续并网试运行240小时(或合同规定的试运小时数),预验收签证已办理。
4.3 各台风机并网试运期间运行记录完整并已归纳汇总,风电场实际负荷曲线、风速-功率曲线、风机调试及安全保护试验报告等齐全。
4.4 工程监理过程管理形成的各类文件、资料等已收集齐全并整理完毕。
4.5 施工及调试单位应移交生产的施工技术文件、资料等已整理完毕或已移交。
4.6 试运过程中发现的缺陷(包括设备、设计、施工、调试等)问题处理结果、未完及遗留项目、设计变更等已归纳汇总,各类资料目录清晰、齐全。
4.7 工程质监站已完成预监检,预监检报告和记录齐全。
预监检提出的问题已处理,并向质监中心站提出书面申请。
4.8 质监中心站历次监检提出的整改项目均已闭环,台帐清晰。
除上述条件外,还应满足《风电场整套启动试运前质量监督检查典型大纲》中“质量监督检查应具备的条件”第3.0.1~3.0.6条的有关规定。
5 重点检查项目本阶段重点检查风机动态调试质量和并网试运情况,各项控制功能、安全保护功能、主要技术指标等是否达到设计、合同和相关标准要求,确认风电场能否安全、可靠、稳定投入商业运行。
苏州风电工程施工方案范本一、工程概况本项目为苏州某地区风电工程,主要包括风力发电机组安装、风电场配套设施建设等。
风电场位于苏州市某地区,占地面积约XX平方米。
本项目共安装XX台风力发电机组,单机容量为XXMW,总装机容量为XXMW。
风电场采用高空架线方式输送电能,接入当地电网。
二、施工准备1. 办理施工手续:根据国家及地方法律法规,办理风电工程施工所需的各项手续,包括施工许可、临时用地、环境保护等。
2. 施工现场准备:对风电场施工现场进行清理,排除障碍物,确保施工场地符合要求。
3. 施工人员培训:对施工人员进行安全、技能等方面的培训,确保施工人员具备相应的资质和能力。
4. 施工材料准备:根据施工进度计划,提前准备所需的施工材料,包括风力发电机组、塔筒、基础、高空架线材料等。
5. 施工设备准备:根据施工需求,提前准备相应的施工设备,包括吊车、挖掘机、装载机等。
6. 施工方案制定:根据工程特点,制定详细的施工方案,包括施工进度计划、施工工艺、质量控制、安全管理等。
三、风力发电机组安装1. 基础施工:根据设计图纸,施工单位应按照规范要求进行风力发电机组基础施工,确保基础强度、稳定性和沉降符合要求。
2. 塔筒安装:风力发电机组的塔筒分段运输至施工现场,施工单位应按照规范要求进行塔筒组装和焊接,确保塔筒的垂直度和强度。
3. 发电机组安装:在塔筒顶部安装发电机组,包括叶片、轮毂、发电机等部件。
施工单位应按照厂家提供的安装手册进行操作,确保发电机组安装正确、牢固。
4. 电气设备安装:安装风力发电机组的电气设备,包括变频器、电缆、塔筒内照明等。
施工单位应按照设计图纸和规范要求进行安装,确保电气设备安全、可靠。
5. 调试与验收:风力发电机组安装完成后,进行调试和验收。
施工单位应邀请业主、设计单位等相关方进行验收,确保风力发电机组满足运行要求。
四、风电场配套设施建设1. 高空架线施工:根据设计图纸,施工单位应按照规范要求进行高空架线施工,包括塔筒、绝缘子、导线等。
江阴风电项目实施方案一、项目背景江阴市是中国江苏省的一个县级市,拥有得天独厚的风能资源。
为了利用风能资源开发清洁能源,江阴市决定启动江阴风电项目。
该项目的目标是建设一座风电场,以满足当地的能源需求。
二、项目目标1.建设一座风电场,容量不低于500MW。
2.利用风能资源生产清洁能源,减少碳排放。
3.提供可靠稳定的电力供应,满足当地的能源需求。
三、项目范围1.地点:江苏省江阴市。
2.总装机容量:500MW及以上。
3.风机型号:选择适合当地气候条件的现代化风机。
4.建设时间:预计总工期为24个月。
四、项目实施计划1.前期准备:a.确认项目地点并进行可行性评估,包括风能资源评估、电力需求评估等。
b.进行环境影响评估,确保项目的环保可行性。
c.筹集项目资金,并与金融机构洽谈合作事宜。
d.成立项目管理团队,明确项目组成员,划定各自职责。
2.设计阶段:a.进行风电场的详细设计,包括风机布局、变电站设计、输电线路规划等。
b.编制工程施工图纸。
3.建设阶段:a.确定施工队伍,并制定详细的施工计划。
b.开展土地准备工作,包括清理、平整等。
c.建设风机基础设施,包括风机基础、变电站等。
d.完成风机设备安装,包括起重机械操作、电气连接等。
e.完成输电线路建设。
f.进行试运行和调试。
4.运营阶段:a.确定并执行运营管理计划,包括设备维护、故障处理等。
b.监测风机运行情况,进行性能评估。
c.提供可靠稳定的电力供应。
五、项目预期效果1.提供清洁能源:江阴风电项目将利用风能资源生产清洁能源,减少对化石燃料的依赖,降低碳排放。
2.促进经济发展:项目的建设将吸引投资,并带动相关产业的发展,促进当地经济增长。
3.解决能源供应问题:项目建成后,将提供可靠稳定的电力供应,缓解能源紧张问题。
4.提高就业机会:项目建设过程中将创造大量就业机会,促进就业增长。
六、项目风险1.自然风险:包括台风、雷电等极端天气对风电设备的影响。
2.市场风险:包括电力市场价格波动、政策调整等对项目经济效益的影响。
风力发电工程监理细则监理规划范本1. 引言本细则旨在规定风力发电工程监理的基本要求和监理规划范本,以确保工程质量和安全。
2. 监理要求2.1 监理资质监理单位应具备风力发电工程监理的相关资质,包括但不限于专业技术人员资质、监理设备和工具等。
2.2 监理人员监理单位应派驻经验丰富的监理人员参与风力发电工程的监理工作,确保监理质量。
2.3 监理范围监理范围应包括风力发电工程的施工、安装、验收等各个阶段,监理人员应全程跟踪监督。
2.4 监理报告监理单位应及时编制监理报告,记录工程进展、问题整改情况等重要信息,并定期向业主和相关部门报告。
3. 监理规划范本3.1 监理计划监理单位应编制详细的监理计划,包括监理人员的派遣安排、监理工作的时间节点和具体任务等。
3.2 监理措施监理单位应制定监理措施,包括但不限于检查施工进度、现场安全环保要求的监督等。
3.3 质量控制监理单位应制定质量控制措施,包括但不限于对工程材料、施工质量进行抽查和检测,确保工程质量达到标准要求。
3.4 安全管理监理单位应制定安全管理措施,包括但不限于监督施工现场安全设施的设置和使用、安全操作规程的制定和执行等。
3.5 环境保护监理单位应制定环境保护措施,包括但不限于监督施工过程中的环境污染防控措施的实施和监督,确保项目符合环保要求。
3.6 竣工验收监理单位应参与风力发电工程的竣工验收,对工程质量进行评估,并出具竣工报告。
4. 总结本细则提供了风力发电工程监理的基本要求和监理规划范本,监理单位应按照细则的要求制定具体的监理方案,确保工程质量和安全。
监理人员应全程跟踪监督工程的施工过程,并及时编制监理报告,以便及时发现和解决问题。
同时,监理单位应加强质量控制、安全管理和环境保护工作,并参与工程的竣工验收。
以上为风力发电工程监理细则监理规划范本的主要内容,供参考使用。
XXXXXXXXXXXXXXX风电场工程监理规划(第一版)XXXXXXXXXXXXXXX有限公司XXX监理项目部XXXX年XX月XX日XXXXXXXXXXXXXX风电场MW工程监理规划审批页批准:审核:编写:黑龙江XXXXXXXXXXXXXXXXX有限公司XXXX年XX月XX日目录1监理规划编制依据 (2)2工程项目概况 (2)3监理工作范围 (4)4监理工作内容 (5)5监理工作目标 (6)6监理工作依据 (7)7项目监理组织机构 (8)8项目监理组织机构的人员配置计划 (9)9项目监理组织机构及监理人员岗位职责 (10)10 监理工作程序 (12)11监理工作方法及措施 (44)12监理工作制度 (70)13监理设施 (71)14本工程主要监理执法规范标准目录14. 1电力建设工程监理规范DL/T 5434—200914.2交通工程施工及质量检验评定标准JTG F80/1—200414.3建筑工程施工及质量检验评定标准Q/GDW 183—200814.4电气装置安装工程质量检验及评定标准DL/T 5161.1~5161.17—2002 14.5架空线路施工及质量检验评定标准 GL/T 5168—200214.6电缆线路施工及验收规范GB 50168—200614.7风力发电场设计技术规范DL/T 5383—200714.8风力发电工程施工组织设计规范DL/T 5384—200714.9风力发电机组装配和安装规范GB/T 19568—200414.10风电机组地基基础设计规定FD 003—200714.11 风力发电场项目建设工程验收规程DL/T5191—200414.12电力建设工程质量监督检查典型大纲(风力发电部分)电建质监[2009]58号 14.13《输变电工程建设标准强制性条文实施管理规程》Q/GDW 248—20081工程概况1.1工程项目名称XXX风电场一期(MW)工程1.2 建设单位:XXXXXXXXXXXXXXX公司1.3 监理单位:黑龙江润华电力工程项目管理有限公司。
江苏xx风力发电有限公司江苏xx风电150MW特许权项目监理规划2007 年11月至2008年2月监理单位(章)南京xx建设监理咨询有限公司总监理工程师:公司技术负责人:日期:2007年11月25日南京xx建设监理咨询有限公司目录一、工程概况--------------------------------------------二、监理规划编制依据--------------------------------三、监理范围和目标-----------------------------------四、监理内容--------------------------------------------五、监理措施--------------------------------------------六、监理工作程序--------------------------------------七、监理控制重点难点分析--------------------------八、监理服务质量保证措施--------------------------九、工程安全、环境控制措施-----------------------十、监理工作服务制度-------------------------------- 十一、组织机构及人员配备--------------------------- 十二、监理工作流程------------------------------------一、工程概况1.1工程名称江苏xx风电150MW特许权项目1.2建设单位名称江苏xx风力发电有限公司1.3工程地点工程项目组成及其规模100×1.5MW1.4建设工期自合同签订之日起至工程竣工验收结束1.5总体目标机组启动一次成功,质量和进度实现《合同》约定的目标。
杜绝重大人身事故和设备事故。
1.6工程总投资:7.9亿元人民币(包括启动)1.7工程项目主要概述:江苏xx风电场位于江苏省xx县东北部xx外滩和xx垦区的xx地区,共安装100台单机1.5MW的风力发电机,总装机容量150MW。
江苏xx风力发电有限公司江苏xx风电150MW特许权项目监理规划2007 年11月至2008年2月监理单位(章)南京xx建设监理咨询有限公司总监理工程师:公司技术负责人:日期:2007年11月25日南京xx建设监理咨询有限公司目录一、工程概况--------------------------------------------二、监理规划编制依据--------------------------------三、监理范围和目标-----------------------------------四、监理内容--------------------------------------------五、监理措施--------------------------------------------六、监理工作程序--------------------------------------七、监理控制重点难点分析--------------------------八、监理服务质量保证措施--------------------------九、工程安全、环境控制措施-----------------------十、监理工作服务制度-------------------------------- 十一、组织机构及人员配备--------------------------- 十二、监理工作流程------------------------------------一、工程概况1.1工程名称江苏xx风电150MW特许权项目1.2建设单位名称江苏xx风力发电有限公司1.3工程地点工程项目组成及其规模100×1.5MW1.4建设工期自合同签订之日起至工程竣工验收结束1.5总体目标机组启动一次成功,质量和进度实现《合同》约定的目标。
杜绝重大人身事故和设备事故。
1.6工程总投资:7.9亿元人民币(包括启动)1.7工程项目主要概述:江苏xx风电场位于江苏省xx县东北部xx外滩和xx垦区的xx地区,共安装100台单机1.5MW的风力发电机,总装机容量150MW。
风力发电机布置分二个区,一区位于xx外滩,共布置67台机组;二区位于xx垦区,共布置33台机组;风机基础采用高强预应力管桩(PHC)基础,为园盘形,每台机风采用26根DN600PHC桩,桩长15m,分两圈布置,外圈20根,内圈6根,外圈桩距约2.4m,为桩径的4.0倍。
箱式变基础采用天然地基,筏板式基础,基础平面尺寸5.0m×3.5m,基础埋深2.0m。
风机箱式变基础平台按安装场地标高加0.5m确定。
风电机组采用平行排列的布置方式,机组台间距与排间距为400m—650m。
a)建设单位:江苏xx风力发电有限公司b)设计单位:xx勘测设计研究院c)承包单位:广东xx工程总公司d)监理单位:南京xx建设监理咨询有限公司e风力发电机型号:V80-1.5MW二、监理规划编制依据1.项目法人提供的建设工程文件2.建设工程监理规范3.中华人民共和国建筑法4.中华人民共和国工程建设质量管理条例5.中华人民共和国安全生产法6.中华人民共和国工程建设标准强制性条文7.《风力发电机组设计要求》JB/T 10300-20018.《风力发电机组安全要求》GB18451.1一20019.《风力发电机组偏航系统第1部分:技术条件》JB/T10425.1-200410.《风力发电机组制动系统第1部分:技术条件》JB/T 10426.1-200411.《风力发电机组逆变器技术条件》JB/T 7143.1-9312.《风力发电机组异步发电机第1部分: 技术条件》GB/T19071.1-200313.《风力发电机组控制器技术条件》GB/T 19069-200314.《风力发电机组塔架》GB/T19072-200315.《风力发电机组齿轮箱》GB/T 19073-200316.《风力发电机组一般液压系统》JB/T 10427-200417.《风力发电机组装配和安装规范》GB/T 19568-200418.《风力发电机组试验方法》JB/T 7323-9419.《风力发电场项目建设工程验收规程》DL_T_5191-200420.建设工程安全生产管理条例21.《风力发电场安全规程》DL_T_796-200122.南京xx建设监理咨询有限公司质量保证体系文件23.其他有关工程建设的法律、法规、条例、监理规定和规程、标准24. 工程监理合同。
三、监理范围和目标1、监理范围:100台风力发电机组的塔架安装、风力发电机组安装、风力发电机组监控系统三个部分(不包括电缆、环网柜、防雷接地网、机组基础四个部分)的监理,单机调试,配合系统调试,整套启动试运,竣工验收。
以上三个部分的工程质量控制、安全控制、进度控制、投资控制,合同管理、信息资料管理,协调参建单位现场工作关系。
2、监理目标:以上三个分部工程的质量达到施工合同要求。
总体目标:风力发电机组启动一次成功;质量目标:贯彻“质量第一”的方针,工程合格率为100%,安装工程优良率>90%;进度目标:工程进度控制在《合同》工期内;安全目标:杜绝重大人身伤亡和设备事故。
四、监理内容4.1核查设计单位提出的文件及施工图纸,是否符合已批准的可行性研究报告、初步设计审批文件及有关规程、规范、标准;4.2审查承包单位选择的分包单位、试验单位的资质并提出意见;4.3参与施工图交底,组织图纸会审,并提出监理意见;4.4审核确认设计变更,并提出监理意见;4.5对施工图交付进度核查、督促、协调;4.6主持分项、分部工程、关键工序和隐蔽工程的质量检查和验评;4.7主持审查承包单位提交的施工组织设计、重点审核施工技术方案、施工质量保证措施、安全文明施工措施;4.8协助业主根据有关安全管理规定,进行安全生产管理。
遇到威胁安全的重大问题时,有权发出“暂停施工”的通知;4.9根据业主制定的里程碑计划编制一级网络计划,检查承包单位编制的二级网络计划,并监督实施;4.10审批承包单位单位工程、分部工程开工申请报告;4.11审查承包单位质保体系文件和质保手册并监督实施;4.12检查现场施工人员中特殊工种持证上岗情况,并监督实施;4.13负责审查承包单位编制的“施工质量检验项目划分表”并监督实施;4.14按验收标准核查主要安装用材料、构件、设备的质量,提出有关验收问题的监理意见。
参加包括主机、主要辅机、塔架、叶轮等主要设备和材料的现场验收,检查设备保管办法,对设备的保管提出监理意见;4.15对检验发现的设备、材料缺陷及施工中发现或产生的缺陷提出处理意见报送业主并协助处理;4.16制定并实施重点部位的见证点(W点)、停工待检点( H点)、旁站点(S点)的工程质量监理计划,监理人员要按作业程序即时跟班到位进行监督检查。
停工待检点必须经监理工程师签字才能进入下一道工序;4.17协助业主完成有关设备、材料、图纸和其它外部条件以及工程进度、交叉施工等协调工作;定期召开质量分析会,通报质量现状提出改进措施并监督实施;盘点工程进度,分析质量进度,提出分析报告及改进要求、建议,报送业主并监督实施。
协助业主协调工程建设中出现的需要解决的问题,提出监理意见并监督实施;4.18监理单位应将承包单位的工程中不合格项分为处理、停工处理、紧急处理三种,并严格按提出、受理、处理、验收四个程序实行闭环管理,监理人员对不合格项必须跟踪检查并落实监理意见;4.19工程质量必须经监理工程师检验签字,未经监理工程师的签字,主要材料、设备和构配件不准在工程上使用或安装,不准进入下一道工序的施工,不准拨付工程进度款,不准进行工程验收;4.20监督承包合同的履行,维护项目法人的正当权益;4.21主持审查调试计划、调试方案、调试措施;4.22严格执行分部试运制度,分部试运不合格不准进入整套启动试运;4.23主持审查调试报告;4.24参与协调工程的分系统试运行和整套试运工作;4.25协助业主完成移交投产工作;五、监理措施5.1质量控制措施5.1.1建立健全本工程的质量控制体系和质量控制程序,审查承包单位的质量管理(控制)体系;5.1.2审查分包单位的资质和施工范围,发现与申报资质不符或未经确认者,监理单位有权要求总包单位更换分包单位;5.1.3用于本工程的原材料、半成品、予制件、加工件等,必须具备完整的合格证和技术文件,按规定或监理工程师提出需要时由承包单位提供复试报告,经监理确认后,方能用于工程;5.1.4用于本工程的新材料、新工艺、新结构、新技术,必须具备完整的技术鉴定证明文件、试验报告和施工措施,经监理确认后方能用于本工程;5.1.5检查工程中使用的计量器具、试验仪器仪表的精度、检验证件和检验日期是否满足需要,对不符者,监理有权要求更换或重新检验;5.1.6检查承包单位的实验室、试验测试人员和特殊工种的资质证件,对规定持证上岗的工种,必须持有效证件方可操作;5.1.7审查承包单位编制的施工组织设计、重大施工方案和施工技术措施,并督促实施;5.1.8施工前必须对施工图纸进年会审,未经会审的图纸不得在工程中使用;5.1.9参加主要设备的现场开箱检验,不合格的设备不许在工程中使用,对设备保管情况进行检查,发现问题有权要求保管单位及时纠正;5.1.10审查承包单位申报的开工报告,会同项目法人商定开工时间,签发开工通知书;5.1.11监理工程师在施工过程中,应深入现场检查施工情况,完成规定的监检项目,尤其对关键部位、关键工序、隐蔽工程进行跟踪或旁站监督检查,把存在的问题在施工过程中解决,不留后患;5.1.12监理工程师在施工现场检查的重点是:施工人员是否按规范标准、按图纸(含设计变更)、按工艺要求进行施工。
是否执行三级检查(自检、互检、专检),如有违反现象,应通知纠正;5.1.13检查施工中用的原材料、加工件、外构件及设备等,是否与申报批准的相符,如有不符应查明原因,通知纠正;5.1.14检查持证上岗情况,如发现质证人员与所从事的作业不符,或证件有效期已过,有权通知调换合格人员;5.1.15对违规违章情节严重者,监理工程师有权通知暂停施工并通报项目法人;5.1.16检查施工记录(原始记录、检验记录),如发现上道工序未检验合格不准其进入下一道工序,隐蔽工程未经检验合格或签证,不许覆盖或封闭,必要时有权通知停工并纠正;5.1.17对质量事故,检查是否按已定的处理措施执行,如不符应通知停工并纠正;5.1.18审查调试方案、调试措施;5.1.19参加分部试运及整套启动的全过程检查,对出现的问题,协助分析并审核处理措施,检查处理结果并记录;5.1.20监理人员在现场发现和处理问题的信息,应及时记入《监理日记》中,重大问题要及时报告总监并通报项目法人;5.1.21完成后的分项、分部、隐蔽工程或重要工序,监理工程师应按规定进行检查验收,对检查方法及检验器具仪器仪表应做出具体规定;5.1.22质量检查验收程序1)完成的分项、隐蔽工程或重要工序以及单机分部试运完成后,承包单位应按规定自行检查验收,合格后报监理机构,由专业监理工程师会同有关人员到现场参加检验,符合要求,签署确认意见;如不符合要求,责成承包单位修复改正,合格后申请复验,复验合格签署确认意见。
