冷却塔火灾事故案例
- 格式:pptx
- 大小:8.32 MB
- 文档页数:22
冷却塔火灾原因及预防办法
冷却塔起火的事件非常常,几乎每年都有几十起冷却塔起火事件。
冷却塔起火的因素
1、冷却塔安装过程中操作不当,产生火花
2、维修过程中操作不当,产生火花
2、冷却塔使用的玻璃钢材料价格低廉,不耐高温。
3、冷却塔填料易燃
4、冷却塔没有定期检查,存在安全隐患
5、冷却塔老化,电路短路,漏电漏油
火灾预防
1、给冷却塔进行无电化改造,用水动力冷却塔,可以避免传统电机和减速器产生的漏电漏油事件,减少起火因素
2、采用正确方式安装、维修和养护
3、在购买冷却塔的时候选优质玻璃钢制冷却塔
4、使用不易燃填料
5、定期严格检查,及时排除安全隐患。

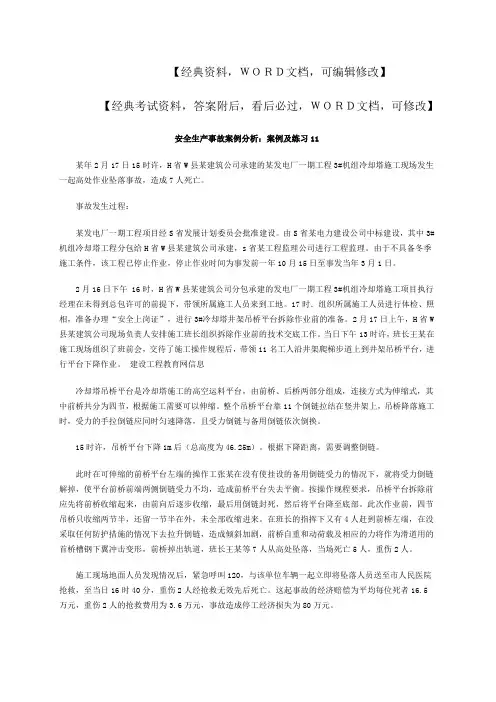

【经典资料,WORD文档,可编辑修改】【经典考试资料,答案附后,看后必过,WORD文档,可修改】安全生产事故案例分析:案例及练习11某年2月17日15时许,H省W县某建筑公司承建的某发电厂一期工程3#机组冷却塔施工现场发生一起高处作业坠落事故,造成7人死亡。
事故发生过程:某发电厂一期工程项目经S省发展计划委员会批准建设。
由S省某电力建设公司中标建设,其中3#机组冷却塔工程分包给H省W县某建筑公司承建,s省某工程监理公司进行工程监理。
由于不具备冬季施工条件,该工程已停止作业,停止作业时间为事发前一年10月15日至事发当年3月1日。
2月16日下午 16时,H省W县某建筑公司分包承建的发电厂一期工程3#机组冷却塔施工项目执行经理在未得到总包许可的前提下,带领所属施工人员来到工地。
17时.组织所属施工人员进行体检、照相,准备办理“安全上岗证”,进行3#冷却塔井架吊桥平台拆除作业前的准备。
2月17日上午,H省W 县某建筑公司现场负责人安排施工班长组织拆除作业前的技术交底工作。
当日下午13时许,班长王某在施工现场组织了班前会,交待了施工操作规程后,带领11名工人沿井架爬梯步道上到井架吊桥平台,进行平台下降作业。
建设工程教育网信息冷却塔吊桥平台是冷却塔施工的高空运料平台,由前桥、后桥两部分组成,连接方式为伸缩式,其中前桥共分为四节,根据施工需要可以伸缩。
整个吊桥平台靠11个倒链拉结在竖井架上,吊桥降落施工时,受力的手拉倒链应同时匀速降落,且受力倒链与备用倒链依次倒换。
15时许,吊桥平台下降1m后(总高度为46.25m)。
根据下降距离,需要调整倒链。
此时在可伸缩的前桥平台左端的操作工张某在没有使挂设的备用倒链受力的情况下,就将受力倒链解掉,使平台前桥前端两侧倒链受力不均,造成前桥平台失去平衡。
按操作规程要求,吊桥平台拆除前应先将前桥收缩起来,由前向后逐步收缩,最后用倒链封死,然后将平台降至底部。
此次作业前,四节吊桥只收缩两节半,还留一节半在外,未全部收缩进来。
江西丰城发电厂事故调查作者:刘照普来源:《中国经济周刊》2016年第47期今年11月24日早晨7点多,江西宜春丰城发电厂三期在建项目冷却塔施工平台发生坍塌,造成74人遇难和2人受伤的特别重大责任事故。
江西省安监局报告显示,冷却塔的施工平桥吊倒塌,造成横版混凝土通道倒塌。
《中国经济周刊》记者了解到,该冷却塔属于江西丰城电厂三期扩建项目工程,该工程于去年12月28日开工,其中总高度达165米的冷却塔工程于2016年4月份开工,事故发生时已施工完成70多米高,大约25层楼高度。
冷却塔施工以来,日夜赶工,24小时“三班倒”,事故发生时,施工单位正在进行零点班和早班交接。
11月26日上午,国务院江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事故调查组在江西省丰城市召开第一次全体会议,就此次事故认定指出:“这是今年死亡人数最多的事故,也是近十几年来电力行业伤亡最为严重的一次事故,影响恶劣,教训惨痛。
”记者获悉,事故发生当日,以国家安监总局局长杨焕宁任组长的国务院事故调查组紧急赶赴事发现场,目前事故各项调查工作正在紧急进行。
与此同时,最高人民检察院也在事发后派员赶赴现场,会同江西省三级检察机关介入事故调查。
截至11月29日,公安机关已将涉嫌重大责任事故罪的15名责任人依法刑事拘留。
习近平总书记立即作出重要指示;国务院调查组9小时内到达事故现场据《人民日报》报道,事故发生后,正在国外访问的习近平总书记立即作出重要指示,李克强总理作出重要批示,张高丽、马凯副总理,杨晶、郭声琨、王勇国务委员也作出批示,对做好事故救援救治、调查处理以及吸取事故教训、加强隐患排查等工作提出明确要求。
南京大学政府管理学院一位专家认为,发生如此特别重大责任事故是不应该的,肯定是不按工程管理规定和相关标准操作造成的。
根据《生产安全事故报告和调查处理条例》的有关规定,国务院批准成立了事故调查组,由国家安全监管总局局长杨焕宁担任组长,国家安全监管总局、监察部、国资委、全国总工会、国家能源局、江西省人民政府的有关负责同志任副组长,邀请国内建筑设计、施工、材料管理等方面的权威专家,以及最高人民检察院派员参加,下设技术组、管理组、责任追究组、综合组等4个专项组。

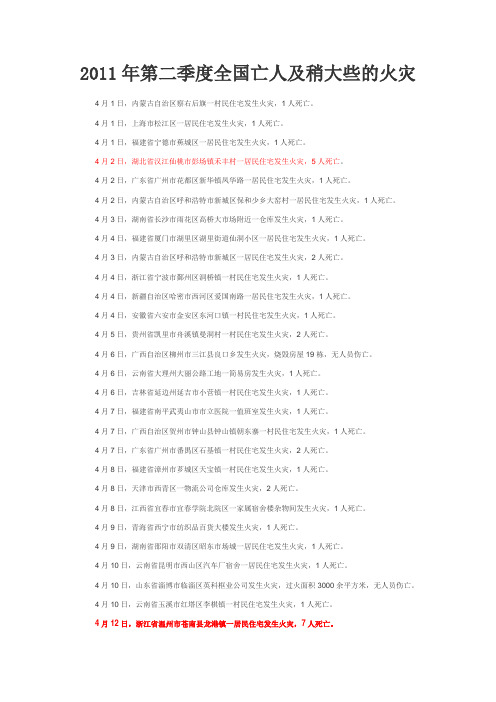

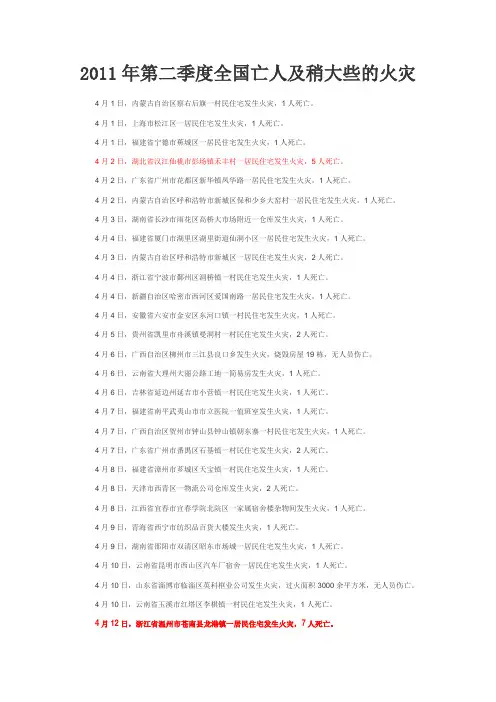

2011年第二季度全国亡人及稍大些的火灾4月1日,内蒙古自治区察右后旗一村民住宅发生火灾,1人死亡。
4月1日,上海市松江区一居民住宅发生火灾,1人死亡。
4月1日,福建省宁德市蕉城区一居民住宅发生火灾,1人死亡。
4月2日,湖北省汉江仙桃市彭场镇禾丰村一居民住宅发生火灾,5人死亡。
4月2日,广东省广州市花都区新华镇凤华路一居民住宅发生火灾,1人死亡。
4月2日,内蒙古自治区呼和浩特市新城区保和少乡大窑村一居民住宅发生火灾,1人死亡。
4月3日,湖南省长沙市雨花区高桥大市场附近一仓库发生火灾,1人死亡。
4月4日,福建省厦门市湖里区湖里街道仙洞小区一居民住宅发生火灾,1人死亡。
4月3日,内蒙古自治区呼和浩特市新城区一居民住宅发生火灾,2人死亡。
4月4日,浙江省宁波市鄞州区洞桥镇一村民住宅发生火灾,1人死亡。
4月4日,新疆自治区哈密市西河区爱国南路一居民住宅发生火灾,1人死亡。
4月4日,安徽省六安市金安区东河口镇一村民住宅发生火灾,1人死亡。
4月5日,贵州省凯里市舟溪镇曼洞村一村民住宅发生火灾,2人死亡。
4月6日,广西自治区柳州市三江县良口乡发生火灾,烧毁房屋19栋,无人员伤亡。
4月6日,云南省大理州大丽公路工地一简易房发生火灾,1人死亡。
4月6日,吉林省延边州延吉市小营镇一村民住宅发生火灾,1人死亡。
4月7日,福建省南平武夷山市市立医院一值班室发生火灾,1人死亡。
4月7日,广西自治区贺州市钟山县钟山镇朝东寨一村民住宅发生火灾,1人死亡。
4月7日,广东省广州市番禺区石基镇一村民住宅发生火灾,2人死亡。
4月8日,福建省漳州市芗城区天宝镇一村民住宅发生火灾,1人死亡。
4月8日,天津市西青区一物流公司仓库发生火灾,2人死亡。
4月8日,江西省宜春市宜春学院北院区一家属宿舍楼杂物间发生火灾,1人死亡。
4月9日,青海省西宁市纺织品百货大楼发生火灾,1人死亡。
4月9日,湖南省邵阳市双清区昭东市场城一居民住宅发生火灾,1人死亡。
丰城电厂事故调查报告第1篇:江西丰城电厂冷却塔事故分析江西丰城电厂冷却塔事故分析2016-11-25 2016年11月24日7时许,江西丰城一电厂的在建冷却塔发生一起特大事故,到目前为止已经造成74人死亡,2人受伤,目前现场搜救已经基本结束,事故原因还在调查之中。
究竟是什么导致了如此严重的事故,在调查报告出来之前谁也不知道,不过我们仍然可以根据现有的资料进行一些分析。
由于本文只是根据现有的网络资料进行的汇总、分析,故可能有不准确的地方,一切以将来的事故报告为准。
事发地位于江西丰城,在建的是装机容量为2×1000兆瓦火力发电机组配套的一座冷却塔。
根据新闻的信息,该冷却塔设计高度165米,已经建成70余米。
设计高度165米是什么概念?根据《工业循环水冷却设计规范(GB/T 50102-2014)》的资料,165米高的冷却塔已是我国冷却塔的最大型号!165米高的冷却塔底部直径124米,底面面积达1.2万平方米,周长近400米;冷却塔底部的斜支柱进风口高11.6米。
这样的大工程中发生了如此事故,实在是遗憾。
事故原因究竟是什么?根据我个人的分析,可能有以下3个原因:1.水泥强度不够导致操作平台垮塌; 2.操作平台自身锚固设施失灵; 3.塔吊倒塌引起连锁反应。
1.水泥强度不够导致操作平台垮塌:我认为这一原因的可能性最大,因此将主要篇幅集中在此。
「水泥强度不够」有两种可能性:一是使用了未达标的水泥;二是水泥的养护时间不够,导致未达到设计强度就拆除了模板。
混凝土中浇筑之后,需要「养护」一定的时间,待其凝固达到一定强度才能拆除模板。
假如在现场浇筑混凝土时,使用的这批次混凝土品质不达标,而现场技术人员又未对混凝土强度进行检测,只是根据经验使用了以前的养护时间,则拆除模板后的混凝土强度不够,自然会导致垮塌。
《工业循环水冷却设计规范》对混凝土强度的要求:在混凝土品质无问题时,过短的养护时间也会导致事故。
由于混凝土的养护时间受温度影响比较大,低温时混凝土需要更多的时间才能达到设计强度。
警钟长鸣!国务院严肃处理江西丰城电厂“11·24”特别重大事故,31人被采取刑事强制措施!2017-09-16班组安全近日,国务院严肃处理江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事故。
经国务院调查组调查认定,该起事故为生产安全责任事故,31人被采取刑事强制措施。
事故回顾2016年11月24日,江西丰城发电厂三期扩建工程发生冷却塔施工平台坍塌特别重大事故,造成73人死亡、2人受伤,直接经济损失10197.2万元。
经国务院调查组查明,冷却塔施工单位河北亿能烟塔工程有限公司施工现场管理混乱,未按要求制定拆模作业管理控制措施,对拆模工序管理失控。
事发当日,在7号冷却塔第50节筒壁混凝土强度不足的情况下,违规拆除模板,致使筒壁混凝土失去模板支护,不足以承受上部荷载,造成第50节及以上筒壁混凝土和模架体系连续倾塌坠落。
事发前1月工程负责人曾表示抢抓晴好天气,加快施工进度。
江西赣能股份有限公司官网显示,2016年9月13日,丰电三期工程“协力奋战一百天”动员大会在丰电三期工程总包项目部广场举行,丰电三期项目建设方、总包方、监理方等参加会议,工程负责人在会上表示,要强化施工现场工作调度,监理、施工单位增加人员、设备投入,抢抓晴好天气,加快施工进度。
根据调查组调查显示:1、工程总承包单位中南电力设计院有限公司对施工方案审查不严,对分包施工单位缺乏有效管控,未发现和制止施工单位项目部违规拆模等行为。
2、其上级公司中国电力工程顾问集团有限公司和中国能源建设集团(股份)有限公司未有效督促其认真执行安全生产法规标准。
3、监理单位上海斯耐迪工程咨询有限公司未按照规定要求细化监理措施,对拆模工序等风险控制点失管失控,未纠正施工单位违规拆模行为。
4、其上级公司国家核电技术有限公司对其安全质量工作中存在的问题督促检查不力。
5、建设单位江西丰城三期发电厂及其上级公司江西赣能股份有限公司和江西省投资集团公司未按规定组织对工期调整的安全影响进行论证和评估;项目建设组织管理混乱。
