钢筋工程施工方案
- 格式:ppt
- 大小:538.00 KB
- 文档页数:25


钢筋工程施工方案一、钢筋绑扎规范要求(1)将基础垫层清扫干净,用石笔和墨斗在上面弹放钢筋位置线。
(2)按钢筋位置线布放基础钢筋。
(3)绑扎钢筋。
四周两行钢筋交叉点应每点绑扎牢。
中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。
双向主筋的钢筋网,则需交全部钢筋相交点扎牢。
相邻绑扎点的钢丝扣成八字开,以免风片歪斜变形。
(4)大底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚或混凝土撑脚,以保证钢筋位置正确,钢筋撑脚下应垫在下征钢筋网上.(5)钢筋的弯钩应朝上,不要倒向一边;双钢筋网的上层钢筋弯钩应朝下。
(6)独立基础、为双向弯曲,其底面短向的钢筋应放在长向钢筋的上面。
(7)现浇柱与基础连用的插筋,其箍筋应比柱的箍筋小一个柱筋直径,以便连接。
箍筋的位置一定要绑扎固定牢靠,以免造成柱轴线偏移。
(8)基础中纵向受力钢筋的混凝土保护层厚度不应小于40mm,当无垫层时不应小于700mm。
(9)钢筋的连接:1)钢筋连接的接头宜设置在受力较小处。
接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍;2)若采用绑扎搭接接头,则接头相纵向受力钢筋的绑扎接头宜相互错开;钢筋绑扎接送连接区段的长度为1.3倍搭接长度(LL);凡搭接接头中点位于该区段的的搭接接头均属于同一连接区段;位于同一区段内的受拉钢筋搭接接头面积百分率为25%;3)当钢筋的直才能d>16mm时,不宜采用绑扎接头;4)纵向受力的钢筋采用机械连接接头或焊接接头时,连接区段的长度为35d(d为纵向受力钢筋的较大值)且不小于50mm。
同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计规定,当设计无规定时,应符合下列规定:①在受拉区不宜大于50%;②直接承受动力荷载的基础中,不宜采用焊接接头;当采用机械连接接头时,不应大于50%。
(10)基础钢筋的若干规定:1)当条形基础的宽度B≥1600mm时,横向受力钢筋的长度可减至0.9B,交错布置;2)当单独基础的边长B≥3000mm(除基础支承在桩上外时,受力钢筋的长度可减至0.9B,交错布置。

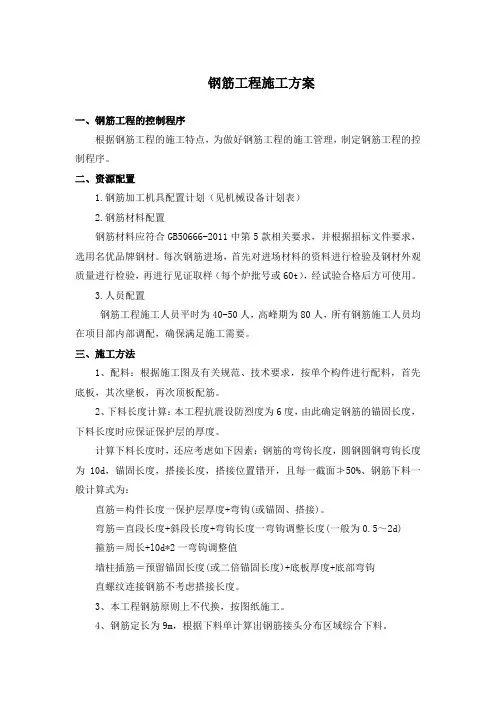

钢筋工程施工方案一、钢筋工程的控制程序根据钢筋工程的施工特点,为做好钢筋工程的施工管理,制定钢筋工程的控制程序。
二、资源配置1.钢筋加工机具配置计划(见机械设备计划表)2.钢筋材料配置钢筋材料应符合GB50666-2011中第5款相关要求,并根据招标文件要求,选用名优品牌钢材。
每次钢筋进场,首先对进场材料的资料进行检验及钢材外观质量进行检验,再进行见证取样(每个炉批号或60t),经试验合格后方可使用。
3.人员配置钢筋工程施工人员平时为40-50人,高峰期为80人,所有钢筋施工人员均在项目部内部调配,确保满足施工需要。
三、施工方法1、配料:根据施工图及有关规范、技术要求,按单个构件进行配料,首先底板,其次壁板,再次顶板配筋。
2、下料长度计算:本工程抗震设防烈度为6度,由此确定钢筋的锚固长度,下料长度时应保证保护层的厚度。
计算下料长度时,还应考虑如下因素:钢筋的弯钩长度,圆钢圆钢弯钩长度为10d,锚固长度,搭接长度,搭接位置错开,且每一截面≯50%、钢筋下料一般计算式为:直筋=构件长度一保护层厚度+弯钩(或锚固、搭接)。
弯筋=直段长度+斜段长度+弯钩长度一弯钩调整长度(一般为0.5~2d) 箍筋=周长+l0d*2一弯钩调整值墙柱插筋=预留锚固长度(或二倍锚固长度)+底板厚度+底部弯钩直螺纹连接钢筋不考虑搭接长度。
3、本工程钢筋原则上不代换,按图纸施工。
4、钢筋定长为9m,根据下料单计算出钢筋接头分布区域综合下料。
5、钢筋加工前,核对钢筋规格,无误后方可下料。
钢筋有严重老锈或其他外观问题的不得使用。
绑扎钢筋随钢筋进场的炉号铭牌由专人收集保管,并注明此炉号钢筋用于何构件。
加工成型钢筋按品种、规格、使用部位分类堆放,并注明数量、构件名称、检验合格等信息。
6、本工程保护层厚度底板上下层、池外壁50mm;池内壁、顶板下层30mm;一般梁柱30mm;顶板上层20mm;池顶建筑及框架部分梁、柱为25mm,屋面板为20mm。
施工方案(钢筋工程)一、前言钢筋工程在建筑施工中扮演着至关重要的角色,贯穿整个工程的各个阶段。
本文将探讨钢筋工程施工的方案和流程,以确保施工质量和工期控制。
二、施工准备在进行钢筋工程的施工前,必须进行充分的准备工作。
这包括:•制定施工计划:明确施工的时间安排和进度计划。
•确定钢筋的材质和规格:根据设计要求选用合适的钢筋。
•确保施工人员具备必要的资质和技能:确保施工人员能够熟练操作工具和设备。
•准备必要的施工设备和工具:保证施工过程中的顺利进行。
三、施工流程1. 钢筋预制在施工现场进行钢筋的预制工作,包括剪切、弯曲和焊接等工序。
确保预制的钢筋符合设计要求,并对其进行质量检验。
2. 钢筋安装根据设计图纸和布置图纸,进行钢筋的安装,确保其位置和间距符合设计要求,并采取必要的固定措施。
3. 钢筋绑扎对安装完成的钢筋进行绑扎,采用适当的绑扎方法和工具,确保钢筋之间连接牢固。
4. 钢筋混凝土浇筑在进行钢筋浇筑前,需进行检查,确保钢筋的安装质量和数量符合要求。
在混凝土浇筑时,需控制浇筑速度和浇筑厚度,确保混凝土的质量和均匀性。
5. 钢筋验收在混凝土凝固后,对钢筋工程进行验收,检查钢筋的质量和安装是否符合要求,并记录相关数据。
四、质量和安全控制在钢筋工程施工过程中,必须加强质量和安全管理,确保施工质量和施工安全。
这包括加强现场监督、定期检查和维护设备,保证施工过程中的安全。
五、施工总结钢筋工程是建筑施工中不可或缺的一部分,其质量和施工速度对整个工程的成败至关重要。
通过合理的施工方案和严格的质量控制,可以保证钢筋工程施工的顺利进行,为工程的顺利完工打下坚实基础。
以上是钢筋工程施工方案的相关内容,希望能为您提供一些参考。
钢筋工程专项施工方案(完整)钢筋工程专项施工方案一、编制依据本方案的编制依据为相关的法律法规和标准规范,包括《建筑结构设计规范》、《建筑钢筋加工及验收规范》等。
二、工程概况1、工程简介本工程为一栋高层住宅楼的钢筋工程施工,总建筑面积为5000平方米。
2、构件种类本工程包括柱、梁、板、墙等多种构件。
3、使用的钢筋种类本工程使用的钢筋种类为HRB400级别的螺纹钢筋,直径为12mm至25mm。
4、钢筋连接方式本工程采用的钢筋连接方式包括对接焊接、机械连接和螺纹连接。
三、施工准备1、技术准备施工前,施工方需进行技术交底,确保施工人员了解施工流程和安全注意事项。
2、材料准备施工方需提前准备好所需的钢筋、焊接材料、螺纹连接件等材料,并进行质量检查。
3、钢筋原材料的验收及堆放钢筋原材料的验收需符合国家标准,严格按照规定进行验收记录。
钢筋堆放需平整有序,避免受潮、受损等情况。
四、施工流程本工程的施工流程包括钢筋加工、钢筋连接和钢筋绑扎施工。
五、施工工艺1、钢筋加工钢筋加工需按照设计图纸要求进行,包括钢筋的剪切、弯曲和焊接等工艺。
加工后的钢筋需进行质量检查,确保符合要求。
2、钢筋连接钢筋连接需按照设计图纸要求进行,包括对接焊接、机械连接和螺纹连接等方式。
连接后需进行质量检查,确保连接牢固可靠。
3、钢筋绑扎施工钢筋绑扎施工需按照设计图纸要求进行,包括钢筋的定位和绑扎。
绑扎后需进行质量检查,确保符合要求。
以上是本工程的钢筋工程专项施工方案,施工过程中需严格按照方案要求进行,确保施工质量和安全。
六、钢筋工程质量保证措施1、钢筋工程质量检验在钢筋加工、运输、储存、安装等环节中,必须进行全程质量检验。
具体包括以下内容:1)钢筋的外观质量检验,包括表面是否有裂纹、锈蚀、麻点等缺陷。
2)钢筋的尺寸检验,包括直径、长度、弯曲度等方面。
3)钢筋的化学成分检验,确保其符合国家标准。
4)钢筋的力学性能检验,包括抗拉强度、屈服强度、延伸率等方面。
