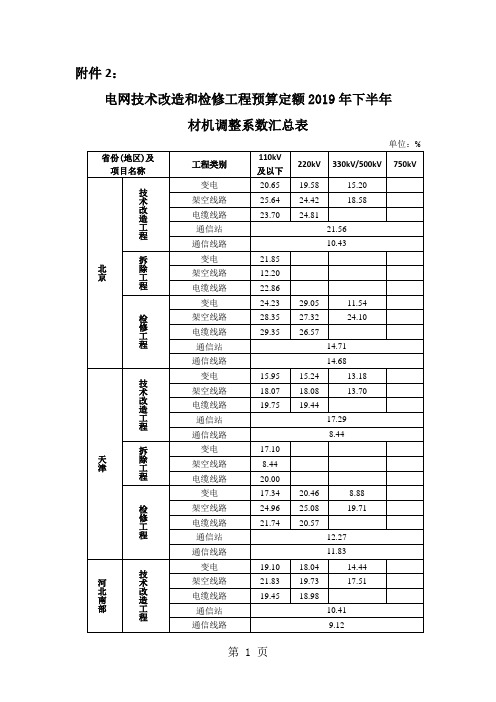

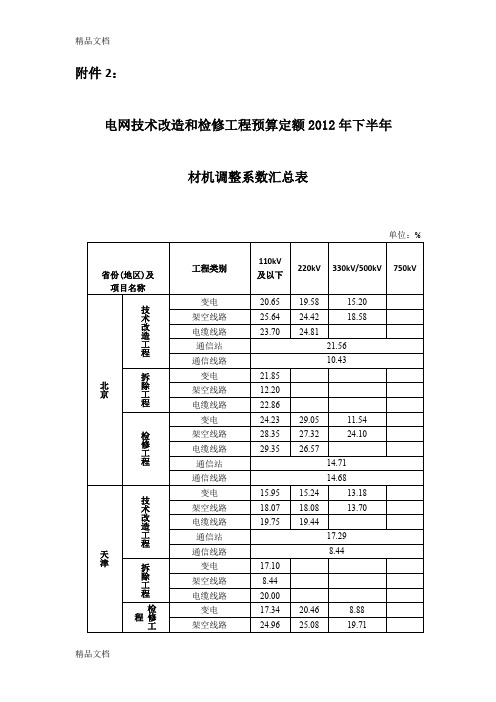

电网技术改造工程和检修工程定额人工费调整系数汇总表(Word)
- 格式:doc
- 大小:40.50 KB
- 文档页数:2

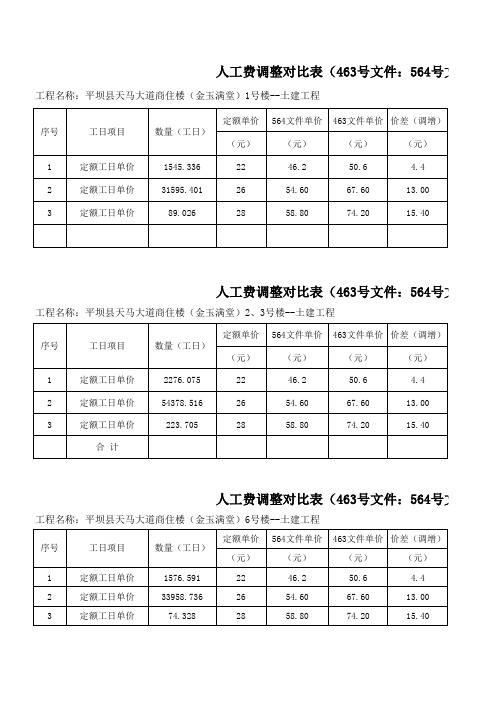

人工费调整对比表(463号文件:564号文件工程名称:平坝县天马大道商住楼(金玉满堂)1号楼--土建工程
人工费调整对比表(463号文件:564号文件工程名称:平坝县天马大道商住楼(金玉满堂)2、3号楼--土建工程
人工费调整对比表(463号文件:564号文件工程名称:平坝县天马大道商住楼(金玉满堂)6号楼--土建工程
人工费调整对比表(463号文件:564号文件工程名称:平坝县天马大道商住楼(金玉满堂)4、5号楼--土建工程
人工费调整对比表(463号文件:564号文件工程名称:平坝县天马大道商住楼(金玉满堂)幼儿园--土建工程
号文件)
号文件)
号文件)
号文件)
号文件)。
高层建筑增加费表(6层以上,不含6层)精品文档超高作业增加费(距离楼地面以上5米的工程)精品文档电气调试(如其中各工序调整费用需单独计算时,按下表)软母线安装预留长度(单位:m/根)精品文档硬母线配制安装预留(单位:m/根)配线进入开关柜、箱、板的预留线长度(每一根线)精品文档盘、箱、柜的外部连接线预留长度(单位:m/根)滑触线安装(单位:米/单相)预留长度:单位:m/根精品文档电缆电缆直埋挖、填土(石)方量:—(深度900mm):精品文档电缆直埋挖、填土(石)方量:—(深度1200mm):电缆敷设按延长米计算。
总长度=水平长度+垂直长度+预留长度=(水平长度+垂直长度+余留(驰度)长度+穿墙基及进入建筑长度+沿电杆、沿墙引上(引下)长度+电缆中间头及电缆终端头长度)x(1+电缆曲折变余系数2.5%)精品文档电缆保护管增加长度电力电缆中间头制作数量确定(1.按设计计算2.无设计时,参照生产长度和敷设走径条件确定)N=L/I-I(式中:N-中间头的个数,L-电缆设计敷设长度(米),I-每段电缆平均长度(米),按下列参数取定)送变电线路工程10千伏以下架空线路在丘陵、山地、泥沼地带施工时系数值1、工地运输:从集中材料堆放点或工地仓库运至杆位上的工程运输精品文档•预算运输工程量=施工图用量×(1+损耗率) +包装物重量线路器材单位运输质量折算表(工地运输费计算)精品文档2、土石方工程V总土石方总工程量= V单×(杆数+拉线数)公式1:土石方工程量的计算公式:V=(a+2c+KH)×(b+2c+KH)H+(1/3)K2H3-------石油工程如此这般式中:V——地坑体积a——坑底净长b——坑底净宽K——放坡系数取0.33 H——坑的深度c——工作面取0.1米公式2:V=h/6[a2+(a+a1)2+a12]•式中式中V—土(石)方体积h--坑深(m);a--坑底宽(m);a1--坑口宽(m);a=底拉盘底宽+2 ×0.1(施工操作裕度);a1=a+2h×边坡系数•无底盘、卡盘的电杆坑土石方量:其挖方体积: V=0.8×0.8h 式中h--坑深(m)电杆埋深可按下式取整数计算:埋深h=H(杆长)/6土方量计算公式亦用于拉线坑,不论开挖电杆坑或者拉线盘,只是区别不同土质执行同一定额精品文档10千伏以下架空线路,电杆坑土方量:表:绑扎拉线缠绕长度的最小值精品文档3、杆塔工程撑杆:指某些终端杆或须承受一定压力的中间杆,需采用斜撑来代替拉线用的电杆。
电力工程造价与定额管理总站文件定额2011 39号关于调整电力建设工程人工工日单价标准的通知各电力建设定额站:随着全国各地用工问题日益突出,人工工资水平逐年上涨,为合理确定电力工程造价,准确反映人工成本变化,经广泛调研和分析测算,现决定对2006版电力建设工程定额人工工日单价标准予以调整,请各单位遵照执行。
如在执行过程中遇有问题,请及时反馈我站。
一、调整标准(一)除北京市、上海市、广东省、云南省迪庆州、西藏自治区、青海省和新疆维吾尔自治区外,全国各地电力建设工程执行统一的人工工日单价调整标准,调增标准为:建筑工程14.23元/工日,安装工程15.20元/工日。
(二)北京市、上海市、广东省、青海省和新疆维吾尔自治区的人工费调整标准见下表。
二、调增费用的计算方法(一)本次调整仅适用于以2006版电力建设工程定额和预规为基础编制工程概预算的工程。
(二)人工费调整金额的计算:分建筑工程和安装工程分别计算和汇总定额工日耗量,分别乘以对应工程的调增标准,合计后即为人工费调整总金额。
(三)人工费调整金额只计取税金,直接汇总计入“编制年价差”,不作为措施费、间接费、利润中各项取费的计费基数。
(四)输电线路工程人工费调整统一执行安装工程标准。
(五)原电定总造[2007]14号文规定的人工费调整规则和各电力建设定额站颁布的年度人工费调整系数仍继续执行。
三、其他说明(一)本规定自颁布之日起施行,此前已经审定的概算、已经完成竣工结算的工程和已经完成结算的工程量均不作调整。
(二)本规定颁布实施之日前已经核准开工,但尚未结算的工程或尚未结算完成的工程量,由合同双方根据合同约定,按照本规定的要求,协商调整和确定人工费结算金额。
(三)西藏自治区、云南迪庆州的相关调整规则另行通知。
