四川2015定额说明及计算规则总说明一、编制依据2015年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》GB50500-2013以及《房屋建筑与装饰工程工程量计算规范》GB50854-2013、《仿古建筑工程工程量计算规范》GB50855-2013、《通用安装工程工程量计算规范》GB50856-2013、《市政工程工程量计算规范》GB50857-2013、《园林绿化工程工程量计算规范》GB50858-2013、《构筑物工程工程量计算规范》GB50860-2013、《城市轨道交通工程工程量计算规范》GB50861-2013、《爆破工程工程量计算规范》GB50862-2013等(以下简称“13规范”)相配套,依据住房和城乡建设部令第16号《建筑工程施工发包与承包计价管理办法》、住房和城乡建设部、财政部关于印发《建筑安装工程费用项目组成》的通知(建标[2013]44号)、《全国统一建筑工程基础定额》GJD-101-95、《全国统一建筑装饰装修工程消耗量定额》GYD-901-2002、《全国统一安装工程基础定额》GJD 208-2006、《全国统一市政工程预算定额》GYD-301~308-1999、《全国统一施工机械台班费用编制规则》、2009年《四川省建设工程工程量清单计价定额》、2008年《四川省房屋建筑抗震加固工程计价定额》以及现行国家相关产品标准、设计规范、施工质量验收规范和安全操作规程进行编制。
二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体专业工程如下:房屋建筑与装饰工程:适用于工业与民用房屋建筑工程以及建筑物和构筑物的装饰、装修工程;仿古建筑工程:适用于传统做法的仿古建筑物、构筑物和纪念性建筑以及现代建筑的仿古部分;通用安装工程:适用于工业与民用安装工程;市政工程:适用于市政建设工程;园林绿化工程:适用于园林绿化工程;构筑物工程:适用于构筑物工程;爆破工程:适用于建筑物、构筑物、基础设施等开挖石方爆破工程;城市轨道交通工程:适用于城市轨道交通的路基、围护结构、高架桥、地下区间、地下结构轨道、通信、信号、供电、智能与控制系统安装、机电设备安装、车辆基地工艺设备以及拆除工程等;房屋建筑维修与加固工程:适用于房屋建筑工程拆换、维修、零星修补、抗震加固工程以及局部改造;建筑安装工程费用:适用于与工程建设项目各专业工程相配套的各项费用;其他项目:适用于与工程建设项目各专业工程相配套的其他项目;规费:适用于与建设工程项目相配套的规费;税金:适用于与建设工程项目相配套的税金;附录一施工机械台班费用定额:适用于与工程建设项目各专业工程相配套的施工机械台班费用单价;附录二混凝土及砂浆配合比:适用于与工程建设项目各专业工程相配套的混凝土及砂浆配合比。

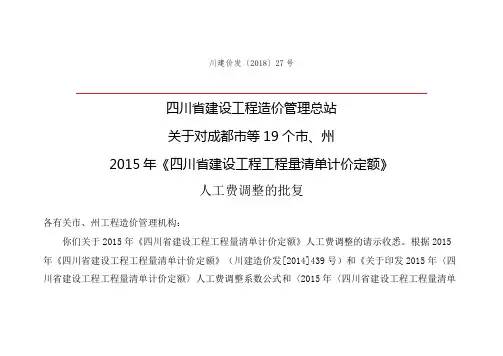

川建价发〔2018〕27号四川省建设工程造价管理总站关于对成都市等19个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整的批复各有关市、州工程造价管理机构:你们关于2015年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2015年《四川省建设工程工程量清单计价定额》(川建造价发[2014]439号)和《关于印发2015年〈四川省建设工程工程量清单计价定额〉人工费调整系数公式和〈2015年〈四川省建设工程工程量清单计价定额〉人工费调整幅度及计日工人工单价〉表格的通知》(川建价发[2014]33号)的要求,现批准成都市等19个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2019年1月1日起与2015年《四川省建设工程工程量清单计价定额》配套执行,2019年1月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:四川省建设工程造价管理总站2018年11月30日注:1、市政工程中的给水、燃气、水处理、生活垃圾处理设备安装、路灯工程和园林绿化工程中的喷泉安装执行通用安装工程相应标准。
2、城市轨道交通工程中的通信工程、信号工程、供电工程、智能与控制系统安装工程执行通用安装工程相应标准。
3、城市地下综合管廊工程中的排管工程、电气设备安装工程、消防工程、给排水工程、通风工程、自动化控制装置及仪表安装工程、管廊支架中的安装工程执行通用安装工程相应标准。
4、绿色建筑工程中的定额项目按其专业属性执行其他定额相应标准。
川建价发〔2018〕27号四川省建设工程造价管理总站关于对成都市等19个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整的批复各有关市、州工程造价管理机构:你们关于2015年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2015年《四川省建设工程工程量清单计价定额》(川建造价发[2014]439号)和《关于印发2015年〈四川省建设工程工程量清单计价定额〉人工费调整系数公式和〈2015年〈四川省建设工程工程量清单1计价定额〉人工费调整幅度及计日工人工单价〉表格的通知》(川建价发[2014]33号)的要求,现批准成都市等19个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2019年1月1日起与2015年《四川省建设工程工程量清单计价定额》配套执行,2019年1月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:成都市等19个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价四川省建设工程造价管理总站2018年11月30日2345678注:1、市政工程中的给水、燃气、水处理、生活垃圾处理设备安装、路灯工程和园林绿化工程中的喷泉安装执行通用安装工程相应标准。
2、城市轨道交通工程中的通信工程、信号工程、供电工程、智能与控制系统安装工程执行通用安装工程相应标准。
3、城市地下综合管廊工程中的排管工程、电气设备安装工程、消防工程、给排水工程、通风工程、自动化控制装置及仪表安装工程、管廊支架中的安装工程执行通用安装工程相应标准。
4、绿色建筑工程中的定额项目按其专业属性执行其他定额相应标准。
9。
2015四川定额说明及计算规则在2015年,四川省出台了《定额管理办法》,旨在规范工程建设项目的定额编制和使用,进一步提高工程造价管理水平,促进建设工程质量和效益的提高。
该文件对定额的编制、审核、调整、使用和管理等方面做出了详细规定,对于工程建设项目的成本控制和质量提升具有重要意义。
定额是工程项目施工过程中各项工程量和材料的定量规定,是工程造价管理的重要依据。
根据《定额管理办法》,定额的编制应当符合国家有关规定,统一规范计量规则和技术标准,适应行业技术发展和工程建设的实际需求,合理、科学地确定各项工程量的数量和规范,保证工程建设的质量和安全。
在四川省,定额的编制由省级住房城乡建设主管部门负责组织,各级建设主管部门和单位配合进行。
定额的计算规则主要包括工程量清单的编制、计量规则的制定和调整、工程量计算的方法等内容。
其中,工程量清单是定额编制的基础,包括工程量和材料数量、工程量计算规则、工程量计算单位和材料规格标准等要素。
在编制工程量清单时,应当充分考虑工程项目的特点和实际需要,合理确定各项工程量和材料数量,确保工程造价的准确计算和控制。
对于定额的使用和管理,省级住房城乡建设主管部门要建立健全定额管理制度,加强对各级建设主管部门和单位的指导和监督,确保定额的科学合理使用,防止因定额使用不当而导致工程质量问题和成本增加。
各级建设主管部门和单位应当严格按照规定使用定额,不得随意修改或篡改,确保定额的权威性和可靠性。
在实际工程建设项目中,定额的正确使用对于工程的质量、进度和成本都具有重要影响。
通过合理编制和科学使用定额,可以有效控制工程造价,提高工程质量,保证工程的安全和可持续发展。
在日常工作中,各级建设主管部门和单位应当重视定额的管理和使用,加强定额的培训和宣传,提高工作人员对于定额的认识和理解,确保定额规定的落实和执行。
个人观点和理解:作为工程造价管理的重要组成部分,定额的编制、使用和管理是工程项目管理中的关键环节。
四川2015定额说明及计算规则总说明一、编制依据2015年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》GB50500-2013以及《房屋建筑与装饰工程工程量计算规范》GB50854-2013、《仿古建筑工程工程量计算规范》GB50855-2013、《通用安装工程工程量计算规范》GB50856-2013、《市政工程工程量计算规范》GB50857-2013、《园林绿化工程工程量计算规范》GB50858-2013、《构筑物工程工程量计算规范》GB50860-2013、《城市轨道交通工程工程量计算规范》GB50861-2013、《爆破工程工程量计算规范》GB50862-2013等(以下简称“13规范”)相配套,依据住房和城乡建设部令第16号《建筑工程施工发包与承包计价管理办法》、住房和城乡建设部、财政部关于印发《建筑安装工程费用项目组成》的通知(建标[2013]44号)、《全国统一建筑工程基础定额》GJD-101-95、《全国统一建筑装饰装修工程消耗量定额》GYD-901-2002、《全国统一安装工程基础定额》GJD 208-2006、《全国统一市政工程预算定额》GYD-301~308-1999、《全国统一施工机械台班费用编制规则》、2009年《四川省建设工程工程量清单计价定额》、2008年《四川省房屋建筑抗震加固工程计价定额》以及现行国家相关产品标准、设计规范、施工质量验收规范和安全操作规程进行编制。
二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体专业工程如下:房屋建筑与装饰工程:适用于工业与民用房屋建筑工程以及建筑物和构筑物的装饰、装修工程;仿古建筑工程:适用于传统做法的仿古建筑物、构筑物和纪念性建筑以及现代建筑的仿古部分;通用安装工程:适用于工业与民用安装工程;市政工程:适用于市政建设工程;园林绿化工程:适用于园林绿化工程;构筑物工程:适用于构筑物工程;爆破工程:适用于建筑物、构筑物、基础设施等开挖石方爆破工程;城市轨道交通工程:适用于城市轨道交通的路基、围护结构、高架桥、地下区间、地下结构轨道、通信、信号、供电、智能与控制系统安装、机电设备安装、车辆基地工艺设备以及拆除工程等;房屋建筑维修与加固工程:适用于房屋建筑工程拆换、维修、零星修补、抗震加固工程以及局部改造;建筑安装工程费用:适用于与工程建设项目各专业工程相配套的各项费用;其他项目:适用于与工程建设项目各专业工程相配套的其他项目;规费:适用于与建设工程项目相配套的规费;税金:适用于与建设工程项目相配套的税金;附录一施工机械台班费用定额:适用于与工程建设项目各专业工程相配套的施工机械台班费用单价;附录二混凝土及砂浆配合比:适用于与工程建设项目各专业工程相配套的混凝土及砂浆配合比。
2015四川定额说明及计算规则.pdf范本1:一、概述本文档旨在详细说明2015年四川定额的计算规则与说明。
以下章节将对此进行细化说明。
二、定额计算规则1. 总体计算规则1.1 范围定义1.2 公式说明2. 各项定额计算规则2.1 安装工程定额计算规则2.2 材料费定额计算规则2.3 人工费定额计算规则2.4 设备费定额计算规则2.5 其他费用定额计算规则三、计算示例以下将根据以上计算规则,给出具体的计算示例,用以说明定额的计算方法。
四、附件附件1:2015四川定额表格附件2:定额计算示例数据表格五、法律名词及注释1. 法律名词A:法律名词A的解释和应用范围2. 法律名词B:法律名词B的解释和应用范围六、总结本文档详细介绍了2015年四川定额的计算规则与说明,其中包括定额计算规则、具体示例以及相关附件。
另外,还对涉及的法律名词进行了解释和注释。
附录:1、本文档涉及附件:附件1、附件22、本文所涉及的法律名词及注释:法律名词A、法律名词B范本2:一、主要内容介绍本文档主要介绍了2015年四川定额的详细说明及计算规则,以下章节将对此进行详细说明。
二、定额说明1. 安装工程定额说明1.1 安装工程定额范围定义1.2 安装工程定额计算规则2. 材料费定额说明2.1 材料费定额范围定义2.2 材料费定额计算规则3. 人工费定额说明3.1 人工费定额范围定义3.2 人工费定额计算规则4. 设备费定额说明4.1 设备费定额范围定义4.2 设备费定额计算规则5. 其他费用定额说明5.1 其他费用定额范围定义5.2 其他费用定额计算规则三、计算规则示例本章给出了各项定额计算规则的具体示例,用以说明定额的计算方法。
四、附件清单附件1:2015四川定额计算表格附件2:定额计算示例表格五、法律名词及注释1. 法律名词A:法律名词A的定义和解释2. 法律名词B:法律名词B的定义和解释六、总结本文档详细介绍了2015年四川定额的说明与计算规则,包括安装工程定额、材料费定额、人工费定额、设备费定额以及其他费用定额的范围定义和计算规则。

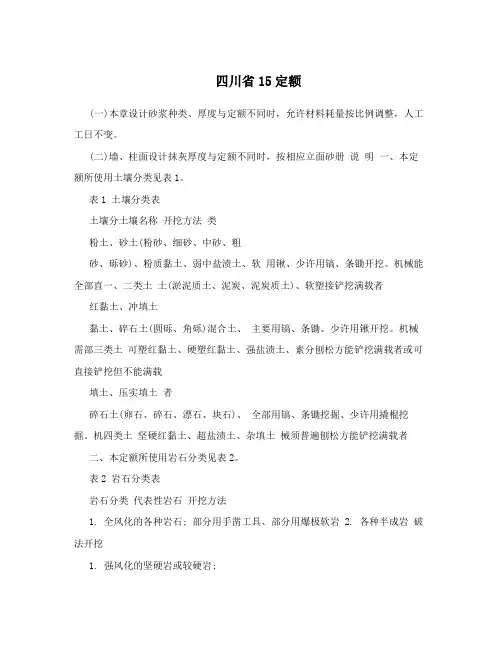

四川省15定额(一)本章设计砂浆种类、厚度与定额不同时,允许材料耗量按比例调整,人工工日不变。
(二)墙、柱面设计抹灰厚度与定额不同时,按相应立面砂册说明一、本定额所使用土壤分类见表1。
表1 土壤分类表土壤分土壤名称开挖方法类粉土、砂土(粉砂、细砂、中砂、粗砂、砾砂)、粉质黏土、弱中盐渍土、软用锹、少许用镐、条锄开挖。
机械能全部直一、二类土土(淤泥质土、泥炭、泥炭质土)、软塑接铲挖满载者红黏土、冲填土黏土、碎石土(圆砾、角砾)混合土、主要用镐、条锄、少许用锹开挖。
机械需部三类土可塑红黏土、硬塑红黏土、强盐渍土、素分刨松方能铲挖满载者或可直接铲挖但不能满载填土、压实填土者碎石土(卵石、碎石、漂石、块石)、全部用镐、条锄挖掘、少许用撬棍挖掘。
机四类土坚硬红黏土、超盐渍土、杂填土械须普遍刨松方能铲挖满载者二、本定额所使用岩石分类见表2。
表2 岩石分类表岩石分类代表性岩石开挖方法1. 全风化的各种岩石; 部分用手凿工具、部分用爆极软岩2. 各种半成岩破法开挖1. 强风化的坚硬岩或较硬岩;软岩 2. 中等风化—强风化的较软岩; 用风镐和爆破法开挖软3. 未风化—微风化的页岩、泥岩、泥质砂岩等质1. 中等风化—强风化的坚硬岩或较硬岩; 岩较软岩 2. 未风化—微风化的凝灰岩、千枚岩、泥灰岩、砂质用爆破法开挖泥岩等1. 微风化的坚硬岩;较硬岩 2. 未风化—微风化的大理岩、板岩、石灰岩、白云岩、用爆破法开挖硬钙质砂岩等质未风化—微风化的花岗岩、闪长岩、辉绿岩、玄武岩坚硬岩岩、安山岩、片麻岩、石英岩、石英砂岩、硅质砾岩、用爆破法开挖硅质石灰岩等三、本定额木材分类:一类:红松、杉木。
二类:白松、杉松、杨柳木、椴木、樟子松、云杉。
三类:青松、水曲柳、黄花松、秋子木、马尾松、榆木、柏木、樟木、苦练子、梓木、楠木、槐木、黄菠萝、椿木。
四类:柞木(稠木、青杠)、檀木、色木、红木、荔木、柚木、麻栗木、桦木。
四、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格,定额考虑了砂的膨胀率。
2015定额解释(一)1.问:在使用2015市政工程定额计价时,顶管过程中使用中继间顶进时,顶管项目中的人工费和机械费如何调整?答:根据批准的施工方案,顶管采用中继间顶进时,顶管项目中的人工费与机械费乘以下系数分级计算:2.在使用2015市政工程定额计价时,管道顶进项目是否包含顶进触变泥浆减阻的费用和在顶管外壁与土层间灌注水泥浆的费用?答:顶进定额项目已包含顶进触变泥浆减阻的费用,但未包含采用水泥浆(砂浆)等材料填充外壁与土层间空隙的费用,应根据批准的施工方案另计。
3.问:2015定额中,大型机械设备进出场安拆定额中是否包含塔吊、施工电梯与建筑物间的附着费用和预埋铁件费用?答:2015定额中未包含塔吊、施工电梯与建筑物间的附着费用和预埋铁件费用,在使用2015定额计价时,应根据批准的施工方案另计。
2015定额解释(二)1.问:使用2015房屋建筑与装饰工程定额计价,发包人已将基础土方大开挖单独发包并实施,总承包方进场后实施的基础土方人工捡底应如何计价?答:(1)2015房屋建筑与装饰工程定额机械挖土方项目中已包括挖死角、修理边坡、捡底等工作内容;(2)如发包人已将基础土方大开挖单独发包并实施,总承包方进场后实施的基础土方人工捡底,应按人工挖零星土方定额项目执行,若其深度超过6m时,综合单价应乘以系数1.3,不属于人工捡底的集水坑等部位的开挖,仍应按沟槽、基坑、一般土石方的划分,分别套用相应定额项目。
2.问:2015房屋建筑与装饰工程定额A土石方工程工程量计算规则第一条,平整场地按设计图示尺寸以建筑物首层面积计算,如何理解?答:此条应为:平整场地按设计图示尺寸以建筑物首层建筑面积计算。
1.问:使用2015房屋建筑与装饰工程定额计价,地下室外墙防水保护墙的砌筑应如何套用定额?答:地下室外墙防水保护墙的厚度≤120mm时,套用贴砖相应定额项目,地下室外墙防水保护墙厚度>120mm时,套用砖墙相应定额项目。
关于对成都市等22个市、州
2015年《四川省建设工程工程量清单计价定额》人工费调整的批复
四川省建设工程造价管理总站
川建价发〔2014〕37号
各有关市、州工程造价管理机构:
你们关于2015年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2015年《四川省建设工程工程量清单计价定额》(川建造价发[2014]439号)和《关于印发2015年〈四川省建设工程工程量清单计价定额〉人工费调整系数公式和〈2015年〈四川省建设工程工程量清单计价定额〉人工费调整幅度及计日工人工单价〉表格的通知》(川建价发[2014]33号)的要求,现批准成都市等22个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2015年1月1日起与2015年《四川省建设工程工程量清单计价定额》配套执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:成都市等22个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价
注:1、市政工程中的给水、燃气、水处理、生活垃圾处理设备安装、路灯工程和园林绿化工程中的喷泉安装安装执行通用安装工程相应标准。
2、城市轨道交通工程中的通信工程、信号工程、供电工程、智能与控制系统安装工程执行通用安装工程相应标准。
关于对成都市等16个市、州
2015年《四川省建设工程工程量清单计价定额》
人工费调整的批复
各有关市、州工程造价管理机构:
你们关于2015年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2015年《四川省建设工程工程量清单计价定额》(川建造价发[2014]439号)和《关于印发2015年〈四川省建设工程工程量清单计价定额〉人工费调整系数公式和〈2015年〈四川省建设工程工程量清单计价定额〉人工费调整幅度及计日工人工单价〉表格的通知》(川建价发[2014]33号)的要求,现批准成都市等16个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2019年7月1日起与2015年《四川省建设工程工程量清单计价定额》配套执行,2019年7月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:成都市等16个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价
四川省建设工程造价管理总站
2019年5月30日'.
'.
'.
'.
'.
'.
注:1、市政工程中的给水、燃气、水处理、生活垃圾处理设备安装、路灯工程和园林绿化工程中的喷泉安装执行通用安装工程相应标准。
2、城市轨道交通工程中的通信工程、信号工程、供电工程、智能与控制系统安装工程执行通用安装工程相应标准。
3、城市地下综合管廊工程中的排管工程、电气设备安装工程、消防工程、给排水工程、通风工程、自动化控制装置及仪表安装工程、管廊支架中的
安装工程执行通用安装工程相应标准。
4、绿色建筑工程中的定额项目按其专业属性执行其他定额相应标准。
'.。
