基坑开挖流程及步骤宝子,今天来给你唠唠基坑开挖的流程和步骤哈。
咱先说一下前期准备。
这就像是打仗之前要先整好装备一样。
得先把施工场地给清理干净喽,那些乱七八糟的障碍物都得搬走,不然挖土机都没法好好干活。
然后呢,要根据设计图纸,把基坑的边线给确定好。
这就好比是给挖土机画个框框,告诉它就在这个范围里挖。
还有啊,降水措施也得提前安排上,如果地下水位比较高,不把水降下去,挖的时候就成泥塘啦。
接着就开始挖啦。
挖土机进场,那大铲子一挥,土就开始被挖走喽。
一般是分层开挖的,为啥呢?就像吃蛋糕一样,一口吃不了太大块,得一层一层来。
先挖掉上面的一层土,挖的时候要注意控制深度和坡度哦。
要是挖得太深或者坡度太陡,基坑就容易塌方,那可就麻烦大啦。
在挖的过程中,还得有人看着呢。
就像监工一样,看看挖的位置对不对,深度够不够。
要是发现有啥不对劲的地方,得赶紧让挖土机停下来调整。
而且挖出来的土也不能随便堆,要运到指定的地方去,不然就把场地搞得一团糟。
挖到一定深度的时候,可能还得做一些支护工作。
比如说打一些护坡桩或者喷浆啥的。
这就像是给基坑穿上一层铠甲,保护它不会垮掉。
这一步可不能马虎,要是支护没做好,前面的功夫可就白费了。
等挖到设计深度之后呢,还得进行基底的处理。
把基底弄得平平整整的,把那些松松的土啊石头啊都清理干净。
这样才能保证后续的基础施工能够稳稳当当的。
基坑开挖虽然看起来就是挖土,但里面的门道可不少呢。
每一步都得小心翼翼的,就像照顾小宝贝一样。
一个环节没做好,就可能影响整个工程的质量和安全。
宝子,这下对基坑开挖的流程和步骤有点概念了吧。
土建1一基坑工程安全技术第1章基坑工程安全技术1.1基坑工程定义与安全等级条件划分1.1.1基坑工程定义基坑是指为进行建(构)筑物等地下部分施工由地面向下开挖出的空间。
基坑工程指的是为保证基坑施工、主体地下结构的安全和周围环境不受损害而采取的支护、地下水与地表水控制、土方开挖与回填等措施,包括勘察、设计、施工、监测、检测等相关的工作内容。
基坑与基坑工程的区别在于,基坑是一个地面以下的操作空间,而基坑工程是为了这个空间的安全和周边环境的安全所采取的一系列措施。
基坑支护工程应具有以下主要功能:一是为地下工程施工提供安全的施工空间;二是为地下工程施工提供干燥的施工空间;三是为地下工程施工提供合适的施工空间。
住房和城乡建设部颁发的《危险性较大的分部分项工程安全管理办法》(建质<2009> 87号)规定:开挖深度超过3m(含3 m)或虽未超过3 m,但地质条件和周边环境复杂的基坑(槽)支护、降水工程,以及开挖深度超过3 m(含3 m)的基坑(槽)的土方开挖工程属于危险性较大的分部分项工程;开挖深度超过5 m(含5 m)的基坑(槽)的土方开挖、支护、降水工程,以及开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建(构)筑物安全的基坑(槽)的土方开挖、支护、降水工程,属于超过一定规模的危险性较大的分部分项工程。
1.1.2基坑工程分级基坑工程安全等级有两类:一是设计安全等级;二是施工安全等级。
基坑工程设计安全等级指的是基坑支护设计时,应综合考虑基坑周边环境和地质条件的复杂程度、基坑深度等因素所采用的支护结构安全等级。
《建筑基坑支护技术规程》(JGJ 120)规定可按照表1-1来确定。
对同一基坑的不同部位,可采用不同的安全等级。
全、工程桩基与地基施工安全、基坑侧壁土层与荷载条件、环境安全等因素综合确定的基坑工程安全标准,是基坑施工安全技术与管理的基本依据。
基坑工程施工安全等级分两级,符合下列条件艺一的基坑工程为一级,其余为二级: (1)复杂地质条件及软土地区的二层及二层以上地下室的基坑工程。
8。
2。
1地下一层基坑开挖工艺流程及施工方法8.2.1。
1开挖工艺流程非付费区通道及1号线1号出入口和风亭为地下一层结构,基坑开挖在10m 内,具体施工流程如下:(1)待地下墙和围护桩达到设计要求后,且降水至一定标高后,挖土至压顶梁以下150mm,施工顶圈梁与第一道混凝土支撑,进行混凝土养护。
(2)当第一道支撑和围囹混凝土强度达到80%设计强度,且降水至一定标高后,竖向分层分段开挖至第二道钢支撑标高,架设第二道钢支撑。
(3)当第二道钢支撑架设完成,且降水至一定标高后,分层分段开挖至底板底面标高,进行拣底开挖,坑底以上30cm及地梁,承台,集水井等局部深处土方采用人工修整,并应随挖随铺垫层,严禁超挖。
8.2。
1。
2开挖方法1号线出入口及风亭基坑纵向分2段竖向分3层开挖。
坑内采用一台0。
5方小型挖掘机水平倒土配合PC300长臂挖掘机垂直运输,长臂挖掘机停靠在基坑东侧。
提高挖土的施工效率在开挖过程中做好场地规划,合理调配运输车辆,及时架设支撑。
详见图8-2—1。
图8-2—1 地下一层土方开挖示意图开挖时先挖中间土体,后挖两侧土体,预留两侧反压土体,有效控制围护结构侧向位移。
竖向分层厚度与钢管支撑标高结合,每层土方开挖至支撑以下0.5m 后,及时施作钢管支撑体系并预加轴力。
基坑挖到基底设计标高以上20~30cm 时,采用人工开挖,超挖处采用石砾、砂填至设计标高。
8.2.1.3基坑开挖控制参数第一层表层土方开挖对施工无影响,可全部开挖并施工第一道混凝土撑并养护,待强度达到80%后,进行第二层土方开挖;在第二道钢支撑的土层开挖中,每小段纵向开挖宽度为6m,土方在8小时内完成,随即在8小时内完成相应的支撑架设,并施加预应力;在第三土层开挖中,开挖到底板底面后,及时施工垫层砼和底板砼。
基坑开挖纵坡不得陡于1:3,竖向分层厚度不得大于3。
5m,纵向分段长度不宜长于20m.在基坑土方开挖中严格按开挖坡度施工,严禁在土方开挖中出现垂直土壁。
第九章基坑开挖
1土壤的安息角――散粒土壤自由堆放时与水平面形成斜坡,当继续增加散粒而这个角不再增大时,斜坡与水平面形成的夹角。
2土壤的承压力――单位面积上土壤承受的压力。
3土壤的允许承压力――(工程上的承压力)指使正常工作面不致发生破坏的承压力。
单位:帕Pa

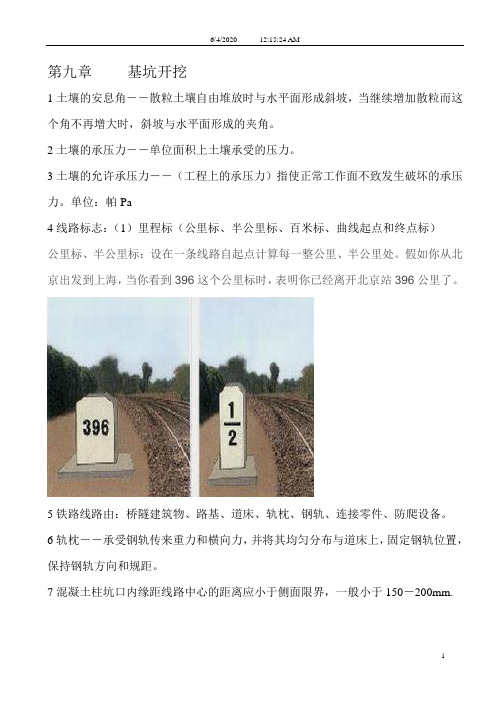

4线路标志:(1)里程标(公里标、半公里标、百米标、曲线起点和终点标)
公里标、半公里标:设在一条线路自起点计算每一整公里、半公里处。
假如你从北京出发到上海,当你看到396这个公里标时,表明你已经离开北京站396公里了。
5铁路线路由:桥隧建筑物、路基、道床、轨枕、钢轨、连接零件、防爬设备。
6轨枕――承受钢轨传来重力和横向力,并将其均匀分布与道床上,固定钢轨位置,保持钢轨方向和规距。
7混凝土柱坑口内缘距线路中心的距离应小于侧面限界,一般小于150-200mm.
(2)坡度标(如下图所示)。
基坑开挖技术课件 (一)基坑开挖技术为土木工程中非常重要的一项工作,其涉及范围广,施工组织和管理较为复杂。
因此在进行基坑开挖前,必须要进行详细的施工计划,以确保工程能否如期完成。
本文将介绍基坑开挖技术的相关内容。
一、施工准备在进行基坑开挖前,需要进行一系列的施工准备。
首先,必须对现场进行踏勘,确定地质条件、地下水位、周边环境等情况,并根据实际情况,制定出详细的施工方案。
其次,在动工前,要对相关设备和机械进行检查和维护,以确保其正常运转,并做好现场安全防范措施。
最后,还需要进行现场围挡,遮盖,清运和处理等工作。
二、基坑开挖方法基坑开挖除了要考虑地下设施和地质条件外,还要考虑基坑的尺寸、深度和开挖方式。
基坑通常采用人工开挖或机械开挖的方法。
机械开挖的方式又分为钢板桩加挖掘机开挖和挖斗挖掘机开挖两种方式。
此外,针对一些特殊情况,还可以采用其他基坑开挖方法,如破碎爆破法、液压破碎法和重力钻掘法等。
三、土方开挖边坡稳定土方开挖后会形成边坡,因此需要对边坡进行稳定处理,以防止坡体滑坡和塌方等事故的发生。
通常根据边坡角度和土层性质,选用护坡材料、支护结构和土方回填等方式,进行边坡稳定处理。
四、基坑降水技术在进行地下基坑开挖时,常常需要进行地下水管线拆除、土方破坏等作业,从而造成基坑内地下水位上升,如不能及时降低地下水位,将会威胁到施工安全。
基坑降水技术主要有排水井降水法、瞬时排水法、雨水蓄水池降水法等多种类型的处理方法,以确保基坑内地下水位降至安全范围内。
五、施工质量控制基坑开挖工程是一个综合性的工程,不同阶段需要采用不同的工艺措施,同时需要根据不同的施工条件,实施逐个环节的施工质量控制。
因此,在施工整个过程中,必须严格按照工程图样,进行严格的质量控制,以确保工程的达到标准要求。
综上所述,“基坑开挖技术课件”是一堂非常重要的课程,掌握了该技能,能够很好地保障工程的安全、质量和进度。
此外,在基坑开挖过程中,需要进行施工准备、基坑开挖方法、土方开挖边坡稳定、基坑降水技术和施工质量控制等方面的技术操作,以确保工程进展顺利。
基坑开挖施工流程详解一、基坑开挖施工流程概述基坑开挖是建筑工程中重要的施工环节,用于建造地下结构,如地下停车场、地下室等。
正确的基坑开挖施工流程能够确保施工安全和工程质量。
本文将详细介绍基坑开挖的施工流程,包括前期准备、地面标志、顶部标高确定、土方开挖和底板处理等各个方面。
二、前期准备在进行基坑开挖施工之前,需要进行充分的前期准备工作。
首先,需要制定详细的开挖方案,包括挖掘深度、坑底标高、坑底排水等。
其次,要对工地进行勘测,确定地下管线和地下设施的位置,以避免施工过程中的意外事故。
同时,要确保施工现场的安全,设置围挡和警示标志,防止无关人员进入施工区域。
三、地面标志在开始实际开挖前,需要进行地面标志的设置。
首先,根据设计要求,在地面上标出基坑的轮廓,确定基坑的形状和尺寸。
其次,根据基坑的标高确定挖掘深度,标出坑底标高。
这些地面标志将指导施工人员进行土方开挖,确保施工按照设计要求进行。
四、顶部标高确定在进行土方开挖前,需要确定顶部标高。
顶部标高是指基坑顶部与周围地面的水平标高。
通过测量和水准仪等工具,确定基坑顶部的标高,在挖掘过程中,施工人员可参照顶部标高进行挖掘,以保证开挖的准确性和一致性。
五、土方开挖土方开挖是基坑开挖的重要环节。
在进行土方开挖前,需要对施工现场进行布置,设置土方倾倒场地和运输通道。
然后按照开挖方案和地面标志进行土方开挖,一般采用机械开挖和人工清理相结合的方法。
在挖掘过程中,需要及时清理排水管道,确保基坑内的积水及时排出,以提供施工条件。
在进行土方开挖过程中,需要进行土方侧坡的处理。
侧坡的处理方式根据土壤的性质和稳定性要求而定,可以采用垂直侧坡或者设置护坡结构。
此外,还需要考虑基坑周边地面的稳定性和支护结构的设置,确保开挖过程中的安全性。
六、底板处理土方开挖完成后,需要进行底板处理。
底板处理可以采用夯实方法或者其他地基处理方法。
夯实底板可以提高地基的承载力和稳定性,避免地基下沉或变形。
基坑开挖及支护施工工序与要点第一部分:工程前期准备在进行基坑开挖及支护施工前,需要进行充分的工程前期准备。
这包括确定工程范围及施工方案,制定详细的施工计划,并进行必要的土质勘察和地质勘探。
同时,还需要进行周边环境的调查,确定是否存在管线、电缆等地下设施,并遵守相关的施工规范和安全标准。
第二部分:基坑开挖工序基坑开挖是整个施工工序的核心环节。
首先需要根据工程设计要求进行标高的测定和挖坑标志的布置。
然后,根据土质情况选择合适的开挖方法,包括机械挖掘和人工挖掘两种方式。
在开挖过程中,需要及时清理并妥善处理挖出的泥土和石料。
第三部分:基坑支护施工工序在基坑开挖完成后,需要进行基坑支护施工。
支护结构的选择应根据土质条件、周边环境和工程要求等因素综合考虑。
常见的基坑支护结构包括钢支撑、混凝土墙、锚杆支护等。
在进行支护施工时,需要注意施工方法的选择和施工质量的控制,确保支护结构能够稳定可靠地承受土压力和地下水压力。
第四部分:基坑排水工序基坑开挖后,由于地下水压力的作用,会导致基坑内积水。
为保证施工进度和施工质量,需要进行排水处理。
排水工序包括水位测量、排水孔的布置、井壁及排水管的安装等。
在进行排水施工时,需要注意排水孔的密度和位置的合理选择,确保基坑内的水能够及时有效地排出。
第五部分:基坑周边土方处理工序基坑开挖及支护施工过程中,为了保证施工安全和周边环境的稳定,需要进行基坑周边土方处理。
土方处理工序包括坡面处理、边坡加固和护坡施工等。
进行土方处理时,需要根据土质条件、坡度要求和安全标准等进行合理的设计和施工,防止发生滑坡、坍塌等地质灾害。
第六部分:基坑沉降监测和数据分析在进行基坑开挖及支护施工后,需要进行基坑沉降监测和数据分析。
通过沉降监测,可以了解基坑周边土体的变形情况,及时采取相应的措施进行调整。
数据分析则可以为后续类似工程的施工提供经验和指导,提高施工质量和效率。
第七部分:施工安全管理和质量控制基坑开挖及支护施工过程中,施工安全管理和质量控制是非常重要的。
2024年一级建造师《公路工程管理与实务》考前通P1-路基施工前应做好组织、物资和技术三大准备。
技术准备是工程顺利实施的基础和保证。
技术准备工作的内容主要包括熟悉设计文件、现场调查核对、设计交桩、复测与放样、试验及试验路段施工等。
2.试验(3)土的试验项目应包括天然含水率、液限、塑限、颗粒分析、击实、CBR等,必要时还应做相对密度、有机质含量、易溶盐含量、冻胀和膨胀量等试验。
P2-试验路段应选择地质条件、路基断面形式等具有代表性的地段,长度宜不小于200m。
下列情况应进行试验路段施工:(1)二级及二级以上公路路堤。
(2)填石路堤、土石路堤。
(3)特殊路基。
(4)拟采用新技术、新工艺、新材料、新设备的路基。
(2)压实工艺主要参数:机械组合;压实机械规格、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围等。
P2-路基范围内原地基应在路基施工前按下列要求进行处理:(1)地基表层碾压处理压实度控制标准为二级及二级以上公路一般土质应不小于90%;三、四级公路应不小于85%。
低路堤应对地基表层土进行超挖、分层回填压实,其处理深度应不小于路床厚度。
P6-3)石方开挖施工规定(3)施工过程中,每挖深3~5m应进行边坡边线和坡率的复测。
(5)严禁采用硐室爆破,靠近边坡部位的硬质岩应采用光面爆破或预裂爆破。
4)石质路床清理规定(1)欠挖部分应予凿除,超挖部分应采用强度高的砂砾、碎石进行找平处理,不得采用细粒土找平。
(2)路床底面有地下水时,可设置渗沟进行排导,渗沟应采用硬质碎石回填。
(3)路床的边沟应与路床同步施工。
5)深挖路堑施工规定(3)每挖深3~5m应复测一次边坡。
P6-1.路基填料一般规定(1)宜选用级配好的砾类土、砂类土等粗粒土作为填料。
(3)泥炭土、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土等,不得直接用于填筑路基;确需使用时,应采取技术措施进行处理,经检验满足要求后方可使用。
(4)粉质土不宜直接用于填筑二级及二级以上公路的路床,不得直接用于填筑冰冻地区的路床及浸水部分的路堤。
一、编制说明:1、为预防施工现场土方坍塌事故的发生,保证施工安全,依据《建筑法》、《安全生产法》及《建筑施工安全检查标准》的要求,特编制此专项方案,以指导现场安全作业。
2、本工程基坑开挖深度达9.850m,土方开挖及基坑支护专项施工方案必须组织专家审查,方案通过专家审查后方可实施。
3、本专项方案是单位工程《施工组织设计》的补充性文件,方案编制完成后须经公司主管部门负责人、总工程师及总监理公程师审批签字后,方可作业。
二、编制依据:1、《中华人民共和国建筑法》;2、《中华人民共和国安全生产法》;3、《建设工程安全全生产管理条例》;4、《建筑施工安全检查标准》;7、《建筑地基基础工程施工质量验收规范》GB50202-2002;8、《建筑工程施工质量验收统一标准》GB50300-2001;11、《建筑边坡工程技术规范》GB50330-2002;12、《建筑基坑支护技术规程》JGJ120-99;13、《基坑土钉支护技术规程》CECS96:97;5、《株洲铝厂高层住宅楼(A)塔楼、(B)塔楼工程施工图纸》;6、《株洲铝厂高层住宅楼(A)塔楼、(B)塔楼工程地质勘察报告》;9、《株洲铝厂高层住宅楼(A)塔楼、(B)塔楼工程施工组织设计》;10、湖南三建企业质量、职业健康安全、环境管理体系文件。
三、工程概况1、工程建设地点及设计概况株洲铝厂高层住宅楼(A)塔楼、(B)塔楼位于株洲铝厂福利一区。
(A)、(B)塔楼均为地上三十层,地下二层,建筑总高度96m,钢筋砼剪力墙结构,总建筑面积约38000m2。
(A)、(B)塔楼地下二层为人防层,地下一层为车库,工程为一类建筑,建筑使用年限50年。
2、工程地质及水文概况:根据湖南土木科学院2006年8月所做:株洲铝厂职工集资住宅楼《工程地质勘察报告》,本建筑场地地层自上而下依次为:①杂填土:主要由黄土、砂、砾石及生活垃圾和建筑垃圾组成,层底标高:-1.20~-2.90m。
(±0.000相对应的绝对标高为1570.800m,自然地坪的绝对标高平均值为1570.200m)。
②黄土状粉土(第一层):褐黄色,坚硬~硬塑,稍湿。
局部含有少量的中、细砂及卵石透晶体。
属Ⅲ级自重湿陷性场地,层底标高:-14.50~-18.30m。
③黄土状粉土(第二层):褐黄色,饱和、软塑、局部流塑,不具湿陷性,层底标高:-23.30~-29.80m。
④卵石层:杂色、密实,颗粒级配不均匀,卵石间由砂土填充,层厚5.10~6.40m,地基承载力特征值fak=500kPa,极限端阻力标准值为8000kPa。
⑤砂岩:红褐色,中~细粒结构,地基承载力特征值fak=400kpa。
本场地在勘察期间的勘察深度范围内有地下水,属潜水类型,勘察期间(2006年8月)实测稳定水位埋深为地表下14.90~15.60m,该场地地下水对混凝土结构具有强腐蚀性,对混凝土中的钢筋具有中等腐蚀性,对钢结构具有中等腐蚀性。
四、本工程基坑开挖及基坑支护特点1、根据工程设计及现场实际情况,本工程场地自然地坪标高平均值为-0.600m,坑底设计标高分别为-5.800m及-10.450m,故基坑实际开挖深度为5.200m及9.850m。
2、本工程基坑最大开挖深度达9.850m,根据《建筑地基基础工程施工质量验收规范》中关于土方开挖工程的边坡值的要求,本场地基坑开挖的边坡值应为1:1,根据基坑与临近建筑物的实际距离,大部分边坡无法满足1:1的边坡值要求,故本基坑按现有实际条件开挖后,必须对基坑采取有效支护措施,方可进入下一道工序。
五、基坑开挖及基坑支护施工总体布署1、基坑开挖时,先将基坑从自然地坪挖至-5.800m处,然后在坑底撒出坑底标高为-10.45m基坑的开挖线,分别挖出A、B塔楼深基坑。
2、本工程基坑支护措施分三种情况:1)、能按1:1边坡值开挖的边坡不采取支护措施;2)、无法按1:1边坡值开挖的边坡统一按1:0.33的边坡值开挖,在开挖过程中采用土钉墙作支护;3)、根据现场勘察,基坑西侧有一段边坡必须垂直开挖,故此段边坡在开挖前须先采取排桩支护后方可开挖。
3、本基坑按由东向西的行走方向开挖,用2台WZ220型反铲挖土机同时开挖,1台装载机配合装土及修坑底,15辆自卸汽车运土。
4、基坑开挖后,在距坑边周围用ф48钢管设置防护栏杆,立杆间距3m,高出自然地坪1.20m,在立杆的上、下端及中间位置各加一道水平杆,外面用密目网封闭。
5、基坑开挖后,在基坑上沿、坑底周边用水泥砂浆做200mm深、200mm宽排水明沟,基坑上方流水通过明沟排入小区雨水管网,坑底流水通过明沟排入四角集水坑后,用水泵将水抽至小区雨水管网。
六、施工程序:阅读图纸,根据施工布署的放坡要求,绘制出基坑位置及基坑上下口开挖线位置图→撒开挖白线、验线→-5.800m基坑土方开挖→撒-10.450m基坑开挖白线、验线→-10.450m基坑边坡支护及开挖→坑底找平修整→验槽。
七、施工准备工作1、基坑开挖前,应根据施工方案的要求,将施工区域的地上、地下障碍物清除和处理完毕。
2、建筑物的灰线位置或场地的定位控制线(桩),标准水平桩及开挖的灰线尺寸,必须经过检验合格,并办完验收手续。
3、夜间施工时,应有足够的照明设施,在危险段做防护并设置明显标志。
八、基坑土方开挖施工措施1、土方开挖施工方案1)、先放好坡顶线、坡底线,经复测及验收合格后开始开挖。
2)、本工程(A)、(B)塔楼下基坑底标高为-10.450m,其它部分基坑底标高为-5.800m,机械挖土分三大步进行,第一步挖至-5.800m,第二步挖至-8.100m,第三步挖至-10.450m。
边坡及坑底余土人工进行清理。
3)、第一步先挖去面层渣土至自然地坪下1m,由东向西进行,开挖时边坡预留200mm人工清理。
再挖至-5.800m,随挖随修整边坡,并对(A)、(B)塔楼深基坑处的边坡进行土钉墙施工(另见边坡支护方案),在基坑南面挖出-5.800m基坑的马道。
4)、第一步开挖结束,待土钉墙混凝土达到允许强度后开始第二步开挖。
首先开挖(A)塔楼基坑,由西向东进行开挖;其次开挖(B)塔楼基坑,由东向西进行开挖,挖至-8.100m,随挖土随进行边坡修整及土钉墙施工。
5)、第二步开挖结束,待土钉墙混凝土达到允许强度后开始第三步开挖,开挖顺序同第二步。
第三步开挖至-10.450m,随挖土随进行边坡修整及土钉墙施工,并按要求位置挖出马道。
6)、马道宽4m,坡度为15ο。
7)、在开挖至距离坑底500mm以内时,测量人员抄出500mm水平线,在槽帮上钉水平标高小木楔,在基坑内抄若干个基准点,拉通线找平。
8)、基坑挖完后,测量人员随即放出基底边线,进行基坑验槽。
9)、施工中对标准桩、观测点、管网加以保护,发现文物及时申请有关部门处理。
10)、为防止雨水浸泡坑底,沿基坑底四周向内400mm内预留200mm宽的排水沟,且在转角处设临时集水坑,排水沟及集水坑做混凝土面层,并且配备抽水泵,随时抽出坑内积水。
2、质量控制土方开挖质量验收标准如下表所示:项序检查项目允许偏差或允许值(mm)检验方法柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-50±30±50-50水准仪检查2长度、宽度(由设计中心线向两边)+200-50+300-100+500-150+100-经纬仪、用钢尺量3边坡设计要求观察或用坡度尺检查一般项目1表面平整度20205020用2m靠尺和楔形尺检查2基底土性设计要求观察或土样分析注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。
3、基坑开挖注意事项:1)、土方开挖要探明地下管网,防止发生意外事故。
2)、在距离基坑边0.6m周围用ф48钢管设置防护栏杆,立杆间距3m,高出自然地坪1.20m,埋深0.80m,在立杆的上、下端及中间位置各加一道水平杆,外面用密目网封闭。
3)、基坑上口边1m范围内不允许堆土、堆料和停放机具。
4)、在锚喷支护上口5m范围内不许重车停留。
各施工人员严禁翻跃防护栏杆。
5)、基坑外施工人员不得向坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。
6)、坑下人员休息要远离基坑边及放坡处,以防不慎。
7)、施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近。
、工程概况:1、工程特点:本工程位于某某市开发区渭河花园对面,占地面积10657.95m2,总建筑面积21896m2,建筑占地面积4001.91m2,住宅建筑面积19767.08m2,商务建筑面积2279.08m2,共四栋多层建筑,1、2、3#楼为砖混结构,4#楼为框架结构。
基础全部为大开挖,1、2#楼基坑开挖尺寸:混凝土条基外放2米,长70.84米,宽19.93米,深5.18米,开挖面积1411.8m2,开挖土方工程量7893m3.3#楼基坑开挖尺寸:混凝土条基外放2米,长70.84米,宽21.13米,深5.18米,开挖面积1370m2,开挖土方工程量7751m3.4#为综合楼,基坑开挖尺寸:柱外皮外放3.8米,长73.05米,宽27.425米,深3.63米,开挖面积2003.4m2,开挖土方工程量6576.25m3.基坑土方开挖依据现场情况,计划采用基坑放边坡处理,其放坡系数为1:0.33.计划基础开挖回填工程60天时间完成。
2、地形地貌:(1)原自然地坪与相对○1点高差0.036米,现定室外地坪高于相对○1点0.5米,室外需回填0.464米。
(2)东西两侧距原建筑物太近,为保证原建筑物的安全,计划局部采用混凝土土钉墙支护及相应的支护方案确保安全施工。
(3)施工条件:1、测量定位已完成。
高程控制点,以人行道相对点以上1.5米为工程±0.000。
2、现场临设施工完毕,能正常使用。
3、施工道路基本畅通,施工用临时用水、电已连接。
4、机械、劳动力已完成调配,现已进入施工现场。
二、施工准备:1、施工要求:1)标高水准点依据建设单位给定的高程点已引入施工区。
2)熟悉施工图纸及地质情况,埋设好轴线控制桩,了解地下管线情况,检查挖土及运输机械的准备情况,进行施工前技术质量和安全交底工作。
3)制定土方开挖施工方案,安排工期计划。
2、现场准备:1)进行定位放线,放出基坑开挖线和边坡线。
2)落实基坑支护队伍,以便开挖与支护同时进行。
3、施工方案:1)施工工艺:测量定位?机械进场?土方开挖?人工修边角?基底平整?基底普探。
2)施工流向:清理地表垃圾土并外运,先开挖2#楼,自东向西,自上而下,依次开挖,依据施工开挖线进行开挖。
将2#楼土方倒运至4#楼堆放,然后开挖3#楼土方回填2#楼,同时开挖1#楼,将1#楼土方全部外运,二次开挖4#楼将4#楼土方回填于1#楼,形成一个流水作业线,确保工程顺利进行。
