XXX煤矿钻孔施工验收制度
- 格式:doc
- 大小:20.00 KB
- 文档页数:4
2024年煤矿瓦斯抽采工程检查验收制度模版一、现场支护与瓦斯管理1. 现场支护状况良好,无瓦斯积聚现象,严格遵循规定设置压风、供水三通设施。
2. 抽放巷道内必须严格按照设计布置管道、轨道和线路,并悬挂衡器。
二、钻孔施工与抽放检查验收制度1. 钻孔施工需按照批准的设计进行,参数误差需在允许范围内(开孔位置允许误差±____mm,方位角、倾角允许误差±2º)。
如需调整设计参数,须经总工程师批准后方可进行适当调整。
2. 钻孔施工过程中,钻孔队队长和班长必须现场检查钻孔定位及施工参数。
发现不符设计或误差超限的,须废弃并重新开孔或补打。
通防科将进行不定期抽检,违规施工的,将对班长罚款____元/孔,队长罚款____元/孔。
3. 钻孔队每日需上报施工报表,明确钻孔位置、参数、施工人、验收人、煤岩状况等信息。
通防科需根据报表及时绘制竣工图,确保工程资料与工程进度同步。
4. 填绘钻孔竣工图时,需按实际施工参数及控制范围绘制,并与设计图对比。
若与设计要求相差较大,需说明原因。
特别是钻孔控制范围、终孔间距等关键指标不满足抽采效果的,必须及时补孔。
5. 通防科每日需召集钻孔队队长、施工班组长等,对比分析当日施工钻孔与设计,对未按要求施工或未达预期位置的,立即安排补孔,并对相关人员进行处罚及改进措施,防止出现盲区或空白带。
6. 钻场(孔)完工联抽后两天内,钻孔队需及时联系相关部门进行工程验收。
未按规定上报验收的,将处罚____元/次。
7. 通防科____需对完工的钻孔(场)进行验收,参与部门包括通防科、地测科、安全科、技术科、地测科等。
验收时,重点检查竣工钻孔是否符合防突规定、抽采规范要求、整体控制范围是否符合设计要求、钻孔布置是否均匀、封孔是否合规等。
未达要求的,立即整改。
8. 对验收合格的钻孔竣工工程,需形成验收资料存档。
9. 钻孔工程竣工后,通防科需建立台账及检测记录,统计总抽放量及抽放时间,根据规定及规范要求进行抽放效果检验或消突评估,并按规定会审、报批。
2024年煤矿瓦斯抽采工程检查验收制度范例一、钻孔施工管理1. 施工完成的钻场,需由通瓦科、生技科、安全科及瓦斯队联合进行现场验收。
如验收未达标,必须立即整改,并对施工单位采取相应处罚措施。
2. 瓦斯队在打钻前,应由本队技术人员负责放线工作。
未按设计要求进行放线的,将对相关责任人进行处罚。
3. 打钻人员在施工钻孔前,必须严格依据施工地点的设计,调整钻机的方位、倾角及钻孔的走向间距,并遵循设计要求的打钻顺序进行施工。
未遵循设计要求施工的,将对打钻人员进行处罚。
4. 钻孔施工完成后,必须立即进行封堵与接抽处理。
未按照要求进行封堵的,将对责任人进行处罚。
5. 钻孔施工至设计位置后,需在验孔人员的现场监督下开始取钻验收。
仅当钻孔的深度、倾角、方位及施工位置均满足设计要求时,验孔人员方可在钻孔验收单上签字确认。
验收单上应明确标注煤岩类型及施钻过程中是否出现喷孔、顶钻等瓦斯异常情况。
整个验收过程严禁弄虚作假,一经发现,将对钻孔施工人员及验孔人员进行严肃追查与处理。
6. 瓦斯抽采钻孔的施工必须严格遵循设计要求。
验收合格后,瓦斯队需出具抽采工程竣工图,竣工资料(如参数表等)需由相关责任人签字确认。
竣工资料除需包含与设计对应的内容外,还应详细记录各工程的开工时间、竣工时间以及施工过程中的异常现象(如喷孔、顶钻、卡钻等)。
7. 打钻地点的瓦斯抽放参数检测牌板上的参数必须与实际参数相符,严禁弄虚作假。
未设置瓦斯抽放参数检测牌板或未及时填写牌板内容的,将对瓦斯队相关人员进行处罚。
8. 施工钻孔需进行编号管理,并在钻孔施工过程中悬挂对应的孔号牌。
钻孔施工结束后,孔号牌应由打钻人员固定在对应钻孔位置。
未进行挂牌管理的,将对责任人进行处罚。
9. 参数测定钻孔施工结束后,由地测科负责填写成果图,分析施钻成果,并出具评价报告。
同时,每组钻孔均需绘制剖面图。
二、抽采系统检查验收管理1. 巷道设计时,必须包含相应的抽采管路安装设计,并需经相关人员审批后严格按设计进行安装。
抽采钻孔验收制度范例一、钻孔检查验收制度1、揭煤抽采钻孔、取芯钻孔、穿层钻孔、测压钻孔、底板抽采钻孔和高位拦截钻孔、本煤层抽采钻孔、超前钻孔、卸压孔必须有专门的设计并按照《____煤矿钻孔设计、施工、验收、考核暂行规定》审批程序审批。
2、施工单位必须按要求创造出施钻条件并将水窝同时施工出来,由技术科、安检科和抽采工区对施工单位创造出的施钻条件进行验收;验收不合格必须及时进行整改,并对施工单位进行处罚。
3、抽采工区施钻前,由地测科安排相关人员对施钻地点进行放线,未按设计放线的,对相关人员进行处罚。
4、施钻人员施工钻孔前,必须严格按照施工地点对应的设计调整好钻机方位、倾角及工作面孔间距,严格按照设计要求的施钻顺序施工钻孔,未按要求施工钻孔的,对施钻人员进行处罚。
5、钻孔按设计施工结束后,必须对钻孔进行扩孔、封孔、连抽,扩孔、封孔严格按照《____煤矿瓦斯抽采钻孔封孔操作程序及管理办法》规定执行,未按要求扩孔、封孔的,对施钻人员进行处罚。
6、钻孔施工到设计位置后,在安检员、瓦检员现场监督____可开始取钻验收;在钻孔深度、倾角、方位、扩孔深度、封孔质量满足要求情况下,安检员、瓦检员方可在钻孔验收单上签字;钻孔验收单上必须注明见煤岩及施钻过程中有无喷孔、顶钻及其他突出预兆情况;整个钻孔验收过程严禁弄虚作假,一经发现,对钻孔施工人员、安检员、瓦检员进行处罚。
7、钻孔施工结束后,必须及时连抽,揭煤钻孔、迎头抽采钻孔、夹抽钻孔、工作面低负压、高位拦截钻孔、工作面距上下出口和各抽采支管每天检测一次,其余地点每周检测一次。
抽采工区负责出具日、周报表、每周四出具系统分析报告→送通风副总审批后→送通防科、通风副总、总工程师。
未及时连抽或没有按时出具日、周报表,每周四没有出具审批过的系统分析报告时,对相关人员进行处罚。
8、瓦斯抽采钻孔必须严格按设计施工,验收后,抽采工区必须出具抽采工程竣工图,竣工资料(参数表等)应当由相关责任人签字。
初中七年级地理上册期末考试题(及答案)(时间:60分钟分数:100分)班级:姓名:分数:一、选择题(共25个小题,每题2分,共50分)1、下列大洲中,被赤道、北回归线、南回归线同时穿过的大洲是()A.非洲B.亚洲C.北美洲D.南美洲2、在沙特阿拉伯,男子的传统打扮是穿长袍、戴头巾。
长袍多为白色,十分宽大。
这些习俗与下列哪一因素有关()A.美观休闲能保暖B.地形崎岖宜行走C.炎热干燥多风沙D.狩猎探险真方便3、既有“热带大陆”和“高原大陆”的称号,又有“富饶大陆”美誉的大洲是()A.北美洲B.亚洲C.非洲D.南美洲4、小明从赤道出发,先向正北,再向正西、正南、正东各走200千米,最后到达的地点位于A.起点 B.起点的正西 C.起点的正东D.不能确定5、乳品加工厂选址时,一般选靠近奶牛养殖场,主要是考虑靠近()A.原料产地B.能源基地C.水源地D.市场6、下列关于地球形状和大小的叙述正确的是()A.地球的形状是规则的正圆球体B.地球表面积为5.1亿平方千米C.地球赤道周长约8万千米D.地球的形状是两极略鼓、赤道稍扁的球体7、亚洲地势的特点是()A.西部高、东部低B.东部高、西部低C.中部高、四周低D.中部低、四周高8、苏联宇航员加加林说:地球看上去更像个水球,这是因为()A.海洋是蓝的B.天是蓝的C.海洋占陆地面积的90% D.地球表面71%是海洋9、撒哈拉以南的非洲存在着严重的人口、粮食与环境方面的问题。
下列措施中对解决上述三种问题都能起到显著作用的是()A.保护森林和草场,严禁乱伐和滥牧 B.控制人口增长,提高人口素质C.发展农业科技,提高粮食产量 D.大量垦荒,增加耕地面积10、下列对澳大利亚的说法,不正确的是()A.是属于南半球的国家B.是一个人口稠密的国家C.是世界活化石博物馆D.是一个坐在矿车上的国家11、解决水资源空间分布不均的有效措施是()A.跨流域调水B.防治水污染C.兴修水库D.节约用水12、世界“雨极”乞拉朋齐,位于下列哪个国家()A.智利 B.英国 C.印度 D.澳大利亚13、下面四幅图中, 地球自转方向正确的是()A.B.C.D.14、台湾是我国的神圣领土,是祖国不可分割的部分。
抽采钻孔验收制度范文瓦斯抽采钻孔设计、施工及验收管理制度一、钻孔设计1、钻孔设计必须依据《煤矿安全规程》和集团公司有关规定编制,确保瓦斯抽采(排放)效果和防突措施效果。
2、钻孔包括。
防突钻孔、瓦斯抽采钻孔。
3、钻孔设计根据钻孔类别由通风队编制,经总工程师批准后执行。
必须明确钻场编号、钻孔类别、设计孔数及每个钻孔的参数(孔径、开空位臵、方位角、倾角、孔深、终孔位臵),且必须附有钻孔施工的平面图、剖面图、断面图。
4、钻孔施工过程中遇见地质异常,由总工程师确定是否改变钻孔数量和参数,钻孔变更设计报总工程师批准后施工单位必须严格执行。
二、钻孔施工1、通风队根据矿生产计划和生产需要,及时制定各类“一通三防”钻孔的施工计划,安排施工任务,并负责落实钻孔施工单位并监督钻孔施工质量。
2、通风队负责负责瓦斯抽采钻孔设计。
设计时,必须根据已施工抽采钻孔或其它钻孔实际考察结果,充分考虑抽采钻孔抽采(排放)半径、开孔间距、终孔间距、离煤层顶、底板的垂距、钻孔个数的合理性。
3、钻孔施工必须指定专人负责,施工人员必须持证上岗。
钻孔施工单位对钻孔的施工质量、效果、安全负责。
4、施工单位根据钻孔设计编制专门的《钻孔施工安全技术措施》,并由副总工程师组织有关单位人员进行会审。
施工单位技术人员必须贯彻措施并要有记录。
5、钻孔施工地点必须由施工单位悬挂图牌板。
牌板分为钻孔设计参数牌板和钻孔施工记录牌板。
内容为钻孔类别、孔号、方位角、倾角、孔深,图板的内容为钻孔布置的平面图、剖面图、断面图。
6、施工单位施工时,钻孔倾角、方位角、孔深要符合设计参数要求。
孔位允许误差±50mm,倾角和方位角允许误差±____度。
无异常情况,钻孔深度必须施工到位。
7、施工单位每小班必须配齐钻机及其配套钻具和皮尺、坡度规、线绳等量具,配齐人员。
机工、电工、钻工等必须到位,并持证上岗。
8、施工单位施工钻孔时,必须同时填写____份原始资料,原始资料内容包括钻场号、孔号、钻孔参数、孔深、岩性类别、钻头型号、岩心管型号、有无异常、施工负责人等。
XX煤矿钻孔验收管理办法XX煤矿钻孔验收管理办法一、管理规定(一)瓦斯抽采钻孔验孔内容:钻孔施工参数(包括钻孔方位角、倾角、终孔层位、终孔孔径等);钻孔封孔质量(包括钻孔封堵深度、注浆深度和接抽有无漏气等)。
(二)抽采钻孔由安全科验孔人员、通风科、抽放队队干负责检查、验收,验孔率不得低于60%,并建立验孔台帐,内容包括:验孔地点、钻场编号、孔号、验孔内容、验孔时间、验孔人签名等。
(三)安全科验孔人员每月验孔个数不低于月施工钻孔数的10%,且保证每个钻场不少于1个钻孔采用钻机进行透验孔;抽放队队干每月验孔个数不低于月施工钻孔数的45%;通风科每月对全矿抽放钻孔质量抽查验收不少于月钻孔总数的3%。
(四)由安全科组织、通风科参加,每月不少于3次现场查验防突钻孔,并作好记录,通风科防突员随时对防突钻孔进行检查验收,确保防突钻孔验孔率达到100%,8#煤层揭煤抽放钻孔验孔率不低于80%。
二、验孔标准(一)穿层抽采钻孔:1.抽放钻孔的验孔人员不履行安全职责,弄虚作假的,主要责任者处罚500元2000元,其余责任者处罚1001000元。
2.瓦斯抽采钻孔严格按设计施工,倾角误差不超过1,方位角不超过3,若超过规定要求,该孔不计算钻尺,并重新补打,同时对开孔责任人处罚50元/人.孔。
3.钻孔必须穿透设计煤层顶板0.5m以上。
钻孔未穿透设计层位,对主要责任者处罚1000元3000元,次要责任者处罚5001000元,若因钻孔垮孔、抱钻、不返水等地质情况时,必须向通风科汇报,并作好记录。
4.钻孔终孔孔径必须达到设计要求,最低不得小于65mm(设计规定的按设计执行)。
否则,该孔不计算钻尺,并重新补打该钻孔,每孔对施工人员罚款300元/人,扣抽放队队长书记安全绩效各50元/孔。
5.钻孔施工时必须加导向杆。
未加导向杆施工穿层钻孔的,对责任人处罚50元/人。
6.班组必须如实填写终孔记录表。
如有虚报钻尺(包括洗孔长度不够等),对责任人罚款500元,按比例扣除当月在查获以前的钻孔钻尺,并扣抽放队队长书记安全绩效各50元。

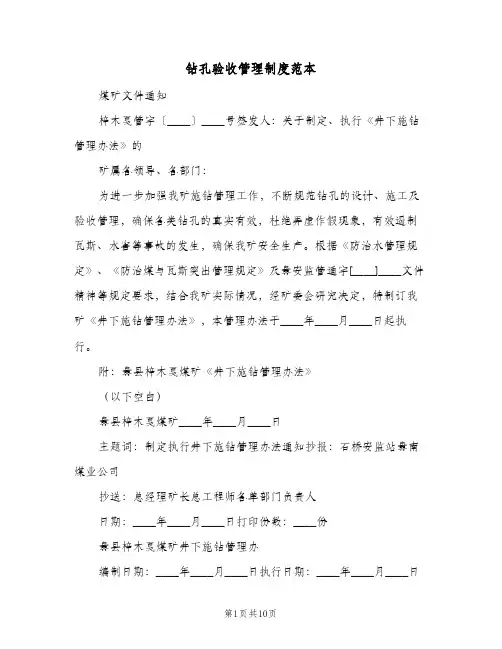

钻孔验收管理制度范本煤矿文件通知梓木戛管字〔____〕____号签发人:关于制定、执行《井下施钻管理办法》的矿属各领导、各部门:为进一步加强我矿施钻管理工作,不断规范钻孔的设计、施工及验收管理,确保各类钻孔的真实有效,杜绝弄虚作假现象,有效遏制瓦斯、水害等事故的发生,确保我矿安全生产。
根据《防治水管理规定》、《防治煤与瓦斯突出管理规定》及盘安监管通字[____]____文件精神等规定要求,结合我矿实际情况,经矿委会研究决定,特制订我矿《井下施钻管理办法》,本管理办法于____年____月____日起执行。
附:盘县梓木戛煤矿《井下施钻管理办法》(以下空白)盘县梓木戛煤矿____年____月____日主题词:制定执行井下施钻管理办法通知抄报:石桥安监站盘南煤业公司抄送:总经理矿长总工程师各单部门负责人日期:____年____月____日打印份数:____份盘县梓木戛煤矿井下施钻管理办编制日期:____年____月____日执行日期:____年____月____日法盘县梓木戛煤矿井下施钻管理办法一、编制目的为进一步加强我矿施钻管理工作,不断规范钻孔的设计、施工及验收管理,确保各类钻孔的真实有效,杜绝弄虚作假现象,有效遏制瓦斯、水害等事故的发生,确保我矿安全生产。
根据《防治水管理规定》、《防治煤与瓦斯突出管理规定》及盘安监管通字[____]____文件精神等规定要求,结合我矿实际情况,经矿委会研究决定,特制订我矿井下施钻管理办法,矿属各部门务必认真遵照执行。
二、适应范围本管理办法适用于盘县梓木戛煤矿井下所有施钻工程。
三、管理机构为确保我矿钻孔设计、施工、验收等工作真实有效地实施到位、管控到位,特成立如下管理领导小组,负责我矿施钻工作的全面指挥、____、协调、监督、检查等工作,同时,确保施钻工程的人力、物力、资金等投入到位。
组长:矿长副组长:总工程师成员:安全矿长、生产矿长、机电矿长、地测副总、通防副总、采掘副总、地测副总、调度主任、通防科长、防突队长、(财务部)、(技术科)、(通防科)、(机电科)、(安检科)、(防突队)、(调度室)第1页领导小组下设办公室在通防科,由总工程师任办公室主任,全面负责日常施钻工程的业务管理工作。
钻孔验收管理制度范文第一章总则第一条为规范钻孔验收工作,提高工作质量,确保项目的顺利推进,制定本管理制度。
第二条钻孔验收工作是工程建设过程中的重要环节,通过对孔洞的质量进行检测和评估,保证工程的安全和稳定性。
第三条钻孔验收工作适用于所有需要进行钻孔工作的项目。
第四条钻孔验收工作应遵循“安全、规范、科学、高效”的原则。
第二章钻孔验收的目的和任务第五条钻孔验收的目的是确保钻孔工作的质量达到设计要求,保证工程的安全和使用寿命。
第六条钻孔验收的任务包括:(一)检查钻孔工程是否符合设计要求;(二)评估孔洞的质量和稳定性;(三)提出钻孔工程的改进意见和建议。
第三章钻孔验收的组织和实施第七条钻孔验收工作由项目经理或项目主管负责组织和实施。
第八条钻孔验收的具体内容和方法应符合相关规范标准的要求。
第九条钻孔验收应由专业技术人员进行,必要时可以聘请第三方机构进行技术鉴定。
第十条钻孔验收的步骤包括:(一)准备工作:包括验收资料的准备和验收人员的组织;(二)现场考察:包括孔洞的布置和钻孔工艺的检查;(三)检测分析:包括对孔洞的物理性质和水文地质条件的测试;(四)评估分析:对钻孔工程进行评估,判断是否符合设计要求;(五)编写报告:将验收结果整理成书面报告,包括问题发现和改进建议。
第四章钻孔验收的要求第十一条钻孔验收工作应安全进行,操作人员应具备相关证书和经验,严格遵守安全操作规程。
第十二条钻孔验收工作应规范进行,操作人员应严格遵守相关规范标准和操作规程,保证测量数据的准确性。
第十三条钻孔验收工作应科学进行,操作人员应掌握相关理论知识和实际应用技能,能够准确分析和评估孔洞的质量和稳定性。
第十四条钻孔验收工作应高效进行,操作人员应合理安排时间,提高工作效率,确保项目的顺利推进。
第五章钻孔验收的责任和权利第十五条项目经理或项目主管负责钻孔验收工作的组织和实施,对验收结果负责。
第十六条钻孔验收工作的操作人员具有相应的责任和权利,应严格遵守相关规定和制度。
煤矿钻孔施工验收制度一、具体规定(一)钻孔施工验收钻孔验收暂由施工单位、监理、公司三单位共同验收,并且以钻孔设计作为验收的依据。
施工单位做好井下钻孔施工原始记录,施工单位、监理、公司验收人员在钻孔施工验收单上予以签字,签字要明确钻孔深度(当场查钻杆数)、煤岩情况以及钻进过程中出现的异常情况。
钻孔施工单位每小班向公司调度室汇报钻孔施工情况,调度室要建立台帐。
钻孔施工过程中发现异常应及时向施工单位、公司调度室等单位汇报,采取措施进行处理。
(二)封孔验收抽采孔和测压孔等封孔由施工单位、监理、公司三单位验收人员共同现场跟班监督,对施工单位的封孔质量进行验收,并签字确认。
(三)钻孔施工验收单、封孔验收单每小班上井后,及时上交防突部门存档,以备上级检查使用。
(四)每月25日前,施工单位要把钻孔施工原始记录、地面台帐一并报防突部门,由防突部门安排技术人员根据施工措施、设计和调度台帐等进行校对,并审核验收其准确性,核对无误后由防突部门及其它部门共同签署验收意见,作为工程结算依据。
对不合格的钻孔必须责令重新施工。
二、以下情况不予验收(一)施工现场未悬挂钻孔施工牌板、未悬挂孔号牌施工的,施工后未悬挂孔号牌或编号与设计图纸不一致的。
(二)未经监理、公司验收人员验收,或监理、公司验收人员不在现场,施工单位自行开钻、起钻的。
(三)施工现场无度量工具的,当班钻孔不予验收。
(四)不按措施或设计要求进行施工、封孔的;封孔后进行合茬抽放漏气或顺层钻孔未进行临时封堵的。
(五)无特殊情况,孔位、钻孔倾角、方位角、孔深等任一项超过以下规定的:孔位标定超过±50mm,倾角超过±5°,方位角超过±1°,钻孔深度小于设计深度的。
(六)封孔长度不符合要求:岩孔封孔长度不小于4m,煤孔不小于6m。
三、其它规定(一)钻孔施工现场内必须在距钻孔1m左右处悬挂便携式瓦斯报警仪。
否则罚责任单位500元。
抽采钻孔验收制度模板1. 目的本制度旨在规范和指导钻孔验收工作,确保钻孔工程的质量和安全。
2. 适用范围本制度适用于所有进行钻孔工程的项目。
3. 定义3.1 钻孔:指在地下进行钻探、钻井、钻矿等操作的行为。
3.2 钻孔验收:指对钻孔工程进行检查和评估,以确保其符合相关质量和安全标准的过程。
4. 验收准备4.1 验收小组:由项目负责人、技术人员、安全人员等组成的钻孔验收小组,负责进行验收工作。
4.2 验收文件:准备验收记录表、验收报告等相关文件。
5. 验收程序5.1 钻孔前验收:在进行钻孔工作之前,验收小组应对钻孔所在地区进行勘察和分析,评估钻孔的可行性和风险。
5.2 钻孔过程验收:钻孔过程中,验收小组应定期对钻孔操作和安全措施进行检查,确保符合相关要求。
5.3 钻孔后验收:钻孔结束后,验收小组应对钻孔工程进行终验工作,检查钻孔质量和安全情况,并填写验收报告。
6. 验收标准6.1 钻孔质量:验收小组应根据相关标准和规范,对钻孔的直径、深度、竖直度等进行检查和评估。
6.2 钻孔安全:验收小组应对钻孔工程的安全措施、作业环境等进行评估,确保钻孔过程中无安全隐患。
7. 验收结果7.1 合格验收:当钻孔符合相关要求,并通过钻孔验收小组的评定时,验收结果为合格。
7.2 不合格验收:当钻孔未能符合相关要求,并未通过钻孔验收小组的评定时,验收结果为不合格。
8. 验收记录与报告8.1 验收记录表:记录钻孔的验收过程和结果,包括钻孔基本信息、验收时间、验收人员等。
8.2 验收报告:对钻孔工程进行全面评估和总结,并提出改进和优化建议。
9. 监督与改进9.1 监督:项目负责人应对钻孔验收工作进行监督和指导,确保实施到位。
9.2 改进:项目负责人应定期组织钻孔验收工作的评估和改进,提高验收标准和质量。
10. 其他事项10.1 本制度的制定和修改应经过相关部门和人员的批准。
10.2 本制度的执行应严格按照相关要求进行。
本制度经过项目负责人审定并生效。
钻孔验收制度档范文钻孔验收制度是针对钻孔工程进行验收的一项重要措施,其目的是确保钻孔工程的质量和安全,保证工程的顺利进行。
本文将为您提供一份钻孔验收制度的范文,以供参考。
一、概述钻孔验收制度是针对钻孔工程的验收要求和程序进行规范的文件,具体包括钻孔设计、施工技术、材料使用、安全措施以及验收要求等方面的内容。
本制度的目的是确保钻孔工程的质量和安全,保证工程的顺利进行。
二、验收前准备1. 验收人员的组成:验收人员由相关部门的技术人员和质量监督人员组成,人数根据工程规模确定。
2. 验收仪器和设备的准备:验收人员要检查并确保验收仪器和设备的正常使用,并进行必要的校准和标定工作。
三、钻孔施工的验收要求1. 钻孔设计:验收人员要仔细核对钻孔设计文件,确保钻孔位置、孔径、深度等符合设计要求。
2. 施工技术:验收人员要检查施工单位的施工工艺和操作方法,确保施工过程中符合规范要求,施工设备和工具使用正确。
3. 材料使用:验收人员要检查使用的钻孔管、钻头、钻杆等材料的质量和规格是否符合要求,对存放和保管情况进行检查。
4. 安全措施:验收人员要检查现场的安全措施是否到位,施工人员是否佩戴个人防护装备,是否存在安全隐患。
四、验收程序1.资料审核:验收人员要仔细核对钻孔施工过程中所涉及的设计文件、施工方案、材料清单等资料。
2.现场检查:验收人员要到现场进行实地检查,包括钻孔位置、孔径、深度等是否符合设计要求,施工设备和工具是否正常使用。
3.设备检测:验收人员要对钻孔设备进行检测,包括仪器的校准和设备的使用情况。
4.材料检查:验收人员要对使用的钻孔材料进行检查,包括质量、规格、数量等方面的要求。
5.安全检查:验收人员要对现场的安全措施进行检查,包括施工人员是否佩戴个人防护装备,施工现场是否存在安全隐患。
6.验收报告:验收人员要根据检查情况填写钻孔验收报告,对验收结果和存在的问题进行记录和说明。
7.验收合格:验收人员根据钻孔施工的实际情况和验收标准,对工程进行评估,符合要求的工程予以验收合格。
抽采钻孔验收制度参考以下是一个参考的抽采钻孔验收制度:一、目的为了确保抽采钻孔工作质量,保障数据的准确性和可靠性,制定本制度。
二、适用范围本制度适用于进行抽采钻孔工作的项目。
三、责任部门1.项目经理:负责制定抽采钻孔工作的计划和方案,并组织实施。
2.工程技术人员:负责具体的抽采钻孔工作,包括采样、测试和数据记录等。
3.监理单位:负责对抽采钻孔工作进行监督和验收。
四、验收内容1.钻孔位置:确认钻孔位置是否符合设计要求。
2.钻孔设备:检查钻孔设备的运转状态和配置是否符合要求。
3.钻孔进度:核查钻孔进度是否符合计划安排。
4.钻孔质量:对采集的土样、岩样进行质量检验。
5.数据记录和报告:核对钻孔数据记录和编制的钻孔报告。
五、验收程序1.项目经理组织相关人员,在抽采钻孔完成后,向监理单位提交验收申请。
2.监理单位组织专业人员进行现场验收。
3.验收人员根据验收内容进行检查,填写验收记录。
4.根据验收结果,监理单位提出意见和建议。
5.项目经理根据监理单位的意见和建议进行整改和改进。
6.整改完成后,再次向监理单位申请验收。
7.监理单位对整改结果进行确认,并出具验收报告。
六、验收标准1.钻孔位置:符合设计要求。
2.钻孔设备:设备运转状态良好,配置齐全。
3.钻孔进度:按计划安排进行。
4.钻孔质量:采集的样品完整,测试结果准确可靠。
5.数据记录和报告:数据记录规范、准确,钻孔报告完整。
七、附则本制度自发布之日起执行,如有需要修改,须经相关部门批准。
以上是一个抽采钻孔验收制度的参考,具体制定时还需根据实际情况进行调整和完善。
同时,在实施过程中应充分考虑安全、环境等因素,确保抽采钻孔工作的安全和可持续发展。
抽采钻孔验收制度参考(二)第一章总则第一条引言本制度是为了规范抽采钻孔的验收工作,确保抽采钻孔的质量和安全,是钻井工程管理的重要措施。
第二条目的本制度的目的是明确抽采钻孔验收的程序和要求,保障抽采钻孔施工的质量和安全,减少钻井工程风险。
2024年矿井钻孔施工、验收管理及考核办法1、井下钻孔包括瓦斯抽放钻孔、地质钻孔、探放水钻孔等。
所有钻孔施工均由打钻抽放队负责。
2、钻孔施工部署由矿总工程师确定。
矿总工程师决策失误,造成损失和影响正常安全生产的,视其程度处罚5000-10000元/次。
3、安全副总、地测副总负责按矿总工程师的决策编制钻孔施工设计和施工安全技术措施,并按规定程序报批后,下发打钻抽放队组织实施。
设计和下发不及时影响安全生产的,处罚200-500元。
4、打钻抽放队长负责组织及时组织施工,组织不力,延误工期造成损失和影响正常安全生产的,视其程度处罚500-1000元/次。
5、钻孔施工必须严格按设计和措施规定执行,同时必须使用现场放线法确定钻孔挂孔地点和参数。
严禁施工任意钻,否则,处罚100-500元/孔。
6、钻孔施工前必须按措施规定和钻机操作规程牢固可靠地架设钻机,严禁违章作业和危险蛮干。
施钻地点必须通风可靠,并悬挂瓦斯传感器或便携式瓦斯报警仪。
否则,视其违章程度和后果处罚200-1000元/次。
7、打钻工必须爱护打钻设备、材料和工器具。
每班开钻前必须对钻机性能、防爆可靠性、作业场所安全性进行仔细检查,违章作业的处罚200-500元/次。
设备、材料和工器具按规定摆放整齐有序,违反规定的,处罚100-200元/次。
8、钻进过程中必须严密观查进钻情况和瓦斯变化情况,及时测定钻进进尺,掌握岩层或煤层及其他构造情况,并及时做好观测原始记录备查。
单孔施工完毕退出钻杆时,必须及时或提前通知瓦检员一起清点钻杆数量,并按规定填写好钻杆清点记录备查。
否则,视其违章程度和后果处罚100-300元/次。
9、打钻工对竣工后穿煤层(或有瓦斯泄出)的钻孔,必须立即采取临时可靠堵塞措施,消除瓦斯溢出隐患。
否则,处罚1000元/次.处。
10、每班出班前按操作规定要求停机、断电,清理现场设备、器材、工具,并消除现场安全隐患,做好作业场所的文明生产之后,在现场或就近地点向矿调度室如实汇报当班施钻情况并经同意后,方可离开现场。
矿山工程公司钻孔验收制度
1.钻孔施工完毕后,必须实行现场联合验收,验收人员由项目负责人牵头,施工方负责人、测量负责人、公司审计组成,由项目负责人组织现场签字。
2.在规定范围内施工钻孔,若钻孔超出边界,有权不进行验收。
3.项目负责人对钻孔逐一进行验收,并用纸条标出孔号、孔深,放在孔口旁作为后期装药、填塞依据。
4.测量负责人使用GPS测量仪对钻孔定位,并且孔号要与项目负责人所记录孔号一致。
5.验收钻孔期间互相监督,严禁弄虚作假,虚报钻孔米数。
6.验收结束,确认无误后,验收人员在钻孔验收单上签字,作为后续工程核算依据。
7.钻孔验收单一式3份,项目负责人、测量负责人、施工方负责人各一份。
8.测量负责人依据钻孔验收单及GPS所测孔位,按照合同要求对工程量进行相应折算并出具钻孔工程量核算单。
9.工程核算单一式3份,项目负责人、测量负责人、施工方负责人各一份。
抽采钻孔验收制度模板范文一、引言抽采钻孔是一项重要的地质勘探工作,对于确保工程的安全和质量具有重要意义。
为了规范抽采钻孔的验收过程,保证勘探数据的准确性和可靠性,特制订本制度。
二、适用范围本制度适用于所有进行抽采钻孔工作的单位和个人。
三、验收管理机构1. 抽采钻孔的验收工作由项目承担单位组织,验收专家组进行监督和指导。
2. 项目承担单位应设立相应的验收管理机构,负责验收工作的组织、协调和监督。
四、验收程序1. 提交验收申请2. 确定验收专家组3. 准备验收材料4. 进行现场验收5. 审查验收材料6. 出具验收报告7. 进行总结和评价五、验收申请1. 项目承担单位应在抽采钻孔结束后,及时向验收管理机构提交验收申请。
2. 验收申请应包括相关的申请文件和材料,包括但不限于勘探合同、勘探报告、钻孔成果表等。
六、验收专家组1. 验收专家组由验收管理机构根据项目需要组成。
2. 验收专家组由具有丰富经验和专业知识的专家组成,其中包括地质工程师、岩土工程师、地球物理工程师等。
3. 验收专家组成员应具备相应的资格和证书,并参与相关培训和考核。
七、准备验收材料1. 项目承担单位应按照相关要求,准备验收材料。
2. 验收材料应包括钻孔勘探的相关数据和文档,如钻孔记录、岩芯、取样等。
八、进行现场验收1. 验收专家组应安排验收人员进行现场勘查和检测。
2. 现场验收应对钻孔工程的钻孔质量、取芯质量、采样质量、勘探仪器的使用情况等进行检查和评估。
九、审查验收材料1. 验收专家组应对提交的验收材料进行审查和评估。
2. 对于材料中存在的问题和不合格部分,应尽快通知项目承担单位进行整改。
十、出具验收报告1. 验收专家组应根据现场验收和材料审查的结果,出具相应的验收报告。
2. 验收报告应包括对抽采钻孔质量和取样质量的评价,以及对工作的总结和建议。
十一、总结和评价1. 验收管理机构应对每次抽采钻孔的验收工作进行总结和评价。
2. 总结和评价应包括验收工作的效果、问题和不足等方面的内容,以便进一步改进和完善工作。
矿井钻孔施工、验收管理及考核办法
一、矿井钻孔施工管理办法:
1. 施工前,编制详细的施工方案,包括钻孔位置、孔深、孔径等参数的确定。
2. 在施工前,组织钻孔设备和人员进行检查和试验,确保设备正常运转。
3. 进行现场踏勘,确保钻孔位置符合要求,并标明钻孔中心位置。
4. 施工时,必须严格按照施工方案进行操作,防止偏离设计要求。
5. 施工中应加强现场管理,确保施工人员的安全,并遵守相关的劳动保护法规。
6. 施工过程中,要做好沉降监测,及时发现问题并采取措施加以调整和修补。
7. 施工结束后,要清理施工现场,保持环境整洁。
二、矿井钻孔验收管理办法:
1. 钻孔结束后,应组织验收人员对钻孔进行检查,确认是否符合设计和施工要求。
2. 验收内容包括钻孔位置、孔深、孔径等参数的测定,以及孔壁的状况等。
3. 验收人员应编制详细的验收报告,记录验收过程中发现的问题和意见。
4. 验收合格的钻孔,方可进入下一步工序,如灌浆、固结等。
三、矿井钻孔施工和验收考核办法:
1. 按照施工计划和验收要求,对施工和验收工作进行全面考核。
2. 考核内容包括施工方案的准备、施工操作的规范性、现场管理的情况、验收过程的规范性等。
3. 根据考核结果,对施工人员和验收人员进行个人考核,并对整个施工和验收过程进行综合评价。
4. 根据考核结果,及时发现问题并采取措施进行纠正和改进。
以上是关于矿井钻孔施工、验收管理及考核办法的一些建议,具体实施可根据实际情况进行调整和完善。
钻孔验收管理制度范文____年____月____高河能源公司抽采钻孔验收管理制度一、安全管理1、各施工队组必须建立健全安全管理制度及钻孔施工记录台帐,并且施工记录台帐及验收台帐能准确反应各钻机的钻孔施工情况。
2、各施工队组的钻机要进行编号管理,且建立各自的施工记录台帐备查。
3、各施工单位施工的瓦斯钻孔,必须做到孔孔验收,验收有原始记录,并定期做好钻孔施工验收竣工报告,及时报验。
4、在有胶带输送机巷道作业,要安置牢固可靠的行人过桥,保证人员通行。
二、抽采钻孔管理1、瓦斯抽采工程施工,必须严格按照设计、制定专项的规程措施并严格按照规程措施中规定的进行。
2、钻孔施工过程中,见岩后可继续钻进____m,若还不见煤则停止施工,并及时向抽采队和抽采部汇报,并做好记录。
3、边掘边抽钻孔、掘前预抽钻孔要实现施工一个并网一个。
本煤层预抽钻孔可在钻孔施工完毕后使用黄泥等物料暂时堵上(瓦斯异常区除外),待累积____个后及时通知抽采队安排厂家进行封孔、并网;钻孔封孔后不能及时并网的钻孔要采取措施进行包裹,防止瓦斯涌出。
4、钻孔施工必须将钻孔内煤(岩)粉冲洗干净。
5、必须采取可靠措施将打钻场地的积水必须及时排空、淤煤风干后及时清走,没有皮带或煤溜等运输设备时,必须将淤煤整齐堆放在巷帮,待淤煤风干后及时联络胶轮车清走。
6、钻孔施工过程中,钻机、钻杆等施工器具必须摆放、固定整齐,人员站位要符合要求。
7、打钻作业时,必须配备便携式瓦检仪吊挂在钻机位置下风侧____m处。
8、打钻作业时,磁力起动器须位于钻机上风侧____m外。
9、每个钻孔施工完毕后,要立即挂设钻孔说明牌进行挂牌管理,钻孔说明牌包括钻孔倾角、钻孔深度、钻孔方位角、负责人、成孔时间等。
10、钻孔验收,由公司抽采队派专人对钻孔进行验收,验收为现场数钻杆和现场抽查,钻孔进尺确认后,由抽采队钻孔验收人员签字确认,否则,钻孔不予认可,验收深度低于设计深度____%的钻孔不计进尺。
XXX煤矿钻孔施工验收制度
为切实贯彻落实我矿“逢掘必探、先抽后采掘”的工作原则,加强防治水、瓦斯抽放技术管理,为采掘工作提供必要的安全保障,提高瓦斯抽放效果,防止钻孔施工不合理、杜绝打假钻等行为存在,更近一步加强钻孔施工管理,规范钻孔施工竣工验收工作,保证井下现场钻孔施工质量,特制定《钻孔施工验收制度》。
一、验收范围
瓦斯抽放钻孔、地质钻孔、探放水钻孔3类钻孔。
二、检查验收内容;
(一)开孔位置:开孔距底高度、距帮宽度。
(二)钻孔进尺:孔口进入煤层部分——终孔位置的长度
(三)钻孔技术参数:方位角(或轴向夹角)、倾角(相对轴向)、钻孔直径、钻孔性质(1、前探2、顺层钻场条带抽放3、顺层回采区域抽放)。
(四)钻孔封孔:抽放钻孔施工后立即连管抽放、封孔长度8m、封孔材料使用马丽散。
(五)竣工时间要精确至班,连管抽放时间必须精确至分。
(六)验收后要在施工人员、验收人员在小票签字。
三、验收方式
(一)钻孔进尺验收
1、前探钻孔
前探钻孔:施工完成申请驻矿安监员查验及当班带班矿长签字确认。
抽放钻孔:由当班矿长同时验收签字确认。
(二)质量验收及抽查
由矿级领导、安全科、技术科随机抽查。
(四)公司领导在日常下井时可随时对各项施钻工作进行检查考核。
四、钻孔质量标准
(一)每个钻孔长度必须按设计规定及措施要求施工到位,超过施工范围的或不足设计深度的要说明原因。
(二)抽放钻孔的封孔长度、质量及连管抽放部分符合规定严密不漏气(地质孔的长度、孔径、倾角、方位角、开孔高度、孔间距要符合本节(一)、(三)、(四)条要求)。
(三)钻孔开孔直径、终孔直径必须按设计施工。
(四)钻孔倾角符合设计或现场要求。
俯孔不能施工成仰孔或水平孔,仰孔不能施工成俯孔或水平孔,倾角误差不大于±2°;方位角(或偏角)误差不大于±2°,开孔高度误差不大于±100mm,孔间距误差不大于±100mm。
(五)孔口负压在13KPa 以上。
五、钻孔结算
(一)被钻机夹住未进入煤体裸露在孔口以外的部分的长度不得结算。
(二)超出设计深度的部分不予以结算工价。
不足设计深度的以施工的结算,并且在该孔旁重新补孔。
六、管理规定
(一)瓦斯抽放钻孔进尺必须做到每孔必验。
安全员与瓦检员共同在现场验收核准钻孔进尺后,必须在《钻孔施验收小票》上签字确认,然后汇报调度钻孔停止钻进的时间,钻孔退出后并督促连管抽放,连抽打开阀门准确记录时间在验收效票上。
(二)瓦斯抽放钻孔质量和封孔质量必须做到随机抽查,抽放钻孔的封孔及连管必须由瓦检员或安全员现场监督验收,保证封孔长度、封孔质量严密不漏气。
并巷调度汇报封孔情况、连抽情况是否正常完成,封孔、连抽必须在退钻完成后立即执行。
(三)验收小票中的各项内容不填写、填写不规范、不能合理做出解释及验收人员、施工人员不签字或签字不规范一概不得结算。
八、罚则
1、钻孔退钻后不及时封孔当班人员罚款200元。
2、封孔后不及时连管抽放罚款500元。
3、小票的内容不真实、不全面、有空白处罚款200元,施工的钻孔不予以核准验收结算。
4、验收小票8小时内不及时交予技术部门核准罚款200元。
