引水隧洞开挖质量控制方法
- 格式:doc
- 大小:33.50 KB
- 文档页数:5
浅析引水隧洞施工质量控制的措施摘要:饮水隧洞在实际建设施工过程中,因为施工环境较为复杂,施工工作开展受到众多因素限制,导致工程建设施工质量受到不良影响。
引水隧洞施工管理人员需要全面考虑施工中可能对施工质量造成不良影响的众多因素,找寻有效措施对其进行预防,保障引水隧洞施工质量达到预期设想。
施工技术人员需要对施工规范进行深入了解,保证施工技术应用的严谨性和专业性,避免违规性操作对施工质量造成不良影响。
关键词:引水隧洞;施工质量;控制措施引言引水隧洞是水利工程建设中的重要内容,引水隧洞施工质量与水利工程整体建设施工质量有着较深影响。
因为工程建设区域地质条件较为复杂,施工工作开展的难度性较高,工程建设花费时间较长。
工程管理人员必须要承担起自身的责任和义务,找寻有效措施加强引水隧洞施工质量控制措施,保证引水隧洞建设施工质量。
每一个施工环节都需要高度重视,要边施工边进行质量检验,促使施工质量控制工作可以得到实际落实。
1 施工前期质量控制工作引水隧洞轴线长,如何保证隧洞轴线贯通足开挖前及开挖过程中控制的重点。
在施工前期阶段,根据设计-控制网点布置施工测量拧制网,并报业主和监理工程师审核,达到精度要求后,承包人刁能进行隧洞轴线放样开挖。
施工过程中承包人、监理人进行两级测量校准。
开挖过程中承包人力I1强对隧洞轴线的测量校准:,特别是转弯段轴线的校准,业主及监理随时对隧洞轴线进行二次校核,发现偏移及时进行校正。
2 隧洞开挖中的施工质量控制2.1 钢筋安装混凝土结构开始施工之前,首先需要完成的就是清基工作,经过参建“四方”联合来验收合格后进行钢筋绑扎,通常在中小型的水利水电工程项目引水隧洞施工过程中,施工单位通常会选择脚手架搭建平台来完成钢筋安装,在施工过程中,质量控制难度比较大,并且很容易出现钢筋保护层大小问题,在实际施工过程中,易造成实际大小和设计大小不符合的情况,这主要是因为在施工过程中,没有开展有效地指导工作,从而造成钢筋绑扎的随意性,使得钢筋施工不能够达到既定的施工标准。
引水隧洞开挖施工方案1.概述引水隧洞布置在大坝右岸,全长3225.59m,隧洞断面为圆形,主洞段的开挖洞径为φ8.0m,岔洞段的开挖洞径φ4.8m。
调压井位于主洞3037.84桩号,总的井挖深度117.7m,开挖断面为圆形,其中EL188~EL222.5m X围直径18.2m,EL188~EL104.8m X围直径5.0m。
引水隧洞共布置有2个施工支洞,分别在0+895.62m桩号和2+919.74m桩号和主洞相连通,支洞洞身段断面为4.5×6m的城门洞形。
引水隧道埋藏深度为100~400m,进口段约14.4m位于IB区域,进口和出口合计约90m位于IIA区域,其余位于IIB区域,IIB区域的岩石质量非常好。
整个引水隧洞X围内图纸显示有7条断层需要钢拱架支护,断层等级分别为IV-3〔2条〕、IV-17、IV-19、IV-21、IV-22、IV-26。
2.施工区段划分为了描述方便,引水隧洞按照以下示意图分成8个区段,见下列图。
3.工作面的施工顺序和安排进水口工作面:进水口工作面包含以下施工程序:EL209m以上支护→EL186.6m以上开挖→洞脸支护→进洞口14.4m开挖与钢拱架等支护→隧洞0+14.4m~0+214.4m洞挖与支护→混凝土衬砌钢模台车安装→隧洞进口钢衬安装→洞外混凝土取水口施工→2021年10月移交闸门安装工作面。
从上述程序可以知道进水口目前处于关键线路上,相应G1工作面处于关键线路上,需要在洞外开挖支护完成后优先安排施工。
1号支洞工作面1号支洞目前已经开挖完成,正在进展穿插口段施工。
G2和G3工作面最先具备开挖条件。
2号支洞工作面2号支洞进口位于开关站内,目前洞脸已经出露,近期即可开场施工。
为了给调压井开挖创造条件,2号支洞完成后,施工G4工作面和G5工作面和;在G7工作面完成后,进展调压井的开挖。
G4工作面即为2号支洞的主开挖面。
出口工作面为了不破坏隧洞出口边坡,在厂房开挖至EL90m后,G8、G7、G6区段从洞外向上游方向掘进。
水利工程中引水隧洞施工技术摘要:水利工程建设在促进地区经济发展、水资源合理利用、生态环境保护、保障人民安全等方面具有重要意义,提升水利工程建设质量十分重要。
引水隧道施工是水利工程假设的重要环节,如何正确把控施工工艺,提升技术应用效果与工程质量成为业内人士十分关心的问题,本文就针对水利工程中引水隧洞施工技术进行论述与分析。
关键词:水利工程;引水隧道施工技术;质量控制1.引水隧道施工技术关键要点1.开凿技术开凿是引水隧道施工的重要工序,在实施开凿作业之前,需要充分结合工程实际情况,对地质条件、设备条件、围岩、断面面积等因素进行综合性考虑,并在此基础之上悬着适用、合理且高效的施工技术,以为后续的施工打下良好基础。
现阶段,常用的引水隧道开凿技术主要有两种,分别为全面开凿法与导洞室开凿法。
全面开凿法是指以此断面爆破形成的隧洞,等隧洞贯通之后,根据施工设计要求进行支护,该技术可以对隧洞施工范围进行有效的拓宽,且施工效率相对较高,常被应用于围岩坚硬的条件中;导洞室开槽法是在围岩断面之上进行导洞,然后依据隧洞大小与形状的具体要求实施开凿作业,开凿完成之后在边坡防线,并实施洞口开凿与支护。
在施工过程中若出现滑动与开裂的情况,可以采取放缓坡度的方式予以解决,以此对边坡的稳定性进行有效保障。
对于洞面,需要利用土钉进行支护,对其水机砂浆强度与倾斜角度进行有效控制,一般情况下,水泥砂浆强度要求在25MPa之上,倾斜角度控制在6°至24°的范围之内较为适宜。
1.2通风技术首先,以洞内最大承受人员、最小风速、洞内出渣车、洞内破石方稀释炮烟等为依据,进行最大供风量计算;其次,合理选择通风管,由于隧道洞面相对较小,若通风管直径过大,可能会影响到洞内机械设备的正常运行,若通风管直径过小,又会产生较为严重的风阻问题。
因此需要结合现场的实际情况以及相关机械设备的配套情况,提升风管与设备布置的合理性,对引水隧道内的良好通风效果进行保障;再次,通风设备应当安装于各个分支洞口,保持风管的平顺性,不可与前面的风筒进行直接连接,而是要对两者之间的距离机作出一定程度的控制,一般在30m至50m的范围之间较为适宜;最后,在开展爆破作业之前,应将端头风管取下,以免因爆破而受到伤害。

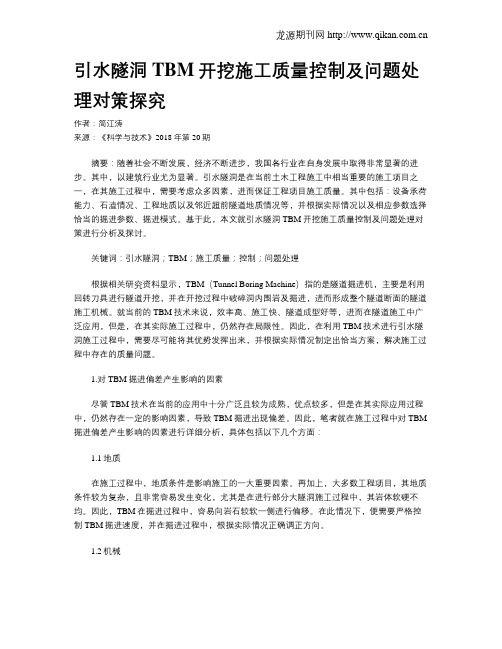

引水隧洞TBM开挖施工质量控制及问题处理对策探究作者:简江涛来源:《科学与技术》2018年第20期摘要:随着社会不断发展,经济不断进步,我国各行业在自身发展中取得非常显著的进步。
其中,以建筑行业尤为显著。
引水隧洞是在当前土木工程施工中相当重要的施工项目之一,在其施工过程中,需要考虑众多因素,进而保证工程项目施工质量。
其中包括:设备承荷能力、石渣情况、工程地质以及邻近超前隧道地质情况等,并根据实际情况以及相应参数选择恰当的掘进参数、掘进模式。
基于此,本文就引水隧洞TBM开挖施工质量控制及问题处理对策进行分析及探讨。
关键词:引水隧洞;TBM;施工质量;控制;问题处理根据相关研究资料显示,TBM(Tunnel Boring Machine)指的是隧道掘进机,主要是利用回转刀具进行隧道开挖,并在开挖过程中破碎洞内围岩及掘进,进而形成整个隧道断面的隧道施工机械。
就当前的TBM技术来说,效率高、施工快、隧道成型好等,进而在隧道施工中广泛应用,但是,在其实际施工过程中,仍然存在局限性。
因此,在利用TBM技术进行引水隧洞施工过程中,需要尽可能将其优势发挥出来,并根据实际情况制定出恰当方案,解决施工过程中存在的质量问题。
1.对TBM掘进偏差产生影响的因素尽管TBM技术在当前的应用中十分广泛且较为成熟,优点较多,但是在其实际应用过程中,仍然存在一定的影响因素,导致TBM掘进出现偏差。
因此,笔者就在施工过程中对TBM 掘进偏差产生影响的因素进行详细分析,具体包括以下几个方面:1.1地质在施工过程中,地质条件是影响施工的一大重要因素。
再加上,大多数工程项目,其地质条件较为复杂,且非常容易发生变化,尤其是在进行部分大隧洞施工过程中,其岩体软硬不均。
因此,TBM在掘进过程中,容易向岩石较软一侧进行偏移。
在此情况下,便需要严格控制TBM掘进速度,并在掘进过程中,根据实际情况正确调正方向。
1.2机械TBM在掘进过程中,一旦水平支撑液压系统出现故障,则会导致支撑力不均匀,进而便会导致机体倾斜,机头出现偏转。
1、水利水电工程施工质量检验与评定规程(SL176-2007)
2、水工混凝土施工规范(DL/T 5144-2001)
3、水工建筑物地下开挖工程施工技术规范(DL/T 5099-1999)
4、水电水利工程锚喷支护施工规范(DL/T 5181-2003)
5、水工混凝土钢筋施工规范(DL/T 5169-2002)
6、水电水利工程爆破施工技术规范(DL/T 5135-2001)

洞口开挖作业质量控制要点
爆破钻孔作业质量控制要点
全断面法开挖质量控制要点
台阶法作业质量控制要点
喷射混凝土作业质量控制要点
喷射混凝土拌制质量控制要点
喷射混凝土喷射质量控制要点
黏结型锚杆施工质量控制要点
中空注浆锚杆作业质量控制要点
钢筋网施工质量控制要点
钢拱架施工质量控制要点
管棚施工质量控制要点
管棚钻孔质量控制要点
管棚安装作业质量控制要点
管棚注浆施工质量控制要点
超前小导管施工质量控制要点
超前预注浆质量控制要点
衬砌工程施工质量控制要点
混凝土原材料与配合比质量控制要点
混凝土搅拌质量控制要点
混凝土运输质量控制要点
混凝土浇筑质量控制要点
衬砌钢筋施工质量控制要点
防排水施工质量控制要点
防水板施工质量控制要点。

引水隧洞施工质量控制措施摘要:引水隧洞的施工质量控制一直是工程建设中的关键问题,其质量直接影响着工程的可靠性和安全性。
因此,研究引水隧洞施工质量控制措施具有重要的意义。
本文旨在探讨引水隧洞施工质量控制的关键措施和技术手段,为施工单位提供理论指导,提高引水隧洞工程的施工质量和效率。
关键词:引水隧洞;施工质量;控制措施1.引水隧洞施工质量控制的重要性首先,引水隧洞施工质量的控制可以保证隧洞的强度和稳定性。
在隧洞的施工过程中,正确选择和使用高质量的材料,合理布置和施工支护体系,可以有效地提高隧洞结构的强度和稳定性,减少塌方和冒顶等事故的发生。
只有保证了隧洞结构的牢固性,才能确保引水过程中不发生漏水等问题。
其次,引水隧洞的施工质量控制可以保证其符合设计要求。
设计师在进行引水隧洞的设计时会考虑各种因素,包括水文地质条件、地表荷载和运行要求等。
通过严格控制引水隧洞施工质量,可以确保隧洞的各项指标能够满足设计要求,保证引水的顺利进行。
另外,引水隧洞施工质量的控制还可以减少维护和修复的成本。
在工程施工结束后,如果需要进行漏水修补、支护结构增强等工作,将会增加维护和修复的成本和风险。
通过严格控制隧洞施工质量,可以避免后期的修复工作,减少额外的工程费用,并提高工程的经济效益。
1.引水隧洞施工质量控制的关键措施2.1引水隧洞施工前的准备工作(1)必须进行仔细的方案设计和技术研究。
这包括确定隧洞的稳定性、施工方法以及施工过程中可能遇到的问题等方面的研究。
通过合理的技术方案和详细的施工图纸,可以有效指导施工过程,并确保施工质量达到预期要求。
(2)选择合适的施工材料和设备。
在引水隧洞施工过程中,材料的质量和设备的性能将直接影响到施工的效果和质量。
因此,在施工前需要对材料和设备进行严格地筛选和检查。
材料的选择应考虑到隧洞稳定性、抗渗性以及施工操作的方便性。
设备的选择要保证其质量可靠、操作简便,并能满足施工过程中的各项要求。
(3)进行现场勘察和土壤测试。

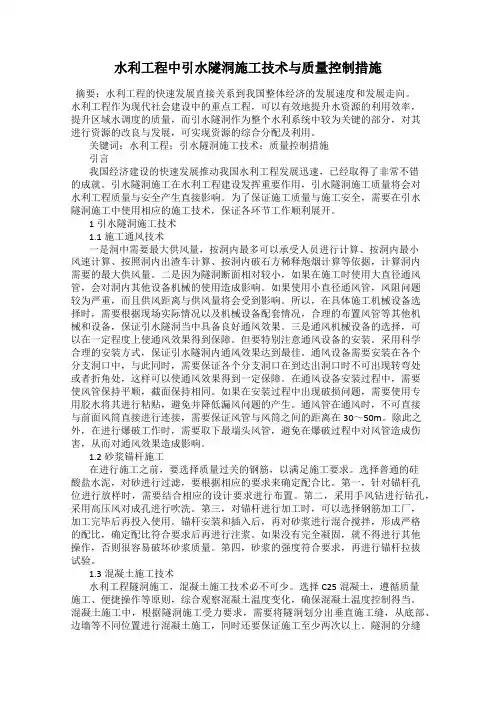

水利工程中引水隧洞施工技术与质量控制措施摘要:水利工程的快速发展直接关系到我国整体经济的发展速度和发展走向。
水利工程作为现代社会建设中的重点工程,可以有效地提升水资源的利用效率,提升区域水调度的质量,而引水隧洞作为整个水利系统中较为关键的部分,对其进行资源的改良与发展,可实现资源的综合分配及利用。
关键词:水利工程;引水隧洞施工技术;质量控制措施引言我国经济建设的快速发展推动我国水利工程发展迅速,已经取得了非常不错的成就。
引水隧洞施工在水利工程建设发挥重要作用,引水隧洞施工质量将会对水利工程质量与安全产生直接影响。
为了保证施工质量与施工安全,需要在引水隧洞施工中使用相应的施工技术,保证各环节工作顺利展开。
1引水隧洞施工技术1.1施工通风技术一是洞中需要最大供风量,按洞内最多可以承受人员进行计算、按洞内最小风速计算、按照洞内出渣车计算、按洞内破石方稀释炮烟计算等依据,计算洞内需要的最大供风量。
二是因为隧洞断面相对较小,如果在施工时使用大直径通风管,会对洞内其他设备机械的使用造成影响。
如果使用小直径通风管,风阻问题较为严重,而且供风距离与供风量将会受到影响。
所以,在具体施工机械设备选择时,需要根据现场实际情况以及机械设备配套情况,合理的布置风管等其他机械和设备,保证引水隧洞当中具备良好通风效果。
三是通风机械设备的选择,可以在一定程度上使通风效果得到保障。
但要特别注意通风设备的安装。
采用科学合理的安装方式,保证引水隧洞内通风效果达到最佳。
通风设备需要安装在各个分支洞口中,与此同时,需要保证各个分支洞口在到达出洞口时不可出现转弯处或者折角处,这样可以使通风效果得到一定保障。
在通风设备安装过程中,需要使风管保持平顺,截面保持相同。
如果在安装过程中出现破损问题,需要使用专用胶水将其进行粘贴,避免并降低漏风问题的产生。
通风管在通风时,不可直接与前面风筒直接进行连接,需要保证风管与风筒之间的距离在30~50m。
除此之外,在进行爆破工作时,需要取下最端头风管,避免在爆破过程中对风管造成伤害,从而对通风效果造成影响。
浅谈引水隧洞开挖质量的控制方法摘要:本文对引水隧洞施工中的质量与安全管理措施进行了比较与分析,并提出了自己的一些看法与见解。
关键词:引水隧洞开挖质量控制
1前期控制工作
引水隧洞轴线长,如何保证隧洞轴线贯通是开挖前及开挖过程中控制的重点。
在施工前期阶段,根据设计控制网点布置了施工测量控制网,并报业主和监理工程师审核,达到精度要求后,承包人才能进行隧洞轴线放样开挖。
施工过程中承包人、监理人进行两级测量校准。
开挖过程中承包人加强对隧洞轴线的测量校准,特别是转弯段轴线的校准,业主及监理随时对隧洞轴线进行二次校核,发现偏移及时进行校正。
2开挖过程的控制
2.1隧洞的开挖质量控制
为保证开挖质量达到规范要求,要求各承包商在施工支洞中进行光面爆破试验。
对于爆破孔的布置、方向、装药量、起爆分段,监理工程师和承包商技术人员共同参与,在施工现场共同对进尺长度、围岩扰动、渣块大小等爆破结果分析研究,选择最优的爆破参数,并设计爆破作业指导书,用于爆破施工参考。
在开挖工程中,监理工程师对各工序进行严格监控:为保证布孔准确,必须准确标定圆心、切点、顶点和底板边界点;孔布置包
括孔间距尺寸、钻孔方向、深度;装药前严格进行洗孔,制作起爆体、加工炸药串,然后将制作好的起爆体及炸药串分别装入相应孔内,并装够设计药量;堵塞炮孔,堵紧并堵够设计长度;起爆网络,应严格分段起爆。
在上述施工工序中,凡未严格按设计要求进行的,监理工程师必须现场追究责任,责令承包商达到要求为止,对多次不改者,发文通报批评。
在开挖过程中,施工质量控制难点是地质较差(如ⅳ和v类围岩)和地下水丰富的洞段。
对地质较差洞段要求承包商采用“短进尺、弱爆破、加密炮孔数、缩小间距”;地下水丰富洞段常发生炸药被水冲出的难题,监理工程师要求承包商采用“引、排、堵”的施工方案,即首先打排水孔将大量水排出,再采用木塞封堵炮孔并现场督促实施,从而使开挖质量得到保证,并将因地质因素造成的超挖控制在最小范围内。
2.2 临时支护质量控制
引水隧洞较长,地质复杂,地下水丰富,临时支护量大。
监理工程师根据隧洞开挖揭示情况,因地制宜地批复和建议承包商采取支护措施,主要的临时支护手段有锚喷和钢支撑。
在地下水较丰富、切割块体较大和受不利结构面组合的洞段,采用钢支撑和锚杆支护。
为确保洞室稳定,因而锚杆施工质量尤为关键。
锚杆最大孔深深入岩体5m,一般采用3.0m锚杆。
为确保锚杆孔深和钻孔方向,监理工程师现场指定锚杆位置和锚孔方向,并检查验收孔深、孔向。
临时锚杆为药卷锚杆,采用先装药卷后插锚杆的施工方法。
对每根锚杆建立质量检查卡,监理工程师实行现场旁站监理,并作拉拔实验进行抽查,确保每根锚杆质量符合要求。
钢支撑质量控制,首先,要求承包商对接头点必须加固处理;其次,钢支撑基础必须牢固,钢支撑应紧贴岩面,岩面与钢支撑缝隙可用金属物或挂板喷砼填充,增加受力点。
钢支撑必须与锚杆连接以便形成一个整体。
在无地下水、岩体较破碎且受不利结构面组合的洞段,一般采用挂网锚喷支护。
首先,应该控制锚杆施工质量,其次是喷护质量。
喷护控制过程如下:基础面清理、清洗:对松动石渣块体、岩面污染部位必须清理、清洗,直到符合要求;挂网:网片应随岩面敷设,其间隙不小于3cm,网片要点焊在锚杆上,使网片稳固;喷护质量控制:喷护材料应严格按配比要求配制,喷护厚度要达到要求、喷射2~4h后,应洒水养护。
喷砼表面要平整,不应出现夹层砂包、脱空、蜂窝、露筋现象,在结构接缝部位,喷层应有良好的搭接,不存在贯穿性裂缝。
临时锚喷与钢结构支护在开挖施工中收到很好的效果,保证了工程和资源安全。
2.3 永久挂网锚喷支护质量控制
永久挂网锚喷支护质量控制与临时挂网锚喷支护几乎相同,不同点是临时锚杆,用的是药卷锚杆,永久锚杆用的是砂浆锚杆。
监理工程师在施工过程中,首先检查承包商是否按施工详图布置,对孔位、孔向、孔径、孔深、洗孔质量、浆液性能及灌人密度等分项
进行检查,并进行旁站监理灌注。
每道工序经检查符合规范要求后,方可进入下一道工序施工。
对局部须增设锚杆的部位,征得设计同意后,可增设锚杆。
监理工程师必须随机现场取样50组,进行强度测试,测试结果必须达到优良标准,以确保洞室稳定性。
喷护厚度采用埋桩、打孔相结合的检测方法。
3砼浇筑施工质量控制
砼单元工程共有五项工序组成,即基础面或施工缝处理工序;模板工序;钢筋工序;止水、伸缩缝和灌浆管安装工序;砼浇注工序,在上述五个工序中,监理工程师以钢筋制作和砼浇筑工序为重点控制,为确保施工安全和质量,对部分洞段衬砌进行了特殊处理。
应对基础面或砼施工缝处理、止水、伸缩缝和灌浆管安装工序应进行验收,并在验收过程中基础面应无松动岩块。
地表水和地下水应引排或封堵,岩面冲洗干净,无积水,无积渣杂物;砼表面无乳皮成毛面,表面冲洗干净,无积水,无渣杂物。
软基面处理止水、伸缩缝和灌浆管安装必须符合要求。
应对模板质量进行控制:隧洞工程采用的是钢模台车,钢模台车安装工序质量关系到建筑物形状、位置等指标能否满足设计要求,是保证建筑物外观质量的关键。
在工序检查过程中,用全站仪检查台车的相对位置和绝对高度,将台车中心线偏差与隧洞轴线偏差控制在5mm以内。
台车钢模面必须清洗干净,并且打上脱模剂。
钢筋砼施工质量的关键是确保钢筋的型号、规模、间距、搭接
长度、钢筋的焊接质量现场取样试验等符合设计和规范要求;浇筑中必须按批准的配合比进行拌料,保证浇筑的连续性和振捣的密实。
4结束语
总之,工程隧洞施工质量的高低与业主、设计、承包商之间密切的配合是分不开的,无论隧洞是否处于石灰岩地区或地质条件更加复杂的地段,施工质量、施工安全肯定是控制重点,这就需要施工单位根据因地制宜的原则,合理选择隧洞开挖和支护措施,并应对各种突发事件,改善施工环境,从而起到保证施工质量和施工安全的作用,确保工程的顺利进行。
