公路工程各工程工序质量检查表格填报说明
- 格式:pdf
- 大小:180.17 KB
- 文档页数:20
排水工程工序质量检查表格填报规定
挡防及其他砌筑工程工序质量检查表格填报规定
挡防及其他砌筑工程工序质量检查表格填报规定
涵洞工程工序质量检查表格填报规定
涵洞工程工序质量检查表格填报规定
隧道工程工序质量检查表格填报规定
隧道工程工序质量检查表格填报规定
隧道工程工序质量检查表格填报规定
交通安全设施工序质量检查表格填报规定
环保工程工序质量检查表格填报规定
环保工程工序质量检查表格填报规定。
排水工程工序质量检查表格填报规定
挡防及其他砌筑工程工序质量检查表格填报规定
挡防及其他砌筑工程工序质量检查表格填报规定
涵洞工程工序质量检查表格填报规定
涵洞工程工序质量检查表格填报规定
隧道工程工序质量检查表格填报规定
隧道工程工序质量检查表格填报规定
隧道工程工序质量检查表格填报规定
交通安全设施工序质量检查表格填报规定
环保工程工序质量检查表格填报规定
环保工程工序质量检查表格填报规定。
公路工程质量检验评定方法一、各施工、监理单位应严格按照各合同段上报、总监办批复的《分部分项工程划分》进行公路工程质量检验评定。
二、分项工程评定采用先评定后汇总的方法进行公路工程质量检验评定。
有子分项工程的,按照划分的工程项目,首先对子分项工程进行评定,然后再充分利用工程汇总表,弄清子分项与分项的关系,正确填写分项工程汇总表;分项工程得分,通过分项工程汇总表对各子分项评定得分进行加权平均计算得出。
例如:1)、小桥作为一个分部工程,其中基础及下部构造作为其分项工程,便包括基础、台身、台帽、搭板、台背回填等多个子分项工程;2)、互通立交工程作为一个单位工程,其中的每座大桥作为分部工程,便包括基础及下部构造分项工程,它又包括桩基、墩柱、盖梁、承台等多个子分项工程。
三、充分利用工程汇总表,弄清子单位、子分部、子分项与单位、分部、分项的关系,正确填写单位、分部、分项工程汇总表,从而更好地进行下一级的评分。
四、工程质量检验评分以分项工程为单元,采用100分制进行评分。
在分项工程评分的基础上,逐级计算各相应分部工程、单位工程、合同段和建设项目评分值。
评定表填表说明一、分项工程质量检验评定表的基本要求填写内容参见《公路工程质量检验评定标准》(JTG F80/1—2004)各分项工程的基本要求,注意用语及口气应换成施工单位和监理单位对工程施工具体完成情况的描述;填写时根据实际完成情况,对样表所列基本要求进行如实填写。
三、分项工程质量检验评定表的内容(实测项目数值,检查人等)与质量检验报告单(既现场检查记录表)的检查人、检查项目、实测值或实测偏差值以及检测点数、合格点数必须对应一致。
三、分项工程质量检验评定表的外观鉴定按照《公路工程质量检验评定标准》(JTG F80/1—2004)各分项工程的外观鉴定内容要求填写,减分依据评定标准的减分标准减分。
资料一栏填写一般为真实齐全,减分0。
根据《评定标准》,有些实测项目需按数理统计的方法进行判定是否合格(合格率100%或者不合格两种),就涉及到评定表中的平均值和代表值,分项工程质量检验评定表的下述检查项目质量评定可由试验室汇总提供并评定计算出平均值及代表值:路基路面的压实度和弯沉值、厚度及水泥砼(砂浆、净浆、喷射)抗压强度、水泥砼路面抗弯拉强度、基层、底基层无侧限抗压强度等。

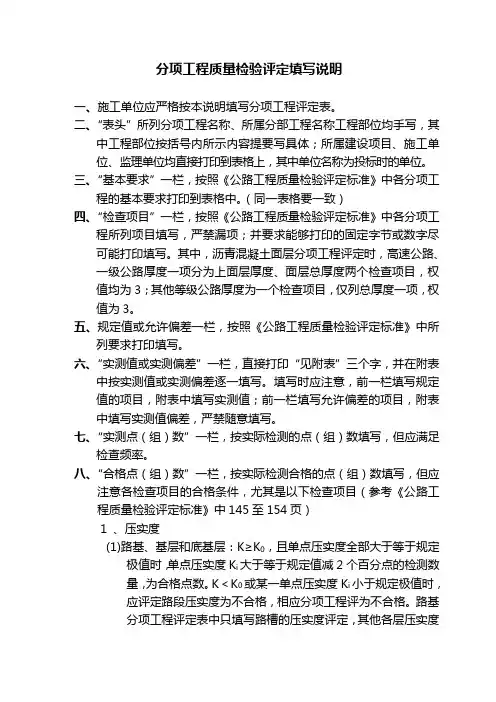

分项工程质量检验评定填写说明一、施工单位应严格按本说明填写分项工程评定表。
二、“表头”所列分项工程名称、所属分部工程名称工程部位均手写,其中工程部位按括号内所示内容提要写具体;所属建设项目、施工单位、监理单位均直接打印到表格上,其中单位名称为投标时的单位。
三、“基本要求”一栏,按照《公路工程质量检验评定标准》中各分项工程的基本要求打印到表格中。
(同一表格要一致)四、“检查项目”一栏,按照《公路工程质量检验评定标准》中各分项工程所列项目填写,严禁漏项;并要求能够打印的固定字节或数字尽可能打印填写。
其中,沥青混凝土面层分项工程评定时,高速公路、一级公路厚度一项分为上面层厚度、面层总厚度两个检查项目,权值均为3;其他等级公路厚度为一个检查项目,仅列总厚度一项,权值为3。
五、规定值或允许偏差一栏,按照《公路工程质量检验评定标准》中所列要求打印填写。
六、“实测值或实测偏差”一栏,直接打印“见附表”三个字,并在附表中按实测值或实测偏差逐一填写。
填写时应注意,前一栏填写规定值的项目,附表中填写实测值;前一栏填写允许偏差的项目,附表中填写实测值偏差,严禁随意填写。
七、“实测点(组)数”一栏,按实际检测的点(组)数填写,但应满足检查频率。
八、“合格点(组)数”一栏,按实际检测合格的点(组)数填写,但应注意各检查项目的合格条件,尤其是以下检查项目(参考《公路工程质量检验评定标准》中145至154页)1 、压实度(1)路基、基层和底基层:K≥K0,且单点压实度全部大于等于规定极值时,单点压实度K i大于等于规定值减2个百分点的检测数量,为合格点数。
K<K0或某一单点压实度K i小于规定极值时,应评定路段压实度为不合格,相应分项工程评为不合格。
路基分项工程评定表中只填写路槽的压实度评定,其他各层压实度留做原始记录。
(路堤施工段较短时,分层压实度应点点符合要求,且样本数≥6个。
)(2)沥青面层:当K≥K0时,测定值不低于规定值减1个百分点的测点数为合格点数;K<K0时,评定路段的压实度为不合格,相应分项工程评为不合格。
工程质量保证资料表格使用说明本项目表格编制依据:《公路工程施工监理规范》(JTG G10-2006)、《公路工程质量检验评定标准》(JTG F80/1-2004)和路基、桥涵和隧道施工技术规范。
表格反应了整个各分部、分项工程质量控制基本程序的管理过程,以供所有监理人员、承包人的自检人员和施工人员共同遵循,使质量控制工作程序化。
本项目质量保证资料由以下几部分组成:一、开工报告在分项工程开工之前,承包人须提交工程开工报告到总监办进行审批后,方能进行开工。
工程开工报告应提出工程实施计划和施工方案;专项的安全、环保实施方案;依据技术规范列明本项工程的质量控制指标及检验频率和方法;说明材料、设备、劳力及现场管理人员等项的准备情况;提供放样测量、标准试验、施工图等必要的基础资料。
分部工程的开工报告由总监办审批。
需要具体资料如下:1、分项工程开工申请批复单(监表12);2、施工技术方案报审表(监表02)附工程实施计划和施工方案;3、安全施工组织设计报审表(监表03)附专项安全施工方案;4、环保施工组织设计报审表(监表04)附专项环保施工方案;5、机械设备报验单(监表09);6、进场建筑材料报验单(监表21)附标准试验报告和拟用于本工程的各种原材料的试验检测报告;7、施工放样报验单(监表08)附本工程开工前必备的测量放样资料和监理工程师的测量资料(如果有)。
8、分项工程旁站、关键工序一览表(监表49)。
二、工序自检报告承包人必须建立健全自身的质量保证体系,配备合格的现场施工技术员和质检工程师,做好工程质量自检工作。
要求承包人的自检人员必须按照专业监理工程师批准的工艺流程和提出的工序检查程序,在每道工序完工后首先进行自检,自检合格后,提交工序自检记录,申报专业监理工程师进行检查,监理工程师检查承包人的自检资料,完成监理独立抽检工作。
需要具体资料如下:1、分项工程各工序中间检验申请批复单(监表14)2、分项工程各工序现场质量检验表3、相关的现场检查记录4、相关的测量检测记录5、相关的试验检测报告三、中间交工报告当分项工程完工后,承包人的自检人员应再进行一次系统的自检,汇总各道工序的检查记录及测量和抽样试验的结果,进行分项工程评定,提出交工报告。
市政道路工程施工质量三检表范本一、项目信息
二、施工质量三检表
1. 第一次检查
- 检查日期:
- 检查人员:
- 检查内容:
- 施工材料的使用是否符合规范要求
- 埋设道路管线的位置和倾斜度是否符合设计要求
- 路面基层的平整度是否符合标准要求
- 道路路面材料的摊铺是否达到要求
- 沿途的排水系统是否设计合理
- 检查结果:
- 符合要求
- 部分不符合要求,具体情况如下:
- 不符合要求,需要整改的事项如下:
2. 第二次检查
- 检查日期:
- 检查人员:
- 检查内容:
- 道路路基的强度和稳定性是否符合要求
- 渠化工程的建设是否规范
- 隧道、桥梁、边坡等特殊部位的施工是否符合设计要求- 道路标志和标线的设置是否符合交通规则和安全要求- 检查结果:
- 符合要求
- 部分不符合要求,具体情况如下:
- 不符合要求,需要整改的事项如下:
3. 第三次检查
- 检查日期:
- 检查人员:
- 检查内容:
- 施工过程中是否存在安全隐患
- 道路交通组织是否合理
- 施工图纸的实施情况是否符合规范
- 配套设施的建设是否完善
- 检查结果:
- 符合要求
- 部分不符合要求,具体情况如下:
- 不符合要求,需要整改的事项如下:
三、备注
(填写其他需要补充说明的内容)
以上是市政道路工程施工质量三检表范本,检查人员应按照上述表格中的要求进行检查,并记录检查结果。
不符合要求的事项应及时整改,确保施工质量达到规范要求。
