叠合板 施工工艺及质量控制要点
- 格式:pptx
- 大小:82.84 MB
- 文档页数:5
装配式建筑叠合板高效施工与质量控制分析摘要:近年来,随着我国城乡一体化建设步伐的加快,我国建筑工程项目不断增多,建筑工程项目当中装配式建筑是一种较新的建筑形式,装配式建筑中叠合板是装配式建筑中较为常用的预制构件,其施工效率和质量直接影响着施工的进度和使用寿命。
本篇文章首先介绍装配式建筑的概念以及相关内容,再讨论装配式建筑中叠合高效施工技术及施工质量控制策略。
关键词:装配式建筑;叠合板;高效施工;质量控制引言装配式建筑是绿色建筑发展的重要一环,叠合板是装配式建筑中应用较多的构件。
叠合板的施工质量关系整个装配式建筑的施工质量,本文主要对装配式建筑叠合板高效施工与质量控制进行分析。
1装配式建筑概述装配式建筑是指将工厂内部生产出的各种零部件,在建筑施工现场进行重新组装,并最终建设完成的建筑。
使用这一方式建设完成的建筑,使用年限较长、后期无需进行维修与保护工作,是一种低碳、绿色、环保型建筑。
目前,我国的装配式建筑发展尚且处于初级阶段,专业施工技术也处于初级开发阶段,并未达到完全成熟,对于此类建筑的研究也不够深入,相关建设标准不够完善。
我国为了能够更好地推进此项技术的发展与完善,在近些年内连续出台了多条政策,这些政策在我国较大范围内得到了应用,此项技术也在这些政策的支持下得到了迅猛发展。
2装配式建筑叠合板高效施工技术2.1叠合板安装施工技术的应用在安装叠合板时,应主要注意以下四个方面的技术要点:(1)在进行装配式叠合构建的施工工作时,叠合板的安装施工技术是十分重要的一环。
这一技术在实际应用过程中,应当提升对安装叠合板这一工作的重视程度。
在安装叠合板时,叠合板的位置应当控制在距离作业层30cm左右,与此同时,还需要调整好叠合板的安装角度,保证其安装方向正确,避免安装过程中产生工作误差,出现不必要的问题从而影响到整体项目的推进。
(2)在安装吊板时,可以应用模数化安装吊板法,这样可以很好地保证安装好的吊板具备较高的紧密程度。

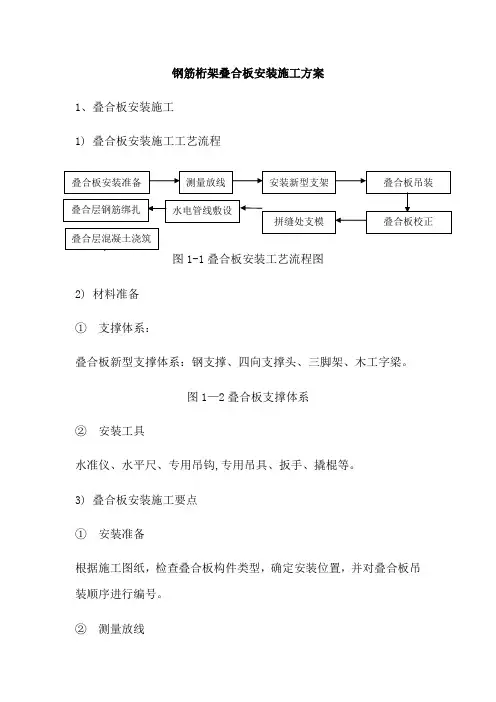

钢筋桁架叠合板安装施工方案1、叠合板安装施工1)叠合板安装施工工艺流程图1-1叠合板安装工艺流程图2)材料准备①支撑体系:叠合板新型支撑体系:钢支撑、四向支撑头、三脚架、木工字梁。
图1—2叠合板支撑体系②安装工具水准仪、水平尺、专用吊钩,专用吊具、扳手、撬棍等。
3)叠合板安装施工要点①安装准备根据施工图纸,检查叠合板构件类型,确定安装位置,并对叠合板吊装顺序进行编号。
②测量放线a.弹独立支架位置线按照施工方案放出独立支架位置线,在下一层楼板位置弹出叠合板位置线。
图1—3叠合板支撑独立架布置平面图b.放墙身标高线及叠合板起止线抄平放线,在剪力墙面上弹出+1米线、墙顶弹出板安放位置线,并做出明显标志,以控制叠合板安装标高和平面位置。
图1—4叠合板测量放线示意图③安装新型支架安装叠合板时底部必须做独立支架,支架采用可调节钢制预制工具式支架,间距为1800(2200)mm,安装楼板前调整支架标高与两侧墙预留标高一致。
在结构层施工中,要双层设置支架,待一层叠合楼板结构施工完成后,现浇混凝土强度≥70%设计强度时,才可以拆除下一支架。
a.根据房间的开间尺寸大小确定叠合板独立支撑架的位置;b.根据放出的独立支架位置线依次搭设独立支撑;c.开间大于3米的房间采用(图1-6)所示方法,开间小于3米的小房间为方便实用提高安装效率可采用(图1—7)单点支撑的办法。
d.调整独立支撑高度到预定标高.④铝合金梁搭设a.根据放出的楼板标高线,在独立支撑上放置铝合金梁;b.再次复核独立支撑标高,保证铝合金梁上表面位置准确;c.板底支撑搭设完成.图1—5安装独立钢支架示意图图1—6安装铝合金钢梁示意图图1—7安装铝合金钢梁示意图⑤叠合板吊装a.起吊准备叠合板起吊时,要尽可能减小叠合板因自重产生的弯矩,采用钢扁担吊装架进行吊装,4个吊点均匀受力,保证构件平稳吊装.b.试吊起吊时要先试吊,先吊起距地50厘米停止,检查钢丝绳、吊钩的受力情况,使叠合板保持水平,然后吊至作业层上空。
钢筋桁架叠合板安装施工方案1、叠合板安装施工1)叠合板安装施工工艺流程图1-1叠合板安装工艺流程图2)材料准备①支撑体系:叠合板新型支撑体系:钢支撑、四向支撑头、三脚架、木工字梁。
图1-2叠合板支撑体系②安装工具水准仪、水平尺、专用吊钩,专用吊具、扳手、撬棍等。
3)叠合板安装施工要点①安装准备根据施工图纸,检查叠合板构件类型,确定安装位置,并对叠合板吊装顺序进行编号。
②测量放线a.弹独立支架位置线按照施工方案放出独立支架位置线,在下一层楼板位置弹出叠合板位置线。
图1-3叠合板支撑独立架布置平面图b.放墙身标高线及叠合板起止线抄平放线,在剪力墙面上弹出+1米线、墙顶弹出板安放位置线,并做出明显标志,以控制叠合板安装标高和平面位置。
图1-4叠合板测量放线示意图③安装新型支架安装叠合板时底部必须做独立支架,支架采用可调节钢制预制工具式支架,间距为1800(2200)mm,安装楼板前调整支架标高与两侧墙预留标高一致。
在结构层施工中,要双层设置支架,待一层叠合楼板结构施工完成后,现浇混凝土强度≥70%设计强度时,才可以拆除下一支架。
a.根据房间的开间尺寸大小确定叠合板独立支撑架的位置;b.根据放出的独立支架位置线依次搭设独立支撑;c.开间大于3米的房间采用(图1-6)所示方法,开间小于3米的小房间为方便实用提高安装效率可采用(图1-7)单点支撑的办法。
d.调整独立支撑高度到预定标高。
④铝合金梁搭设a.根据放出的楼板标高线,在独立支撑上放置铝合金梁;b.再次复核独立支撑标高,保证铝合金梁上表面位置准确;c.板底支撑搭设完成。
图1-5安装独立钢支架示意图图1-6安装铝合金钢梁示意图图1-7安装铝合金钢梁示意图⑤叠合板吊装a.起吊准备叠合板起吊时,要尽可能减小叠合板因自重产生的弯矩,采用钢扁担吊装架进行吊装,4个吊点均匀受力,保证构件平稳吊装。
b.试吊起吊时要先试吊,先吊起距地50厘米停止,检查钢丝绳、吊钩的受力情况,使叠合板保持水平,然后吊至作业层上空。
装配式建筑中叠合板高效施工及质量控制摘要:社会不断发展,人们的生活水平不断提升,而且随着经济工资水平增长针对生活品质也稳步增长。
在此背景下,各个领域产品也持续进行的创新开发。
建设工程项目之中装配式建筑是一种较一个新的建筑类型,不论是建筑规划设计或是施工原材料都和中国传统建筑不一样,其整体建筑构件都在加工厂开展预制生产后运送到施工地址开始拼装施工,施工效率比较高,且施工比较便捷,在施工价格上也能做到有效管理。
装配式建筑中叠合板是装配式建筑中比较常见的预制构件,其施工效率和质量直接影响着施工的进度和使用期限。
本文首先详细介绍装配式建筑这个概念和相关具体内容,再探讨装配式建筑中叠合板施工的技术优势,最终融合装配式建筑中叠合板高效率施工质量问题谈一谈应对措施。
关键字:装配式建筑;叠合板;高效率施工;质量管理;现阶段我国生态环境保护理念与绿色施工理念持续推广,并且资源消耗殆尽及其饶劳动人口日益贫乏、大家生活质量所追求的不断提高都意味着建筑业一定要开展转型和创新。
大家从装配式建筑的施工特征和整体优势发觉建筑业新的发展前景。
由此进装配式建筑获得了大家广泛的关注,与此同时地市政府也出台了一系列推广政策,积极推行装配式建筑。
而预制构件叠合板是装配式建筑之中极其比较常见的预制构件构件。
1 装配式建筑的有关简述装配式建筑是属于一种系统式工程项目,与中国传统建筑不同是指,装配式建筑是把预制构件好一点的构件和部品部件根据系统集成的办法在工地上安装,以实现主体构造、排架结构、设备管线、建筑装修为一体的工程建筑。
装配式建筑早已预制构件程度较高,施工效率高、经济收益好,空气污染偏少等优点国内外得到了广泛的应用。
从装备式建筑的特征而言,其核心的构件要在厂子里开展事先生产制造。
并运送到施工当场,选用机械化的起吊形式进行拼装施工。
在实际的施工之中能够和别的施工阶段同时工作,而且交叉式施工所形成的影响较小。
其可以有效预防在具体施工环节中因为现浇混凝土和保养等有关工艺流程受天气气候因素的影响而造成的施工进度和施工质量下降。
叠合板工程施工方法(一)、施工准备1、依据图纸、规范、叠合板图集等要求,绘制叠合板安装图。
2、检查叠合板的质量:详细检查有无裂缝、缺损,检查叠合板的表面质量。
凡不符合质量要求的不得使用。
并按安装图核对叠合板的型号和规格检查墙体和梁的标高及轴线。
3、叠合板的堆放及场地:场地应事先抄平、整实。
堆放的支点位置同吊点。
每块叠合板下沿叠合板长向紧靠吊环应放通长垫木,上下对齐、对正、垫平、垫实。
不同板号应分别码放,对方高度不宜大于6层。
(二)、施工要求1、施工工艺:检查支座及板缝硬架支模上平标高一画叠合板位置线一吊装叠合板一调整支座处叠合板搁置长度一整理叠合板甩出钢筋2、因叠合板在支座上搁置长度较小(或板未进支座),故一般情况下墙四周宜采用硬架支模,一般为单支柱与墙体锁固,间距60-100cm,墙或梁顶标高应下降l~3cπι°板的拼缝处亦设硬架支撑一般为双排支柱,间距60~100cm.安装硬架支模的水平叠合板前应认真检查硬支架支模的支撑系统,检查墙或梁的标高、轴线,以及硬架支模的水平楞的顶面标高,并校正。
3、画叠合板位置线:在墙、梁或硬架横楞上的侧面,按安装图画出板缝的位置线,并标出板号。
4、叠合板吊装就位:若叠合板有预留孔洞时,吊装前先查清其位置,明确板的就位方向。
同时检查、排除钢筋等就位的障碍。
吊装时应按预留吊环位置,同步起吊。
就位是应使叠合板对准所划定的叠合板位置线,稳定落实。
5、调整叠合板支座处得搁置长度:1)、用撬棍按图纸要求的支座处得搁置长度,轻轻调整。
必要时要借助吊车绷紧钩绳(但板不离支座),辅以人工用撬棍共同调整搁置长度2)、在本工程砖混结构中,板板伸入支座的长度一般宜大于50mm。
(三)、质量标准1、保证项目:1)、构件吊运时混凝土强度必须符合设计要求和施工规范的规定。
检查构件出厂证明和同条件养护试块的试验报告2)、叠合板接缝处的混凝土必须计量准确,浇捣密实,养护充分,其强度必须达到设计要求或施工规范的规定3)、叠合板的型号、位置、支点锚固必须符合设计要求,无变形损坏现象。
装配式混凝土结构楼盖叠合板质量控制要点一、楼盖叠合板设计要求(装配式混凝土结构技术规程JGJ 1-2014/6.6.2)1、叠合板的预制板采用空心板时,板端空腔应封堵;2、跨度大于3m的叠合板,宜采用桁架钢筋混凝土叠合板;3、跨度大于6m的叠合板,宜采用预应力混凝土预制板;4、板厚大于180mm的叠合板,宜采用混凝土空心板。
(装配式混凝土结构技术规程JGJ 1-2014/6.6.7)5、桁架钢筋距板边不应大于300mm,间距不宜大于600mm;6、桁架钢筋弦杆钢筋直径不宜小于8mm,腹杆钢筋直径不应小于4mm;7、桁架钢筋弦杆混凝土保护层厚度不应小于15mm。
二、叠合板检验验收(装配式混凝土建筑技术标准GB/T51231-2016/11.2):1、预制构件进场时应检查资料证明文件(出厂合格证、混凝土强度检验报告、钢筋套筒等其他构件钢筋连接类型的工艺检验报告、合同要求的其他质量证明文件);2、专业企业生产的预制构件进场时应进行结构性能检验,不做结构性能检验的应采取下列措施:1)施工单位或监理单位代表应驻厂监督生产过程。
2)当无驻厂监督时,预制构件进场时应对其主要受力钢筋数量、规格、间距、保护层厚度及混凝土强度等进行实体检验。
检验数量:同一类型预制构件不超过1000个为一批,每批随机抽取1个构件进行结构性能检验。
检验方法:检查结构性能检验报告或实体检验报告。
注:“同类型”是指同一钢种、同一混凝土强度等级、同一生产工艺和同一结构形式。
抽取预制构件时,宜从设计荷载最大、受力最不利或生产数量最多的预制构件中抽取。
3、预制构件生产实施驻场监理的,应当审查预制构件生产方案,并对原材料进场、钢筋加工安装、钢筋连接套筒与工程实际采用钢筋以及灌浆料的匹配性、保温板制作质量、连接件制作、混凝土质量等进行现场监督,对进场材料检验见证取样,对预制构件成型制作过程的隐蔽工程进行质量验收(江苏省住建厅2017年8号文“装配式混凝土结构工程质量控制要点”)。
浅谈装配式建筑叠合板施工技术及控制要点量#节能i f保W M PROJECT MANAGEMENT陈晓林(重庆华兴工程咨询有限公司,重庆400011)捅要:装配式建筑将是未来建筑行业的发展趋势。
结合阳光城装配式建筑项目监理工作,从叠合板前期准备、工艺流程、进度管理及安全生产管理等方面详细介绍了叠合板的施工技术及控制要点,对装配式建筑叠合板的施工及监理具有一定的参考价值。
关键词:装配式建筑;叠合板;施工工艺;控制要点中图分类号:T U712 文献标识码:B文章编号:1007-4104 (2021) 03-0073-041工程概況阳光城•未来悦工程位于重庆市渝北区中央公园学成 路,总建筑面积约26万m2,是由25栋小高层组成的高档 住宅小区,楼层11〜19层不等。
工程结构形式为框剪结 构,除地下室、卫生间外,楼板均采用60+70叠合板装配 式结构。
装配式建筑叠合板是在工厂预制钢筋混凝土板块 (预制板)运至现场安装后,再在预制板上现浇一层钢筋 混凝土而形成的整体受弯构件(见图1)。
图1预制板构造图叠合板结构具有标准化程度高、精确度高、生产速度 快捷高效、节能环保的特点,可以减少施工现场对劳动力 的需求及安全文明施工的管理,从而节约成本。
目前,研 究学者已从叠合板板型研发|W]、静力性能[>51、动力161和抗 震性能m等方面进行了理论和试验研究,但在实际工程中,叠合板的施工技术和控制要点是工程应用的关键问题。
本 文从叠合板生产前期准备、施工工艺流程以及安全生产管 理等方面讨论叠合板的施工技术及控制要点。
2叠合板生产前期准备叠合板由桁架筋、单层单向钢筋网片(单向板)或者 单层双向钢筋网片(双向板)、预留预埋件和浇筑混凝土 体组成。
在施工前,首先应完成深化设计,包括根据建筑 设计做好单向板或双向板选型、结合施工方案进行管线预 留预埋、放线孔、泵送管、传料口、卸料平台和设备连接 等节点深化。
同时,应结合项目设计、建设程序、经济指 标及目标要求等综合因素进行模板支撑体系的选择。
一、工程概况本工程采用叠合楼板结构,适用于多层和高层民用建筑。
叠合楼板由预制混凝土面板和现浇混凝土叠合层组成,具有良好的抗震性能、隔音性能和施工便捷性。
为确保施工质量和安全,特制定本专项施工方案。
二、施工准备1. 材料准备:- 钢筋:选用符合设计要求的钢筋,确保无老锈和油污,并提供出厂质量证明书及复试报告。
- 绑扎铁丝:选用20~22号火烧丝。
- 垫块:用水泥浆制成50mm×50mm,厚度等于保护层设计厚度。
- 主要机具:电焊机、钢筋扳子、钢筋钩等。
2. 作业条件:- 叠合板已吊装完毕,梁钢筋已绑扎完毕,叠合层模板已安装完毕。
- 墙体伸出的搭接筋等已按图纸要求检查整修完毕,并将其锈皮及水泥浆等污垢清理干净。
- 加工成型的叠合层钢筋进场,检查其规格、型状、尺寸和数量是否正确,并按施工平面图中指定的位置堆放。
三、施工工艺1. 工艺流程:- 叠合板面及板缝清理- 绑扎拼接板缝5通长筋- 绑扎吊环双向筋- 钢筋绑扎及验收- 叠合层混凝土浇筑- 验收及养护2. 操作要点:- 清理叠合板面及板缝的杂物,整理叠合底板的甩出筋。
- 绑扎拼接板缝5通长筋,采用5冷拔低碳钢丝平焊成型的双钢筋,按图纸设计执行。
- 绑扎吊环双向筋时,沿吊环的两个方向均进行绑扎。
- 钢筋绑扎完成后,进行验收,确保钢筋位置、间距、保护层厚度等符合设计要求。
四、质量控制1. 材料质量控制:确保钢筋、绑扎铁丝等材料符合设计要求,并提供相关证明文件。
2. 施工过程控制:严格按照施工工艺进行操作,确保钢筋绑扎、混凝土浇筑等工序的质量。
3. 验收控制:对钢筋绑扎、混凝土浇筑等工序进行验收,确保符合设计要求和规范标准。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 严格遵守施工现场的安全规定,确保施工安全。
3. 严禁酒后作业、疲劳作业等违规行为。
六、环境保护1. 严格控制施工噪声,减少对周边环境的影响。
2. 做好施工垃圾的清理和运输工作,防止污染环境。
双钢筋叠合板钢筋绑扎施工工艺流程及技术质量要求工艺流程如下:1.在双钢筋叠合板的上层钢筋搭设完毕后,开始进行下层钢筋的绑扎。
下层钢筋按照设计图纸要求进行设置,并注意与上层钢筋的错开,并确保横向和纵向钢筋的侧间距符合规范要求。
2.搭设下层钢筋后,检查钢筋是否垂直,是否存在错位或歪斜等问题,必要时进行调整。
3.开始进行钢筋绑扎。
绑扎钢筋时,要选择合适的绑扎工具,如扳子、钳子等。
钢筋的绑扎点应该位于结构允许锚固的位置,以确保钢筋绑扎的牢固性。
4.在绑扎钢筋时,要注意钢筋的拉力是否合适,过度拉紧可能导致结构的变形和损坏,拉力过小则会影响结构的强度。
在绑扎时,要根据实际情况进行调整,确保钢筋的紧密程度适当。
5.绑扎钢筋时要注意绑扎的顺序,通常采用“十”字形网逐根绑扎的方式。
同时,要确保钢筋绑扎的层间距符合规范要求。
6.绑扎钢筋时,要注意合理利用绑扎材料,确保绑扎的牢固性。
绑扎材料应符合相关规范要求,并经过检验合格。
7.钢筋绑扎完毕后,对绑扎点进行清理,清除锈蚀和其他杂质,保证结构的完整性。
技术质量要求如下:1.钢筋在绑扎过程中应与模板接触牢固,不能出现脱模的现象。
2.钢筋的绑扎点应按照设计要求进行设置,绑扎点应位于结构允许锚固的位置,保证绑扎的牢固性。
3.钢筋的绑扎点应符合规范要求,在钢筋节点处要符合受力要求,不得出现细钢筋过多或绑扎不紧密的情况。
4.绑扎钢筋时,应放置在预留孔洞内,钢筋与模板之间应刚性牢固,不得有松动和错位的现象。
5.钢筋绑扎的牢固性要满足规范要求,界面牢固,不得出现错位、滑动等现象。
总之,双钢筋叠合板钢筋绑扎的工艺流程和技术质量要求是确保结构强度和稳定性的重要环节。
只有严格按照规范要求进行施工,才能确保双钢筋叠合板的质量和安全。
一、编制依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《装配式混凝土结构技术规程》(JGJ1-2014)3. 《叠合板施工及验收规范》(JGJ/T 268-2011)4. 《建筑施工安全生产管理规定》(GB50345-2010)5. 本工程的具体设计文件、施工图纸及相关规范要求。
二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX街道3. 工程规模:总建筑面积XX万平方米4. 施工周期:XX个月三、施工准备1. 人员准备:组织专业施工队伍,明确各工种人员职责,加强技术培训和安全教育。
2. 材料准备:采购符合设计要求的叠合板,检查构件质量,确保材料合格。
3. 施工设备准备:配置必要的施工设备,如吊车、运输车辆、检测仪器等。
4. 施工场地准备:清理施工现场,平整场地,确保施工环境安全、整洁。
四、施工工艺流程1. 施工准备:检查叠合板构件质量,确认安装位置,绘制施工图。
2. 测量放线:根据施工图,测量放线,确定叠合板安装位置。
3. 支架安装:按照设计要求,安装支架,确保支架稳定、牢固。
4. 叠合板吊装:使用吊车将叠合板吊装至安装位置,确保吊装平稳、安全。
5. 叠合板安装:将叠合板放置在支架上,调整水平度,确保安装精度。
6. 钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋位置准确、间距均匀。
7. 混凝土浇筑:进行混凝土浇筑,确保混凝土密实、平整。
8. 验收检查:对施工过程进行验收,确保工程质量符合要求。
五、质量控制要点1. 叠合板构件质量:检查构件尺寸、形状、强度等指标,确保构件合格。
2. 支架安装:确保支架稳定、牢固,防止变形、倾斜。
3. 叠合板安装:确保叠合板安装位置准确、水平度满足要求。
4. 钢筋绑扎:确保钢筋位置准确、间距均匀,防止漏绑、错绑。
5. 混凝土浇筑:确保混凝土密实、平整,防止蜂窝、麻面等质量问题。
六、安全措施1. 人员安全:加强安全教育,提高安全意识,严格执行安全操作规程。
叠合板拼缝处理方案在建筑施工中,叠合板的应用越来越广泛。
然而,叠合板拼缝处理不当可能会导致一系列问题,如裂缝、渗漏等,影响建筑的质量和使用功能。
因此,制定科学合理的叠合板拼缝处理方案至关重要。
一、叠合板拼缝的类型及特点叠合板拼缝主要有以下几种类型:1、后浇带式拼缝这种拼缝是在相邻两块叠合板之间预留一定宽度的后浇带,待叠合板安装完成后,在后浇带内浇筑混凝土。
其特点是整体性好,但施工周期较长,且后浇带的处理较为复杂。
2、密拼式拼缝密拼式拼缝是将相邻两块叠合板直接拼接在一起,拼缝处通常采用粘贴密封胶条或涂抹密封胶的方式进行处理。
其优点是施工简便、速度快,但拼缝处的抗裂性能相对较弱。
3、企口式拼缝企口式拼缝是在叠合板的侧边设置企口,相邻两块叠合板通过企口相互咬合拼接。
这种拼缝方式具有较好的抗剪和抗裂性能,但对叠合板的生产精度要求较高。
二、叠合板拼缝处理的准备工作在进行叠合板拼缝处理之前,需要做好以下准备工作:1、材料准备根据拼缝类型和设计要求,准备好相应的密封胶、钢筋、混凝土等材料。
密封胶应具有良好的粘结性能、耐候性和抗裂性能;钢筋应符合设计规格和质量要求;混凝土的强度等级应符合设计要求。
2、工具准备准备好拼缝处理所需的工具,如切割机、振捣棒、抹子、喷枪等,并确保工具的性能良好。
3、技术交底对施工人员进行技术交底,使其了解叠合板拼缝处理的工艺流程、质量标准和注意事项。
三、叠合板拼缝处理的工艺流程1、后浇带式拼缝处理工艺流程(1)清理拼缝:将拼缝内的杂物、灰尘等清理干净。
(2)安装钢筋:在后浇带内按照设计要求安装钢筋,并进行固定。
(3)支设模板:在后浇带两侧支设模板,确保模板的牢固和严密。
(4)浇筑混凝土:采用微膨胀混凝土浇筑后浇带,浇筑过程中应振捣密实,避免出现蜂窝、麻面等质量问题。
(5)养护:混凝土浇筑完成后,及时进行养护,养护时间不少于14 天。
2、密拼式拼缝处理工艺流程(1)清理拼缝:将拼缝两侧的表面清理干净,去除灰尘、油污等。
钢筋桁架叠合板安装施工方案1、叠合板安装施工1)叠合板安装施工工艺流程图1-1叠合板安装工艺流程图2)材料准备①支撑体系:叠合板新型支撑体系:钢支撑、四向支撑头、三脚架、木工字梁。
图1-2叠合板支撑体系②安装工具水准仪、水平尺、专用吊钩,专用吊具、扳手、撬棍等。
3)叠合板安装施工要点①安装准备根据施工图纸,检查叠合板构件类型,确定安装位置,并对叠合板吊装顺序进行编号。
②测量放线a.弹独立支架位置线按照施工方案放出独立支架位置线,在下一层楼板位置弹出叠合板位置线。
图1-3叠合板支撑独立架布置平面图b.放墙身标高线及叠合板起止线抄平放线,在剪力墙面上弹出+1米线、墙顶弹出板安放位置线,并做出明显标志,以控制叠合板安装标高和平面位置。
图1-4叠合板测量放线示意图③安装新型支架安装叠合板时底部必须做独立支架,支架采用可调节钢制预制工具式支架,间距为1800(2200)mm,安装楼板前调整支架标高与两侧墙预留标高一致。
在结构层施工中,要双层设置支架,待一层叠合楼板结构施工完成后,现浇混凝土强度≥70%设计强度时,才可以拆除下一支架。
a.根据房间的开间尺寸大小确定叠合板独立支撑架的位置;b.根据放出的独立支架位置线依次搭设独立支撑;c.开间大于3米的房间采用(图1-6)所示方法,开间小于3米的小房间为方便实用提高安装效率可采用(图1-7)单点支撑的办法。
d.调整独立支撑高度到预定标高。
④铝合金梁搭设a.根据放出的楼板标高线,在独立支撑上放置铝合金梁;b.再次复核独立支撑标高,保证铝合金梁上表面位置准确;c.板底支撑搭设完成。
图1-5安装独立钢支架示意图图1-6安装铝合金钢梁示意图图1-7安装铝合金钢梁示意图⑤叠合板吊装a.起吊准备叠合板起吊时,要尽可能减小叠合板因自重产生的弯矩,采用钢扁担吊装架进行吊装,4个吊点均匀受力,保证构件平稳吊装。
b.试吊起吊时要先试吊,先吊起距地50厘米停止,检查钢丝绳、吊钩的受力情况,使叠合板保持水平,然后吊至作业层上空。
叠合板门窗工程施工规范一、施工前准备工作1.1 了解设计图纸:在施工前,施工人员应仔细阅读施工图纸,了解门窗的位置、尺寸、结构要求等,以确保施工过程中符合设计要求。
1.2 准备材料工具:准备好所需的叠合板、门窗五金配件、密封胶等材料,确保质量合格。
同时,检查工具设备是否完好,做好维护保养。
1.3 安全防护:在施工现场设置合理的安全警示标识,保证施工人员的工作安全。
施工人员应配戴安全帽、手套、防护眼镜等必要的个人防护设备。
1.4 施工人员培训:施工前应对参与施工的工人进行相关培训,包括叠合板门窗的安装方法、安全注意事项、施工流程等方面的知识培训。
二、施工流程2.1 确定安装位置:在施工前,根据设计图纸确定叠合板门窗的安装位置,并做好标记,确保位置准确无误。
2.2 进行基础处理:对门窗安装位置的基础进行清理、修补和处理,确保基础平整、牢固。
2.3 安装门窗框架:首先安装门窗的框架,按照设计要求进行水平和垂直校正,确保框架稳固。
2.4 安装玻璃:安装好门窗框架后,安装玻璃。
在安装过程中,要注意保护玻璃表面,避免划伤和损坏。
2.5 安装五金配件:安装门窗的五金配件,包括合页、锁具等。
确保五金配件的安装牢固可靠。
2.6 密封处理:使用密封胶对门窗的连接处进行密封处理,保证门窗的隔音、隔热等性能。
2.7 调试和验收:完成门窗的安装后,进行调试和验收,确保门窗的运行正常、不漏风漏水。
三、质量控制3.1 施工过程记录:在施工过程中要认真填写施工记录,记录施工的每一个环节和细节,作为施工质量的依据。
3.2 质量检查:在施工过程中定期进行质量检查,对门窗的安装质量进行评估,及时发现并整改问题。
3.3 施工验收:在完成门窗安装后,进行施工验收,确保门窗的安装符合设计要求和施工规范。
四、安全管理4.1 施工现场安全:施工现场要做好安全防护工作,防止发生安全事故。
定期进行安全检查和安全演练,提高员工的安全意识。
4.2 施工人员培训:定期开展安全培训,提高施工人员的安全意识和安全技能,确保施工过程中不出现安全问题。
装配式斜屋面叠合楼板的施工方法与质量控制摘要:目前,国内对叠合楼板的斜屋面施工方法研究较少,且施工过程中质量问题控制难度较大,亟需改善。
文中主要阐述了对创新装配式斜屋面叠合楼板工法的研究、实践与应用,论证了该工法的可行性、先进性、合理性以及科学性,展现了该工法的实际价值。
关键词:装配式斜屋面叠合楼板;工法;质量控制;现代土木工程;1 装配式斜屋面叠合楼板施工工法1.1 工艺原理装配式斜屋面叠合楼板,按现场实际情况分段施工,根据斜屋面面积和尺寸,分别分段制作、吊装和安装。
在分段制作环节,对叠合楼板各外伸主筋端头,需逐个进行弯钩处理,以便后续开展施工活动。
运输过程中,选用低平板车,采用专用托架对叠合楼板实施固定,采用平放方式,并注意摆放高度不超过6层。
在分段吊装环节,首先明确安装位置,在斜屋面上按控制轴线和控制水平线标记叠合楼板位置;其次调整叠合楼板角度,运用调角度机,在地面预先设置叠合楼板倾斜角度,确定与斜屋面坡度相吻合后实施起吊,当斜屋面超出塔吊范围时,可采用汽车吊实施吊装;最后实施定位,采用自下而上、左右对称方式布置,由屋面低标高处向高标高处实施,充分利用叠合楼板的自重力抵消不平衡力,对叠合楼板进行定位。
在分段安装环节,采用焊接方式,增设Φ10钢筋,连接楼板主筋弯钩与斜屋面主梁纵筋,初步固定斜屋面叠合楼板;两侧采用Φ8钢筋,将板桁架钢筋与主梁钢筋焊接连接,将叠合楼板固定成整体,防止板块下滑、错位。
1.2 工艺流程装配式斜屋面叠合楼板工艺流程包括施工准备、设备选型、楼板制作和运输、脚手架与模板安装、弹线定位、主梁钢筋布置、叠合板吊装、叠合板定位、叠合板固定、楼板钢筋布置、混凝土浇筑、支模架和脚手架拆除等步骤。
在施工过程中,应从全局角度协调配合,关注细节关键点,确保施工质量和效率。
在设备选型方面,应考虑图纸设计要求、定位位置、必须满足的最远距离、起重量等制约因素,可选用QTZ100型塔吊,在塔吊吊装范围之外,采用25t和50t汽车吊吊装。
浅议叠合楼板施工工艺与要点摘要:随着环保力度的加强,建筑工业化应运而生,预制混凝土叠合楼板也越来越多地应用于现代房屋建筑工程中。
本文介绍了叠合楼板施工工艺,总结了叠合板施工过程中的难点及处理措施。
关键词:叠合楼板;施工工艺;吊装注意事项;施工难点及处理1、叠合楼板类型与施工工艺1.1叠合楼板类型叠合板分为预制带肋底板叠合板与预制桁架钢筋底板叠合板。
预制带肋叠合板在底板中配置了高强预应力钢丝,横向设置穿孔钢筋,大大改善了传统叠合板的不足,具有双向受力、可不设置临时支撑、节约模板和支撑等优点,带孔矩形肋不仅提高了叠合底板的刚度、防止板面开裂,更方便安装管线,同时使板上部负筋位置得到了保证,吊装就位后上部现浇混凝土具有良好的整体性能和抗震性能。
经与传统现浇板相比较,预制带肋底板叠合板直接费用比现浇板造价节约50%以上,经济效益明显。
预制桁架钢筋底板叠合板摆放受力钢筋及水电预埋件非常方便,避免了传统结构体系水电安装施工可能出现的二次开孔、开槽,以及二次开孔、开槽处理不当可能出现的质量问题,大大优化了施工工序。
由于桁架钢筋的存在,提高了叠合板刚度的同时增加了新旧混凝土的粘结力,整体工作性能更好,同时也降低了模板安装和拆除过程中的安全风险,减小安全管理难度,操作简易,质量更易控制,安全可靠度更高。
1.2施工工艺检查支座及板缝硬架支模上的平面标高→现浇框架梁支模→楼板支撑体系安装→预制楼板吊装→梁、附加钢筋安装→水电安装预埋→楼板上层钢筋安装→预留洞口模板支设→预制楼板底部拼缝处理→检查验收→混凝土浇筑1)检查支座及板缝硬架支模上的平面标高用测量仪器从两个不同的观测点上测量墙、梁及硬架支模的水平楞的顶面标高。
复核墙板的轴线,并校正。
2)支撑体系支撑体系采用普通钢管Ø4.8×3.6+可调顶撑,横肋木方采用50×90木方。
底板就位前应在跨中及紧贴支座部位均设置由柱和横撑等组成的支撑。
