紫坪铺1号泄洪排沙洞改造的开挖与混凝土施工
- 格式:pdf
- 大小:338.49 KB
- 文档页数:6
泄洪排沙洞出口洞内砼衬砌施工方案
一、前言
泄洪排沙洞是一种用于水利工程的重要设施,其出口洞内砼衬砌施工对于确保
设施的安全和稳定具有重要意义。
本文将重点介绍泄洪排沙洞出口洞内砼衬砌的施工方案。
二、施工准备
在进行砼衬砌施工之前,需要做好以下准备工作: 1. 确保施工区域清理干净,
无杂物; 2. 检查砼模板和支撑结构的稳定性; 3. 准备好混凝土材料,包括水泥、
骨料、砂等; 4. 安排好施工人员和相关设备。
三、施工步骤
1. 砼模板安装
1.根据设计要求,安装好砼模板,并进行调整和固定。
2.检查模板的平整度和垂直度,确保其符合要求。
2. 砼搅拌和浇捣
1.将预先准备好的水泥、骨料、砂按照一定比例放入搅拌机中进行搅拌,
保证混凝土质量。
2.将搅拌好的混凝土倒入模板中,使用振捣机进行浇捣,确保混凝土的
密实性和均匀性。
3. 硬化和养护
1.混凝土浇捣完毕后,需要进行适当的养护,包括湿润养护和避免外力
破坏。
2.按照相关标准和要求,确定混凝土养护周期,保证砼衬砌工程的质量。
四、施工质量控制
1.施工过程中要定期进行质量检查,确保砼衬砌的尺寸和平整度符合要
求。
2.针对施工中出现的问题及时处理,确保砼衬砌施工的质量和进度。
3.完工后进行验收,合格后方可移交使用。
五、总结
泄洪排沙洞出口洞内砼衬砌施工是水利工程中重要的一环,施工方案的合理性和质量控制直接影响工程的安全和稳定。
通过本文介绍的施工方案及注意事项,希望能够为相关工程的施工提供一定的参考和指导。
紫坪铺水利枢纽工程第一标大坝工程砂石混凝土系统04.1砂石加工系统04.1.1概述本工程总混凝土量为33.6万m3,共需成品砂石料47.1万m3,其中中骨料(40~80mm)8.3万m3,小骨料(20~40mm)12.5万m3,细骨料(5~20mm)12.5,砂13.8万m3。
大坝填筑需要填层料,小区料及反滤料共计28.1万m3,其中填层料25.9万m3,小区料0.76万m3,反滤料1.47万m3。
由于本工程附近没有天然石料场,本工程所需的成品砂石料全部采用人工轧制,轧制所需原料在尖尖山石料场开采。
04.1.2系统设计依据根据施工进度安排,混凝土浇筑的最大强度为2.0万m3/月,填筑料、小区料及反滤料填筑的最大强度为 2.2m3/月。
考虑到加工损耗,加工系统生产能力的富余度,系统按二班制即每天工作14小时计算,系统的混凝土骨料生产能力按180t/h考虑,垫层料生产能力按90t/h考虑。
04.1.3砂石料开挖粗碎车间要求开挖的砂石料最大粒径控制在50cm之内,因此,按过渡料开挖的方法爆取,采用深孔梯段毫秒微差爆破,梯段高度为15m。
钻孔机具选用1台液压露天钻ROC742钻机,能满足2000m3/d的开挖强,具体开挖要求参见第10章的有关内容。
04.1.4破碎工艺为保证工程在不同施工时期对骨料的不同需求,生产工艺考虑具有较强的调节骨料生产与耗用平衡,在保证产品质量及工程用耗量的前提下,加工设备选用国内领先且具有成熟使用经验的国产设备,以降低建厂投入,本系统将设置粗碎车间、中碎车间、细碎车间、一级筛分车间、二级筛分车间、细骨料分级、成品料堆存、运输等设施。
一、粗碎车间粗碎车间与受料斗结合布置,车间设置二个容量各为15 m3的喂料斗及二台PE600×900鄂式破碎机、二台1000×700槽式振动给料机。
原料由自卸车直接卸入料斗,由槽式振动给料机喂入粗碎设备PE600×900鄂式破碎机,加工成混合料落入皮带机送至调节料堆。
第15章泄洪排砂洞进口开挖及支护15.1进口开挖15.1.1概况1#泄洪排砂洞进口FR0—030~FRO+0+040.40段包括进口段,闸室段二部分,底板开挖EL777.83m边坡最大开挖高度约108m;2#泄洪排砂洞进口EF0—040~FR0+034.40段包括进口段、闸室段、底板开挖EL797.80m,边坡最大开挖高度约88m,高差较大,施工中需要妥善处理,合理安排。
15.1.2.工程地质泄洪排砂洞进口岩石由中细粒砂岩、粉砂岩、泥质粉砂岩和煤质页岩组成,较大的层向剪切破碎带有L、Lc、L9、L10,岩体较破碎,施工时应随时采取相应的支护工程处理。
15.1.3主要开挖工程量开挖工程量序号名称单位不分类料石方1 1#泄洪排砂洞进口m371062 1643412 2#泄洪排砂洞进口m366936 260970 合计m3137998 42531115.1.4施工布置一、主要施工道路布置EL875m线:由7#公路EL882m处,降坡至泄洪排砂洞进口EL875m,主要承担进口EL875m~EL886m的开挖施工任务,经7#公路到青云坪堆碴场。
EL860线:由EL845m线在开挖区内升高至EL860m,主要承担进口EL860m~EL875m的开挖施工运输任务,经7#公路支线到弃碴场。
7#公路支线:从7#公路支线起点处分岔升至泄洪洞EL840m。
EL845m线:由7#公路支线EL840m处延伸升高到泄洪排砂洞进口EL845m,在开挖区内沿等高线到2#泄洪排砂洞进口开挖区EL845m,主要承担进口EL845~EL860m开挖施工任务,经7#公路支线到堆碴场。
EL830线:由7#公路支线EL838m降坡至泄洪排砂洞进口EL830m,在开挖区内沿等高线沿伸,主要承担EL830~EL845m开挖运输,经7#公路支线到堆碴场。
EL820m~EL799.8m线:由EL799.8m线,在开挖区内之字升高至EL820m高程,主要承担EL810~EL830m开挖运输任务,经EL779.8线与5#公路相接至堆碴场。

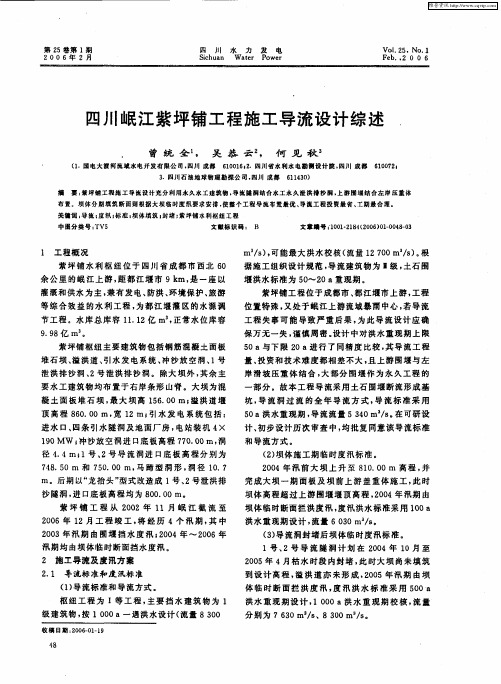

第37卷第4期2 0 18年8月四川水力发电Sichuan W ater PowerVol.37, No.4Aug. ,2018浅谈紫坪铺工程“5 • 12”地震灾后恢复重建的投资控制张林林,高涛(四川省紫坪铺开发有限责任公司,四川成都610091)摘要!紫坪铺灾后恢复重建工程投资管理贯穿于项目的各个阶段,作为业主单位的紫坪铺公司,在项目设计阶段加强对投 资估算和初步设计概算的审核;在招标阶段和实施阶段加强招标管理、合同管理和造价管理;在竣工验收阶段对竣工结算资 料进行严格审核,最终确保了整个灾后恢复重建工程投资控制在国家批准的初设概算内。
关键词:紫坪铺工程&震后应急&恢复重建&投资控制中图分类号:[TM622];P15.72+6J832.48 文献标识码:B文章编号!10010184 (2018)040031021震后应急抢险及灾后恢复重建2008年,紫坪铺工程遭遇汶川特大地震震损,2011年9月完成灾后恢复重建。
由于地震震 中位置距离坝址仅17.7 km,地震烈度大,枢纽工 程各类建筑物和机电金结设备均不同程度受损。
震后,紫坪铺开发公司(以下简称业主)迅速组织 专业技术人员对紫坪铺工程大坝、引水和泄水建 筑物、厂房、边坡等进行了全面检查。
并根据水利 部批复的《紫坪铺水利枢纽工程震后大坝面板修 复设计报告》,对大坝面板、公路、码头、边坡、泄 洪排沙洞闸门及启闭设备、坝顶双向门机设备等 涉及枢纽安全的项目进行震后应急抢险施工。
2008年12月底,应急抢险项目施工完成。
2010年4月,水利部批复了《紫坪铺水利枢 纽工程灾后恢复重建初步设计报告》,业主立即 组织设计单位进一步完善和优化设计,并及时开 展招标设计。
编制了工程恢复重建项目施工总进 度方案和采购分标方案,组织开展项目招标工作,全面铺开灾后恢复重建工作。
2010年9月,1号泄洪排沙洞固结灌浆、帷幕 灌浆等第一批15个项目按招标程序进行招标,12月签订第一批15个标合同;2011年5月,栏杆 工程、水土保持和环境保护及室外工程等第二批 10个标段招标工作,并先后完成合同签订。
