资源配置及供应计划
- 格式:doc
- 大小:105.73 KB
- 文档页数:8
六、资源配备计划(包括劳动力安排计划,主要材料、构件用量计划等)1劳动力安排计划及保证措施1.1配置原则施工人员作为施工的主要资源,合理配置人员的工种、人数,不仅对整个工程的进度得到保障,而且有计划的安排配置施工人员对控制工程项目的成本也是起着至关重要的作用。
1.2劳动力的选择进行劳动力的选择时应考虑以下因素:1)劳动力素质的优化性选择:为保证现场施工质量,需根据本工程的特点,选用素质较高、有类似工程施工经验的劳动力,并通过现场短期的培训不断提高劳动力的综合素质。
2)劳动力数量的优化性选择:根据工程的规模和施工技术特性及进度安排,按比例配备一定数量的劳动力,以避免窝工,又不出现缺人现象,使得现有劳动力得以充分利用。
3)劳动力组织形式的优化性选择:建立适合于本工程特点的精干、高效的劳动力组织形式,做到管理到位、人员调动灵活且能降低管理费用。
根据本工程的特点结合我单位的实际情况,调遣具有较高施工技术水平和丰富施工经验的施工队。
1.3劳动力的投入根据施工进度计划的安排、工程量的大小、施工作业段的划分、工种的安排、工程质量的要求等,对劳动力进行动态管理,劳动力进行动态投入,见下表。
劳动力安排计划表1.4劳动力投入保证措施1.4.1劳动力组织措施1)充足劳动力的投入是确保本标段工期实现的一项必不可少的要素,对于专业工种和劳动力的选择,以素质高、技术好为条件进行选取。
2)本投标人中标后将选派强有力的人员组建项目部,并根据本工程的特点调遣专业施工队伍进场施工,确保施工队伍完全有能力胜任本工程的施工。
3)在劳动力的需求量上,本投标人将根据各分项工程的特点以及工期控制的要求配备足够的专业技术工人,技术工人100%持证上岗,对劳务工种采取从当地有资质的劳务公司雇佣。
4)施工人员进场以满足工程实际需要为原则,按工程进度计划分期分批进场,并随情况变化及时调整。
5)根据施工计划安排,各施工队在施工期间配备不同的施工班组,班组内各工序在施工期间实行流水作业,各队之间根据进度平衡劳动力,以工作面的开展情况确定劳动力的进场。
建筑工程技术标—资源配备计划目录一、劳动力计划21、劳动力保证措施22、劳动力保证具体措施2二、主要施工机械计划31、机械设备进场计划42、主要施工机械设备投入保证措施4三、主要材料计划61、材料投入计划62、材料供应保障措施6建筑工程技术标—资源配备计划一、劳动力计划我司将派项目管理人员、专业技术人员均由有同类工程施工经验的人员担任劳务外协作业队为长期与我单位合作的成建制施工劳务队伍,进场人员具有一定的素质并在进场前做好必要的培训工作。
劳务外协作业队由人力资源部根据项目每月提供的劳动力计划进行平衡调配,同时保证进场人员的各项素质达到项目要求,并以不影响施工为最基本原则。
1、劳动力保证措施本工程工期较紧,期间内将经过国庆等多个节假日以及多个农忙期。
因此充足劳动力的保证将直接影响到工程的顺利进行。
本工程最高峰达到501人。
劳动力计划在施工现场以外合适的位置场地布置生活大临,满足日常的工人需要住宿要求,其搭设的要求报业主审批后进行搭设。
2、劳动力保证具体措施⑴编制劳动力需用量计划,施工前根据施工进度计划、施工阶段的划分、各个专业工种的需要、劳动定额,编制切实可行的劳动力需用量计划,并根据工程实际进展情况,由项目经理部负责对各施工队劳动力进退场时间、数量提出指导性计划并及时调整,避免劳动力资源的浪费。
⑵进行岗前培训,根据本工程分项工程的特殊要求,做好岗前岗位技术培训,提高劳动者的操作技能,加强质量意识教育,组织学习国家有关规范、标准、规程、进行施工组织设计的总设计交底,使施工人员了解该工程的特点,熟练规范的要求,高质量地完成额定任务,确保计划用量,满足施工生产需要。
⑶在本工程范围内根据施工进度的需要对各个施工队进行必要的调整,实行动态管理,使之合理流动,达到最佳劳动效率。
⑷制定合理可行的激励机制,以此来充分调动广大职工的积极性、创造性,降低工程成本。
⑸做好职工的后勤保障工作,在大批人员进场之后,组织相关人员做好后勤工作的安排,主要解决职工的衣、食、住、行等问题。

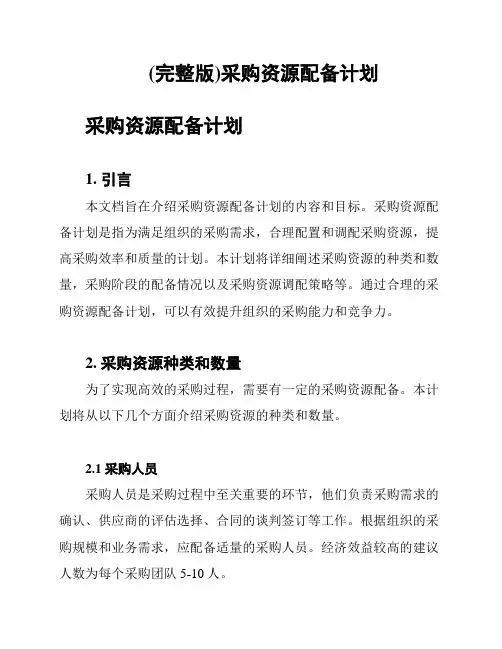

(完整版)采购资源配备计划采购资源配备计划1. 引言本文档旨在介绍采购资源配备计划的内容和目标。
采购资源配备计划是指为满足组织的采购需求,合理配置和调配采购资源,提高采购效率和质量的计划。
本计划将详细阐述采购资源的种类和数量,采购阶段的配备情况以及采购资源调配策略等。
通过合理的采购资源配备计划,可以有效提升组织的采购能力和竞争力。
2. 采购资源种类和数量为了实现高效的采购过程,需要有一定的采购资源配备。
本计划将从以下几个方面介绍采购资源的种类和数量。
2.1 采购人员采购人员是采购过程中至关重要的环节,他们负责采购需求的确认、供应商的评估选择、合同的谈判签订等工作。
根据组织的采购规模和业务需求,应配备适量的采购人员。
经济效益较高的建议人数为每个采购团队5-10人。
2.2 采购工具和软件采购工具和软件是支持采购流程的重要手段,可以提高采购效率和准确性。
根据组织的采购规模和技术水平,应配备适量的采购工具和软件。
如采购管理系统、电子招投标平台等。
2.3 采购预算采购资源的配备还包括一定的资金预算,以确保采购过程的顺利进行。
根据组织的采购规模和预期采购额度,应合理配置采购预算。
3. 采购阶段的配备情况在采购过程中,不同阶段有不同的资源需求。
以下是对采购阶段的配备情况进行简要介绍。
3.1 需求确认阶段在需求确认阶段,需要采购人员进行需求的分析和确认工作。
此阶段的配备主要包括采购人员和采购工具。
3.2 供应商评估选择阶段在供应商评估选择阶段,需要采购人员进行供应商的评估和选择工作。
此阶段的配备主要包括采购人员、采购工具和采购预算。
3.3 合同谈判签订阶段在合同谈判签订阶段,需要采购人员进行合同的谈判和签订工作。
此阶段的配备主要包括采购人员和采购预算。
4. 采购资源调配策略在采购过程中,有时需要根据实际情况进行采购资源的调配。
以下是几种常见的采购资源调配策略。
4.1 人员调配根据采购项目的紧急程度和特殊需求,可以进行人员的调配。
资源配备计划及措施三篇我们公司将抽调精干的管理人员、技术骨干和有工程施工经验的作业队伍来组织项目部。
我们将配足各专业、各工种的技术工人数量,以保证项目部人员精干、业务熟悉。
根据进度计划的安排,我们将合理组织劳动力进场,确保施工高峰期有足够的劳动力投入本工程施工。
投入本工程的专业技术人员须持有相应的上岗作业证,并在施工过程中接受必要的技术培训,以针对出现的新问题和新工艺。
二)设备配备计划本工程项目多,工序复杂,需要用到多种土石方机械和混凝土机械,数量较大,必须统一组织、统一调度、合理安排,充分发挥各种机械的最佳效益。
我们将根据施工需要配备数量足够、性能良好的施工机械设备组织进场,并配备一定数量的备用设备。
所有投入本工程的施工机械设备进场前均需进行维护、保养,并经公司工中的正常运行使用。
我们将配备数量足够、技术全面、工种齐全的修理力量,加强施工中机械设备的日常维护与保养,各类机械设备均实行机长负责制,并制定奖惩措施,以保证机械设备完好率和利用率分别达到90%和80%以上。
对于一些采购困难、采购周期长的设备配件,我们将预先准备一定数量存放在现场,以便修理需要时能够立即购得。
三)材料供应保证措施所有材料全部依靠陆路运输,而砂料运距较远,供应能力有限。
因此,能否提前备足各种施工材料,是保证施工顺利进行的关键。
进场后,我们的物机科采购人员将到各种材料的生产地做深入调查,彻底了解材料的质量情况、生产能力、运输供应能力等。
我们将对材料进场道路进行察看,发现问题及时反映,确保进场道路畅通。
根据工程总进度计划,工程科会同物机科提前编制各施工材料的年、季、月、周需求计划,如各种炸药、油料、水泥、砂、碎石、块石等主要材料需求量。
项目部物机科采购人员将根据材料计划及时与生产商、供应商签订生产、供货合同,严格按质量标准订货,确保工程材料供应不影响施工进度。
对于大宗材料,如水泥、沙、碎石等,我们将指派专人在料场监督装车,从源头上XXX绝不合格材料进入工地。
资源配备计划及措施【13篇】什么是人员配备?人员配备是什么意思?人员配备是对组织中全体人员的配备,既包括主管人员的配备,也包括非主管人员的配备。
二者所采用的基本方法和遵循的基本原理是相似的。
管理学中的人员配备,是指对主管人员进行恰当而有效地选拔、培训和考评,其目的是为了配备合适的人员去充实组织机构中所规定的各项职务,以保证组织活动的正常进行,进而实现组织的既定目标。
传统的观点一般把人员配备作为人事部门的工作,而现代的观点则认为,人员配备不但要包括选人、评人、育人,而且还包括如何使用人员,以及如何增强组织凝聚力来留住人员,这又同指导与领导工作紧密联系起来。
人员配备的系统方法人员配备工作必须按照系统的方法来进行,即:组织目标和计划是组织结构设计的依据,现有的和预期的组织结构,决定了所需主管人员的数目和种类。
通过对主管人员的需求分析,在征聘、选拔、安置和提升的过程中,利用外部的和内部的人才来源,同时还要对主管人员进行考核、训练和培养。
适当的人员配备有助于做好指导与领导工作,同样,选拔优秀的主管人员也会促进控制工作。
人员配备要求采取开放的系统方法,这种方法要在组织内部贯彻,反过来又和外部环境有关。
组织内部因素应予以重视,没有适当的报酬,就不能保持吸引住优秀主管人员。
外部环境也不容忽视,否则,就会阻碍组织正常发展。
人员配备的原则要根据组织结构所规定的职务的数量和要求,对所需人员进行恰当而有效配备,必须坚持以下几个重要的人员配备原则。
(一)因事择人原则所谓因事择人,是指应以所设职位和工作的实际要求为标准,来选拔符合标准的各类人员。
选取人的目的在于使其担当一定的职务,并能按照要求从事与该职务相对应的工作。
要使工作圆满完成并卓有成效,首先要求在保证工作效率的前提条件下安排和设置职位,其次要求占据该职位的人员,应具备相应的知识和工作能力。
因此,因事择人是实现人事匹配的基本要求,也是组织中人员配备的首要原则。
(二)因材起用原则所谓因材起用,是指根据人的能力和素质的不同,去安排不同要求的工作。
资源配备计划一、背景介绍在项目实施过程中,资源的合理配备是保证项目顺利进行的重要因素之一。
资源配备计划是根据项目需求和资源可用性,制定合理的资源配置方案,确保项目按计划进行并达到预期目标的关键文档。
二、目标和范围资源配备计划的目标是确定项目所需资源的类型、数量、时间和质量要求,确保项目按时按质完成。
范围包括但不限于人力资源、物资、设备、资金等。
三、资源需求分析1. 人力资源:根据项目的规模和工作量,分析所需的人力资源数量和专业背景。
例如,项目经理、技术专家、开发人员、测试人员等。
2. 物资:根据项目的特点和需求,分析所需的物资种类和数量。
例如,办公用品、软件许可证、服务器等。
3. 设备:根据项目的要求和工作环境,分析所需的设备种类和数量。
例如,电脑、打印机、网络设备等。
4. 资金:根据项目的预算和需求,分析所需的资金金额和使用计划。
例如,人员工资、采购费用、运营成本等。
四、资源配备方案1. 人力资源配备:根据资源需求分析结果,确定所需人员的数量、职责和工作时间安排。
例如,项目经理负责项目管理和协调,开发人员负责软件开发等。
2. 物资配备:根据资源需求分析结果,确定所需物资的种类、数量和采购渠道。
例如,办公用品通过公司采购部门统一采购,服务器通过招标方式采购等。
3. 设备配备:根据资源需求分析结果,确定所需设备的种类、数量和配置要求。
例如,根据员工数量配备足够的电脑和打印机,并确保网络设备的正常运行。
4. 资金配备:根据资源需求分析结果,确定项目的预算和资金使用计划。
例如,根据人员工资和采购费用确定项目的资金需求,并制定资金使用计划。
五、资源配备时间表根据项目的计划和优先级,制定资源配备的时间表。
时间表应包括资源配备的开始时间、完成时间和关键节点。
例如,人力资源的招聘和培训时间、物资的采购和交付时间等。
六、资源配备风险管理在资源配备过程中,可能会面临各种风险和挑战。
为了降低风险并保证资源的及时配备,需要制定相应的风险管理措施。
资源配备计划及措施四篇资源配备计划及措施一篇一、拟投入的主要物质计划1、主要材料供应计划及供应方案本工程使用的所有材料,须经质量监督站备案、业主及监理认可的生产厂家中进行择优采购,杜绝使用来路不明的原材料。
材料部提前定购各种施工原材料、成品(半成品)、构配件,保证材料供应及时、充足。
工程主要材料根据总体施工进度计划编制一次性备料计划及施工材料使用计划,并根据实际工程发展及时调整,确保工程顺利进行(:资源配备计划及措施四篇)。
每月按材料的购置计划备齐资金,以确保物资供应。
特殊材料项目部将提前一个月购买存放于工地,以满足工地施工需要。
材料进场实行检验制度:原材料取样送检,构配件进行外观检查并查验出场合格证,未经检验或者经检验不合格的材料,一律不得在工程中使用。
项目总工和质量员、材料员对此负责。
2、施工供供电计划3、资金使用计划3.1 验工计价在每月底 25 日,将工程完成数量进行盘点,对工程质量进行总结,及时上报监理工程师。
3.2 资金运用为保证资金的正常周转,做到专款专用。
在每月月底根据工程的发展情况,及时指定资金需求计划,合理调配资金。
在资金运用方面遵守的原则是,首先满足工程关键工序的资金使用,其次根据生产计划,找出对下道工序起到制约作用的项目,进行合理调配,使整个施工过程中,资金都能够得到有效利用。
3.3 资金使用计划及保证措施1)充分有效地运用每月工程款,按资金需求计划进行调拨。
2)灵便进行资金调配和平衡,保证人、机、料管理费的正常支出和生产的正常运行,绝不能因资金的短缺而影响生产。
3)每月按时进行验工计量,保证每月工程款按期到帐。
4)加强生产管理和资金管理,充分有效地运用资金,保证资金有效利用率达 100%。
5)在临近节日期间,提前做好资金的储备工作。
节日期间的材料购买计划、劳动力工资需求等引起的资金准备要在节前半个月做好计划,准备足够的现金,以便在节日前购置储备材料和足额支付民工费及节日期间的劳动力工资发放。
资源配备计划及措施工程资源配置计划资源配备计划是指在工程项目实施过程中,合理有效地安排和利用各类资源,确保项目能够按时、按质、按量完成的计划。
资源包括人力资源、物质资源、财务资源等。
本文将针对工程资源配置计划进行详细分析和探讨。
资源配置计划的编制需要考虑多方面因素。
首先,需要明确项目的总体目标和时间表,确立项目的基本要求和工作重点。
其次,需要对项目所需资源进行准确评估和分析,包括人力资源、物资采购、资金预算等。
在这个过程中,要充分考虑资源的有效利用和节约,确保资源的充足性和可靠性。
针对人力资源的配置计划,首先要确定项目组织结构和人员设置,明确各岗位职责和权限。
然后根据项目的需求和工作量,制定人员招聘、培训和激励计划,保证团队的稳定和高效运作。
此外,还要建立健全的绩效评估机制,及时调整和优化人员配置,以保证项目顺利进行。
对于物资资源的配置计划,需要首先明确项目的物资需求和采购计划。
在选择供应商和进行谈判时,要考虑价格、质量、交货时间等多个方面因素,确保采购的物资符合项目需求。
同时,要建立完善的物资管理制度,做好库存和消耗的控制,避免资源浪费和过剩。
财务资源是项目实施的重要支撑,因此需要制定详细的预算和资金计划。
在资金使用方面,要精确控制成本,避免超支和资金链断裂,确保项目资金的合理运转。
同时,还要建立健全的资金监管和审计制度,确保财务资源的安全和稳定。
除了以上几个方面的资源配置计划外,还应考虑其他可能影响项目进展的因素。
例如,技术支持、法律事务、风险管理等方面,都需要制定相应的措施和计划,以确保项目的顺利进行和取得预期效果。
总的来说,资源配备计划是工程项目管理中至关重要的一环,对项目的成功与否起着举足轻重的作用。
只有通过科学合理地规划和布局,才能有效地保障项目的顺利进行,实现项目的最终目标。
希望各相关部门和人员都能充分重视资源配备计划,并在实际操作中认真执行,以推动工程项目的顺利实施和成功完成。
资源配备计划一、背景介绍在项目实施过程中,为了保证项目能够按时、按质、按量完成,必须合理配置和利用各种资源。
资源配备计划是指根据项目需求,确定所需资源的类型、数量、时间和地点等要素,以确保项目能够顺利进行并达到预期目标的计划。
二、资源需求分析1. 人力资源:根据项目的规模和复杂程度,确定所需的人力资源数量和技能要求。
例如,项目需要10名工程师、5名设计师和3名项目经理等。
2. 物资资源:根据项目的具体要求,确定所需的物资资源种类和数量。
例如,项目需要1000个螺丝钉、500米电缆和2000个电子元件等。
3. 设备资源:根据项目的工作内容和工期,确定所需的设备资源种类和数量。
例如,项目需要5台电脑、2台打印机和1台投影仪等。
4. 财务资源:根据项目的预算和资金需求,确定所需的财务资源。
例如,项目需要100万元的资金用于采购物资和支付人员工资等。
三、资源配备计划编制1. 人力资源配备计划:根据项目的工作量和时间要求,结合人员的技能和经验,编制人力资源配备计划。
例如,根据项目的工期为6个月,每月需要工程师10人、设计师5人和项目经理3人。
2. 物资资源配备计划:根据项目的物资需求清单,结合供应商的供货能力和交货期限,编制物资资源配备计划。
例如,根据物资需求清单,确定采购1000个螺丝钉的交货期限为一个月。
3. 设备资源配备计划:根据项目的工作内容和设备的使用频率,编制设备资源配备计划。
例如,根据项目需要,确定在项目开始前一周购置5台电脑和2台打印机。
4. 财务资源配备计划:根据项目的预算和资金需求,编制财务资源配备计划。
例如,根据项目的预算,确定每月向项目账户注入10万元资金。
四、资源调配和管理1. 人力资源调配:根据人力资源配备计划,将所需人员调配到相应的岗位上,并确保他们具备所需的技能和经验。
同时,进行人员的培训和考核,以提高团队的整体素质和工作效率。
2. 物资资源管理:根据物资资源配备计划,及时采购所需物资,并做好入库、出库和库存管理工作。
工程施工资源配备计划一、前言在我国经济持续快速增长的背景下,基础设施建设作为国家发展的重要支柱,日益得到加强。
工程施工资源配备作为工程建设中的关键环节,对于保证工程质量、进度和投资控制具有重要意义。
本文将详细阐述工程施工资源配备计划的内容、制定方法和注意事项,以期为工程施工提供有力保障。
二、工程施工资源配备计划内容1. 人力资源配备:根据工程规模、特点和施工进度要求,合理配置各类工程技术人员、施工人员和现场管理人员。
同时,考虑施工高峰期的人力需求,提前做好人员招聘和培训工作。
2. 材料资源配备:根据工程设计和施工进度计划,合理安排原材料、半成品和构配件的采购、储备和供应。
确保材料质量符合国家标准,满足施工需求。
3. 设备资源配备:根据工程施工需要,合理选择和配置各类施工机械和设备。
考虑设备性能、产量和施工进度,确保设备高效运行。
4. 资金资源配备:根据工程预算和施工进度,合理安排资金投入,确保工程顺利进行。
同时,加强成本控制,降低工程造价。
5. 技术资源配备:根据工程技术和质量要求,组织技术力量,开展技术创新和攻关,确保工程技术的先进性和适用性。
6. 安全管理资源配备:根据工程施工安全风险,制定安全防护措施,加强施工现场安全管理,确保工程安全。
三、工程施工资源配备计划制定方法1. 收集和分析工程信息:了解工程特点、规模、进度要求等,收集相关法规、标准和规范,为资源配备提供依据。
2. 确定资源需求:根据工程设计和施工方案,计算各类资源的需求量,包括人力、材料、设备、资金等。
3. 制定资源配备方案:结合工程进度和资源需求,制定切实可行的资源配备方案,包括人员招聘、材料采购、设备租赁等。
4. 优化资源配备:通过动态调整和优化资源配置,确保工程施工的顺利进行,提高资源利用效率。
四、工程施工资源配备计划注意事项1. 提前规划:提前做好工程施工资源配备计划,为工程顺利实施预留充足时间。
2. 动态调整:根据工程施工实际情况,及时调整资源配备计划,确保工程进度和质量。
资源配置及供应计划
一、施工机械、设备使用计划
主要施工机械由我公司设备物资部统一调配,以满足本工程需要。
主要施工机械配套设备计划见附表
二、施工中的试验与检测
1、检测程序
检测分三级进行,“跟踪检测”、“复检”、“抽检”,分别由工程队、项目经理部、监理和业主质检中心实施。
2、检测机构
项目经理部设中心试验室,各工程队配试验员。
负责本标段工程项目的检验、试验、交验、及不合格品的检验控制,按检验评定标准对施工过程实施监督并对检验结果负责;负责现场各种原材料试件采集和测试、检验及质量记录。
根据现场试验资料,提出各种砼的施工配合比,土方施工最佳含水量等试验数据,并在施工过程中提出修正意见报批准执行;负责工程项目的计量测试工作,并负责工程项目的检验、测量和试验设备的核定、校准及使用管理工作;负责工程项目的控制测量、施工测量和施工放样工作。
在施工技术部指导下,对合格产品进行验工量测计量。
3、检测仪器设备
本工程的主要试验、监测仪器设备见附表。
三、劳动力计划
1、本工程施工队配置的劳动力见附表。
附表三:劳动力安排计划表
单位:人
工种
按工程施工阶段投入劳动力情况
施工准
备阶段
土方平整、
土方开挖
路基施工
道路及附
属工程
排水管道
施工
竣工收尾
普工10 10 10 20 20 5 瓦工/ 4 4 10 10 / 木工/ / / 5 5 /
测理员 1 2 2 2 4 /
机操工 6 6 8 4 8 / 电工 1 1 1 1 1 /
四、主要材料的需求量计划
本工程材料供应:水泥、钢材等主材及各种构件进行招标采购。
特殊材料由业主指定。
本工程主要材料的需求量,结合施工进度计划,计算出逐月材料需求量,编制材料供应计划。
五、工程区段的划分及工期安排
本项目根据现场的实际情况、主要工程量及征地进展情况计划将整个工区化分为两个工作区段,分阶段或同步进行施工,具备开工条件的工作区段即可开工。
附表一:拟投入本标段的主要施工设备表
序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注
1 装载机ZL-50
2 徐工2000 2.5M
3 良好土建开工前到场
2 挖掘机EX300-5 2 现代良好土建开工前到场
3 挖掘机220 2 现代良好土建开工前到场
4 振动压路机Y20 2 徐工20T 良好土建开工前到场
5 三轮压路机Y18/12 2 徐工25T 土建
6 推土机 2 土建
7 平地机160 1 土建
8 砼拌和机JZ-1000 1 中国1999 1000L 良好土建开工前到场
9 自卸汽车EQ3166C 10 中国2001 15T 良好土建开工前到场
10 自卸汽车QDZ3140E 10 中国2001 8T 良好土建开工前到场
11 洒水车140-47 2 中国2001 8T 良好土建开工前到场
附表一:拟投入本标段的主要施工设备表
序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注
11 摊铺机 2 中国良好水泥稳定碎石开工后40天到场
12 摊铺机 2 中国良好沥青开工后80天到场
13 钢轮压路机 2 中国良好沥青开工后80天到场
14 胶轮压路机 2 中国良好土建开工前到场
15 潜水泵JQ8-4-31 4 中国良好土建开工前到场
16 沥青洒布LS1-3500 1 中国良好沥青开工后70天到场
17 发电机120KW 1 中国良好土建开工前到场
18 切缝机
附表二:拟投入本标段的主要试验和检测仪器设备表
序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注
1 电脑 4 联想2008 160 办公
2 电子天平 1 成都2006 580 称重
3 经纬仪J2 1 成量2005 750 测量
4 电子全站仪GTJ-311 1 成量200
5 700 测量
5 水准仪DES3 2 苏州2005 80 测量
6 标准击实仪LJJ-2A-1 2 中国试验
7 灌砂筒 2 中国试验
8 滴定台B600 2 中国试验
9 EDTA滴定 1 中国试验
10 脱模器 1 中国试验
11 标准砂石筛 2 中国试验
12 水泥调度及凝结时间
测定仪
1 中国试验
13 压力机200T 1 中国试验
附表二:拟投入本标段的主要试验和检测仪器设备表
序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注
11 泥浆比重仪 1 中国2008 160 试验
12 烘箱DGF30/14-2A 1 中国2006 580 试验
13 液塑限测定仪SYS-1 1 中国2005 750 试验。
