土方开挖技术标准
- 格式:doc
- 大小:61.00 KB
- 文档页数:7
路基土方开挖施工工艺标准1 施工操作工艺1.1 工艺流程1.2 操作步骤及方法1.2.1土方开挖应自上而下进行,禁止乱挖、超挖,不得掏洞取土,根据整个路段的横断面宽度和深度,有以下开挖方式。
1)单层横向全宽掘进法:对挖掘深度小且短的路堑,沿路线纵向一端或两端向前开挖至路基设计高程,逐渐向纵向挖深,挖出的土方一般向两侧运送。
2)多层次、横向全宽掘进法:当路堑较深路线纵向较长时,横向全宽也可分为两个成两个以上的阶梯,同时分层进行掘进,每层都留有运土路线,并做好临时排水设施,防止上下层干扰。
这种挖掘方法作业多,工效快,施工时加强管理、协调。
3)纵向通道挖掘法:如果路堑的宽度、深度都较大,可先沿路堑纵向分层挖出一条通道,然后向通道两侧进行拓宽;上层通道拓宽至路堑边坡后再开挖下层通道,如此纵深开挖直至路基设计高程。
开挖时可以在边坡碎落平台上做好临时排水沟,将水引出路基外。
1)混合挖掘法:对特别长、深的路堑,可采用先用纵向通道,再横向两侧挖出若干条辅助通道,可集中机械设备沿纵横通道平1行作业。
这种挖掘方法必须注意作业进度、运土路线、临时排水、机械调度配套等周密组织管理,一般组织统一协调。
1.2.2土质路堑开挖,应根据工程的实际情况选用挖掘、装运、平整机械,最大限度地发挥机械的效能,杜绝窝工、停工状况。
施工机械选择应遵循以下原则。
1)适用性原则:机械的性能、数量要与工程进度、工程量相匹配,避免因机械工作能力不足和过剩,造成延缓工期或机械效率太低现象,尽量选择满足施工内容的机种和机型。
2)经济性原则:对路基土方量都较集中,量又大,采用大型机械配套施工,可确保工期,降低人工成本,能充分体现机械化施工先进性和可靠性。
3)可靠的安全性原则:要选择噪声小、不污染自然环境和生态平衡的、便于自动化施工的组合配套机械。
1.2.3推土机是土方路堑施工常用的机械,作业方法主要有五种。
1)下坡推土法:一般可提高生产效率30%~10%,但坡度不宜过陡,适宜坡度为10%~18%,否则回空时爬坡困难。
工程技术统一标准编号: QYBZ(土建)-001土方开挖编制日期:2012/8/9目录1、控制项目 (2)2、引用标准 (2)3、施工工艺 (2)4、施工过程控制 (2)5、质量标准 (4)6、成品保护 (4)7、质量通病防治措施 (5)土方开挖技术标准一、控制项目标高、平面位置、放坡坡度、表面平整、安全防护、挡水排水沟集水坑留设二、引用标准《山东省建筑工程施工工艺规程》(DBJ14-032-2004)《建筑地基基础工程施工质量验收规范》(GB50202-2002)三、施工工艺流程施工准备→测量放线→排水降水→机械挖土→人工修整→验收四、施工过程控制(一)施工准备控制:1、施工人员机具准备挖掘机械、器具到场,并经检验能正常工作;人员到位。
2、现场准备(1)土方工程应在定位放线后施工。
在施工区域内,有碍施工的已有建筑物和构筑物、道路、沟渠、管线、坟墓、树木等,应在施工前妥善处理。
(2)施工前应检查定位放线、排水和降水系统,合理安排土方运输车辆的行走路线和弃土场地,做好施工场地内的临时道路。
3、技术准备控制(1)施工单位依据拟建建筑物、周围管线构建筑物的布置、工程地质条件、气象条件编制施工方案报监理及甲方审批→监理编制控制细则→建设单位审批备案→现场交底(监理、甲方参加)。
(2)设置平面控制桩和水准点,作为施工测量和工程验收的依据(3)向施工人员进行技术、质量、安全施工交底工作临时性挖方边坡值注:①设计有要求时,应符合设计标准。
②如采用降水或其他加固措施,可不受本表限制,但应计算复核。
③开挖深度,对软土不应超过4m,对硬土不应超过8m。
(二)施工过程控制1、测量放线依据规划设计要求的建筑物位置定位,测量放处开挖的上下边线。
分层开挖的要放出该层开挖的底边线。
2、机械开挖按施工方案确定的开挖顺序进行开挖,在开挖的过程中要对开挖的位置、标高进行控制,避免超挖或少挖而引起基地挠动、坡度过大、坡度过小、无操作面等问题的发生。
土方开挖、回填和支护工程技术
标准
1.土方开挖
技术标准:
在基坑(槽)边缘临时堆土或
堆放材料应保持1.5m以上的距离;
分层开挖,每层开挖深度不超过
3m,且边坡支护要及时跟进;
土方开挖分层分段依次进行。
如用机械挖土,预留200'300mm厚
错误一:边坡土方局部或大面积塌陷或滑塌的土层,用人工开挖和修整。
质量风险:
1.挖土时放坡未按图纸或设
计要求进行;
2.开挖深度控制不严格,边坡
塌方。
错误二:机械或人工开挖放坡未达到设计要求
错误三:机械开挖,一次挖到坑底,局部超挖。
基础土方开挖规范篇一:土方开挖要求土方开挖要求1、土方开挖要求:(1)基坑周围6m范围内堆载不得超过15kpa。
(2)挖土次序严格遵循“分层开挖,先撑后挖”及“大基坑,小开挖”的原则,进行分区开挖,挖至坑底标高后,及时浇垫层,浇注后在进行相邻区块的开挖土方开挖方法:机械开挖加人工配合修土,即底板、地梁、大尺寸承台在机械开挖至基底设计标高以上200-300mm时改用人工开挖修土,承台区域及钻孔桩(或管桩)有高于基底标高较多的桩身周围土方全部用人工开挖修土,千万不能让挖斗碰撞桩身,以免影响桩身质量。
基础土方开挖后若发现塘泥,经建设、设计、监理同意后用好土或级配砂石进行置换,分层夯实回填至基底标高。
2、挖土时须注意以下几个方面的问题:(1)必须严格按预定挖土方案顺序进行开挖,不得任意改变;(2)挖出的土必须随时运出,不得堆在基坑四周,土方车辆不得在基坑边行驶、停留;(3)土方开挖时要有专人指挥,快到基坑底时,要随时测量挖土深度,避免超挖;(4)在挖土过程中要加强监测,如发现异常,要立即停止开挖,会同建设、设计、监理及其他质量监督部门进行研究,严禁冒险施工;(5)土方开挖到设计标高要求后,要及时跟进后续工作,减小基坑露置时间。
3、土方施工时的安全要求(1)在挖土技术交底的同时,进行书面安全生产技术交底,交底和被交底双方签字认可,以确保安全生产施工;(2)在基坑开挖区四周要有安全围护,并在夜间要有红色照明警示灯。
基坑照明电线必须用橡胶电缆,严禁使用塑料护套线。
(3)土方开挖前,应备好砂包,木桩等必要的抢险工具及材料,一旦出现险情应及时进行处理。
4、文明施工的要求(1)施工现场周围必须有完善的排水系统,设置明沟和污水沉淀池并与市政下水管接通;(2)土方工程施工时,在大门口处设置冲洗台,所有车辆外出前必须将粘附在汽车轮胎上的泥土经冲洗干净后出场,场内、场外道路设有专人清扫,保持清洁;(3)车辆出入口处应设置红灯示警,每当车辆出入时,由门卫负责向过往车辆及行人示警,提醒大家注意安全。
( 8)沟槽土方开挖施工A施工前准备为了便于施工及有益于沟槽的稳固,土方开挖前先做好定位放线工作,实时配合土方运输班组做好清表工作。
依据要求,沿土方运输边放好开挖边线,在槽边设置排水渠和集水井,做好地表水的清除工作。
( A)沟槽开挖次序土方开挖由专人指挥,严格依据“分层开挖、禁止超挖”及“大基槽小开挖”的原则。
当挖至标高靠近沟槽底板标高时,边抄平边配合人工清槽,防备超挖,沟槽地板 30cm 的土方由人工进行清理,并由挖机带走。
在设计要求有底板的沟槽开挖时,沟槽开挖施工至基础底板标高时,应实时达成石子垫层、素砼基础铺设工作。
在前一块达成土方后开挖及垫层、基础施工后,才能进行下一块相邻区块的土方开挖。
(B)沟槽排水为保持开挖的沟槽内无积水直到施工达成,所以一定认真做好沟槽排水工作。
第一在沟槽顶面双侧设排水渠以堵截地面上的雨水和明水流入沟槽内;此外在槽底双侧设置排水明沟,并在每个井段设置集水坑,并装备足足数目的水泵进行抽水,保证沟槽内无积水。
(C)车辆行车及机械装备土方不得聚积在沟槽边,可组织车辆将开挖出的土方进行暂时转移。
车辆所经过的场所利用原道路,车辆远离沟槽围护行走。
计划配置发掘机及自卸车,实质按施工进度及天气、交通等状况增减机械。
B组织、协调管理开挖由项目经理直接负责,控制好人员、机械,保证开挖工序的稳步进行,施工员做好丈量放线,控制好边坡的稳固,由专职安全员组织人员实时检查安全状况,边坡稳固状况由专业技术负责人特意负责,全天候检测,并实时上报检测数据。
现场协调由施工员负责,主要负责协调沟槽土方开挖和土方运输的施工。
提早编制好开挖进度计划表,组织人员机械施工。
C应急举措及注意事项( A)应急举措在基槽开挖时期,设专人检查基槽稳固,发现问题实时能报相关施工负责人员,便于实时办理。
在施工中如发现局部边坡位移较大,须立刻停止开挖,待稳固后持续开挖。
如施工过程中发现水量过大,实时增设井点办理。
项目部应建立以项目经理为首的应抢营救指挥小组,不按期的举行应抢营救方案的演习。

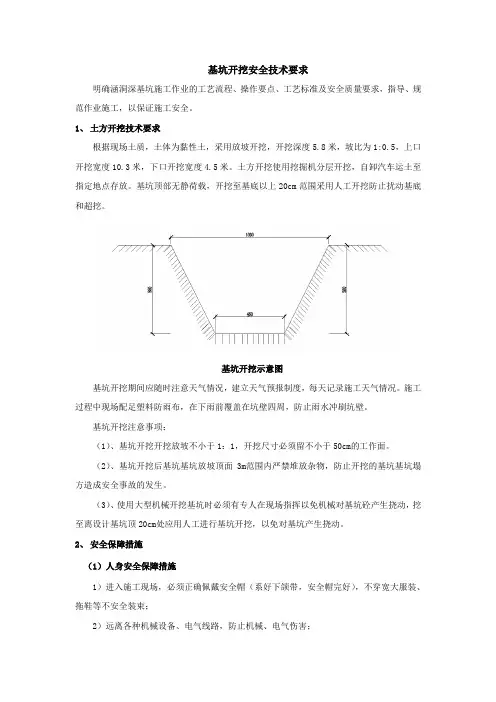

基坑开挖安全技术要求明确涵洞深基坑施工作业的工艺流程、操作要点、工艺标准及安全质量要求,指导、规范作业施工,以保证施工安全。
1、土方开挖技术要求根据现场土质,土体为黏性土,采用放坡开挖,开挖深度5.8米,坡比为1:0.5,上口开挖宽度10.3米,下口开挖宽度4.5米。
土方开挖使用挖掘机分层开挖,自卸汽车运土至指定地点存放。
基坑顶部无静荷载,开挖至基底以上20cm范围采用人工开挖防止扰动基底和超挖。
基坑开挖示意图基坑开挖期间应随时注意天气情况,建立天气预报制度,每天记录施工天气情况。
施工过程中现场配足塑料防雨布,在下雨前覆盖在坑壁四周,防止雨水冲刷坑壁。
基坑开挖注意事项:(1)、基坑开挖开挖放坡不小于1:1,开挖尺寸必须留不小于50cm的工作面。
(2)、基坑开挖后基坑基坑放坡顶面3m范围内严禁堆放杂物,防止开挖的基坑基坑塌方造成安全事故的发生。
(3)、使用大型机械开挖基坑时必须有专人在现场指挥以免机械对基坑砼产生挠动,挖至离设计基坑顶20cm处应用人工进行基坑开挖,以免对基坑产生挠动。
2、安全保障措施(1)人身安全保障措施1)进入施工现场,必须正确佩戴安全帽(系好下颌带,安全帽完好),不穿宽大服装、拖鞋等不安全装束;2)远离各种机械设备、电气线路,防止机械、电气伤害;3)进入基坑临边处、各种洞口处,要精力集中,防止高处坠落;4)注意铁钉、钢筋等地面环境状况,防止扎、碰、挂及摔倒等其他伤害。
(2)现场布置安全保障措施1)设置安全标志,在本工程现场周围配备、架立安全标志牌。
2)施工现场的布置符合防火、防洪、防雷电等安全规定和文明施工的要求。
3)保证消防器材的维护,消防器材保存库房安排专人管理,所有施工人员熟悉并掌握消防设备的性能和使用方法。
4)基坑临边防护严格按规范和方案要求进行布设,并设置醒目的基坑防掉落警示标示。
(3)基坑开挖安全保障措施1)开挖基坑时必须分层下挖。
基坑较深时,应搭上、下跳板或梯子,并根据土质情况逐段支撑,经检查确认安全后,方可继续开挖。
中国土石方工程标准大全土:是各类岩石经长期地质营力作用风化后的产物,是由各种岩石碎块和矿物颗粒组成的松散集合体。
粒组:将工程性质相似,颗粒大小相近的土粒归并成组,按其粒径大小分成若干组别,称为粒组。
土的结构:指组成土的土粒大小、形状、表面特征,土粒间的连结关系和土粒的排列情况,其中包括颗粒或集合体间的距离、孔隙大小及其分布特点。
塑性指数:粘性土中含水量在液限与塑限两个稠度界限之间时,具有可塑性,且可塑性的强弱可由这两个稠度界限的差值大小来反映,这差值就称为塑性指数I P。
即一、渗透系数:反映土的透水性能的比例系数,是水力梯度为1时的渗透速度,其量纲与渗透速度相同。
其物理含义是单位面积单位水力梯度单位时间内透过的水量。
角点法:利用角点下的应力计算公式和应力叠加原理推求地基中任意点的附加应力的方法称为角点法。
侧限压缩模量:土在完全侧限条件下,竖向附加应力σz与相应竖向应变εz之比值,即Es=σz/εz。
附加应力:在外荷作用下,土体中各点产生的应力增量。
基底压力:基础底面传递给地基表面的压力,由于基底压力作用于基础与地基的接触面上,故也称基底接触压力。
平均固结度:土层发生渗流固结,在某一时刻t,土层骨架已经承担起来的有效应力对全部附加压应力的比值,称为土层的平均固结度。
极限承载力:地基从局部剪损破坏阶段进入整体破坏阶段,即将丧失稳定性时的基底压力。
临界荷载:塑性区最大深度限制在基础宽度的四分之一(或三分之一)时相应的基底压力。
容许承载力:地基稳定有足够的安全度,并且变形控制在建筑物的容许范围内时,单位面积所能承受的最大荷载抗剪强度:指土体抵抗剪切破坏的极限能力,其数值等于土体产生剪切破坏时滑动面上的剪应力。
库仑定律:当土所受法向应力不很大时,土的抗剪强度与法向应力可近似用线性关系表示,这一表征土体抗剪强度与法向应力的公式即为库仑定律表达式式中:c-内聚力,φ-内摩擦角,σ-法向应力,τf-抗剪强度。

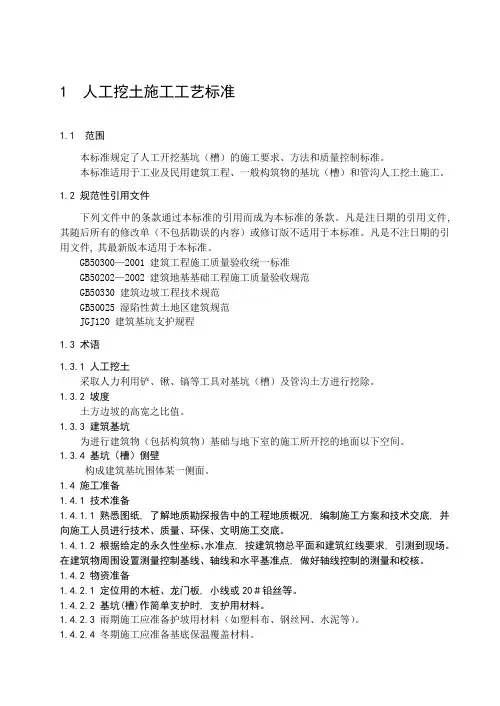

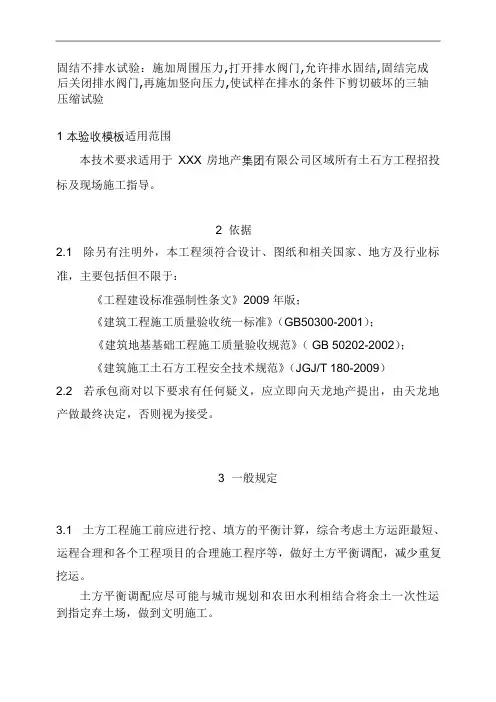

固结不排水试验:施加周围压力,打开排水阀门,允许排水固结,固结完成后关闭排水阀门,再施加竖向压力,使试样在排水的条件下剪切破坏的三轴压缩试验1 本验收模板适用范围本技术要求适用于XXX房地产集团有限公司区域所有土石方工程招投标及现场施工指导。
土方开挖细则范文
一、准备工作
1.施工前必须制定土方开挖方案,并按规定报批。
2.根据开挖深度和荷载要求,确定土方开挖的范围和定位。
3.清理开挖现场周边的杂物和垃圾,确保施工安全。
二、开挖方法
1.根据土质和挖掘深度,可采取手工开挖、机械开挖或爆破开挖等方法。
2.手工开挖时,应根据开挖深度设置防护措施,保障施工人员的安全。
3.机械开挖应使用合适的挖掘机械,并在挖掘前调整机械的工作参数
以及斗齿的磨损程度。
4.爆破开挖时,必须按照爆破设计方案进行施工,确保施工安全和周
围环境的不受影响。
三、开挖要求
1.开挖深度和范围必须按照设计要求进行,并且开挖面的坡度应符合
规范规定。
2.土方开挖过程中必须保持开挖面的稳定,防止塌方和滑坡的发生。
3.在土壤湿度较高或存在临时地下水时,应采取排水措施,确保开挖
面干燥。
4.开挖断面不得有突出的石头、树根等障碍物,以免影响后续工序。
5.开挖完成后应及时清理开挖面,保持面整洁。
四、安全措施
1.在进行土方开挖施工前,必须做好工地标识,明确施工区域,并设置警示标志,避免人员和机械的交叉作业。
2.施工现场应配备必要的安全设施和人员,如工地围栏、安全帽、工地标语等。
3.施工过程中要加强监督和管理,保证人员的安全和作业的质量。
综上所述,土方开挖细则是土方工程中非常重要的一步,通过对开挖方法和要求的详细规定,可以保证土方工程施工的顺利进行。
在实际施工中,需要根据具体情况进行适当的调整,以确保工程的质量和安全性。
土方开挖工程施工工艺标准土方开挖工程施工工艺标准一、施工准备施工机具:1.反铲挖掘机.2.自卸汽车.作业条件1.土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕.2.设置排水防洪设施,在施工区域内,设置临时或永久性排水沟,或在场地周围地段修筑挡水堤坝,在较高处设置截水沟或排洪沟,阻止地面雨水流入施工区域内.3.建筑物位置的标准轴线桩,构筑物的定位控制桩,标准水平桩及灰线尺寸,必须经过检查,并办完预检手续.4.夜间施工时应合理安排工序,防止错挖或超挖,施工场应根据需要安设照明设施,在危险地段应设置明显标志.5.开挖低于地下水位的槽、管沟时、应根据当地工程地质资料、采取措施降低地下水位,一般要降至低于开挖底的0.5m,然后再开挖.6.在滑坡地段挖方时,应符合下列规定.1施工前应熟悉工程地质勘察资料,了解现场地形,地貌及滑坡迹象等情况.2不宜在雨期施工.3尽量遵循先整治后开挖的施工程序.4不应破坏挖方上坡的自然植被和排水系统,防止地面水涌入土体.5严禁在滑坡体上部弃土或堆放材料.7修建临时设施,修好现场供水、供电、供压缩空气当开挖砼时管线、并试水、试电、试气、搭设必须的临时工棚工具、材料库、维修棚、休息棚、茶炉棚等.8作好设备试运转,对现场挖土,运输车辆及各种辅助设备进行维修检查,试运转,并运往现场.9.在软土地区开挖基坑槽或管沟时、除按相应规定外,尚应符合下列规定:1施工前必须做好地面排水和降低地下水位工作,地下水位应降低至基低以下-1.0m后,方可开挖,降水工作应持续至回填完毕.2施工机械行驶道路应填筑适当厚度的碎砾石,必要时应铺设工具式路基箱板或梢排等.10.在胀土地区开挖基坑槽或管沟时,除按相应规定外,沿应符合下列规定.1场地平整后,至基坑槽或管沟开挖宜间隔一段时间,以减少基土的胀缩变形.2开挖前应做好排水工作,防止地表水施工用水和生活废水浸入施工场地或冲刷边坡.二、操作工艺1.在天然湿度的土中,开挖基础坑槽和管沟时,当挖土深度不超过下列数值规定时,可不放坡、不加支撑.1密实、中密的砂土和碎石类土充填物为砂土为2硬塑、可塑的轻亚粘土及亚粘土为3硬塑、可塑的粘土和碎石类土充填物粘性土为4坚强的粘土为超出上述规定深度,在5m以内时,当土具有天然湿度,构造均匀水文地质条件好,且无地下水,不加支撑的基坑槽和管沟,必须放坡,边坡最陡坡应符合下规定不加支撑深度在5m内的基坑槽、管沟边坡的最陡度不加支撑注:1.静载指堆土或材料等,动载指机械挖土或汽车运输作业等.静载或动载距挖方边缘的距离应保证边坡和直立壁的稳定,堆土或材料应距挖方边缘以外,高度不超过.2.当有成熟施工经验时,可不受本表限制.2.基坑槽、管沟的开挖应连续进行,尽快完成,施工中应防止地面水流入坑沟内,以免边坡塌方或基土遭到破坏;采用机械开挖基坑槽或管沟时,可在基底标高以上预留一层用人工清理,其厚度应根据施工机械确定.3.开挖浅的条形基础、如不放坡时,应先沿灰线直边切出槽边的轮廓线,一般粘性土可自上而下分层开挖,每层深度以60cm为宜,从开挖端部逆向倒退按踏步型挖掘碎石类土,先用镐翻松,正向挖掘,每层深度视翻土厚度而定,每层应清底和出土然后逐步挖掘.4.沟端开挖法,反铲停于沟端,后退挖土,往沟一侧弃土或装往汽车运走,挖掘宽度亦不受机械最大挖掘半径限制,同时可挖到最大深度,其最大一次挖掘宽度为反铲有效挖掘半径的2倍,或采用嵊沟端开挖法完成作业.1沟侧开挖法,反铲停于沟侧,沿沟边开挖,汽车停在机旁装土,或往沟侧卸土,本法铲臂回转角度小,能将土弃于距沟边较远的地方,但边坡不好控制,一般用于横挖土层和需将土方卸到离沟边较远的距离时使用.2沟角开挖法,反铲位于沟前端的边角上,随着沟槽的掘进,机身沿着沟边往后作形移动,臂杆回转角度平均在45度左右,适用了开挖土质较硬,宽度较小的沟槽.5.基坑槽管沟的直立壁和边坡,在开挖的过程和敞露期间应防止塌陷必要时应加以保护;在挖方上侧弃土时,应保证边坡和直立壁的稳定,当土质良好时,抛于槽边的土方或材料应距槽沟边缘0.8m以外,高度不宜超过1.5m.在柱基周围、墙基或围墙侧,不得堆土过高.在挖方下侧弃土时,应将弃土堆表面整平并向外倾斜,弃土堆表面应低于相邻挖方场地的设计标高,或在弃土堆与挖方场地之间设置排水沟,防止地面水流入挖方场地.6.在挖方边坡上如发现岩土内有倾向于挖方的软弱夹层或裂隙面时,应通知设计单位采取措施,防止岩土下滑.7.开挖基坑槽或管沟时,应合理确定开挖顺序和分层开挖深度,当接近地下水位时,应先完成标高最低处的挖方以便于在该处集中排水,开挖后,在挖到距槽底50cm以内时,测量放线人员应抄出距槽底50cm干线,向每条槽端部20cm处每隔2-3m,在槽帮上钉水平标高小木橛,在挖至接近槽底标高时,用尺事先量好的50cm标准尺杆随时以小木橛上平梭该槽底标高,最后由两端轴线中心线引桩拉通线,检查距槽边的尺寸,确定槽宽标准据些修整槽帮,最后清除槽底土方,修底铲平.8.开挖浅管沟时,与浅条形基础开挖基本相同,仅沟帮不切直修平,标高按龙门板下返沟底尺寸,符合设计标高后,再从两端龙门板下的沟底标高上返50cm,拉小线用尺检查沟底标高,最后修整沟底.9.开挖放坡的坑槽和管沟时,应先按施工方案规定的坡度,粗略开挖,再分层按坡度要求做出坡每隔3m左右做一条,以此线为准可进行铲坡,深管沟挖土时,应在沟帮中留出宽80cm左右的倒土台.10.开挖大面积浅基坑时,沿坑面开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点.11.开挖基坑槽的坑,在场地有条件堆放时,一定留足日填需用的好土,多余的土方应一次运至弃土处,避免二次捣运.12.基坑槽或管沟需设置坑壁支撑时,应根据开挖深度,土质条件,地下水位,施工方法,相邻建筑物和构筑物等情况,进行选择和设计,支撑必须牢固可靠,确保安全施工.坑壁支撑有钢木支撑、钢木板桩、钢筋砼护坡桩和钢筋砼地下连续墙等.三、坑壁支撑施工要求1.坑壁支撑宜选用质地坚实,无枯节、透节、穿心裂折的松木或柱木,不宜使用杂木.2.支撑应随挖随撑,并严密顶紧牢固严禁挖好后一次支撑.3.挡土板或板桩与坑壁的填土要分层回填夯实,使之严密接触.4.埋深的拉锚需用挖沟方式埋设沟宽尽可能小,不许采取全部开挖回填方式.抗动土体固结状态,拉锚安装后要预拉紧,预应力不小于设计计算值的5-10%.每根拉锚松紧程度应一致.5.锚杆埋设,其锚固段应埋在稳定性较好的土层或岩层中,并用水泥砂浆灌注密实,锚固长度经计算或试验确定不得锚固在柱软土层中.6.施工中应及时加固或更换,加固办法可打紧受力较小部分的木楔或增加立柱及横撑等,如换支撑时应先加新撑后拆旧撑,如改支承在砼基础上,须待达到设计要求强度后,方可将被替换的支撑拆除,如基坑附近建筑物有下沉、变形情况,应立即分析原因,采取措施处理.7.对深基坑开挖,除观测邻近建筑物变形外,还应测试桩和支撑的内应力,当内应力达到设计值的90%时或支护变形大于10mm时要采取防范措施. 8.支撑的拆除应按回填顺序依次进行,多层支撑应自下而上逐层拆除,拆除一层,经回填夯实后,再拆上层,拆除支撑时,应注意防止附近建筑物产生下沉和破坏,必要时采取加固措施.土方开挖特殊问题的处理:在土方施工中,产生滑坡和塌方的原因主要有:1边坡坡度不够,倾角过大,土体因自重及雨水或地下水浸入,剪切应力增加,内聚力减弱,使土体失稳而滑动或塌方.2开堑挖方,不合理的切割坡脚,或坡脚被地表、地下水冲蚀;共或斜坡段下部被冲沟、排水沟所切,地表地下水浸入坡体,或开坡放炮将坡脚松动等原因,使斜坡坡度加大,破坏了土体岩体的内力平稳,使上部土体或岩体失去稳定而滑动或塌方.3土体或岩体本身层理发达,破碎严重,或内部夹有软弱层如软泥,受水浸后滑动或塌落.4土层下有倾斜岩层,或夹层倾斜度较大,或土层下的岩层虽近于水平,但距边坡过近,边坡倾度过大,在堆土或堆置材料荷载和地表地下水作用下,增加了土体的负担,降低了土与土、土体与岩面之间的抗剪强度而引起滑坡或塌方.5土工构筑物如路堤、土坝设置在尚未稳定的古老滑坡上,或易滑动的坡积土层上,填方增荷后,重心改变,在外力和地表地下水作用下,触发古老滑坡复活,再次产生滑坡.处理措施方法1排除地面水1做好泄洪系统,在滑坡的范围外设置多道环形截水沟,以拦截附近坡面的地表水.为防止水沟被淤塞和减少地表水下渗,应做好截水沟上方坡面的整平和压实工作.2在滑坡区域内,修设排水系统,疏导地表、地下水,阻止其大量滑坡段内冲刷地基.主排水沟宜与滑坡滑动方向一致,沟底设防渗层;支排水沟与滑坡方向成30.-45.斜交,防止冲刷坡脚.无条件修筑正式排水工程,做好现场临时排水泄洪设施或保留原有场地自然排水系统,并进行必要的整修和加固.3处理好滑坡区域附近的生产及生活用水,防止浸入滑坡塌方地段.2排除地下水1如因地下水的活动有可能形成山坡浅层滑坡时,可采用支撑盲沟.盲沟应布置在平等于滑坡滑动方向有地下水露头处.2设置坡面拱形治水沟,各拱互相连接,使水路通畅.亦可随边坡高度分层砌筑拱圈.3滑坡体施工中的预防措施方法1加强地质勘察和调查研究,注意地质构造如岩土性质、岩层生成情况、岩层倾角,裂隙节理分布等及地表、地下水流向和分布.认真规划,采取合理的施工方法,避免破坏土坡地表的排水、泄洪设施,消除滑坡、塌方因素,保持坡体稳定,预防滑坡、塌方发生.2保持边坡有足够的坡度,避免随意切割坡体尽量削成较平缓的坡度或做成台阶形,使中间有1-2个平台以增加稳定.土质不同时,视情况分削去,以减轻边坡负担.以坡脚处有弃土条件时,将土方填至坡脚,筑挡土堆或修筑台地.如整平时挖方时必须切割坡脚且不设挡土墙时,一般应按切割深度,将坡脚随原自然坡度由上向下削坡,逐渐挖至要求的坡脚深度.3尽量避免在坡脚处取土,在坡肩上设置弃地区,以免破坏原边坡的自然平稳造成滑坡.在斜坡地段挖方时,应遵守由上至下分层的开挖程序.位于斜坡层上的填土,应验算其稳定性,防止填土沿坡面滑动.在斜坡上填方时,应遵守由下往上分层填压的施工程序,避免集中弃土.一般还应在斜坡的坡脚处堆筑能抵抗滑坡体下滑的土堆体,并使堆填土的坡度不陡于原坡体的自然坡度,使之起反压作用,以阻挡坡体滑动增加边坡稳定.4对可能出现的浅层滑坡,如滑坡土方量不大时,最好将滑坡体全部挖除;如土方量较大不能全部挖除,且表层破碎含有滑坡夹层时,可对滑坡体采取深翻、推压,打乱滑坡夹层,表面压实等措施,减少滑坡因素.5发现滑坡裂缝,及时填平夯实;沟渠开裂漏水及时修复.9.在软土地区开挖基坑槽或管沟时,应符合下列规定:1相邻基坑槽和管沟开挖时,应遵循先深后浅或同时进行的施工顺序,并应及时作好基础.2在密集群桩上开挖基坑时,应在打桩完成后隔一段时间,再对称开挖,在密集群桩附近开挖基坑槽时,应采取措施防止桩基移位.3基坑槽开挖后,应尽量减少对基土的扰动,如基础不能及时施工时,可在基底标高以上留-0.3m土层不挖,待作基础挖除.10.在膨胀地区开挖基坑槽或管沟时,应符合下列规定:1开挖后,基土不得受烈日曝晒或雨水浸泡,必要时可预留.2采用砂地基时,应将砂浇水至饱和时再铺填夯实,不得采用向基坑或管沟内浇水使砂沉落的施工方法.11.雨期施工应符合下列规定1雨期施工的工作面不宜过大,应逐片逐段的分期完成,重要的或特殊的土方工程,应尽量在雨期前完成.2雨期施工中应有保证工程质量和安全施工的技术措施,并应随时掌握气象变化情况.3雨期施工前,应对施工场地原有排水系统进行检查,疏浚和加固,必要时应增加排水措施,保证排水畅通,在施工场地周围应防止地面水流入场地. 4雨期施工前,应保证现场运输道路畅通,道路路面应根据需要加铺炉渣砂砾或其它防滑材料,必要时应加高加固路基,道路两侧应修好排水沟,在低洼积水处应设置涵管以利泄水.5雨期开挖基坑或管沟时,应注意边坡稳定,必要时可适当放缓边坡,坡度或设置支撑,施工时应加强对边坡和支撑的检查.6雨期开挖基坑或管沟时,应在坑槽外侧围以土堤或开挖水沟,防止地面水流入.12.冬期施工应符合下列规定1土方工程不宜在冬期施工,如必须在冬期施工时,其施工方法应经技术经济比较后确定,施工前应周密计划,做好准备,做到连续施工.2采用防止冻结法开挖土方时,可用冻结前用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于0.3m.3松碎冻土VS机具和方法,应根据土质、冻结深度、机具性能和施工条件等确定,当冻土层厚度较小时,可采用铲运机、推土机、或挖土机直接开挖.当浆土层厚度较大时,可采用松土机,破冻土犁,重锤冲击,或爆破法松碎. 4融化冻土应根据工程量大小,冻结深度和现场条件选用锯末或谷壳焖火烘烤法、蒸汽或热水循环针法和电热法等.融化时应按开挖顺序分段进行,每段大小应适用当天挖过的工程量.5开挖基坑槽或管沟时,必须防止基础下的基土遭受冻结,如基坑槽开挖完毕至地基与基础施工或埋设管道之间有间歇时间,应在基底标高以上预留适当厚度的松土或用其它保温材料覆盖.6冬期开挖土方时,如可能引起邻近建筑物或构筑物的地基或其它地下设施产生冻结破坏时,应采取防冻措施.7在挖方上侧弃置冻土时,弃土堆坡脚至挖方上边缘的距离,应以常温条件下规定距离,再加上弃土堆的高度.8冬期施工时,运输机械和行驶道路均应采取防滑措施,以保证安全.因冻结可能遭受破坏的机械设备、炸药、油料和降低地下水位措施等,应采取保温或防冻措施.四、质量标准一保证项目柱基、基坑、基槽和管沟基底的土质必须符合设计要求,并严禁扰动.土方开挖工程质量检验标准mm五、成品保护1.对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,也不得坐在龙门板上休息.并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求.定位标准桩和标准水准点也应定期测量和检查是否正确.2.土方开挖时,应防止邻近已有建筑物或构筑物、道路管线等发生下沉和变形.必要时应与设计单位或建单位协商采取防护措施,并在施工中进行沉降和位移观测.3.施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工.如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护.在敷设有地上或地下管道、电线的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防损坏管线.六、应注意的质量问题1.基底超挖.开挖基坑槽或管沟不得超过基底标高,如个别地方超挖时,其处理方法应取得设计单位的同意.2.软土地区桩基挖土应注意的问题.在密集群桩上开挖基坑时,应在打桩完成后间隔一段时间,再对称挖土.在密集桩附近开挖基坑基坑槽时,应采取措施防止桩基位移.3.基底未保护.基坑槽开挖后,应尽量减少对基土的扰动.如基础不能及时施工时,可在基底标高以上留0.3m土层不挖,待作基础时再挖除.4.施工顺序不合理.土方开挖宜先从低处开挖,分层分段依次进行,形成一定坡度,以得排水.5.开挖尺寸不足.基坑槽或管沟底部的开挖宽度,除结构宽度外,应根据施工需要增加工作面宽度.如排水设施,支撑结构等所需宽度.6.基坑槽或管沟边坡不直不平、基底不平的缺陷.应加强检查,随挖随修、并要认真验收.七、土方开挖安全技术措施1.基坑开挖时,两人操作间距应大于2.5m,多台机械开挖,挖土机间距应大于10m,挖土应由上而下,逐层进行,严禁先挖坡脚或逆坡挖土.2.挖土方不得在危岩、孤石的下边,或贴近未加固的危险建筑物的下面进行.3.基坑开挖应严格按要求放坡,操作时应随时注意土壁的变动情况,如发现裂纹或部分坍塌现象,应及时进行支撑或放坡,并注意支撑的稳固和土壁的变化.4.机械多台阶同时开挖,应验算边坡的稳定,挖土机离边坡应有一定的安全距离,以防坍方,造成翻机事故.5.深基坑上下应先挖好阶梯或支撑靠梯,或开斜坡道,采取防滑措施,禁止踩踏支撑上下,坑四周应设安全栏杆.6.人工吊运土方时,应检查起吊工具,绳索是否牢靠,吊斗下面不得站人,卸土堆应离开坑边一定距离,以防造成坑壁坍方.八、施工注意事项1.在土方开挖的过程中,如出现滑坡迹象如裂缝、滑动等时,应立即采取下列措施:1暂停施工,必要时所有人员和机械撤至安全地点.2通知设计单位提出处理措施.3根据滑坡迹象设置观测点, 观测滑坡体平面位移和沉降变化,并作好记录.2.土方开挖过程中要保护好,排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场地.3.施工过程中应检查平面位置、水平标高、边坡坡度、压实度、排水降低地下水位系统,并随时观测周围的环境的变化.4.土方工程施工,应经常测量和核对其平面位置,水平标高和边坡坡度平面控制,桩和水准控制点采取可靠的保护措施,定期复测和检查,土方不应堆在基坑边缘.。

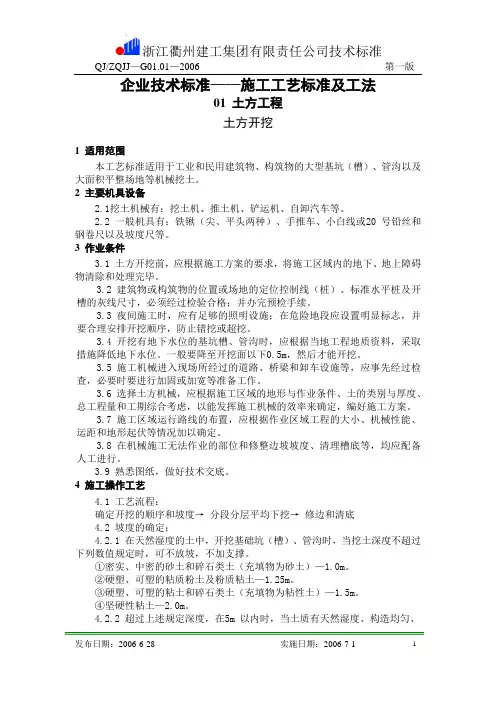

企业技术标准——施工工艺标准及工法01 土方工程土方开挖1 适用范围本工艺标准适用于工业和民用建筑物、构筑物的大型基坑(槽)、管沟以及大面积平整场地等机械挖土。
2 主要机具设备2.1挖土机械有:挖土机、推土机、铲运机、自卸汽车等。
2.2 一般机具有:铁锹(尖、平头两种)、手推车、小白线或20 号铅丝和钢卷尺以及坡度尺等。
3 作业条件3.1 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。
3.2 建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。
3.3 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
3.4 开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。
一般要降至开挖面以下0.5m,然后才能开挖。
3.5 施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。
3.6 选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。
3.7 施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。
3.8 在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。
3.9 熟悉图纸,做好技术交底。
4 施工操作工艺4.1 工艺流程:确定开挖的顺序和坡度→分段分层平均下挖→修边和清底4.2 坡度的确定:4.2.1 在天然湿度的土中,开挖基础坑(槽)、管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑。
①密实、中密的砂土和碎石类土(充填物为砂土)—1.0m。
②硬塑、可塑的粘质粉土及粉质粘土—1.25m。
③硬塑、可塑的粘土和碎石类土(充填物为粘性土)—1.5m。
④坚硬性粘土—2.0m。
4.2.2 超过上述规定深度,在5m 以内时,当土质有天然湿度、构造均匀、水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。
工程技术统一标准
编号: QYBZ(土建)-001
土方开挖
编制日期:2012/8/9
目录
1、控制项目 (2)
2、引用标准 (2)
3、施工工艺 (2)
4、施工过程控制 (2)
5、质量标准 (4)
6、成品保护 (4)
7、质量通病防治措施 (5)
土方开挖技术标准
一、控制项目
标高、平面位置、放坡坡度、表面平整、安全防护、挡水排水沟集水坑留设
二、引用标准
《山东省建筑工程施工工艺规程》(DBJ14-032-2004)
《建筑地基基础工程施工质量验收规范》(GB50202-2002)
三、施工工艺流程
施工准备→测量放线→排水降水→机械挖土→人工修整→验收
四、施工过程控制
(一)施工准备控制:
1、施工人员机具准备
挖掘机械、器具到场,并经检验能正常工作;人员到位。
2、现场准备
(1)土方工程应在定位放线后施工。
在施工区域内,有碍施工的已有建筑物和构筑物、道路、沟渠、管线、坟墓、树木等,应在施工前妥善处理。
(2)施工前应检查定位放线、排水和降水系统,合理安排土方运输车辆的行走路线和弃土场地,做好施工场地内的临时道路。
3、技术准备控制
(1)施工单位依据拟建建筑物、周围管线构建筑物的布置、工程地质条件、气象条件编制施工方案报监理及甲方审批→监理编制控制细则→建设单位审批备案→现场交底(监理、甲方参加)。
(2)设置平面控制桩和水准点,作为施工测量和工程验收的依据
(3)向施工人员进行技术、质量、安全施工交底工作
临时性挖方边坡值
注:①设计有要求时,应符合设计标准。
②如采用降水或其他加固措施,可不受本表限制,但应计算复核。
③开挖深度,对软土不应超过4m,对硬土不应超过8m。
(二)施工过程控制
1、测量放线
依据规划设计要求的建筑物位置定位,测量放处开挖的上下边线。
分层开挖的要放出该层开挖的底边线。
2、机械开挖
按施工方案确定的开挖顺序进行开挖,在开挖的过程中要对开挖的位置、标高进行控制,避免超挖或少挖而引起基地挠动、坡度过大、坡度过小、无操作面等问题的发生。
应经常测量和校核其平面位置、水平标高和边坡坡度。
平面控制桩和水准控制点应采取可靠的保护措施,定期复测和检查。
必须遵循由上至下的开挖顺序,严禁先切除坡脚
3、基坑四周应当设置安全防护设施和醒目的警示标志,并用有效的挡水和排水设施,防止水沿坑壁流入基坑。
4、雨季施工
(1) 雨季施工的工作面不宜过大,应逐段、逐片的分期完成。
挖方时并应预留20~30cm厚度,待施工垫层前挖除。
重要的或特殊的土方工程,应尽量在雨期前完成。
(2) 雨季施工中应有保证工程质量和安全施工的技术措施,并应随时掌握气象变化情况。
(3) 雨季施工前,应对施工场地原有排水系统进行检查、疏浚或加固,应增备排水设备及设施,保证水流畅通。
在施工场地周围应防止地面水流入场内。
在傍山、沿河地区施工,应采取必要的防洪措施。
(4) 雨季施工时,应保证现场运输道路畅通。
道路路面应根据需要加铺炉渣、砂砾或其他防滑材料,必要时应加高加固路基。
道路两侧应修好排水沟,在低洼积水处应设置涵管,以利泄水。
5、冬季施工
(1) 冬季开挖土方时,可在冻结前用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于0.3m。
如基础垫层不能紧跟施工,应将基坑(槽) 复盖,防止基土结冻。
(2) 破碎冻土采用的机具和方法,应根据土质、冻结深度、机具性能和施工条件等确定。
当冻土层厚度较小时,可采用铲运机、推土机或挖土机直接开挖。
当冻土层厚度较大时,可用松土机、破冻土犁、重锤冲击、劈土锥(楔)或爆破法破碎。
(3) 冬期开挖土方时,如可能引起临近建筑物(或构筑物)的地基或其他地下设施产生冻结破坏时,应采取防冻措施。
(4) 在挖方上侧弃置冻土时,弃土堆坡脚至挖方上边缘的距离,应为常温条件下规定的距离再加上弃土堆的高度。
(5) 冬期施工时,运输机械和行驶道路均应采取防滑措施,以保证安全。
因冻结可能遭受损坏的机械设备和降低地下水位设施等,应采取保温或防冻措施。
6、在整个施工中过程要对边坡及周围建筑进行沉降和位移观测,及时发现问题。
五、质量标准:
土方开挖工程质量检验标准
1、施工场地周围应做排水沟,或做成一定排水坡度。
2、边坡坡脚做好排水设施,防止水渗入。
3、基坑(槽) 的边坡坡度,一定要符合要求。
4、土方不应堆在基坑边缘。
材料堆放应距坑沿1m以上的距离。
5、重物距土坡安全距离:汽车不小于3m;马车不小于2m;起重机不小于4m;土方堆放不小于1m,堆土高度不超过1.5m。
6、当基坑较深或晾槽时间较长时,为防止边坡失水松散或地面水冲刷、浸润影响边坡的稳定,应采用薄膜或砂浆覆盖,或砌石、草袋装土堆压、挂铁丝网抹水泥砂浆等方法保护。
7、坡顶避免堆放超过限额的静载物质,同时避免外力的震动。
在基坑(槽)回填并稳定前要保持对基坑边坡位移及沉降的观测。
8、基坑(槽) 挖至设计标高后,对原土表面不得扰动。
七、质量通病防治措施:
1. 场地积水(场地范围内局部积水)
产生原因:
(1) 场地周围未做排水沟或场地未做成一定排水坡度,或存在反向排水坡。
(2) 测量偏差,使场地标高不一。
防治措施:
(1) 按要求做好场地排水坡和排水沟。
(2) 做好测量复核,避免出现标高错误。
2. 挖方边坡塌方(在挖方过程中或挖方后,边坡土方局部或大面积塌陷或滑塌)
产生原因:
(1) 基坑(槽)开挖较深,未按规定放坡。
(2) 在有地表水、地下水作用的土层开挖基坑(槽),未采取有效降排水措施。
(3) 坡顶堆载过大或受外力震动影响,使坡体内剪切应力增大,土体失去稳定而导致塌方。
(4) 土质松软,开挖次序、方法不当而造成塌方。
防治措施: 根据不同土层土质情况采用适当的挖方坡度;做好地面排水措施,基坑开挖范围内有地下水时,采取降水措施;坡顶上弃土、堆载,使远离挖方土边缘3~5m;土方开挖应自上而下分段分层依次进行,并随时做成一定坡势,以利泄水;避免先挖坡脚,造成坡体失稳;相邻基坑(槽)开挖,应遵循先深后浅,或同时进行的施工顺序。
处理方法,可将坡脚塌方清除,做临时性支护(如堆装土草袋设支撑护墙)措施。
3. 超挖(边坡面界面不平,出现较大凹陷)
产生原因:
(1) 采用机械开挖,操作控制不严,局部多挖。
(2) 边坡上存在松软土层,受外界因素影响自行滑塌,造成坡面凹洼不平。
(3) 测量放线错误。
防治措施:机械开挖,预留0.3m厚采用人工修坡;加强测量复测,进行严格定位。
4. 基坑(槽)泡水(地基被水淹泡,造成地基承载力降低)
产生原因:
(1) 开挖基坑(槽)未设排水沟或挡水堤,地面水流入基坑(槽)。
(2) 在地下水位以下挖土,未采取降水措施将水位降至基底开挖面以下。
(3) 施工中未连续降水,或停电影响。
防治措施:开挖基坑(槽)周围应设排水沟或挡水堤;地下水位以下挖土应降低地下水位,使水位降低至开挖面以下0.5~1.0m。
5. 基底产生扰动土
产生原因:
(1) 基槽开挖时排水措施差,尤其是在基底积水或土壤含水量大的情况下进行施工,土很容易被扰动。
(2) 土方开挖时超挖,后又用虚土回填,该虚土经施工操作后亦改变了原状土的物理性能,
变成了扰动土。
防治措施:
(1) 认真做好基坑排水和降水工作。
降水工作应待基础回填土完成后,方可停止。
(2) 土方开挖应连续进行,尽量缩短施工时间。
雨季施工或基槽(坑)开挖后不能及时进行下一道工序施工时,可在基底标高以上留15~30cm的土不挖,待下一道工序开工前再挖除。
采用机械挖土时,应在基底标高以上留一定厚度的土用人工清除。
冬季施工时,还应注意基底土不要受冻,下一道工序施工前应认真检查。
禁止受冻土被隐蔽覆盖。
为防止基底土冻结,可预留松土层或采用保温材料覆盖措施,待下一道工序施工前再清除松土层或去掉保温材料覆盖层。
(3) 严格控制基底标高。
如个别地方发生超挖,严禁用虚土回填。
处理方法应征得设计单位的同意。
