第一部分通用合同条款词语涵义及适用语言第一条下列名词和用语,除上下文另有约定外,具有本条赋予的含义:一“委托人”是指承担工程建设项目直接建设管理责任,委托监理业务的法人或其合法继承人。
二、“监理人”指受委托人委托,提供监理服务的法人或其合法继承人。
三、“承包人”指与委托人(发包方)签订施工合同,承担工程施工的法人或其合法继承人。
四、“监理机构”指监理人派驻工程现场直接开展监理业务的组织,由总监理工程师、监理工程师和监理员以及其他的人员组成。
五、“监理项”目是指委托人委托监理人实施建设监理的工作建设项目。
六、“服务”是指监理人根据监理合同约定所承担的各项工作,包括正常服务、附加服务。
七、“正常服务”指监理人按照合同约定的监理范围、内容和期限所提供的服务。
八、“附加服务”指监理人为委托人提供正常服务以外的服务。
九、“服务酬金”指本合同中监理人完成“正常服务”、“附加服务”应得到的正常服务酬金和附加服务酬金。
十、“天”指日历天。
十一、“现场“指监理项目实施的场所。
十二、本合同适用的语言文字为汉语文字。
第二条本合同适用的语言文字为汉语文字。
监理依据第三条监理的依据是有关工程建设的法律、法规、规章和规范文件:工程建设强制性条文、有关技术标准;经批准的工程建设项目设计文件其相关文件,监理合同、施工合同等合同文件。
具体内容在专用合同条款中约定通知和联系第四条委托人应指定一名联系人,负责与监理机构联系,更换联系人时,应提前通知监理人。
第五条在监理合同实施过程中,双方的联系均应以书面函件为准,在不做出紧急处理即可能导致安全,质量事故的情况下,可先以口头形式通知,并在48小时内补做书面通知。
第六条委托人对委托监理范围内工作项目实施的意见和决策,应通过监理机构下达,法律、法规另有规定的除外。
委托人的权利第七条委托人享有如下权利:一、对监理工作进行监督、检查,并提出撤换不能胜任监理工作人员的建议或要求;二、对工程建设中质量、安全、投资、进度方面的重大问题的决策权;三、核定监理人签发的工程计量、付款凭证;四、要求监理人提交监理月报、监理专题报告、监理工作报告和监理工作总结报告;五、当监理人发生本合同专用条款约定的违约情形时,有权解除本合同。
第三章协议专用条款重要部分一、本协议合用的法规及监理依据:1、《中华人民共和国建筑法》;2、本工程的监理协议、设计协议、施工承包协议;3、国家有关工程设计,施工规范质量验评标准;4、本工程的设计图纸;5、国家建设部,国家计委颁布的《工程建设监理规定》;6、安徽省、合肥市有关工程建设的地方法规;7、甲方向施工单位下达的年度、季度施工计划、验工计价等有关的办法和规定。
二、监理范围和监理工作内容:1、准备阶段(1)审查设计文献是否符合部、省鉴定批复和设计规范,施工图纸是否满足施工需要,并提出优化设计意见。
核算设计概算。
参与设计单位向施工单位进行的设计技术交底。
(2)在施工设计图纸发给施工单位之前,进行审查签证。
(3)检查开工前施工单位的复测资料,对定位情况、中线及水准桩的设立是否稳固可靠进行监理。
(4)审查施工单位实行性施工组织设计,并对劳力、机械设备、材料等进场及布置情况,以及保证质量、安全、工期和控制造价等方面的措施进行监理,并向甲方和甲方委托的建设管理单位提出监理意见。
(5)对施工单位质量保证体系是否健全、安全、质量技术措施是否贯彻进行监督、检查。
(6)审查施工单位提报的开工报告,经甲方批准后,下达开工令。
(7)审查汇总施工图纸数量,并按工程施工承发包协议内工程数量进行列表比照,建立台帐,以便作为修订承发包协议变更设计等的依据。
2、施工阶段2.1控制工程质量:2.1.1关键工序和重要部位的监理(1)对工程的关键工序和重要部位以及各个环节实行旁站监理,及时解决施工过程中的问题。
(2)对所有隐蔽工程进行检查和记录,对隐蔽工程中出现的各种问题,及时监督施工单位认真解决,必要时邀请设计单位参与检查签证。
2.1.2质量检查(1)对施工测量、放样等进行随机抽查和重点复查。
对发现的问题要做出监理记录,并告知施工单位及时纠正。
(2)检查工程材料和设备:乙方应对建筑材料、安装材料、成品、半成品、设备等按有关规定进行质量验收,对于不符合规定的材料和设备,有权严禁其进入工地和投入使用。
监理合同随着法律观念的日渐普及,合同的用途越来越广泛,合同的签订是对双方之间权利义务的最好规范。
那么一般合同是怎么起草的呢?以下是小编精心整理的监理合同范本(通用5篇),希望能够帮助到大家。
监理合同1委托单位:_________监理单位:_________本合同由_________(以下简称甲方)与_________(以下简称乙方)双方协商一致签订。
根据甲方要求,乙方愿意依照本合同所规定的条款及条文,承担_________工程建设监理服务。
兹就以下事项签订本合同。
1、工程概况:工程名称:_________工程地点:_________工程规模为:_________2、合同总价_________元。
其中工程设计监理费用_________元,土建工程监理费用_________元,安装工程监理费用_________元,合计监理费_________元。
3、责任期限:从基本设计(第一次设计联络会)开始计算起,至_________装置通过_________小时运行后6个月。
4、下列文件应被认为是组成本合同的一部分,并应被作为其一部分进行阅读和理解。
未尽事宜(以国家法律,法规和有关规定为基础),协商解决。
(1)甲方/乙方工程建设监理合同通用条款;(2)甲方/乙方工程建设监理合同专用条款;(3)本合同附件,即:本章附件a-监理服务范围;本章附件b-甲方提供的职员、设备、设施和其他;本章附件c-报酬和支付。
(4)在本合同履行中双方签署的补充协议与修正文件。
5、考虑到下文提及的甲方对乙方的支付,乙方在此向甲方承诺将遵照本合同的规定履行服务。
6、甲方在此同意按本合同中约定承担责任,按注明的期限和方式,向乙方支付根据合同规定应支付的款项,以此作为履行服务的报酬。
7、乙方不得将属于甲方产权内的财产、土地、房屋、设施对外转让、出租、变卖。
乙方临建拆除保证金为合同价款的1%(包含在质量保证金之中),施工队伍人员完全撤离电厂并将各种房屋,土地归还甲方,经甲方验收合格后,予以退还。

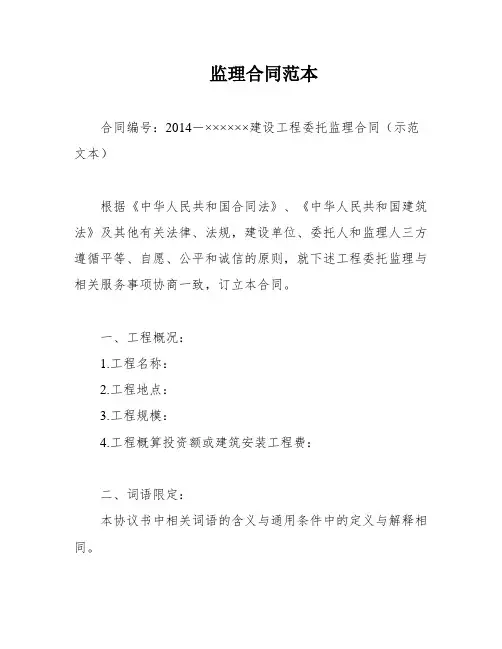

监理合同范本合同编号:2014-××××××建设工程委托监理合同(示范文本)根据《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、法规,建设单位、委托人和监理人三方遵循平等、自愿、公平和诚信的原则,就下述工程委托监理与相关服务事项协商一致,订立本合同。
一、工程概况:1.工程名称:2.工程地点:3.工程规模:4.工程概算投资额或建筑安装工程费:二、词语限定:本协议书中相关词语的含义与通用条件中的定义与解释相同。
三、组成本合同的文件:1.协议书;2.中标通知书(适用于招标工程)或委托书(适用于非招标工程);3.投标文件(适用于招标工程)或监理与相关服务建议书(适用于非招标工程);4.专用条件;5.通用条件;本合同签订后,三方依法签订的补充协议也是本合同文件的组成部分。
四、XXX工程师:XXX工程师姓名。
身份证号码。
注册号。
五、签约酬金:1.签约酬金(大写):(¥:)。
包括:1、监理酬金;2、相关服务酬金。
2.计费办法:1)公开招标监理项目计费办法以预算清单编制依据为准;2)县工程监理机构库内抽取监理项目计费方式根据〔XXXX〕XX号的规定,参照〔XXXX〕XX号文件《XXXXXXXXXXXXXXXXX》的规定执行。
3.结算方式:结算时,根据实际监理范围的工程造价,按预算编制(招标项目)或监理机构库管理办法规定的相同取费标准及系数,并按投标优惠率(招标项目)计算监理费,最终以XXXXXXXXXXX审核为准。
六、期限:监理期限:自年月日始,至年月日止(延期不增加费用)。
七、双方承诺:1.监理人向建设单位及委托人承诺,按照本合同约定提供监理与相关服务。
2.建设单位及委托人向监理人承诺,按照本合同约定派遣相应的人员,提供必要的配合和资料,并按本合同约定支付酬金。
八、合同订立:1.订立时间:年月日。
2.订立地点。
3.本合同一式柒份,具有同等法律效力,建设单位贰份,委托人贰份,监理人叁份。
第三部分专用条款一、词语定义及合同文件2.合同文件及解释顺序合同文件组成及解释顺序:协议书、洽商变更等明确双方权利义务的往来函件、合同补充条款、合同专用条款、合同通用条款、现行标准规范及有关技术文件、工程预算书。
进一步规定如下:对于同一类合同文件及往来文件,以其最新版本或最新颁发者为准;除非另有约定,合同履行过程中,双方共同签署的补充协议、会议记要、备忘录及其他文件,以及双方往来函件也视为本合同组成部分。
3.语言文字和适用法律、标准及规范3.1本合同除用汉语外,还使用不约定语言文字。
3.2适用法律和法规需要明示的法律、行政法规:《中华人民共和国建筑法》、《中华人民共和国合同法》、《建设工程质量管理条例》、《房屋建筑工程质量保修办法》,国家及本地区现行有关法律、法规。
3.3适用标准、规范适用标准、规范的名称:《工程建设标准强制性条文》、《建筑工程施工质量验收统一标准》及建筑工程各专业工程施工质量验收规范。
发包人提供标准、规范的时间:由承包人自行解决。
国内没有相应标准、规范时的约定:不采用。
4、图纸4.1发包人向承包人提供图纸日期和套数:进场前提供基础施工图;发包人提供施工图陆套给承包人(包括竣工图用图)发包人对图纸的保密要求:承包人应对施工图妥善保管,未经发包人同意,不得将施工图外传。
工程质量保修期满后,除承包人存档需要的图纸外,应将全部图纸退还给发包人。
承包人应在施工现场保留一套完整图纸,供工程师及有关人员进行工程检查时使用。
4.4 使用国外图纸的要求及费用承担:不采用。
二、双方一般权利和义务5.工程师5.2监理单位委派的工程师姓名:职务:总监理工程师发包人委托的职权:对本合同工程范围内各施工过程中的施工质量、工程进度、安全文明施工、信息资料、投资控制和工程款支付进行监督、管理及协调。
需要取得发包人批准才能行使的职权:开工、停工、复工令的下达,设计变更和技术签证,现场经济技术签证,工程款支付和施工图预算结算审核。
完整版)监理合同专用条款施工承包人的进度报告。
d)监督施工现场的施工进度,及时发现和解决影响施工进度的问题。
B.质量控制监理内容:a)审查并监督施工承包人的施工质量控制计划和质量保证体系的建立和实施;b)对施工承包人进行质量检查,及时发现和纠正施工过程中的质量问题;c)监督施工承包人进行施工材料的检验和验收工作,确保施工材料符合设计要求和质量标准。
C.安全生产监理内容:a)监督施工承包人制定安全生产计划和安全施工方案,并审核批准;b)检查施工现场的安全生产状况,及时发现和纠正安全生产隐患;c)组织安全生产教育和培训,提高施工人员的安全意识和技能。
D.合同管理监理内容:a)审查施工承包人的合同履行情况,及时发现和解决合同履行中的问题;b)审核施工承包人提出的变更、索赔、延期等要求,及时处理并报告委托人;c)协助委托人和施工承包人解决合同纠纷和争议。
E.信息管理监理内容:a)建立工程档案和施工记录,及时记录和报告施工过程中的重要事件和问题;b)审核和管理施工承包人提交的各种报告和资料,确保其真实、准确、完整;c)向委托人提供监理报告和建议,协助委托人进行决策和管理。
F.其他监理内容:根据工程实际情况,监理人还应承担其他相关监理工作,如环境保护、工程验收等。
总之,监理人在施工过程中扮演着重要的角色,其监理服务的质量和效果直接影响到工程的质量和进度。
因此,监理人应严格履行监理职责,确保工程质量、安全和合同履行,为委托人提供优质的监理服务。
审批施工承包人的工程变更申请,对变更后的造价进行评估和控制。
e)监督施工承包人的采购、施工、结算等各项费用,确保费用合理、合法。
f)定期对工程造价进行核算和分析,及时发现和解决问题。
g)报告委托人有关工程造价控制的情况,提出改进措施和建议。
D.安全生产监理内容:a)监督施工承包人遵守国家有关安全生产的法律、法规和标准,制定并执行安全生产方案。
b)检查施工现场的安全设施、安全措施和安全管理情况,及时发现和纠正安全隐患。
第三章拟签定的合同条款(GF-2012-0202)建设工程监理合同(示范文本)住房和城乡建设部制定国家工商行政管理总局第一部分协议书委托人(全称):北京首钢耐材炉料有限公司监理人(全称):根据《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、法规,遵循平等、自愿、公平和诚信的原则,双方就下述工程委托监理与相关服务事项协商一致,订立本合同。
一、工程概况1. 工程名称:首耐秦皇岛技改工程——两万吨镁碳砖生产线工程监理;2. 工程地点:河北省秦皇岛市祁连山北路11号;3. 工程规模:年产两万吨镁碳砖生产线,主厂房轴线90m*42m ;4. 工程概算投资额或建筑安装工程费:----万元。
二、词语限定协议书中相关词语的含义与通用条件中的定义与解释相同。
三、组成本合同的文件1. 协议书;2. 中标通知书(适用于招标工程)或委托书(适用于非招标工程);3. 投标文件(适用于招标工程)或监理与相关服务建议书(适用于非招标工程);4. 专用条件;5. 通用条件;6. 附录,即:附录A 相关服务的范围和内容附录B 委托人派遣的人员和提供的房屋、资料、设备本合同签订后,双方依法签订的补充协议也是本合同文件的组成部分。
四、总监理工程师总监理工程师姓名:,身份证号码:,注册号:。
五、签约酬金签约酬金(大写):(¥ )。
包括:1. 监理酬金:。
2. 相关服务酬金:。
其中:(1)勘察阶段服务酬金:。
(2)设计阶段服务酬金:。
(3)保修阶段服务酬金:。
(4)其他相关服务酬金:。
六、期限1. 监理期限:自2013 年10 月21 日始,至2014 年 6 月30 日止。
2. 相关服务期限:(1)勘察阶段服务期限自年月日始,至年月日止。
(2)设计阶段服务期限自年月日始,至年月日止。
(3)保修阶段服务期限自年月日始,至年月日止。
(4)其他相关服务期限自年月日始,至年月日止。
七、双方承诺1. 监理人向委托人承诺,按照本合同约定提供监理与相关服务。
监理合同范本专用条款一、词语定义、适用范围和法规1. 词语定义(1)“工程”是指业主委托实施监理的工程。
(2)“业主”是指承担直接投资责任的、委托监理业务的一方,以及其合法继承人。
(3)“监理单位”是指承担监理业务和监理责任的一方,以及其合法继承人。
(4)“监理工程师”是指监理单位派驻本工程现场实施监理业务的全权负责人。
2. 适用范围本合同适用的法律是国家的法律、法规,以及专用条件中议定的部门规章或工程所在地的地方法规、地方规章。
3. 监理依据(1)国家的法律、法规、规章和有关政策。
(2)有关技术标准、设计文件、技术说明。
(3)经业主批准的工程项目建设计划、规划、设计文件和其他文件。
(4)监理合同、施工合同等合同文件。
二、双方的权利和义务1. 业主的权利和义务(1)业主有选定工程总设计单位和总承包单位,以及与其订立合同的权利。
(2)业主有对工程规模、设计标准、规划设计、生产工艺设计和设计使用功能要求的认定权,以及对工程设计变更的审批权。
(3)监理单位调换总监理工程师须事先经业主同意。
2. 监理单位的权利和义务选择工程总承包单位的建议权。
选择工程分包单位的确认权与否定权。
对工程建设有关事项包括工程规模、设计标准、规划设计、生产工艺设计和设计使用功能要求,向业主的建议权。
对工程设计中的技术问题,按照安全和优化的原则,向设计单位提出建议的权利;如果拟提出的建议可能会提高工程造价,或延长工期,应当事先征得业主的同意。
当发现工程设计不符合国家颁布的建设工程质量标准或设计合同约定的质量标准时,监理单位应当书面报告业主并要求设计单位更正。
工程施工组织设计和技术方案,按照保质量、保工期和降低成本的原则,自主进行审批权,并承担由此产生的责任。
工程建设有关协作单位组织协调的主持权。
报经业主同意后,发布开工令、停工令、复工令。
工程上使用的材料和施工质量的检验权。
对于不符合设计要求及国家质量标准的材料、构配件、设备,有权通知承包商停止使用;对于不符合规范和质量标准的工序、分部、分项工程和不安全的施工作业,有权通知承包商停工整改、返工。
施工监理合同(15篇)施工监理合同1甲方:__________工乙方:__________工程队风险提示:发包人的相对义务根据法律规定发包人应办理法律规定由其办理的许可、批准或备案,包括但不限于建设用地规划许可证、建设工程规划许可证、建设工程施工许可证、施工所需临时用水、临时用电、中断道路交通、临时占用土地等许可和批准。
且发包人应协助承包人办理法律规定的有关施工证件和批件。
若发包人因未能及时办理完毕前述许可、批准或备案,由发包人承担由此增加的费用和(或)延误的工期,并支付承包人合理的利润。
为确保______公路按时、按质、按量完成,经甲乙双方共同协商,达成如下协议:一、公路建设路线及工期要求:1、公路建设路线为____________________。
风险提示:关于实际竣工日期的规定当因实际竣工日期的确认发生纠纷时,可以以相关规定参照具体情形:工程经竣工验收合格的,以承包人提交竣工验收申请报告之日为实际竣工日期,并在工程接收证书中载明;因发包人原因,未在监理人收到承包人提交的竣工验收申请报告42天内完成竣工验收,或完成竣工验收不予签发工程接收证书的,以提交竣工验收申请报告的日期为实际竣工日期;工程未经竣工验收,发包人擅自使用的',以转移占有工程之日为实际竣工日期。
2、工期要求是______年_____月_____日至______年_____月_____日。
二、公路建设的内容:公路路基开挖工程。
三、公路建设技术要求:1、土石方开挖有效路基直线段为4.5米,弯道地段为6.1米;每公里设置4个错车道,错车道有效宽度为6.1米。
2、线型要求满足行车顺适,特殊地段最大纵坡不得大于10%,纵坡长度不得大于80米,弯道最小半径不得小于15米。
3、土质边坡按1:0.5-1:0.75,坚石边坡按1:0.2,软石边坡按1:0.3的标准进行开挖。
四、工程验收及付款方式:1、乙方全部完成公路路基开挖工程后,由乡政府组织相关部门进行验收。
第三部分专用条件1. 定义与解释1.2解释1.2.1本合同文件除使用中文外,还可用 / 。
1.2.2约定本合同文件的解释顺序为:按通用条款执行。
2. 监理人义务2.1 监理的范围和内容2.1.1监理范围包括:图纸所示所有民航专业工程及设备。
2.1.2监理工作内容还包括:监理人承担本项目监理范围内全部工程的监理服务(包括相应施工合同中的所有工程及今后的变更工程),对施工承包人的施工质量、进度、费用进行全方位、全过程控制,负责工程组织协调、合同管理、信息管理以及安全生产文明施工的监督管理。
具体如下:(1)施工准备阶段主要内容a)协助委托人组织施工招标。
b)编制监理实施细则和计划,包括提出计量支付、变更、索赔、延期、质量控制等各项工作程序,并制定各种监理用表;实施细则和计划应在第一次工地会议 7 天前报委托人;获得批准后发施工承包人执行。
c)熟悉设计文件,参与设计交底工作,审查施工承包人提交的设计图纸、测量成果和施工工艺图设计,组织并跟踪施工承包人进行设计文件和技术资料的复核,并审核施工承包人提交的复核报告。
d)审批施工承包人实施本工程的施工组织设计、施工方案及施工工艺。
e)审查施工承包人、分包人资质,审核施工承包人授权的常驻现场代表的资质,审核施工承包人派驻到现场的主要技术、管理人员的资质。
f)协助委托人签订施工承包合同并监督实施。
g)组织工程量清单核查(根据施工图设计文件对合同工程量清单数量进行复核,并组织施工承包人和委托人共同审定)该项工作应在收到施工设计文件后的 28 天内完成。
h)根据本工程的具体情况编制完整的各施工合同段单位、分部和分项工程表。
i)督促和检查施工承包人建立质量保证体系。
j)密切配合施工承包人的复测工作,并对施工承包人的复测工作进行监督把关。
k)审查开工条件及报审资料,下达开工通知,批复分部分项工程开工报告。
l)监理人应在现场建立工地实验室,用于建立的平行试验检测和复检工资,该实验室应具备进行现场土工和材料一般常规实验监测的能力,并获得质量监督部门的认可。
(2)施工阶段主要监理内容A.施工进度控制监理内容:a)编制详细的施工总进度计划并控制其执行;b)编制施工年、季、月实施计划并控制其执行;c)审核施工承包人提交的总体进度计划,检查和督促施工承包人实施进度计划,核批施工承包人的修正计划;审批施工承包人提交的年度计划、季度计划、月计划、旬计划和日计划,并督促施工承包人实施;d)审核材料物资供应的进度计划;e)其他需要进度控制的内容。
B. 施工质量控制监理内容:a)施工场地的质检验收;b)监理人应加强对施工承包人工程分包的管理,认真审查工程分包计划和所有分包协议。
对于施工承包人非法分包的情况,监理人应及时报告委托人,并责令施工承包人纠正。
c)主持工地会议并形成会议纪要。
d)建立监理的试验、检测工作体系,按照规定的频率独立开展监理的试验、检测工作。
e)工程原材料、配件的质量验收。
f)审批施工承包人拟用于本工程的原始资料、成套设备的品质以及工艺试验。
g)审查施工承包人拟用于本工程的机械装备的种类、性能与数量;施工机械的质量验收。
h)对施工承包人采用的新材料、新工艺、新技术、新设备,应要求施工承包人提供相应的措施和证明材料,组织专题认证,经审定后予以签认。
i)控制重要外购成品件或半成品件的质量。
j)施工工艺过程的审核、工序交接检查、隐蔽工程检查验收、工程变更处理、工程质量事故处理。
k)要求施工承包人按照合同条件、技术规范和监理程序进行施工,通过旁站、巡视、检测、试验、分部分项验收和整体验收等手段全面监督、检查和控制工程质量。
l)签发中间交工证书、工程移交证书。
m)调查、处理工程质量缺陷和事故;出现重大质量事故时,应及时向委托人报告并督促施工承包人按规定上报有关部门;必要时,发布暂停令,施工承包人整改合格后签发复工令。
n)发布变更令。
o)对施工承包人的交工申请进行评估,参加对拟交工工程的检查和验收。
p)确保工程施工符合本项目环保要求。
q)接受政府监督部门的监督与检查,积极配合政府监督部门的工作。
r)配合委托人的交竣工验收和工程移交工作。
s)工程竣工验收、督促、检查施工承包人按照有关规定和委托人的要求编制竣工文件,并负责收集、审查、签字盖章后报委托人,审核竣工图和其他技术文件资料。
t)编制监理方面的竣工文件。
C.施工阶段全过程投资控制:a)制定造价控制的实施细则,确定控制目标。
b)根据施工承包合同价、进度计划,编制承包合同的明细工程款现金流量图表,根据工程进度编制工程用款计划书。
c)签发支付凭证;按照施工合同规定签发价格调差证书。
d)审核施工承包人的预算形成审核意见。
e)负责对施工承包人上报的每期完成工作量月报表进行审核,并提供当月(期)付款建议书,经委托人认可后作为支付当期进度款的依据。
f)检查和监督施工承包人执行合同的情况,处理工程的相关索赔事项。
g)协助委托人及时审核因设计变更、现场签证等发生的费用,相应调整造价控制目标,并向委托人提供造价控制动态分析报告。
h)制定完善的计量支付表格;对已完工工程进行及时准确的测量和计量,签发计量证书;编制计量图形台帐和数据台帐;按照合同进行调差计算;及时核定分阶段完工的分部工程结算。
i)会同委托人办理工程竣工结算;提供整套结算报告及各项费用汇总表交委托人归档。
j)提供涉及委托咨询工程项目的人工、材料、设备等造价信息和与造价控制相关的其他咨询服务,并定期或不定期进行施工投资分析。
k)本项目实行跟踪审计制度,监理人应配合审计单位进行审计工作。
D.施工过程中安全管理主要工作内容:a)监理人应当按照法律、法规和工程建设强制性标准实施监理,并对建设工程安全生产承担监理责任。
b)监理人应当审查施工组织设计中的安全技术措施或者专项施工方案是否符合工程建设强制性标准。
c)监理人应督促施工承包人落实安全生产的组织保证体系,建立健全安全生产责任制;审查施工方案及安全技术措施并督促其实施;定期组织施工现场安全生产专项检查,每月向委托人报告工地安全生产情况。
d)监督施工承包人按照工程建设强制性标准和专项安全施工方案组织施工,制止违规施工作业。
e)在实施监理过程中,监理人发现存在安全事故隐患的,应及时要求施工承包人整改;对施工过程中的高危作业等进行巡视检查,每天不少于一次,对施工过程中存在的安全事故隐患或违章作业,应当要求施工承包人整改,并及时报告委托人。
检查整改结果,签署复查意见。
情况严重紧急的,下达工程暂停令并及时报告委托人,施工承包人拒不整改或不停止施工的应及时向安全监督部门报告。
f)督促施工承包人进行安全自查工作,参加施工现场的安全生产检查。
g)复核施工承包人施工机械、安全设施的验收手续,并签署意见。
未经安全监理人员签署认可的不得投入使用。
h)安全监理人员应对高危作业的关键工序实施现场跟班监督检查。
i)按规定对安全防护、文明施工措施费的列支和使用实施监理。
2.2监理与相关服务依据2.2.1 监理依据包括:(1)国家现行与工程建设有关的法律,包括《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等相关法律;(2)《建设工程质量管理条例》等相关行政法规;(3)民航局及当地现行相关的法规、条例及标准和规范;(4)经批准的工程项目规划等建设文件;(5)工程项目施工图纸及说明等设计文件;(6)委托人与施工承包人签订的施工合同及协议;(7)招标工程的施工承包人中标通知书、投标函和招标文件;(8)民航局现行的建筑质量评定标准和施工验收规范等;(9)本监理合同及有关协议;(10)监理招标文件、投标文件、中标通知书等。
2.2.2 相关服务依据包括:同2.2.1 。
2.3 项目监理机构和人员2.3.1 监理人必须配备以下设施设备:(1)车辆:2 台。
(2)通讯:通讯设备应能满足正常监理工作的需要。
全部监理人员均应配有移动电话,办公室配备传真机和固定电话。
(3)办公设备中至少应包括计算机、打印机、复印机、传真机、照像机等必备的办公设备和用品等(不含委托人无偿提供的设备)。
(4)日常办公、生活设备;包括日常办公、生活用品、家具、安全防护、劳保用品等。
(5)试验设备及测量仪器设备(全站仪、水准仪及必要的配件等)。
2.3.4 更换监理人员的其他情形:未尽保密义务的。
2.4 履行职责2.4.3 对监理人的授权范围: /在涉及工程延期 / 天内和(或)金额/ 万元内的变更,监理人不需请示委托人即可向承包人发布变更通知。
2.4.4 监理人有权要求承包人调换其人员的限制条件:/ 。
2.5 提交报告监理人应提交报告的种类(包括监理规划、监理月报及约定的专项报告)、时间和份数:(1)监理规划、监理实施细则,于第一次工地会议 7 天前提交, 5 份;(2)监理月报,于每个月 30 天之前提交, 2 份;(3)监理例会会议纪要,于每次会议后 24 小时内提交,2 份;(4)监理年度工作总结,于每年 11 月 30 日前提交,2 份;(5)质量评估报告、处理报告等专项报告按监理计划及委托人要求提交。
2.7 使用委托人的财产委托人提供房屋设备委托人提供的房屋、设备的所有权属于:委托人。
委托人提供监理人居住及工作房屋,房租及水电,通信等费用需监理人自行支付。
房租价格由双方协商确定。
监理人应在本合同终止后 7 天内移交委托人提供的房屋、设备。
3. 委托人义务3.4 委托人代表委托人代表为:。
3.6 答复委托人同意在 7 天内,对监理人书面提交并要求做出决定的事宜给予书面答复。
4. 违约责任4.1 监理人的违约责任4.1.1 监理人赔偿金额按下列方法确定:(1)因监理人过失责任未按约定期限(或调整期限)完成监理工作,每延期一天按结算总价的0.2‰进行赔偿,但赔偿总额不超过结算总价的 3%。
(2)监理人违反监理合同的规定,或因其人员失职、渎职,并因此造成委托人的经济损失,监理人应当向雇主赔偿。
赔偿金=发包人所受到的直接损失包括但不限于下述情况下,监理人应承担赔偿责任:a)监理人明显失职、渎职造成的损失;b)监理人在文件中引用了违反国家或内蒙古自治区有关法规的条款或委托人提供的文件资料并造成损失;c)监理人在服务过程中,由于错误的决策和指示造成的损失;如工期管理不力造成延误、施工中设计明显的失误未及时发现和提出合理化建议、施工质量出现问题、安全控制不力、投资控制及款项审核发生明显错误、未履行职责监理人员不到位或未及时处理现场事务、处理事务有失公允未能保护业主利益等等监理失职行为的;d)其他由于监理人的过失造成的损失;e)因监理人过失原因造成工程质量不合格或者不具备设计文件确定的使用功能。
(3)违反保密义务:监理人在监理过程中,不得泄露委托人申明的秘密,监理人亦不得泄露设计人、施工承包人等提供并申明的秘密。
