隧道斜井塌方处理施工方案
- 格式:doc
- 大小:280.50 KB
- 文档页数:4
隧洞塌方的综合处理方案
隧洞塌方是指隧道内部发生地层塌陷或结构损坏,导致隧道无法继续使用的情况。
隧
洞塌方的综合处理方案一般包括以下几个方面:
1. 隧洞状况评估:首先需要对塌方隧洞进行详细的勘测和评估,确定塌方原因、范
围和后果,以便制定相应的处理方案。
2. 清理和抢修:如果塌方范围较小且未造成重大损坏,可以通过清理隧道内的堆土
和破碎岩石,然后进行结构抢修和修复来恢复隧道的使用功能。
3. 加固和加固措施采用:对于塌方隧道的大范围结构损坏,需要通过加固和加固措
施来修复和加固隧道。
常用的加固措施包括喷射混凝土、钢筋混凝土补强、钢板加固等。
4. 配套设施移动和重建:如果塌方导致的地面沉降较大,需要进行相关配套设施的
移动和重建,以确保隧道周围的交通和生活秩序正常运行。
5. 隧道监测和预警体系建设:塌方隧道恢复使用后,需要建立隧道监测和预警体系,实时监测隧道的变形和安全状况,及时发出预警,以保障隧道的安全运行。
6. 加强隧道维护管理:塌方隧道恢复使用后,需要加强对隧道的维护管理工作,定
期检查和维修隧道结构,确保隧道的安全和畅通。
7. 技术攻关和经验总结:针对隧洞塌方问题,需要开展相关技术攻关和经验总结工作,加强对隧道地质和结构的研究,提升塌方隧道处理和防范的能力。
隧洞塌方的综合处理方案需要从状况评估、清理和抢修、加固和加固措施采用、配套
设施移动和重建、隧道监测和预警体系建设、加强隧道维护管理以及技术攻关和经验总结
等多个方面进行综合考虑和处理,以确保隧洞塌方问题能够得到有效解决。
隧道塌方处置施工方案范本前言隧道在建设和使用过程中,突发性质事故难以避免。
当发生隧道塌方事故时,应立即采取应急处置措施,以保证隧道通行安全。
本文将针对隧道塌方事故的处置施工方案进行详细介绍,并以工程实例进行说明。
处置方案步骤步骤一:现场勘查首先,应组织现场力量进行勘查,了解塌方情况及现场环境,显然这是必要的第一步。
在勘查过程中,对于隧道支护结构、地质构造和土层性质,应进行详细记录,以便后续设计提供有力依据。
步骤二:制定处置方案在勘查完成后,根据实际情况制定安全处置方案,方案应考虑以下要素:1.隧道塌方范围和情况;2.隧道支护结构的完整性;3.降低二次塌方风险;4.利用现有资源,实施合理的处置方案;5.保证方案的安全性和有效性。
值得注意的是,方案笔者可以根据具体情况进行调整。
步骤三:采取应急措施在制定好处置方案后,应组织力量采取应急措施,以保证现场人员及交通安全。
应急措施根据具体情况可以包括以下措施:1.确立现场安全警戒线;2.对于受损的立柱、梁等建筑结构进行支撑或加固;3.采用固井或真空吸尘等技术进行隧道井筒的泥沙清理。
步骤四:开展施工在采取应急措施后,可以开展处置施工。
具体施工内容根据实际情况制定,并应达到以下要求:1.合理配置施工人力、机械和材料;2.采用先进的技术和设备,保证施工质量;3.保证施工人员的安全。
步骤五:检查验收隧道塌方处置施工结束后,必须进行检查验收。
此时,考察要点包括:1.施工过程中的技术指标的执行情况;2.施工后质量检查结果;3.整个施工项目的管理过程。
工程实例中国某地市某高速公路桥隧工程部发生隧道塌方事故,事故原因是由于工程施工时未充分考虑支护措施而导致。
具体处置施工方案及实施效果说明如下:1.现场勘查:在塌方现场进行了环境勘查,发现塌方范围约为5m×10m,塌方深度约为2.5m。
2.制定处置方案:根据实际情况,制定了挖掘约5.5m×10.5m×3m基坑的方案,将现有支撑构造拆除,并重新设置新的支撑构造,同时利用钢板桩深挖开挖机在基坑中进行明挖,以挖掘符合标准的地基。
隧洞塌方的综合处理方案隧道工程是重要的隧道交通基础设施,然而,由于多种原因,隧道塌方、滑坡等灾害往往发生。
一旦隧道出现塌方,不但会带来道路交通中断带来的经济损失和交通压力,更会对隧道工程的安全性产生极大的威胁。
因此,对隧道塌方情况的综合处理方案是极其重要的。
在考虑综合处理方案前,需要根据现场塌方情况,及时评估塌方范围、深度和原因等情况,进行应急处置。
在处理过程中,需要采用临时支撑措施和降低人员进入隧道的风险。
针对隧道塌方情况,前期应首先进行抢险清理,清除所有气味和有害物质,确保章程通畅,确定人员安全后再开始综合处理。
第一步:整体勘查与试验根据其尺寸,建筑结构和土壤特性,对整体进行勘查,包括架桥器(如存在)、墙壁、管道及隧道衬砌等构造零件的综合性能检测。
第二步:安全评估根据实地勘查的结果,对整体进行安全评估,确定塌方的原因,严格按照所设计的安全参数,对隧道的强度进行评估。
如果存在结构问题和安全隐患,则需要采用加固措施进行处理。
第三步:加固处理实施加固措施根据变形特征,夯实土壤,对构造零件进行加固,修复隧道的稳定性和强度。
加固措施包括打地钉、喷射混凝土、增厚衬砌、加固墙体等措施。
第四步:新建或加大排水系统在加固处理隧道时,加大排水设施的规模,加密排水设施,以防止塌方等事故重演。
在排水设施加大的基础上,及时处理管道中的堵塞现象,确保管道通畅。
第五步:隧洞整体裂缝处理隧道结构中的裂缝往往是隧道塌方的导火索,裂缝的处理能有效地预防塌方。
主要包括土壤注浆、填充衬砌以及其他填充裂缝的方案等等。
第六步:岩层疏浚如果隧道塌方是由于隧道周围的岩层疏浚所引起的,则需要对周围的岩层进行疏浚处理。
主要采用爆破疏浚、机械切割等方式进行处理。
第七步:空气质量监测在综合处理隧道塌方的过程中,需要对空气质量进行监测,并在出现污染异常情况时适时采取措施,以减轻环境负担。
综合而言,隧道塌方事故处理方案具有针对性强、处理过程复杂等特点。

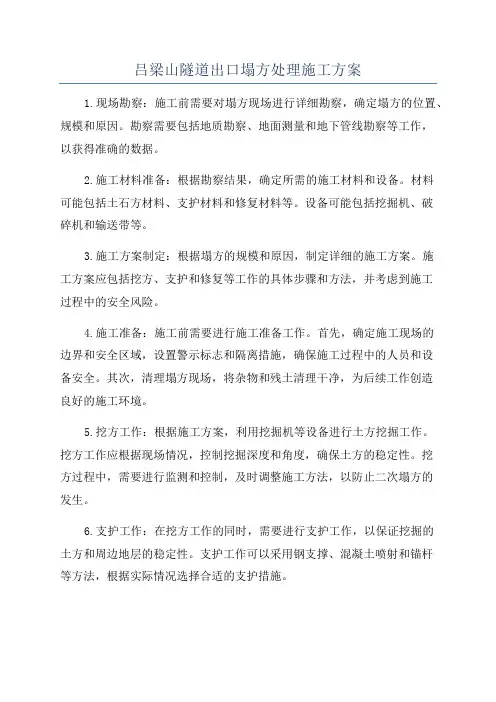

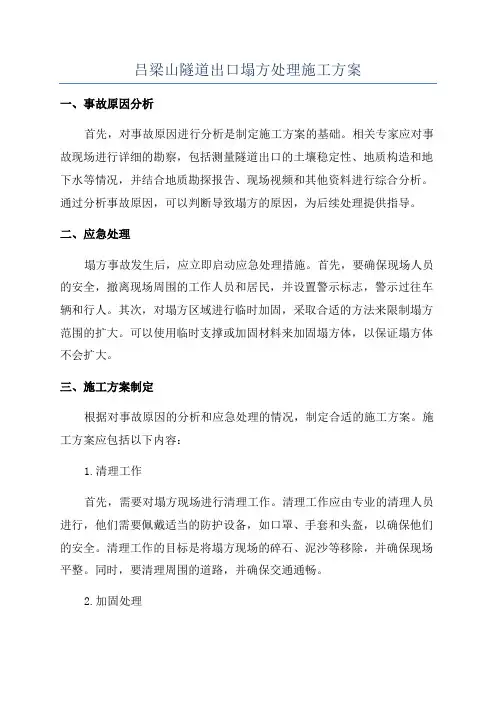

吕梁山隧道出口塌方处理施工方案一、事故原因分析首先,对事故原因进行分析是制定施工方案的基础。
相关专家应对事故现场进行详细的勘察,包括测量隧道出口的土壤稳定性、地质构造和地下水等情况,并结合地质勘探报告、现场视频和其他资料进行综合分析。
通过分析事故原因,可以判断导致塌方的原因,为后续处理提供指导。
二、应急处理塌方事故发生后,应立即启动应急处理措施。
首先,要确保现场人员的安全,撤离现场周围的工作人员和居民,并设置警示标志,警示过往车辆和行人。
其次,对塌方区域进行临时加固,采取合适的方法来限制塌方范围的扩大。
可以使用临时支撑或加固材料来加固塌方体,以保证塌方体不会扩大。
三、施工方案制定根据对事故原因的分析和应急处理的情况,制定合适的施工方案。
施工方案应包括以下内容:1.清理工作首先,需要对塌方现场进行清理工作。
清理工作应由专业的清理人员进行,他们需要佩戴适当的防护设备,如口罩、手套和头盔,以确保他们的安全。
清理工作的目标是将塌方现场的碎石、泥沙等移除,并确保现场平整。
同时,要清理周围的道路,并确保交通通畅。
2.加固处理隧道出口塌方后,需要对塌方区域进行加固处理。
这可以通过使用适当的材料和技术来实现,例如岩石层的加固、钢筋混凝土墙的加固等。
加固处理应根据塌方区域的具体情况来确定,可以借鉴类似的工程案例和专家的意见。
3.施工方案评估制定施工方案后,需要进行施工方案评估。
这涉及到对施工方案的可行性和效果进行评估,并对合适的施工方法进行选择。
在施工方案评估中,需要考虑施工工期、施工过程安全、材料选择等方面的因素,并进行风险评估、安全评估等。
四、施工管理在施工方案执行过程中,需要进行施工管理。
施工管理应包括以下几个步骤:1.人员管理在施工过程中,需要合理安排施工人员的工作,确保他们的安全和健康。
同时,要对施工人员进行培训,提高他们的工作技能和安全意识。
2.资材管理在施工过程中,需要对资材的采购、供应和使用进行管理。
吕梁山隧道出口塌方处理施工方案1.现场勘察:施工前需要对塌方现场进行详细勘察,确定塌方的位置、规模和原因。
勘察需要包括地质勘察、地面测量和地下管线勘察等工作,以获得准确的数据。
2.施工材料准备:根据勘察结果,确定所需的施工材料和设备。
材料可能包括土石方材料、支护材料和修复材料等。
设备可能包括挖掘机、破碎机和输送带等。
3.施工方案制定:根据塌方的规模和原因,制定详细的施工方案。
施工方案应包括挖方、支护和修复等工作的具体步骤和方法,并考虑到施工过程中的安全风险。
4.施工准备:施工前需要进行施工准备工作。
首先,确定施工现场的边界和安全区域,设置警示标志和隔离措施,确保施工过程中的人员和设备安全。
其次,清理塌方现场,将杂物和残土清理干净,为后续工作创造良好的施工环境。
5.挖方工作:根据施工方案,利用挖掘机等设备进行土方挖掘工作。
挖方工作应根据现场情况,控制挖掘深度和角度,确保土方的稳定性。
挖方过程中,需要进行监测和控制,及时调整施工方法,以防止二次塌方的发生。
6.支护工作:在挖方工作的同时,需要进行支护工作,以保证挖掘的土方和周边地层的稳定性。
支护工作可以采用钢支撑、混凝土喷射和锚杆等方法,根据实际情况选择合适的支护措施。
7.修复工作:根据塌方的原因和修复目标,进行相应的修复工作。
修复工作可能包括填充土方、加固地基、修复管线等。
修复过程中需要考虑施工质量和安全风险,并进行监测和控制。
8.安全措施:在整个施工过程中,需要采取严格的安全措施,确保施工人员和设备的安全。
安全措施包括施工人员的安全培训、安全标识的设置、施工现场的清洁和整理等。
9.施工监督:施工过程中应设置专人进行监督和检查,确保施工按照方案进行,质量合格,达到预期的修复效果。
并及时对施工中的问题和风险进行处理和调整。
10.完工验收:施工完成后,应进行完工验收。
验收工作主要包括对施工成果的检查和评估,以及对施工过程中的问题和不足的总结和改进。
以上是吕梁山隧道出口塌方处理施工方案的大致内容,具体实施时需要根据实际情况进行调整。

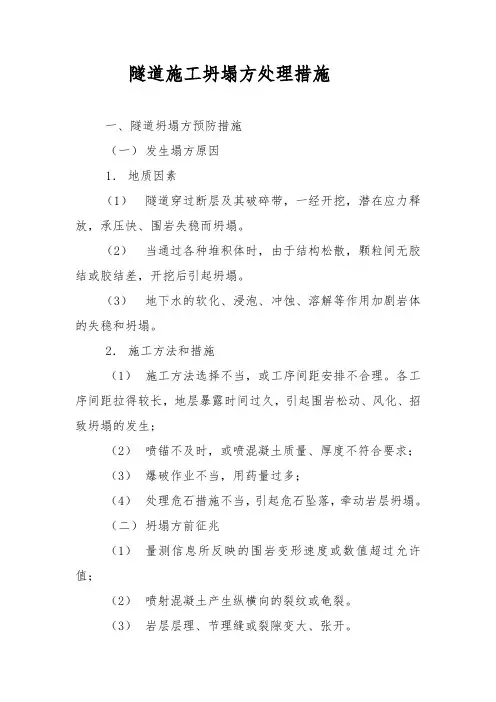

隧道施工坍塌方处理措施一、隧道坍塌方预防措施(一)发生塌方原因1.地质因素(1)隧道穿过断层及其破碎带,一经开挖,潜在应力释放,承压快、围岩失稳而坍塌。
(2)当通过各种堆积体时,由于结构松散,颗粒间无胶结或胶结差,开挖后引起坍塌。
(3)地下水的软化、浸泡、冲蚀、溶解等作用加剧岩体的失稳和坍塌。
2.施工方法和措施(1)施工方法选择不当,或工序间距安排不合理。
各工序间距拉得较长,地层暴露时间过久,引起围岩松动、风化、招致坍塌的发生;(2)喷锚不及时,或喷混凝土质量、厚度不符合要求;(3)爆破作业不当,用药量过多;(4)处理危石措施不当,引起危石坠落,牵动岩层坍塌。
(二)坍塌方前征兆(1)量测信息所反映的围岩变形速度或数值超过允许值;(2)喷射混凝土产生纵横向的裂纹或龟裂。
(3)岩层层理、节理缝或裂隙变大、张开。
(4)坑道内渗水、滴水突变加剧或变浑。
(三)预防坍塌方施工措施要预防隧道施工坍塌,首先做好地质预报,选择相应的安全合理的施工方法和措施。
在施工中注意掌握下述要点:(1)先排水(2)短开挖(3)弱爆破(4)强支护(5)快衬砌(6)勤检查、勤量测二、隧道坍塌方处理措施(一)一般处理坍塌方步骤及方法1.防止坍塌方扩大范围塌方发生后,首先应防止塌方继续扩大。
2.处理坍塌方措施(1)如果坍塌方体积小,且塌方范围内已进行了喷锚,或已架设好较为牢固的构件支撑,可由一端或两端先上后下的逐步清除坍渣,随挖随喷射混凝土,随架设零时构件支撑支顶;(2)如坍塌方体较大,或地表已下沉,或因坍体堵塞,无法进入坍方范围进行支护时,则可注浆加固坍体,然后用“穿”的办法在坍体内进行开挖、衬砌;(3)处理坍塌方的同时,应加强排水,即“治坍先治水”(二)处理坍塌方常用支护方式1.喷锚处理采用喷锚处理较大型坍方,较之采用架设支撑,更加安全、快速,且省工省料。
2.构件支撑处理(1)在坍体不太高、坍穴略呈锥形、坍壁不太松软的情况下,使用人字架支撑。
隧道工程塌方处理方案1. 塌方原因分析塌方是指由于地质构造变化、地下水位、坡度角度等因素引起地层松软、地基松动或地层结构松散而形成的地层变形现象。
针对隧道工程塌方的原因,首先要进行严密的地质勘察,了解地质条件,判断地层稳定性,确定山体活动性,来预测可能的塌方区域。
其次,要进行水文地质勘查,了解地下水位、水质情况,判断地下水对地层稳定性的影响。
还应该进行工程地质力学分析,对于施工过程中可能遇到的地层变形和破坏进行预测。
通过这些原因分析,促使建设者和管理者从源头上解决塌方问题,做到更好的预测、预防和治理。
2. 塌方风险评估对于可能发生隧道塌方的危险性,要进行科学的评估和分析。
这需要考虑地质、水文、工程结构等多方面因素,建立风险评估模型,对隧道工程塌方的概率和影响进行量化评估。
通过对可能的塌方危险性进行科学评估,可以帮助工程管理者制定合理的应对策略,提前准备必要的物资和人员,以及有效的应急预案,降低可能的损失。
3. 处理方案一旦发生隧道塌方,需要立即启动应急处置方案,以最大程度地减少人员伤亡和财产损失。
处理方案应包括以下几个方面:(1) 紧急疏散和安全封闭一旦发生隧道塌方,应立即启动紧急疏散程序,确保施工人员和过往车辆的安全。
同时,要对附近道路、铁路等交通设施进行安全封闭,避免因塌方产生的次生灾害影响周边区域。
(2) 紧急修复隧道塌方后,需要进行紧急修复工作,将塌方部分的土石进行清理、抢修,以恢复隧道的通行能力。
修复工作需要具备抢修队伍、必要的工程设备和材料,以及科学的抢修方案。
(3) 危险源控制在紧急修复的同时,要对可能引发二次塌方、泥石流等次生灾害的危险源进行有效控制,避免灾害扩大。
(4) 安全检测隧道塌方后,需要进行隧道结构和地质条件的全面检测,评估隧道的安全状况,确保在修复后能够恢复正常运行。
4. 防范措施为了避免隧道塌方的发生,除了采取针对性的治理措施外,还需要从源头上减少塌方的风险。
具体来说,可以采取以下预防措施:(1) 地质勘察隧道工程施工前,应进行全面的地质勘察,了解地质结构、地下水位等情况,为后续施工提供重要参考。
隧道施工塌方应急方案一、工程概况我标段隧道两座,南隈子隧道为分离式隧道,左洞长600米,右洞长585米,双勃山隧道左线598米,右线610米,均属于中隧道,隧道区域围岩主要以变质砂岩为主;两端洞口段属缓坡埋深较小,为混粉质粘土,埋深为1.0-3.4米。
围岩裂隙水不发育,其因大气降水变化较大,是围岩裂隙水的主要来源,也是隧道塌方的主要原因。
二、发生塌方的主要成因1、地质因数①隧道经过断层、破碎带、软弱夹层、吐水涌泥段,经开挖后围岩潜在应力释放,围岩裂隙水作用导致围岩自承能力下降致使围岩失稳塌方;②当通过围岩堆积段时,由于结构体松散,粘结力较差,开挖后不能承受自生重力失稳导致塌方;③在围岩挤压破碎带,由于围岩裂隙发育,开挖后围岩会滑塌坠落失稳,在有填充物及地下水发育段落极易发生较大塌方;④在层里面发育或薄层段,围岩因开挖在局部形成切割体,容易形成小面积失稳塌方;⑤地下水富含段落,围岩因在地下水的软化、冲蚀、溶解、渗漏作用下导致围岩失稳滑塌;2、施工方法和措施不当①未及时做好超前地质预报工作,不了解围岩及地下水发育情况;②施工方法或施工工序不当所致,工序之间滞后时间较长,底层开挖后暴露时间过久,导致围岩松动、风化、裂隙水带走围岩裂隙填充物,导致围岩的失稳塌方;③围岩封闭不及时,导致围岩自由变形时间过长;④锚喷支护不及时,喷射混凝土质量较差,厚度不满足承载能力要求;⑤钢支撑加工质量及拼装质量较差,与围岩间空隙较大,未采用要求的填塞物填塞密实,或钢支撑连接不牢固导致塌方;⑥未严格按照新奥法施工原理进行,对围岩及支护结构未及时进行监控量测工作,开挖方法不当机支护参数不满足要求导致支护结构及围岩塌方;⑦爆破施工不合理,爆破用量较大导致围岩塌方或在浅埋段出现冒顶现象;⑧隧道开挖时对危石处理的方法不当导致牵动围岩塌方;⑨在采用上下台阶法施工时,下台阶开挖围岩较长,未及时跟进支护导致上台阶支护结构脱拱塌方。
三、隧道塌方征兆隧道塌方前往往存在塌方前的征兆,施工过程中要及时发现,采取合理措施控制和杜绝隧道塌方。

宝汉高速公路坪坎至汉中(石门)段
牛头山隧道3#斜井
坍塌处理方案
中交二公局第三工程有限公司
宝汉高速公路PH-16标项目经理部
二〇一五年六月三十日
牛头山隧道3#斜井K0+439处
坍塌处理方案
一、塌方概述
2015年06月30日上午06时30分左右,牛头山隧道3#斜井开挖至K0+439处,掌子面正前方出现一条断层,围岩软弱,有土石夹层,极破碎,拱顶及右侧拱腰裂隙水发育,对断层面形成冲刷,围岩极不稳定,一直滑塌,拱顶上方形成4m×8m×3m (长×宽×高)的“塌腔”,且拱顶上方有一块大孤石,施工存在极大安全风险。
二、围岩描述
K0+439处原设计为IV级围岩(双车道),岩性:中风化片岩,灰青色夹灰白色,片状构造,裂隙发育,主要矿物为石英、云母及长石,岩体较完整,较坚硬,围岩基本稳定,拱顶有滴水现象。
目前掌子面正前方出现一条断层,岩性:强风化云母片岩,节理裂隙极发育,围岩软弱,有土石夹层,极破碎,拱顶及右侧拱腰裂隙水发育,对断层面形成冲刷,围岩极不稳定,一直滑塌,拱顶上方有一块大孤石。
三、处理方案
2015年06月30日上午08时00分左右,项目经理部总工程师、生产副经理、隧道专业监理工程师查看围岩情况后,现场开会讨论处理方案如下:
1、先对掌子面进行洞外拉渣反压回填,分台阶反压,并对回填渣体进行加固,采用C25喷射混凝土,厚度20cm,Φ50×4mm小导管注浆,长度5米,平面间距1m×1m,梅花形布设,(如
50×
预支护及预加固,小导管倾角为5°、30°
40cm
长度方向2排2米长Φ150mm钢管,方便后续空洞处理;对掌子面前方坍塌体、回填体进行注浆加固,对拱顶原有大块孤石进行悬吊加固。
3、开挖采用三台阶法,先进行上台阶开挖,采用I18钢支撑进行支护,间距80cm,喷射C25砼厚度24cm,每榀采用4根,长度为4米的Φ50×4mm注浆锁脚小导管;上台阶通过坍塌段落后再进行中台阶开挖;中台阶开挖左右交错进行,并控制与下台阶间的距离;下台阶交错开挖,及时施作仰拱,尽快形成闭
合结构;
4、待塌方段喷射砼强度达到设计90%后,向内注浆回填,材料为水泥砂浆,使“塌腔”回填密实。
四、注意事项
1、在施做超前注浆小导管的过程中应设置必要的监测项目,根据监测反馈信息,动态施工,及时调整,以确保施工安全和施工质量。
2、施工期间,尤其在注浆时,应对支护的工作状态进行检查。
当发现支护结构变形或破坏时,应立即停止注浆,确保施工安全。
注浆后注浆孔封堵密实。
3、在掌子面右侧将地下水集中引出,在渣土回填体下台阶旁设置施工集水坑,将掌子面积水及时排出。
4、监控量测密切跟踪,及时反馈信息,根据反馈信息做出相应处理。
