有机热载体炉安装方案
- 格式:doc
- 大小:38.00 KB
- 文档页数:5
有限公司有机热载体锅炉安装施工方案编制:审核:批准:安装工程有限公司20 年月日1、工程概况1.1 工程基本情况机载体锅炉,燃料为天然气,为保证锅炉安装时的安全和质量要求特编制此方案。
2、编制依据2.1 《有机热载体炉》 GBT174102.2 《工业锅炉安装工程施工及验收规范》 GB50231—20093、主要工程量4先决条件4.1施工前准备4.1.1 人员和工机具条件参加施工的人员应先熟悉相关图纸及技术要求并经过安全教育培训,特殊工种应具备有效上岗证;使用的检测仪器、工机具、吊装用具应具备有效的检验证书,且在有效标定期内.4.1.2设备设备已到场并验收合格.4。
1。
3 现场条件现场具备锅炉运输及就位的通道.5、施工程序6、施工过程6.1基础验收根据设备安装图纸检查设备基础的标高、尺寸以及预埋板的位置和水平度,根据测量系统在厂房内设置的坐标,在设备基础上放出设备安装基准线。
基础复测要求按下表执行,并做好必要的测量记录。
6。
2布置垫铁6.2。
1尽量减少每一组的垫铁数,每组垫铁都不应超过5块,垫铁最小厚度不小于15mm;6。
2。
2垫铁组中,最厚的平垫铁应放在下面,最薄的平垫铁应放在斜垫铁组和最下面平垫铁之间;6。
2。
3垫铁表面应平整,无氧化皮、毛边等,表面油污应清除干净6。
3锅炉本体运输就位6。
3。
1 锅炉本体重50吨,用70吨汽车吊进行吊装6.3。
2 吊车支好位置后先进行起吊,锅炉本体离开地面后检查吊索及卡环情况,确定安全无误后再进行,吊装时由专人进行指挥。
6。
3.3 吊装前用水准仪先将垫铁进行精找,就位后测量底座标高,利用斜铁进行微调,精确找正。
6。
3。
4锅炉就位后将垫铁进行点焊。
6.4风道安装6.4。
1根据设备图纸,将对应编号的风道管段安装完毕。
6.4.2风道焊接进行煤油渗透实验,确保焊缝质量。
6。
4。
3 风道上橡胶膨胀节不进行保温,防止受热损坏.6。
5空气预热器安装6.5.1 根据随机图纸进行安装空预器.6.5.2 空气预热器安装在锅炉本体支架上,安装时注意不能损坏锅炉本体钢板。
操作规程/石油化工热载体炉安全与操作规程1、适用范围:本规程适用于YY系列全自动有机热载体炉的安全操作及维修保养的作业指导。
2、调试及运行热载体炉使用应由质量技术监督部门锅炉压力容器安全监察机构培训考核合格的持证司炉工操作。
热载体炉必须在冷态和热态调试结束后方可投入正式运行。
2、1启动前检查热载体炉起动前,必须详细检查,检查项目如下:(1)炉体、供热系统及其附属装置全部组装完毕,经检验和水压试验合格。
(2)检查炉体内、外部,包括焊缝质量及炉内是否有遗留杂物。
(3)检查主要安全附件、压力、温度仪表等是否符合有关要求。
(4)烟箱盖是否严密,排烟系统是否畅通,接口密封性要良好。
(5)检查线路电压是否符合要求,各用电设备、开关是否正常。
(6)对系统的附属设备进行检查。
2、2炉体管路的清洗安装完毕并检查合格后,炉体和管路内应进行清洗,清洗液用YD——5常温清洗剂用0.6~0.7%的苛性钠液,用泵循环洗液连续冲洗直至排出液不带油污物时,将洗液全部排出,并及时用清水冲洗排尽,最后用压缩空气吹干。
2、3加有机热载体(导热油)检查好注油泵,打开注油管路上阀门,一次性连续注入导热油。
在操作过程中应尽量减少空气泄入,且及时在最高点放气及最低点取样以决定是否要排放少量受污染的导热油。
最后达到膨胀器内规定的液位为止(约为1/3容量)。
2、4启动循环泵(1)启动前应泵内灌满导热油,驱除泵内空气。
(2)常温油冷态运行5~~8小时,检查所有的设备,仪表是否正常,随时观察情况,如泵出口压力低于使用压力的1/2时应停车,清洗过滤器,然后继续运行,打开排气阀门定时排气,达到在常温下使本体和管路内无空气(此时泵的出口压力稳定,显示值为最高扬程)。
2、5燃烧调整新装热载体炉或改变燃料品种时应按照燃烧器使用说明书进行燃烧调整。
调好之后不要随意变动燃烧器的任何部分。
2、6烘炉与导热油脱水脱气(煮油)热载体炉和供热系统经过检查和准备符合点火条件后,即可进行烘炉与脱水脱气。

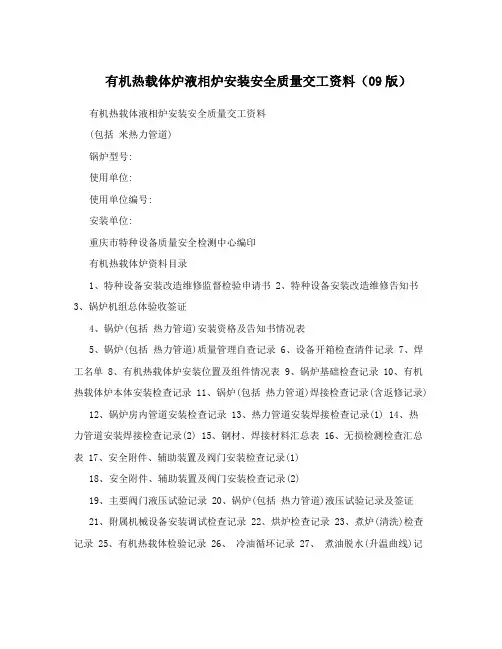

有机热载体炉液相炉安装安全质量交工资料(09版)有机热载体液相炉安装安全质量交工资料(包括米热力管道)锅炉型号:使用单位:使用单位编号:安装单位:重庆市特种设备质量安全检测中心编印有机热载体炉资料目录1、特种设备安装改造维修监督检验申请书2、特种设备安装改造维修告知书3、锅炉机组总体验收签证4、锅炉(包括热力管道)安装资格及告知书情况表5、锅炉(包括热力管道)质量管理自查记录6、设备开箱检查清件记录7、焊工名单 8、有机热载体炉安装位置及组件情况表 9、锅炉基础检查记录 10、有机热载体炉本体安装检查记录 11、锅炉(包括热力管道)焊接检查记录(含返修记录)12、锅炉房内管道安装检查记录 13、热力管道安装焊接检查记录(1) 14、热力管道安装焊接检查记录(2) 15、钢材、焊接材料汇总表 16、无损检测检查汇总表 17、安全附件、辅助装置及阀门安装检查记录(1)18、安全附件、辅助装置及阀门安装检查记录(2)19、主要阀门液压试验记录 20、锅炉(包括热力管道)液压试验记录及签证21、附属机械设备安装调试检查记录 22、烘炉检查记录 23、煮炉(清洗)检查记录 25、有机热载体检验记录 26、冷油循环记录 27、煮油脱水(升温曲线)记录 28、有机热载体炉严密性试验记录 29、自动保护装置及热工仪表安装调试检查记录 30、锅炉机组设备整体试运行情况检查记录2锅炉机组总体验收签证年月日试产品编号导热油型号运行条锅炉型号包括米热力管道燃料件本有机热载体炉(包括米热力管道)及其辅助设备的安装,从年月日开工,至年_ _月_ 日竣工。
经分段验收和单机安装调试合格,于年月日时至年日时,锅炉机组整体进行了小时的连续试运行。
运行参数为:锅炉额定工作压力: MPa 最高工作温度: ?锅炉额定热功率: MW 锅炉排烟温度: ?通过试运行检查,于年月日组织进行了总体验收。
参加验收各方确认主辅机试运行情况正常,安装质量符合《有机热载体炉安全技术监察规程》及有关施工验收标准,同意验收。
有机热载体炉管理办法第一章总则第一条为了加强公司有机热载体炉的管理,确保有机热载体炉的安全、稳定、长周期运行,节约能源,依据国家相关法律、法规和中石化相关管理制度,特制定本办法。
第二条本办法所指的有机热载体炉是指采用导热油作为热载体的固定式的电加热气相炉、液相炉和燃油(气)加热炉等。
第三条有机热载体炉的设计、制造安装、使用、检验、修理、改造等环节应符合国家《有机热载体炉安全监察规程》的有关规定。
第四条有机热载体炉的运行、维护、检修质量检查和验收,还应按照《石油化工设备完好标准》(SH1)、《管式加热炉维护检修规程》(SH6)、《石油化工管式炉效率测定法》(SHF0001)等相关规定执行。
第二章职责第五条设备管理部(一)制定公司有机热载体炉管理办法,并对使用单位的有机热载体炉管理工作进行监督、检查。
(二)组织或参与有机热载体炉及附属设备的设计、采购、制造、安装、运行、检修维护、技术改造、更新的全过程管理。
(三)组织或参与有机热载体炉设备事故的调查分析和处理。
(四)组织编制和审核有机热载体炉修理及检验计划和方案。
第六条生产技术部(一)组织燃料油(气)和导热油的品质分析及导热油的更新工作。
(二)组织燃油(气)加热炉热效率测试和管理。
第七条安全环保监督部(一)负责燃油(气)加热炉烟气排放的环保监测管理。
(二)负责组织有机热载体炉操作人员的取证培训和复审工作。
第八条水务中心负责按照公司环境检测计划要求,对烟气进行环境监测并上报安全环保监督部。
第九条生产中心(一)负责编制审核有机热载体炉作业指导书,按规定做好日常操作运行和维护工作。
(二)负责编制和上报有机热载体炉更新、检验、检修计划,并组织实施。
(三)负责每月燃油(气)有机热载体炉的运行状况和能效分析。
(四)负责编写事故应急预案,并定期组织演练。
(五)负责建立健全有机热载体炉档案和使用登记、取证工作。
(六)负责组织有机热载体炉操作人员的技能培训,配合有机热载体炉操作人员的取证培训和复训工作。

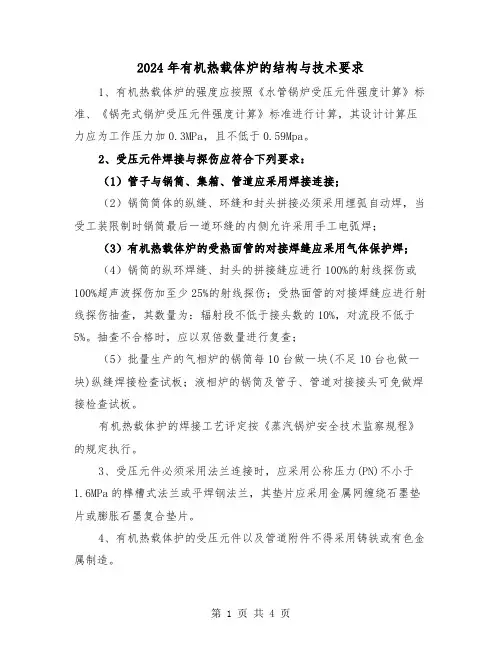

2024年有机热载体炉的结构与技术要求1、有机热载体炉的强度应按照《水管锅炉受压元件强度计算》标准、《锅壳式锅炉受压元件强度计算》标准进行计算,其设计计算压力应为工作压力加0.3MPa,且不低于0.59Mpa。
2、受压元件焊接与探伤应符合下列要求:(1)管子与锅筒、集箱、管道应采用焊接连接;(2)锅筒筒体的纵缝、环缝和封头拼接必须采用埋弧自动焊,当受工装限制时锅筒最后一道环缝的内侧允许采用手工电弧焊;(3)有机热载体炉的受热面管的对接焊缝应采用气体保护焊;(4)锅筒的纵环焊缝、封头的拼接缝应进行100%的射线探伤或100%超声波探伤加至少25%的射线探伤;受热面管的对接焊缝应进行射线探伤抽查,其数量为:辐射段不低于接头数的10%,对流段不低于5%。
抽查不合格时,应以双倍数量进行复查;(5)批量生产的气相炉的锅筒每10台做一块(不足10台也做一块)纵缝焊接检查试板;液相炉的锅筒及管子、管道对接接头可免做焊接检查试板。
有机热载体护的焊接工艺评定按《蒸汽锅炉安全技术监察规程》的规定执行。
3、受压元件必须采用法兰连接时,应采用公称压力(PN)不小于1.6MPa的榫槽式法兰或平焊钢法兰,其垫片应采用金属网缠绕石墨垫片或膨胀石墨复合垫片。
4、有机热载体护的受压元件以及管道附件不得采用铸铁或有色金属制造。
5、为了防止液相炉中有机热载体过热分解与积碳,必须保证受热面管中有机热载体的流速,辐射受热面不低于2m/s,对流受热面不低于1.5m/s。
对于卧式外燃液相炉的锅筒,应采取可靠措施,以防止锅筒过热和有机热载体过早老化。
6、带锅筒的气相炉宜采用水管式锅炉结构,其下降管截面之和与上升管截面之和的比值、引出管截面之和的比值均不低于40%,否则应进行流体动力计算。
7、有机热载体的供货单位应提供有机热载体可靠的物理数据和化学性能资料,如最高使用温度、黏度、闪点、残碳、酸值等。
8、有机热载体炉设计和运行时,有机热载体炉出口处有机热载体的温度不得超过有机热载体最高使用温度。
导热油炉安装方案(总12页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--江苏馨瑞香料有限公司有机热载体余热炉安装施工方案编制:审核:批准:杭州市设备安装有限公司 2018年7月28日目录一、工程概述二、编制依据三、现场施工质保体系及组织架构四、施工技术措施五、锅炉的安装六、安全技术措施七、锅炉压力试验八、调试一、工程概况QC14/有机热载体余热炉(简称余热炉)安装工程,锅炉由常州恒大锅炉制造有限公司制造,由杭州市设备安装有限公司负责安装,余热炉由余热炉主体、烟道,高低温蝶阀、电气控制三大部分组成。
为保证安装质量,优质,按时完成任务,特制定本施工方案。
本产品主要参数:二、编制依据1、《特种设备安全监察条例》2、《蒸汽锅炉安全技术监察规程》3、《有机热载体炉安全技术监察规程》4、《工业锅炉安装工程施工及验收规范》5、《锅炉安装质量保证手册》6、常州恒大锅炉制造有限公司提供的设计图纸,安装使用说明书等资料。
三、现场施工质保体系及组织架构施工机具1.电焊机:2台2.切割机:1台3.磨光机:1台4.烘箱:1台5.保温筒:2台6.千斤顶:4只7.试压泵:1台 8.水平仪:1套 9.套丝机:1台四、施工技术措施(一)、安装前的准备工作锅炉安装工作是锅炉设备制造的延续,工作量大,线长,因此安装前应根据工程的特性和施工现场的具体条件做好准备工作。
开工前应组织各专业技术人员进行施工技术交底,熟悉和了解图纸及其相关技术资料和有关验收规范。
各专业人员必须到现场了解施工现场的实际情况,当现场具备开工条件时,应提出安装申请,填写安装告知书,报当地质监部门告知后,一切按照有机热载体锅炉安装的程序进行安装。
1、图纸资料审查锅炉出厂时,必须附有与安全有关的技术资料,其内容包括:(1)锅炉图样(总图,安装图和主要受压部件图);(2)受压元件强度及安全阀排放量计算书;(3)锅炉质量证明书;(4)锅炉安装说明书和使用说明书。
YLW型生物质有机热载体锅炉安装和使用说明书XXXXXX目录安装说明书一、概述 (2)二、产品特点及规格 (2)三、应用范围 (3)四、产品组成及工艺流程 (3)五、安装工作 (5)六、系统吹扫与压力试验 (8)七、管道保温 (8)八、导热油的选用 (8)使用说明书一、调试前的准备工作 (9)二、调试 (10)三、运行操作 (12)四、停炉 (13)五、操作注意事项 (13)六、维护和保养 (19)七、故障分析与排除 (14)八、使用管理 (15)九、客户服务 (16)安装说明书一、概述有机热载体炉(简称加热炉)是一种新型的供热设备,以生物质、煤、油、气为燃料及烟道气为热源,以导热油(如L-QB、L-QC、L-QD)为热载体通过循环油泵强制热载体液相循环,将热量输送给用热设备后,再返回加热炉重新加热的高温、低压、节能设备,供热温度可高达340℃,而一般在工作压力1.0MPa以下,因为工作在液相状态,安全可靠。
1、锅炉安装说明锅炉安装应向当地锅炉安全监察部门办理安装审批手续。
锅炉房布置应符合TSG G0001《锅炉安全技术监察规程》规定,锅炉房的设计应由有相应设计资格的单位进行设计。
锅炉的安装使用应符合TSG G0001《锅炉安全技术监察规程》、GB50273《锅炉安装工程及施工验收规范》、GB13271《锅炉大气污染物排放标准》、TSG G0002《锅炉节能技术监督管理规程》、GB50041《锅炉房设计规范》的要求。
2、经济运行操作说明:锅炉房系统设计时,应当在保证安全性能的前提下,充分提高能源利用效率,减少水、电、自用热以及其它消耗,促进热能回收和梯级利用。
锅炉房设备布置时应当尽量减少管道、烟风道的长度及其弯头数量,以减少流动阻力。
锅炉炉墙、烟风道、各种热力设备、热力管道以及阀门应当具有良好的密封和保温性能,当周围环境温度为25℃时,距门(孔)300mm 以外的炉体外表面温度不得超过50℃,炉顶不得超过70℃,各种热力设备、热力管道以及阀门表面温度不得超过50℃。

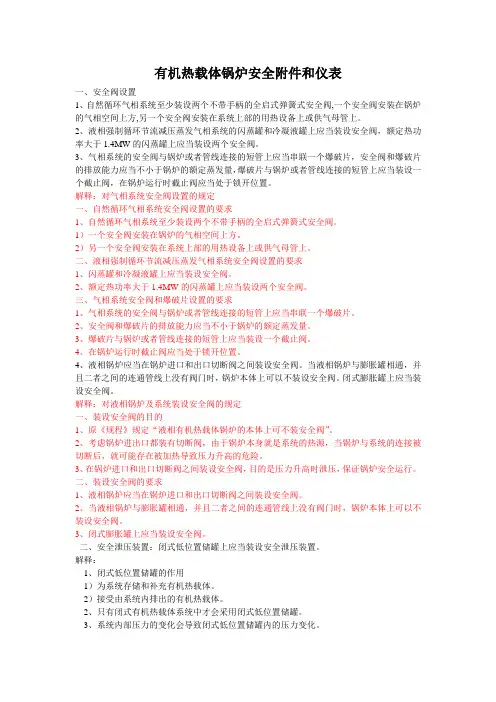

有机热载体锅炉安全附件和仪表一、安全阀设置1、自然循环气相系统至少装设两个不带手柄的全启式弹簧式安全阀,一个安全阀安装在锅炉的气相空间上方,另一个安全阀安装在系统上部的用热设备上或供气母管上。
2、液相强制循环节流减压蒸发气相系统的闪蒸罐和冷凝液罐上应当装设安全阀,额定热功率大于1.4MW的闪蒸罐上应当装设两个安全阀。
3、气相系统的安全阀与锅炉或者管线连接的短管上应当串联一个爆破片,安全阀和爆破片的排放能力应当不小于锅炉的额定蒸发量,爆破片与锅炉或者管线连接的短管上应当装设一个截止阀,在锅炉运行时截止阀应当处于锁开位置。
解释:对气相系统安全阀设置的规定一、自然循环气相系统安全阀设置的要求1、自然循环气相系统至少装设两个不带手柄的全启式弹簧式安全阀。
1)一个安全阀安装在锅炉的气相空间上方。
2)另一个安全阀安装在系统上部的用热设备上或供气母管上。
二、液相强制循环节流减压蒸发气相系统安全阀设置的要求1、闪蒸罐和冷凝液罐上应当装设安全阀。
2、额定热功率大于1.4MW的闪蒸罐上应当装设两个安全阀。
三、气相系统安全阀和爆破片设置的要求1、气相系统的安全阀与锅炉或者管线连接的短管上应当串联一个爆破片。
2、安全阀和爆破片的排放能力应当不小于锅炉的额定蒸发量。
3、爆破片与锅炉或者管线连接的短管上应当装设一个截止阀。
4、在锅炉运行时截止阀应当处于锁开位置。
4、液相锅炉应当在锅炉进口和出口切断阀之间装设安全阀。
当液相锅炉与膨胀罐相通,并且二者之间的连通管线上没有阀门时,锅炉本体上可以不装设安全阀。
闭式膨胀罐上应当装设安全阀。
解释:对液相锅炉及系统装设安全阀的规定一、装设安全阀的目的1、原《规程》规定“液相有机热载体锅炉的本体上可不装安全阀”。
2、考虑锅炉进出口都装有切断阀,由于锅炉本身就是系统的热源,当锅炉与系统的连接被切断后,就可能存在被加热导致压力升高的危险。
3、在锅炉进口和出口切断阀之间装设安全阀,目的是压力升高时泄压,保证锅炉安全运行。

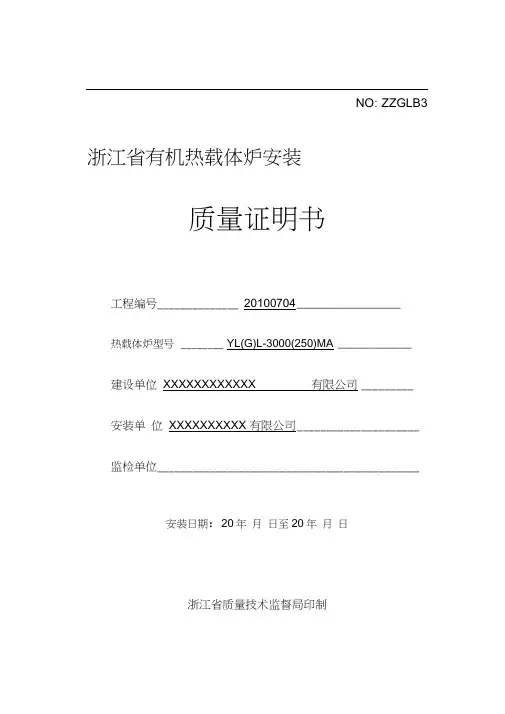

NO: ZZGLB3 浙江省有机热载体炉安装质量证明书工程编号______________ 20100704 ________________热载体炉型号________ YL(G)L-3000(250)MA ____________建设单位XXXXXXXXXXXX 有限公司_________安装单位XXXXXXXXXX 有限公司_____________________ 监检单位_____________________________________________ 安装日期:20年月日至20年月日浙江省质量技术监督局印制填表说明1、本表由安装单位填写,一式三份,除自留一份外,其余分别送建设单位、监检单位各一份。
2、用钢笔或毛笔填写,字迹端正清楚。
安装质量合格证明由常州能源设备总厂有限公司生产的YL (G)L-3000(250)MA型号有机热载体炉(编号: 09D230 ),经安装及试运行后,于2010年月日进行了总体验收,安装质量符合《有机热载体炉安全技术监察规程》和GB50273-09《工业锅炉安装工程施工及验收规范》要求,可以交付使用。
(附:安装过程质量检查记录)质保工程师(签字):安装单位(公章)单位负责人(签字):年月日有机热载体炉安装开工审批报告XXX质量技术监督局锅炉压力容器安全监察机构:XXXXXXXXXX 有限公司(建设单位名称)产品编号为09D230型号为YL (G)L-3000 (250)MA锅炉委托我单位安装。
锅炉制造厂家常州能源设备总厂有限公司 ____________________________锅炉制造日期2009年06月________________________________________锅炉房设计单位___________________________________________________锅炉房图样审批号 _________________________________________________锅炉安装许可证号及级别TSXXXXXXX-2011 3级 ____________________许可证有效期至2011年」月_J5日我单位各项施工准备工作已经就绪,现将锅炉安装有关资料呈报你局并申请开工,请予审批。

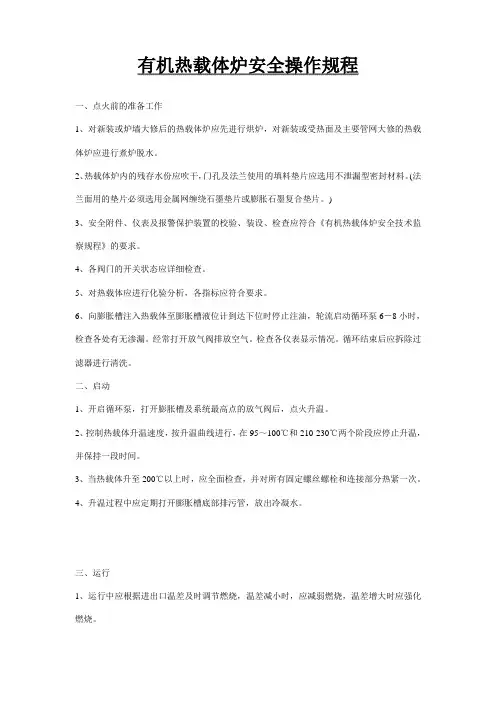

有机热载体炉安全操作规程一、点火前的准备工作1、对新装或炉墙大修后的热载体炉应先进行烘炉,对新装或受热面及主要管网大修的热载体炉应进行煮炉脱水。
2、热载体炉内的残存水份应吹干,门孔及法兰使用的填料垫片应选用不泄漏型密封材料。
(法兰面用的垫片必须选用金属网缠绕石墨垫片或膨胀石墨复合垫片。
)3、安全附件、仪表及报警保护装置的校验、装设、检查应符合《有机热载体炉安全技术监察规程》的要求。
4、各阀门的开关状态应详细检查。
5、对热载体应进行化验分析,各指标应符合要求。
6、向膨胀槽注入热载体至膨胀槽液位计到达下位时停止注油,轮流启动循环泵6-8小时,检查各处有无渗漏。
经常打开放气阀排放空气。
检查各仪表显示情况。
循环结束后应拆除过滤器进行清洗。
二、启动1、开启循环泵,打开膨胀槽及系统最高点的放气阀后,点火升温。
2、控制热载体升温速度,按升温曲线进行,在95~100℃和210-230℃两个阶段应停止升温,并保持一段时间。
3、当热载体升至200℃以上时,应全面检查,并对所有固定螺丝螺栓和连接部分热紧一次。
4、升温过程中应定期打开膨胀槽底部排污管,放出冷凝水。
三、运行1、运行中应根据进出口温差及时调节燃烧,温差减小时,应减弱燃烧,温差增大时应强化燃烧。
2、必须限制出口温度低于热载体制造厂提供的最高使用温度20~40℃。
3、一般不允许通过开关阀门来调节热载体流量。
4、应定时对本体及所有安全附件、仪表等设备进行巡视检查,并做好记录。
四、压火及正常停炉1、停炉时不停泵,用热设备不开时,应打开旁路,打循环,当出口油温达到100℃以下时,方可关停循环泵。
2、停炉过程中要避免冷风大量进入炉膛,使炉温降温过快。
3、长时间停炉检修时,应将热载体放入储油槽,切断炉体与其他设备的联系。
五、紧急停炉1、遇到下列情况之一,应采用紧急停炉措施:1)、热载体出口温度超过允许值,超温报警动作而温度仍继续升高时。
2)、压力表、温度计全部失效时。
3)、受压部件发生鼓庖、变形、裂纹等现象,严重威胁安全运行时。
有机热载体炉(导热油炉)安装使用说明书一.结构简介:有机热载体炉是一种新型的特种锅炉又称导热油炉,具有低压、高温工作特性,其供热温度可达到液相340℃或汽相400℃度。
凡是需要均匀稳定地加热,且不允许火焰直接加热的工艺加热温度在150℃-380℃之间的各种生产场合中都可以采用有机热载体供热。
有机热载体炉一般以煤、油、汽为燃料,以导热油为介质,利用热油循环油泵强制介质进行液相循环,将热能输送给用热设备后再返回加热炉重新加热,具有在低的压力下获得高的工作温度,并且能对介质运行进行高精密控制工作。
系统热利用率高,运行维修方便,是一种安全、高效、节能的理想首选供热设备。
YGL型有机热载体炉采用传统的燃烧技术,燃料煤从燃烧炉门投入在炉排上燃烧,高温烟气在内盘管内壁进行辐射换热。
然后经由内盘管顶部旋转180°进入内、外盘管的夹层区形成对流受热面。
含在烟气中的细小碳黑及灰尘由集灰口落在炉排上重然新燃烧,而烟气却在夹层的底部进入外盘管的与护壳夹层区经除尘后由烟道进入湿式除尘器。
通过引风机到烟囱排入大气。
,经烟囱排入大气。
二.性能特点:(1)、获得低压高温热介质,调节方便,供热均匀,可以满足精确的工艺温度。
(2)、液相循环供热,无冷凝排放热损失,供热系统热效率高。
(3)、工作介质受热及放热和温度升降对体积的变化,在系统内有补偿技术措施。
(4)、循环供热前有严格控制工作介质内空气、水分及其他低挥发物含量的技术措施。
三.出厂简况:锅炉出厂时分件包装如下:1、锅炉大件包括本体、燃烧室卫燃带。
2、高位膨胀槽、储油槽。
3、油汽分离器、过滤器。
4、烟囱。
5、电器控制柜。
6、阀门、仪表及其另件。
7、循环泵包括电机8、注油泵。
9、随炉供应用户出厂技术文件,及产品出厂清单,安装说明。
四.设备功能:⑪.加热炉:主体是加热炉系统的主机部分,有机热载体由此获得热能,主机部分为炉本体与底座两大部分。
⑫.热油循环泵:热油循环泵是导热油闭路强制循环的动力,要求每台加热炉配置两台泵,其中一台为备用。
为了使您迅速了解和掌握本产品的安装及使用方法,发挥产品的最佳性能,获得预期的经济效果,敬请认真阅读本安装使用说明书。
说明书对掌握本产品性能和排除故障,会带给您很大的帮助。
一、概 述燃煤有机热载体炉,是以烟煤为燃料,导热油为热载体,利用循环油泵强制液相循环将热能输送给用热设备,继而返回重新加热的特种工业炉。
燃煤有机热载体炉操作使用方便,节能效果显著,畅销国内众多工业领域,远销东南亚等国。
使用本设备除遵照本说明书要求外,还应遵照《有机热载体炉安全技术监察规程》的规定。
1.1 产品型号燃料代号:见表1 厂标额定功率代号、单位:104kcal/h 额定功率:kW炉体安置型式:L 为立式 燃烧设备代号:见表2液相炉1.2 燃料代号表11.3 燃烧设备代号表21.4 产品特点(1)能在较低的运行压力下,获得较高的工作温度。
(2)可进行稳定的加热和精确的温度调节。
(3)具有完备的运行控制和安全检测装置。
(4)以煤代电,以煤代油,经济效益高,短期内可回收投资。
(5)在不同工况条件下,均能保持最佳热效率。
(6)液相输送热能,低于300℃的热载体比水的饱和蒸汽压力小70~80倍,且在寒冷地区导热油不易结冻。
(7)可替代水资源贫缺地区的以水为介质的蒸汽锅炉供热。
闭路循环供热,热利用效率较高。
1.5 性能参数请查阅出厂技术文件(随机资料)中相应说明。
二、产品组成为方便您使用,我们向您成套提供有机热载体炉系统的主机、辅机及相关技术文件,希望能使您满意,请逐一查收,并请熟悉它的组成及其作用。
2.1燃煤有机热载体炉主机燃煤有机热载体炉主机由炉本体和燃烧室两大部分组成。
2.2配套辅机燃煤有机热载体炉系统由供热系统、燃烧系统、电器控制系统三大部分组成。
供热系统的辅机由膨胀槽、储油槽、热油循环泵、注油泵、油过滤器、油气分离器等组成。
燃烧系统的辅机由鼓风机、引风机、除尘器、调速箱、上煤机、出渣机、空气预热器等组成。
根据用户的不同要求还可以配置省煤器。
有机热载体炉安装中的注意事项(二)
一、有机热载体炉进行液面计、温度显示仪表安装时要注意以下事项:
1、液面计要安装在气相炉的锅筒上两只,这两只安装在锅筒上的液面计必须是相互独立的。
液面计除了要安装在锅筒上外,还要安装在液相炉的储油槽上。
2、玻璃管式的液面计容易破碎使用时间短,因此在选用液面计时要避免采用这种玻璃管式的液面计。
3、液面计的安装要遵循一定的安装程序,液面计在安装放业管时,要注意检查放液管上是否安装放液旋塞,锅炉运行前要保证放液旋塞在放液管上呈闭合状态,还要注意放液管是否连接在存储管上,如果没有连接要立即连接上。
4、温度显示仪表一般要安装在一些固定的地方,在气相炉或液相炉出口处、液相炉回路的人口处都要安装温度显示仪表。
二、有机热载体炉进行膨胀槽、储油槽安装时要注意以下事项:
1、膨胀槽的调节容积要控制在一定范围内,一般这个容积要大于1.3倍热载体炉的膨胀量,这个热载体炉的膨胀量的确定有依据,这个依据是指液相炉和管网系统中的有机热载体上升至工作温度的膨胀体积。
2、储油槽的容积有限制,这个容积一般要大于1.2倍的载体炉中有机热载体。
3、储油槽安装时要有配套设置的安装,液位计放空管、膨胀管、溢流管、排放管等的安装都有一定的要求,像放空管就必须要安装在较为安全的地方。
锅炉安装工程施工方案一、工程概况1、江苏泽诚纤维有限公司新建年产2000吨特种纤维项目,配套二台YLW-2900M有机热载体炉,锅炉产品由江苏太湖锅炉股份有限公司设计制造,由无锡市恒特种设备工程有限公司负责工艺文件设计、江苏伟业安装集团有限公司负责安装工作。
工业锅炉安装质量的优劣,关系到人民的生命和财产的安全,同时也直接影响锅炉的使用寿命和用户的经济效益。
为确保锅炉的安装质量,使安装工作有计划、有步骤的顺利进行,特制定以下施工方案。
2、锅炉资料产品名称:有机热载体炉制造厂:江苏太湖锅炉股份有限公司产品型号:YLW—2900M 额定输出功率:2900KW产品编号:N—MD—250—17 最高工作压力 1.0 MPa制造日期:2014.11 介质最高温度300℃二、施工方案的编制依据1、《特种设备安全法》中华人民共和国主席令第4号;2、《特种设备安全监察条例》国务院第373号令/549号令;3、《锅炉安全技术监察规程》TSG G0001—2012;4、《工业锅炉安装工程施工及验收规范》GB50273-2009;5、《工业金属管道工程施工及验收规范》GB50235-2010;6、《现场设备、工业管道焊接工程施工规范》GB50236-2011;7、《压缩机、风机、泵安装工程及验收规范》GB50275-2010;8、《机械设备安装工程施工及验收通用规范》GB50231—2009;9、《承压设备无损检测》JB/T4730—2005;10、锅炉制造厂《安装使用说明书》及其它随机技术资料,包括:⑴锅炉总图(盖上有效“省级锅炉设计审查批准专用章”);⑵产品质量证明书;⑶锅炉产品安全性能监督检验证书;11、施工图。
三、施工程序及检查验收1、安装前锅炉安装工艺责任人向施工员、质检员及相关施工人员进行工程项目交底,并移交图纸、技术性文件和现场施工方案、记录表格、安装标准、规范要求等,做好技术移交记录.2、施工员、质检员组织全体施工人员熟悉图纸资料、安装工艺流程、施工方案等。
锅炉型号:YLW-1400MA
锅炉安装施工方案
使用单位:衡水中盛工程橡胶有限公司
衡水宏达锅炉有限公司
2010年11月27日
YLW-1400MA锅炉安装方案
本方案为衡水中盛工程橡胶有限公司YLW-1400MA有机热载体炉安装而编。
在安装锅时,各专业施工组和检查员必须按本方案施工和验收。
一、方案编制依据:
1.1 《特种设备安全监察条例》
1.2 《有机热载体炉安全技术监察规程》
1.3 《有机热载体炉安装使用说明书》
二、图纸材料
2.1锅炉基础图、锅炉总体图、本体管路图、锅炉房热力管道平面图、工艺流程图、电控图。
2.2锅炉合格证、锅炉强度计算书、锅炉安装使用说明书、包装单、烟道材料表、风道材料表等。
三、锅炉安装
3.1锅炉基础、锅炉主机和辅机验收,主机就位:
3.1.1在锅炉主机进入工地以前,应先按锅炉基础图验收锅炉基础、除尘器基础、各辅机基础,各基础应符合TJ231(六)-78《机械设备安装工程施工及验收规范》关于设备基础的规定,各基础应划出纵、横向中心线和标高基准点,基础平面位置偏差,基础上面标高偏差,平面的水平度、预埋件及预留孔位置偏差等应符合规定,验收合格后填写验收记录。
3.1.2提前准备好斜垫铁、石棉带等安装材料和盘尺、水平仪等检测工具。
3.1.3锅炉主机和辅机进入工地后,应首先与用户共同按锅炉包装清单验收主机、除渣机、除尘器、鼓风机、引风机、循环泵、调速箱、电控柜、阀门、仪表及备件,大件和备件应与包装清单相符,并且有检验合格的标识,做好记录。
3.1.4在吊装大件前首先将除渣机漏斗放入基坑内,并且将漏斗与除渣机的连接法兰连接好,试水不漏水为合格,以便安装。
3.1.5吊装大件,同时完成下部大件的找平,用水平仪测量大件的四角,标高偏差<5mm,位置偏差<20mm,大件四周的斜垫铁应垫均匀,使载荷均布,不得有局部超载的现象,也不得有三层垫铁现象。
3.1.6除尘器吊装就位,找正后固定。
3.1.7将鼓风机、引风机、循环泵、电控柜、调速箱、阀门仪表及备件验收后交给委托方妥善保管,待锅炉房施工完工后安装。
3.2炉排高速箱安装和炉排试运转:
3.2.1按图纸安装调速箱,将就位找正,把地脚螺栓灌浆定位。
3.2.2炉排冷态试运转,在调速箱地脚螺栓灌浆,达到强度后进行炉排试运转,试运转前将炉排上表面清理干净,手动盘车无卡紧现象,方可启动电机,低速运转2小时,(在低速运转期间应反复拉动各泄灰门,检查泄灰门是否正常)后再中速运转2小时,最后高速运转4小时,链条炉排试运转不应小于8小时。
(1)炉排运转应平稳,无异常声响、卡住、抖动和跑偏现象;
(2)润滑油及轴承温度均正常;
(3)检查运转由低速到高速的调整阶段,检查保安机构是否正常;
(4)炉排冷态试运转后,应由用户代表验收并作好记录。
3.3锅炉本体管路安装:
3.3.1打开锅炉的锅筒人孔盖,检查上锅筒的内部装置是否符合图纸要求,检查上、下锅筒内有无异物,如果有不符合应处理合格,经检查合格后方可封闭人孔。
3.3.2焊接锅炉的排污管,按锅炉本体管路图安装管路、阀门和仪表,安全阀和压力表进行效验,有效验标识才可安装。
3.4锅炉房管道安装:
3.4.1按图纸要求,安装锅炉集水器、分水器,应符合GB50041-92《锅炉房设计规范》之规定;
3.4.2安装锅炉循环泵,水泵就位后应找平,地脚螺栓灌浆,对水泵的联轴节应进行效正,对连接螺栓进行紧固,联轴节之间的不同心度应小于0.2mm为合格。
3.4.3按工艺流程图安装代热、供水管道和阀门,在安装阀门前应对阀门全面检验,去掉阀门的保护包装物,手轮旋转灵活,关闭后试水不泄漏,如果发现不合格品,找供货方更换。
3.4.4管道安装应符合GB50235-97《工业管道工程施工及验收规范(金属管道篇)》的规定,安装后做好检验记录。
3.5水压试验:
3.5.1锅炉与系统管道一起做水压试验,保留一个进水阀门、系统管道的最高点装一个放气阀,锅炉最低点留一个泄水阀,将其它与锅炉相接的阀门外侧全部装盲板,安全阀前装盲板。
3.5.2水压实验时,环境温度应高于5℃,锅炉充满水后,初步检查有无漏水,然后升压至0.3-0.4MPa,进行一次检查,如有泄漏,应泄压后紧固或补焊处理,当确定密封良好后,方可缓慢升压到0.7 MPa,初步检查有无泄漏和异常现象,所有接口及焊缝无泄漏为合格。
3.5.3水压试验应由用户代表左明、市锅检所代表及施工检查员宁秋锁共同检验,检验合格后应做好记录和签证。
3.5.4水压试验合格后,应拆除安全阀的盲板。
3.6安装出渣机:
连接出渣机与锅炉的法兰接口,安装后进行除渣机试运转,无异常声响、卡住、抖动,电机和轴承无过热现象为合格,做好验收记录。
3.7辅机和烟道、风道安装。
3.8接安装说明书的要求,安装鼓风机和引风机,进风口和叶轮的间隙必须符合要求,经检验合格后方可继续安装,安装完毕应进行试运转,无噪音、无振动、无过热、,验收合格后做好记录。
3.8.1按要求安装除尘器;
3.8.2安装烟道和风道,法兰接口必须填石棉绳,螺栓紧固后不得泄漏。
3.8.3烟道、风道安装完毕应进行风压试验,风道不得有向外漏风现象,不得有向内漏风现象,除尘器安装在锅炉的出烟口用烟道与除尘器接通。
3.9安装电控柜和配电
3.9.1按配电图安装动力线及仪表控制线路。
3.9.2用户将动力电源送至电控柜,与用户电工共同连接动力电源。
3.9.3接电控柜及配电图对动力配电和仪表配电进行全面的检查,检查合格后送电,对辅机分别试转,使全部辅机具备总体试运行的条件,验收合格后做好记录。
四、烘炉、煮炉试运行和总体验收
4.1烘炉
4.1.1采用火焰炉。
先开启鼓风机、引风机把炉膛气体排除,然后开始用木柴生火,炉排上垫上50-100mm炉渣后放木柴,小火烘炉,烟道开启1/5-1/6,形成负压,逐渐至水轻微沸腾,保持一定时间(5-7天),烟温不超过160℃。
4.1.2烘炉中应根据干燥程度及时观察砌体膨胀情况,发现裂缝或变形现象,就减缓升温速度。
4.1.3烘炉满足小烟室两侧耐火砖与绝热层结合处温度达到100℃,并保持18小时为合格。
4.1.4烘炉过程中应测定和绘制实际升温曲线。
4.2煮炉
4.2.1煮炉时加药配方为:氢氧化钠3-4kg/㎡炉水,磷酸二钠2-3kg/㎡炉水。
4.2.2药品应配制成溶液后再加入锅内,不得将药品直接加入锅再加水溶解,配制溶液时应采取安全措施,加药时炉水应在最低小位,煮炉时药液不得进入
管线。
4.2.3煮炉时间2天,最后24小时宜使压力保持在额定压力的75%。
4.2.4煮炉结束后,应交替上水排污,直至炉水水质达到标准,用清水冲洗与药液接触的阀门,并清除锅筒、集臬内的沉积物,检查排污阀有无堵塞。
4.3试运行
4.3.1试运行前应将所有辅机加油到正常油位,对锅炉进行全面的检查。
4.3.2试运行前应制定锅炉运行程序,并对参加试运行的司炉人员进行锅炉安全操作教育,使全体试运行人员明确试运行程序,了解安全操作规程和事故处理知识。
4.3.3锅炉使用单位应负责全面运行操作工作,安装单位负责运行期间处理安装的缺陷和必要的检查处理。
4.3.4锅炉试运行48小时,在试运行期间应做好记录,试运行合格后应签证。
4.4锅炉安装总体验收
上述各项施工完毕并且分阶段验收合格后,进行锅炉安装总体验收,验收工作由用户代表左明,市锅检所代表和公司高新国、宋秋锁共同验收,验收合格后应做好记录和签证。
五、施工配备人员和设备
总负责人:高新国,负责整个工程的组织、进度、质量、消耗、安全等项工作。
计划统计员:赵保明,负责工程进度、安装程序、调配安装力量等。
技术负责人:赵保明,负责安装中的技术工作。
供应保管:吴玉同,负责设备、零件、材料供应、保管等工作。
专职质检员:杜永建,负责反映监督、安装质量问题。
人员配备:安装钳工2人,安装管工2人,电工、起重工等专业人员。
本工程配备设备:电焊机2台,气焊工具2套,砂轮锯1个,手电钻1个,磨光机2台。
六、施工质量标准和要求
《特种设备安全监察条例》、《有机热载体炉安全技术监察规程》、JBJ27-96《工业锅炉安装工程事故及验收规范》、GBJ235《工业管道工程施工及验收规范(金属管道篇)》;
施工质量控制按《有机热载体炉安装使用说明书》。
七、施工工艺文件:HR213.5-2《焊接工艺评定指导书》。
八、施工中的安全措施按《安修工程处理安全施工制度》执行。
