危险性较大的分部分项工程(汇总)
- 格式:docx
- 大小:14.28 KB
- 文档页数:3
(完整版)危险性较大的分部分项工程范围哎呀,说起危险性较大的分部分项工程范围,这可真是让人头疼啊!咱们老百姓生活中,总会遇到这么些让人提心吊胆的事情。
今天,我就来跟大家聊聊这个话题,希望能给大家带来一些轻松愉快的心情。
咱们得明白什么是危险性较大的分部分项工程范围。
简单来说,就是那些涉及到安全隐患、容易出事故的项目。
比如说,修建高楼大厦的时候,那个高空作业可就是危险性较大的分部分项工程范围了。
再比如说,装修房子的时候,那个电气安装也是个大问题。
所以呢,我们在进行这些项目的时候,可一定要小心谨慎,不能掉以轻心。
那么,面对这些危险性较大的分部分项工程范围,我们应该怎么办呢?咱们得做好安全防范措施。
这个措施可不是随便搞搞就能过的关的,得认真研究、严格执行。
比如说,在高楼大厦的施工现场,得设置好安全网,防止工人掉下来。
在装修房子的时候,得找专业的电工来安装电气设备,不能自己瞎搞。
这样一来,我们的安全就有了保障。
咱们还得加强安全管理。
这个管理可不是简单的上下班打卡、检查工作服那么简单,得有一套完整的管理体系。
比如说,在高楼大厦的施工现场,得设立专门的安全管理部门,负责监督整个施工过程的安全。
在装修房子的时候,得定期对电气设备进行检查,确保其安全可靠。
这样一来,我们的安全就有了制度保障。
咱们还得提高安全意识。
这个意识可不是说说而已,得真正地落到实处。
比如说,在高楼大厦的施工现场,得经常开展安全培训,让工人们时刻保持警惕。
在装修房子的时候,得让业主们了解一些基本的安全知识,知道如何保护自己和家人的安全。
这样一来,我们的安全就有了文化保障。
当然啦,面对危险性较大的分部分项工程范围,我们还得学会应对突发事件。
这个应对可不是简单的应急预案那么简单,得有一套完整的应急体系。
比如说,在高楼大厦的施工现场,得随时准备救援车辆和救生设备,一旦发生事故能够迅速展开救援。
在装修房子的时候,得准备一些常用的急救药品和工具,以备不时之需。
危险性较大的分部分项工程汇总分部分项工程是工程项目中的一个重要概念,通常指项目按功能、空间位置等划分成若干个相对独立的工程范围,每个工程范围都由一项或多项工程项目组成。
在建筑工程中,分部分项工程通常是工程项目管理的基本单元,能够帮助项目管理人员分工明确、便于监理和验收等。
然而,并非所有的分部分项工程都一样,有些分项工程存在着较大的危险性,可能会对工程项目的安全和质量产生较大的影响。
下面我们就来对一些危险性较大的分部分项工程进行汇总和分析。
1. 电气工程电气工程是建筑工程中不可或缺的一部分,但同时也是较为危险的工程之一。
电气工程中存在着电气设备的安装、接线、电缆敷设等工作,如果操作不慎或者存在设计缺陷,可能会造成电路短路、漏电、火灾等严重后果。
因此,在电气工程施工时,需要严格按照规范要求操作,确保施工安全。
2. 钢结构工程钢结构工程是建筑工程中常见的一种结构形式,具有强度高、使用寿命长等优点。
然而,在钢结构工程施工过程中,存在着高空作业、吊装、焊接等高风险作业,一旦操作不慎可能会引发坠落、火灾、结构失稳等事故。
因此,在进行钢结构工程施工时,需要加强安全管理,严格执行安全操作规程。
3. 高空作业工程高空作业是建筑工程中常见的一种特殊作业,包括高空清洁、高空维修、高空安装等工作。
高空作业存在着坠落、物体抛掷、设备故障等风险,一旦发生事故可能会造成严重的人身伤害。
因此,在进行高空作业工程时,必须严格执行安全操作规程,配备专业的安全设备和人员。
4. 深基坑工程深基坑工程是在城市建设中常见的工程类型,包括地下室、地下管廊等工程。
深基坑工程的施工过程中,常涉及排水、支护、爆破等危险性较大的作业,一旦存在设计缺陷或者施工操作不当,可能会引发坍塌、水灾等严重后果。
因此,在进行深基坑工程时,需要科学合理的设计和施工方案,并加强监督管理。
总的来说,危险性较大的分部分项工程在工程施工中具有重要的地位,需要引起项目管理人员的高度重视。

危(wei)险性较大的分部份项工程清单(版)危(wei)险性较大的分部份项工程清单一、基坑工程1.1 基坑开挖施工1.1.1 挖土与支护工作安全措施1.1.2 降水、排水与施工安全1.1.3 土方边坡支护与施工1.1.4 基坑土方运输1.1.5 基坑监测与预警1.2 稳定处理与固结工程1.2.1 地基处理工程1.2.2 墙体稳定处理工程1.2.3 地下水位控制工程1.2.4 填料固结处理工程二、高层建造施工2.1 高层建造结构施工2.1.1 高层建造施工方案和基础设计2.1.2 施工场地平整与安全措施2.1.3 高层建造结构施工工艺2.1.4 混凝土浇筑与施工2.1.5 钢结构搭设与安装2.1.6 电梯和扶梯安装2.1.7 高空作业安全措施2.1.8 窗户与外墙装饰施工2.1.9 高层建造消防工程施工2.2 高层建造电气与通风施工2.2.1 电气设备安装与接线2.2.2 电力供应及配电安全2.2.3 照明与插座安装工作2.2.4 通风设备的安装与运行2.2.5 消防设备与报警系统安装三、地下工程3.1 地下结构施工3.1.1 地下结构施工方案3.1.2 地下结构施工安全措施3.1.3 地下结构施工工艺3.1.4 地下人防工程3.2 地下管线施工3.2.1 地下管线施工方案3.2.2 地下管线施工安全措施3.2.3 地下管线施工工艺3.2.4 隐蔽工程质量验收四、爆破施工4.1 爆破方案编制与审批4.1.1 爆破方案编制4.1.2 爆破方案审批与报备4.1.3 爆破作业计划与指导书4.2 爆破装药与起爆4.2.1 爆破装药与起爆设备4.2.2 爆破装药与起爆过程控制4.2.3 爆破安全防护措施4.2.4 爆破后续处理五、高架桥梁施工5.1 桥墩基础与桩基施工5.1.1 桥墩基础与桩基施工方案5.1.2 桥墩基础与桩基施工安全措施5.1.3 桥墩基础与桩基施工工艺5.2 桥梁主体结构安装5.2.1 桥梁主体结构安装工艺5.2.2 桥梁预应力张拉5.2.3 桥梁伸缩缝施工5.2.4 桥面铺装与防水工程六、其他工程6.1 特殊地质工程6.1.1 地质灾害防治工程6.1.2 地质环境保护工程6.1.3 地质勘探与监测6.2 河道与港口工程6.2.1 河道与港口挖泥工程6.2.2 河道与港口淤泥处理工程6.2.3 河道与港口围堰施工6.2.4 河道与港口防洪工程6.3 隧道工程6.3.1 隧道施工方案6.3.2 隧道开挖与支护工作6.3.3 隧道衬砌与防水工作6.3.4 隧道通风与照明工程扩展内容:1、本所涉及附件:相关施工方案、设计文件、技术规范、安全报告、施工图纸等。
附件 3危险性较大的分部分项工程清单如涉及请在一、危险性较大的分部分项工程括号里打√(一)基坑工程1. 开挖深度超过 3m(含 3m)的基坑(槽)的土方开挖、支护、降水()工程。
2.开挖深度虽未超过 3m,但地质条件和(或)周边环境条件复杂的基坑(槽)(符合《建筑基坑支护技术规程》 DB11/489 基坑侧壁安全等级一、()二级判断标准)的土方开挖、支护、降水工程。
(二)模板工程及支撑体系1.各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
()2.混凝土模板支撑工程:搭设高度 5m及以上,或搭设跨度 10m及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值) 10kN/()㎡及以上,或集中线荷载(设计值) 15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
3.承重支撑体系:用于钢结构安装等满堂支撑体系。
()(三)起重吊装及起重机械安装拆卸工程1.采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起()重吊装工程。
2.采用起重机械进行安装的工程。
()3.起重机械安装和拆卸工程。
()4.施工现场 2 台(或以上)起重机械存在相互干扰的多台多机种作业()工程。
5.装配式建筑构件吊装工程。
()(四)脚手架工程1.搭设高度 24m及以上的落地式钢管脚手架工程(包括采光井、电梯()井脚手架)。
2.附着式升降脚手架工程或附着式升降操作平台工程。
()3.悬挑式脚手架工程。
()4.高处作业吊篮工程。
()5.卸料平台、操作平台工程。
()6.异型脚手架工程。
()(五)拆除工程可能影响行人、交通、电力设施、通讯设施及其他公共设施或其它建、()构筑物安全的拆除工程。
(六)暗挖工程采用矿山法、盾构法、顶管法或箱涵顶进法施工的隧道、洞室工程。
()(七)其它1.建筑幕墙安装工程。
()- 1 -2.钢结构、网架和索膜结构安装工程。
()3.人工挖孔桩工程。
()4.水下作业工程。

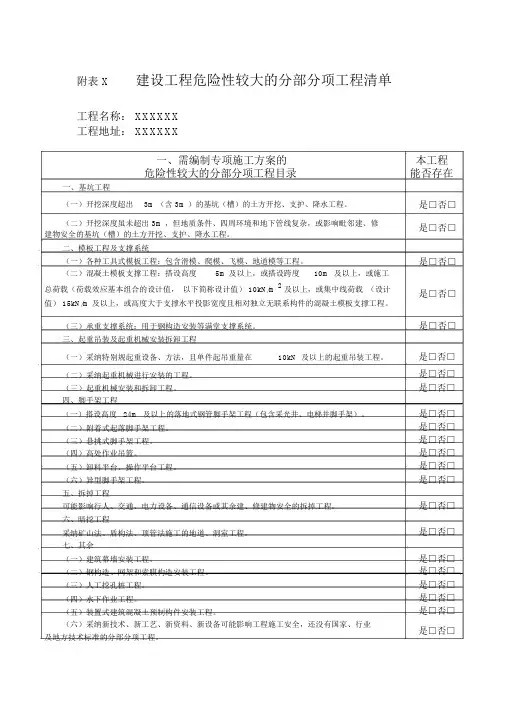

附表 X 建设工程危险性较大的分部分项工程清单工程名称: XXXXXX工程地址: XXXXXX一、需编制专项施工方案的本工程危险性较大的分部分项工程目录能否存在一、基坑工程(一)开挖深度超出3m (含 3m )的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超出 3m ,但地质条件、四周环境和地下管线复杂,或影响毗邻建、修建物安全的基坑(槽)的土方开挖、支护、降水工程。
是□否□是□否□二、模板工程及支撑系统(一)各种工具式模板工程:包含滑模、爬模、飞模、地道模等工程。
(二)混凝土模板支撑工程:搭设高度5m 及以上,或搭设跨度10m 及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值) 10kN/m 2及以上,或集中线荷载(设计值) 15kN/m 及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑系统:用于钢构造安装等满堂支撑系统。
三、起重吊装及起重机械安装拆卸工程是□否□是□否□是□否□(一)采纳特别规起重设备、方法,且单件起吊重量在10kN 及以上的起重吊装工程。
是□否□(二)采纳起重机械进行安装的工程。
是□否□(三)起重机械安装和拆卸工程。
是□否□四、脚手架工程(一)搭设高度 24m 及以上的落地式钢管脚手架工程(包含采光井、电梯井脚手架)。
是□否□(二)附着式起落脚手架工程。
是□否□(三)悬挑式脚手架工程。
是□否□(四)高处作业吊篮。
是□否□(五)卸料平台、操作平台工程。
是□否□(六)异型脚手架工程。
是□否□五、拆掉工程可能影响行人、交通、电力设备、通信设备或其余建、修建物安全的拆掉工程。
是□否□六、暗挖工程采纳矿山法、盾构法、顶管法施工的地道、洞室工程。
是□否□七、其余(一)建筑幕墙安装工程。
是□否□(二)钢构造、网架和索膜构造安装工程。
是□否□(三)人工挖孔桩工程。
是□否□(四)水下作业工程。
是□否□(五)装置式建筑混凝土预制构件安装工程。
