倒虹吸基坑开挖专项方案
- 格式:doc
- 大小:876.00 KB
- 文档页数:22
第1篇一、工程概况倒虹吸施工方案适用于水利工程、城市排水工程以及农业灌溉工程等领域。
本方案以某城市排水工程中的倒虹吸施工为例,详细阐述倒虹吸施工的流程、技术要求、质量控制及安全措施。
二、工程背景某城市排水工程是一项重要的民生工程,旨在解决城市内涝问题,提高城市排水能力。
工程中涉及一段长500米的倒虹吸管道,设计流量为30立方米/秒,管径为2.5米。
三、施工组织设计1. 施工队伍- 成立项目经理部,负责整个工程的施工组织和管理。
- 组建专业施工队伍,包括管道安装、焊接、防腐、测量等技术人员。
2. 施工进度计划- 制定详细的施工进度计划,确保工程按期完成。
- 分阶段进行施工,包括前期准备、管道安装、焊接、防腐、试压等。
3. 施工资源配置- 根据施工进度计划,合理配置施工机械设备和人力资源。
- 确保施工过程中设备正常运行,人员充足。
四、施工准备1. 现场调查- 对施工现场进行勘察,了解地形地貌、地质条件、地下管线等信息。
- 制定详细的施工方案,确保施工过程中不损害地下管线。
2. 材料设备准备- 准备足够的倒虹吸管道、管件、焊接材料、防腐材料等。
- 对材料设备进行检查,确保质量符合要求。
3. 施工人员培训- 对施工人员进行技术培训,确保掌握施工工艺和安全操作规程。
- 定期进行安全教育和技能考核。
五、施工工艺1. 管道安装- 根据设计图纸,确定管道安装位置和方向。
- 采用吊装或滚轮推移方式将管道运输到施工现场。
- 将管道分段安装,确保接口处密封良好。
2. 焊接- 采用电弧焊或气焊进行管道焊接,确保焊接质量。
- 对焊接部位进行外观检查和无损检测,确保无缺陷。
3. 防腐- 对管道内外表面进行除锈处理,确保表面清洁。
- 采用喷涂或刷涂方式,对管道进行防腐处理。
4. 试压- 在管道安装完成后,进行试压检测,确保管道强度和密封性。
- 试压压力应符合设计要求,持续时间不少于24小时。
六、质量控制1. 材料质量- 严格控制材料采购,确保材料质量符合国家标准。
倒虹吸深基坑土方施工方案1. 导言倒虹吸深基坑土方施工是建筑领域的重要环节,它直接影响基坑的稳定性和工程进度。
本文将探讨倒虹吸深基坑土方施工方案,包括工程前期准备、施工步骤、注意事项等内容。
2. 工程前期准备2.1 基坑设计•确定基坑的深度和形状。
•根据设计要求选择合适的土方施工方案。
2.2 施工方案制定•确定土方开挖的施工方法,如抛土法、推土法等。
•制定施工进度计划,合理安排施工顺序。
2.3 安全措施•制定安全生产方案,确保施工过程中安全。
•配备必要的安全设备和防护措施。
3. 施工步骤3.1 土方开挖•根据设计要求,使用挖掘机等设备进行土方开挖。
•根据实际情况处理开挖出的土方。
3.2 土方搬运•使用运输设备将开挖出的土方运输至指定地点。
•确保土方搬运过程中不发生倾斜或松动。
3.3 土方填筑•将符合要求的土方填充至基坑内部。
•使用夯实机械对土方进行夯实,确保土方填筑牢固。
3.4 施工检验•对土方填筑情况进行检查和验收。
•发现问题及时整改,确保基坑稳定性。
4. 注意事项4.1 施工人员要具备相关技能•施工人员要经过专业培训,熟练掌握土方施工技术。
•严格执行安全操作规程,确保施工安全。
4.2 施工设备要保养完好•定期对施工设备进行检查和维护。
•出现故障要及时修理,避免影响施工进度。
4.3 施工现场要保持整洁•定期清理施工现场,防止杂物对施工造成干扰。
•保持施工现场通风良好,确保施工人员安全。
5. 结语倒虹吸深基坑土方施工是建筑工程中不可或缺的重要环节,施工过程中要严格按照施工方案进行操作,确保基坑施工顺利进行。
希望本文对倒虹吸深基坑土方施工方案的了解有所帮助。
一、工程概况1. 工程名称:XX倒虹吸工程2. 工程地点:XX市XX区3. 工程规模:XX米长,XX米直径4. 工程内容:倒虹吸管道、进出口建筑物、配套设施等二、施工部署及现场总平面布置1. 人员、材料、机械准备(1)人员:组织专业的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
(2)材料:确保各类施工材料的质量,如钢材、水泥、砂石、管道等。
(3)机械:配备挖掘机、装载机、吊车、泵车、搅拌机等机械设备。
2. 施工现场布置(1)施工现场应设置明显的警示标志,确保施工安全。
(2)施工道路畅通,便于材料运输。
(3)施工现场设置临时办公区、生活区、材料堆放区等。
三、工程施工方案1. 施工准备(1)技术交底:组织施工人员对施工图纸、技术规范、施工方案等进行学习,确保施工质量。
(2)测量放样:准确放样,确保管道轴线、高程等符合设计要求。
(3)材料设备检查:检查各类材料、设备的性能,确保符合施工要求。
2. 开挖(1)采用挖掘机开挖,确保开挖面平整、稳定。
(2)严格按照设计要求进行边坡支护,防止坍塌。
3. 沟槽排水(1)设置排水沟,确保沟槽内积水及时排出。
(2)定期检查排水系统,确保排水畅通。
4. 垫层及基础(1)基础处理:采用压实、夯实等方法,确保基础稳定性。
(2)垫层铺设:采用C15混凝土垫层,厚度符合设计要求。
5. 管材采购(1)选用符合国家标准的管道材料。
(2)管材进场后,进行外观检查和尺寸测量,确保符合设计要求。
6. 管节安装(1)按照设计要求进行管节安装,确保管道轴线、高程等符合要求。
(2)采用专用工具进行连接,确保连接牢固。
7. 管带制作(1)根据设计要求制作管带,确保管带质量。
(2)管带制作完成后,进行外观检查和尺寸测量。
8. 闭水实验(1)按照设计要求进行闭水实验,确保管道无渗漏。
(2)实验过程中,密切关注管道变形、位移等情况。
9. 竖井工程(1)按照设计要求进行竖井开挖、支护和回填。
目录第一章、工程概况 (1)一、工程概况1二、技术标准1三、倒虹吸地质概况1第二章、施工部署及现场总平面布置 (3)一、人员、材料、机械准备 (3)第三章、工程施工方案5一、施工准备5二、开挖5三、沟槽排水5四、垫层及基础5五、管材采购6六、管节安装6七、管带制作7八、闭水实验7九、竖井工程10十、回填 (10)第四章、确保工程质量的措施12一、质量控制目标12二、管理措施12三、质量保证体系14第五章、冬季和雨季的施工安排16一、冬季施工措施16二、雨季施工措施16第六章、安全保证体系18一、安全保证体系的建立18第七章、环境保护及文明施工 (19)一、环境保护措施19二、文明施工措施20第一章、工程概况一、工程概况荆门市城区绕城公路牌楼至子陵段建设-移交-开发(BTR路线起自207 国道高店互通,路线向东跨越襄荆高速公路并与其设置长岗互通,再折向东南下穿长荆铁路,路线继续向南从牌楼镇规划区东侧绕越。
本次工程范围为K0+800-K9+85Q即从子陵为起点至牌楼,路线全长9.05km。
本工程施工内容,包含路基工程、路面工程、桥涵工程、附属工程。
二、技术标准1、公路等级:一级2、设计荷载:公路一I级3、设计洪水频率:1/504、地震动峰值加速度系数:0.05三、倒虹吸地质概况1、水文、地貌地场地位于汉江二级阶地垄岗地貌(工程地质II区),局部分布有第四系全新统冲沟(工程地质I区)及低丘残岗地貌(工程地质III区),区类地形总体较为平缓开阔,地势为东南低西北较高,附近大部分为水田等农作物。
2、气象荆门市属亚热带气候,四季分明,日照充足,雨量充沛,无霜期长,十分有利于农作物生长。
年平均气温16.1 C, 12月份至次年2月为冬季,月平均气温1.9-6.5 C,有霜降和冰冻现象,最低气温可达-9C, 7-8月份温度最高,气温可达38C o境内降雨丰富,年平均降雨量在1100-900mm 年均降水量949.4mm降雨量季节分配极不均一,多集中于6-8月份,从而造成地表水、地下水动态随季节变化显著,日照时数2000小时左右3、地震据《建筑抗震设计规范》(GB50011-2011)中的规定,荆门市抗为0.05g。
倒虹吸专项施工方案(完整版) 目录第一章工程概况一、工程概况二、技术标准三、倒虹吸地质概况第二章施工部署及现场总平面布置一、人员、材料、机械准备第三章工程施工方案第一章工程概况本工程是一项建筑工程,旨在建造一座高层住宅楼。
该工程地处城市中心,交通便利,周边设施完善。
本工程的建筑面积为平方米,共有20层,每层有50个住宅单元。
该工程的技术标准参照国家相关标准进行设计和施工,保证了工程的质量和安全。
倒虹吸地质概况表明该工程地质条件较好,土质坚实,适合建造高层建筑。
第二章施工部署及现场总平面布置为了保证工程的顺利进行,我们将在施工前做好人员、材料和机械的准备工作。
我们将在现场搭建临时办公室和工地,方便管理和施工。
同时,我们将制定详细的施工计划和时间表,确保工程按时完成。
第三章工程施工方案我们将采用钢筋混凝土结构,保证建筑的稳定性和承重能力。
同时,我们将采用现代化的施工技术和设备,提高工程的效率和质量。
我们将在施工过程中严格遵守相关法规和安全规定,确保工人和周围居民的安全。
一、施工准备在进行任何施工之前,必须进行全面的施工准备工作。
这包括确定施工计划,准备必要的工具和设备,以及确定所需的人员和物资。
为了确保施工的顺利进行,必须进行详细的现场勘察和评估。
这将有助于确定地质条件,以及确定需要采取的措施来确保施工的安全性和可靠性。
二、开挖在进行管道施工之前,必须进行开挖工作。
这包括清除地面上的任何障碍物,并确保开挖区域的平整和清洁。
开挖深度应根据设计要求进行确定,并且必须确保开挖区域的稳定性。
在进行开挖之前,必须进行必要的测量和标记,以确保管道的正确位置和深度。
三、沟槽排水在进行管道施工之前,必须确保沟槽排水系统的设计和安装符合要求。
这包括确保沟槽排水系统能够有效地排水,并且能够防止水流进入管道。
沟槽排水系统的设计和安装必须符合相关的标准和规定。
必须使用高质量的材料和工艺,以确保系统的可靠性和耐用性。
四、垫层及基础在进行管道施工之前,必须进行垫层和基础的设计和安装。
倒虹吸专项施工方案一、引言本文旨在探讨倒虹吸专项施工方案,倒虹吸是一种利用自然物理原理进行水源供给的方法,其施工方案的设计和执行对于保证系统正常运行至关重要。
二、前期准备在进行倒虹吸专项施工前,需要做好充分的前期准备工作,包括现场勘察、施工图纸设计、人员培训等。
确保施工过程中各项准备工作得以顺利完成。
三、施工方案设计3.1 施工流程施工流程应清晰明了,包括准备工作、设备调试、施工操作、检验验收等环节,确保施工过程有条不紊。
### 3.2 安全措施倒虹吸专项施工涉及到水源供给系统,安全问题必须放在首位,施工过程中应严格执行安全规范,保障施工人员的人身安全。
### 3.3 施工质量控制在施工过程中,应严格按照设计要求进行操作,做好施工记录,确保施工质量符合标准要求。
四、施工实施4.1 阶段一:准备工作施工人员应按照规定准备好所需设备和材料,对施工现场进行组织和调度。
### 4.2 阶段二:设备调试进行设备调试,确保设备运行正常,符合要求。
### 4.3 阶段三:施工操作按照施工流程,进行施工操作,保证每个环节的顺利进行。
### 4.4 阶段四:检验验收完成施工后,进行检验验收,确保施工质量符合要求。
五、施工结束5.1 竣工验收施工结束后进行竣工验收,评估施工质量,确保系统正常运行。
### 5.2 后续运维系统正常运行后,应做好后续运维工作,及时处理问题,保障系统的长期稳定运行。
六、结语倒虹吸专项施工方案的设计和实施必须充分考虑到各个环节的因素,确保施工过程的顺利进行,为水源供给系统的正常运行提供保障。
倒虹吸施工方案倒虹吸施工方案范本一、工程概况本工程旨在通过倒虹吸技术,解决A地与地之间的水位落差问题,实现水资源的有效调配。
工程预计全长X公里,设计流量为Y立方米/秒,涉及的主要结构包括进水口、倒虹吸管、出口结构以及必要的辅助设施。
二、施工准备1. 施工前需对现场进行详细勘察,了解地形地貌、水文地质条件。
2. 根据设计方案,准备相应的施工图纸和技术文件。
3. 准备施工所需的材料、机械设备及人员。
4. 制定应急预案,确保施工过程中的安全。
三、施工流程1. 开挖沟槽:按照设计要求进行沟槽的开挖工作,确保沟槽的尺寸和坡度符合设计标准。
2. 管道铺设:将预制好的倒虹吸管段按顺序铺设在沟槽内,并进行连接固定。
3. 接口处理:对管道的接口进行密封处理,确保无泄漏现象发生。
4. 回填土方:在管道安装完成后,进行土方回填,压实度要达到设计要求。
5. 试水验收:完成管道安装后,进行试水运行,检查是否有渗漏或其他异常情况。
四、安全措施1. 施工现场要设置明显的安全警示标志,并采取必要的围挡措施。
2. 施工人员必须佩戴安全帽、安全带等个人防护装备。
3. 机械操作人员需持证上岗,严格遵守操作规程。
4. 施工现场应配备消防器材,以防火灾事故的发生。
五、质量控制1. 所有材料和设备必须符合国家标准和设计要求。
2. 施工过程中应有专人负责质量监督,确保每一步骤都符合质量标准。
3. 对施工中出现的问题要及时处理,防止质量问题的扩大。
六、环境保护1. 施工过程中要注意保护周围环境,减少噪音和扬尘污染。
2. 施工废弃物要分类收集,按照环保要求进行处理。
3. 尽量采用环保型材料和节能技术,减少对环境的影响。
七、后期维护1. 定期对倒虹吸系统进行检查和维护,确保其正常运行。
2. 建立完善的维护记录,便于问题的追踪和处理。
3. 对于发现的问题要及时修复,防止小问题演变成大问题。

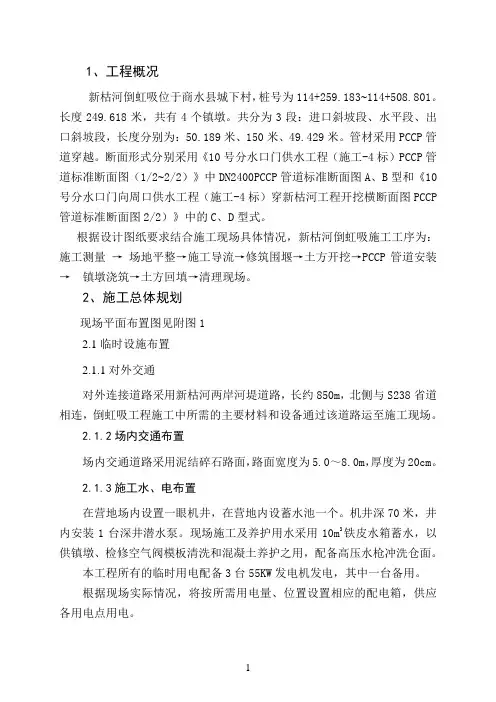

1、工程概况新枯河倒虹吸位于商水县城下村,桩号为114+259.183~114+508.801。
长度249.618米,共有4个镇墩。
共分为3段:进口斜坡段、水平段、出口斜坡段,长度分别为:50.189米、150米、49.429米。
管材采用PCCP管道穿越。
断面形式分别采用《10号分水口门供水工程(施工-4标)PCCP管道标准断面图(1/2~2/2)》中DN2400PCCP管道标准断面图A、B型和《10号分水口门向周口供水工程(施工-4标)穿新枯河工程开挖横断面图PCCP 管道标准断面图2/2)》中的C、D型式。
根据设计图纸要求结合施工现场具体情况,新枯河倒虹吸施工工序为:施工测量→场地平整→施工导流→修筑围堰→土方开挖→PCCP管道安装→镇墩浇筑→土方回填→清理现场。
2、施工总体规划现场平面布置图见附图12.1临时设施布置2.1.1对外交通对外连接道路采用新枯河两岸河堤道路,长约850m,北侧与S238省道相连,倒虹吸工程施工中所需的主要材料和设备通过该道路运至施工现场。
2.1.2场内交通布置场内交通道路采用泥结碎石路面,路面宽度为5.0~8.0m,厚度为20cm。
2.1.3施工水、电布置在营地场内设置一眼机井,在营地内设蓄水池一个。
机井深70米,井内安装1台深井潜水泵。
现场施工及养护用水采用10m3铁皮水箱蓄水,以供镇墩、检修空气阀模板清洗和混凝土养护之用,配备高压水枪冲洗仓面。
本工程所有的临时用电配备3台55KW发电机发电,其中一台备用。
根据现场实际情况,将按所需用电量、位置设置相应的配电箱,供应各用电点用电。
施工现场按三级配电内容形式布置,即总配电箱→分配电箱→用电设备。
对各施工用电配电箱、分配箱、开关箱按现场线路逐一编号,“一机、一闸、一漏、一箱”。
箱内所用开关,用明显的标志注明其回路和所控用设备等,开关箱有专人负责,周围无杂物并定期有持证电工按时检查,整个施工现场供电线路严禁非电工擅自装、安用电器、拉高电线,以防发生触电伤害。
倒虹吸专项施工方案一、前期准备工作1.编制施工组织设计方案,包括施工组织机构、施工方法、施工工艺等内容。
2.确定施工技术人员,并进行相应的培训和资质审查。
二、施工准备工作1.建立施工现场,保证施工区域安全无障碍。
对施工区域进行清理,清除影响施工的障碍物。
2.修建施工场地,包括搭建临时工棚、绿化等工作。
3.确定施工方向和倾斜角度,并进行临时标识。
三、材料准备1.采购倒虹吸施工所需的材料,包括玻璃、金属框架等。
2.对所采购的材料进行质量检查,确保达到施工要求。
四、施工工艺1.清理施工区域,并进行标高测量,确定施工位置。
2.按照设计要求,搭建倒虹吸施工模板,并进行校正。
3.进行玻璃的安装,采用专业吊装设备进行施工。
4.安装金属框架,固定玻璃,进行调整和校正。
5.完成施工后,进行验收。
五、安全措施1.设立施工现场标志和警示标志,保证施工现场的安全。
2.提供必要的安全防护设备,对施工人员进行安全培训。
3.施工期间,加强对施工现场的巡逻和监控,确保施工过程安全可控。
4.对施工过程中的危险操作进行管控和安全引导。
六、质量控制1.成立质量监督组,对施工过程中的各项工作进行检查和监督。
2.依据工艺要求,进行质量检验,确保施工质量。
3.对施工现场进行整理和清洁,保证施工质量的可视性。
七、后期处理1.对施工现场进行清理和复原,恢复原貌。
2.进行施工档案的整理和归档,保存施工相关资料。
3.进行施工成果的验收,确保达到设计要求和规范标准。
八、总结与改进1.对施工过程进行总结,提炼经验教训,为下一次施工积累经验。
2.与相关方进行沟通,了解用户需求和改进意见,以提升施工质量和用户满意度。
以上是倒虹吸专项施工方案的主要内容,通过严格遵守施工流程和安全要求,以及加强质量控制和后期处理,可以确保倒虹吸施工的顺利进行,并保证施工质量和安全。
同时,及时总结涵盖施工经验,将不断提高施工质量和服务质量。
倒虹吸施工方案倒虹吸施工方案施工部署:1.修建便道,方便原材料、管节和机械设备运至施工现场。
2.进行原材料(水泥、河砂、片石、砾石)等试验,并进行混凝土配合比试验,获得监理工程师批准。
3.计划安排:施工负责人带领队伍,在总工程师、质检工程师、测量工程师和试验工程师的指导下组织实施。
4.机械设备安排:挖掘机1台,24KW发电机组1台,砂浆搅拌机1台,打夯机1台,插入式振动器2台,钢模板80平方米,钢管8吨,手推车2台,自卸汽车2台。
施工方案:1.测量放样首先使用全站仪放出涵洞中心线,在两端洞口外侧2米处放出洞身中线控制桩;在洞身端部两侧1米处放出洞口控制桩,并用混凝土固定。
在中桩及两端量出基坑开挖宽度(基础周边预留0.5米工作宽度),用石灰放出开挖线;用水准仪测出地石标高,计算出开挖深度。
2.基坑开挖在基坑开挖前,应做好周围的排水,以防止地面水流入基坑。
首先使用挖掘机配合自卸汽车挖出盖板涵基坑毛胚,开挖时应注意跟踪测量,以防止超挖基坑。
当挖至离基底设计标高0.2-0.3米时,应停止使用挖机开挖,并立即组织人工挖至设计标高,并进行触探试验,确定基底承载力,报监理工程师认可后,方可开始下一道工序。
3.基础浇筑按设计图纸尺寸及测量放样点安装好模板,经监理工程师检验合格后,通知拌和站拌送混凝土。
基础的浇筑应按设置的沉降缝分段一次性浇筑完毕,基础与墙身联结处表石拉毛或补插钢筋。
4.涵底铺砌及管座浇筑待基础混凝土浇筑完毕并达到一定强度,报监理工程师验收合格后,即可用M7.5砂浆砌片石进行涵底铺砌。
砌筑时石料等级和砂浆强度等级应符合图纸规定或监理工程师要求。
片石厚度不应小于150毫米(即形成薄片者不得使用)。
应分层砌筑,并严格控制好砌筑厚度。
铺砌完成,待砂浆强度达到70%,并经监理工程师合格后,即可开始管座的浇筑。
浇筑前,应先使用全站仪放出管座中线,从中线及两端量出管座边线并用石灰方出边线后,即可进行管座装模。
海安县南海大道下穿宁启铁路立交桥引道工程倒虹吸基坑专项施工方案1. 编制依据、原则1.1编制依据(1)现行的国家有关方针政策,以及国家和交通运输部有关法律、规范、验标、施工指南和最新规章制度等。
(2)海安县南海大道下穿宁启铁路立交桥工程施工图,图号:海安南海施(桥)-02,图号:海安南海施(桥)-03,图号:海安南海施(水、建、电)。
(3)相关技术标准、规范及文件:《公路桥涵工程施工技术规范》(JTG/TF50-2011)《公路工程质量检验评定标准》(JTGF801-2012)《公路工程施工安全技术规程》铁建设[2005]157号《公路工程施工监理规范》(JTG G10-2006)《给水排水构筑物施工及验收规范》(GB50141-2008)(4)勘察设计资料。
(5)现场调查资料报告、与相关部门签订的协议及工作成果。
1.2编制原则(1)节约资源和可持续发展的原则。
贯彻“十分珍惜、合理利用土地和切实保护耕地”的基本国策,依法用地、合理规划原则。
(2)符合性原则。
必须满足建设工期和工程质量标准,符合施工安全、环境保护、水土保持和地质灾害防治等要求。
(3)科学、经济、合理的原则。
树立系统工程的理念,合理安排施工顺序,组织均衡、连续生产;进行工期、资源优化;管理目标明确,指标量化、措施具体、针对性强。
(4)有效保护地下管线和既有构筑物,减少扰民、做好公共交通配合,切实维护建设单位及地方群众的利益,创建文明标准工地。
2.工程概况2.1工程概况南海大道设计道路设计范围内的道路类型为K0+520~K0+544.204为半径R=500m的圆曲线,K0+544.204~K0+609.004为缓和曲线段,K1+264.373~K1+340为半径R=8000m的圆曲线,其余均为直线段。
U槽段标准横断面布置: 11.5m行车道+2.4m分隔带+11.5m行车道,路幅总宽25.40m。
路面横坡均为1.5%。
挡墙段标准横断面布置:12.95~12m行车道+12.95~12m行车道,路幅总宽25.9~24m。
路面横坡均为1.5%。
路基段标准横断面布置: 12m机动车道+12m机动车道,路幅总宽24m。
路面横坡均为1.5%。
倒虹吸:南海大道道路里程K0+851.00处,新建2-Φ1.5m倒虹吸,用于联通宁启,新长两条铁路之间排水沟。
倒虹吸位于西U9的U槽底部,长37米,两端设竖井,出入口为矩形槽,出入口加固段为V型槽。
倒虹吸平面布置图见下图。
倒虹吸基坑开挖专项方案3 / 222.2自然地理特征(1)地形地貌该工程位于长江三角洲平原区,地势平坦开阔,主要为农田。
局部分布有民房,沟塘等,地面高程一般在4.30~5.10m之间。
(2)工程地质概况根据区域地质资料和设计勘察资料,本工程施工范围内分布的均为第四系地层,构造形迹不发育,地质构造简单,区域稳定性较好。
桥址区位于抗震设防7度区,场地20m以浅全新统饱和砂土、粉土为非液化土。
地形平坦,浅部以砂性土地层为主,凝聚力小,本区未见大型活动断裂通过,场地整体稳定。
桥址区场地特殊岩土主要为③1粉质粘土,但深部地层分布较稳定。
(3)水文地质概况桥址分布潜水和弱承压水,浅部潜水主要赋存于上部的②1、②2、②3层中,其中②41层粉砂层及下伏粉砂层中赋存的地下水具弱承压性质,主要接受地表径流及大气降水、地表水入渗补给,水量较丰富;排泄方式主要有蒸发、开采和流入地表水体。
地下水具有明显的动态变化特征,随季节、降水量的变化而变化,勘察期间测得地下水位埋深为2.3—2.9m,标高0.82~1.66m。
经调查桥址区地地下水、地表水未经污染,根据附近水质分析结果及《铁路工程地质勘察规范》(TB10012-2007),地下水对混凝土无侵蚀性,氯盐环境作用等级为T2。
地表水对混凝土无化学侵蚀。
(4)地震动参数划分根据国家质量技术监督局颁布的《中国地震动参数区划图》(GB18306-2001),场地抗震设防烈度为7度,地震动峰值为0.10G;根据《铁路工程抗震设计规范》(GB50111-2006),本场地土为中软土,场地类别为Ⅲ类场地,特征周期为一区。
(5)气象特征海安县属北亚热带海洋季风性湿润气候区。
气候温和,四季分明,气候宜人,冷热适中。
日照充足,雨水充沛,无霜期长。
春季天气多变,夏天高温多雨,秋季天高气爽,冬天寒冷干燥。
主要气象要素综述如下:○1、年平均气温 14.5℃。
1月最冷,平均1.7℃。
七八月最热,平均27℃。
2003 年7 月极端高温则达39.7℃,创历史新高。
○2、年均降水1025 毫米,79%的年份在800 毫米以上,降水最多达1636.9毫米。
夏季降水最多,占全年的47%,冬季最少占9%。
(6)水文特征本地区气候温和,雨量充沛,地面河网交错,湖泊星罗棋布。
地下水储量丰富,水系发育。
地下水主要为孔隙潜水,沙砾层有承压水,泥质砂岩有少量的基岩裂隙水,地下水水位埋深较高。
地下水补给来源主要为大气降水及河渠地表水,排泄形式主要为大气蒸发及民井开采。
河流大多为通航河流,水流汇入长江。
3.施工场地条件本段引道设计征地范围为55米,范围内现状皆为农田,主要农作物为水稻,有少量玉米、大豆,地势较平坦。
根据现场情况倒虹吸位于西U9底部,长度为37米,采用明挖法施工,开挖基坑坡比按照1:1放坡砂浆抹面防护,设大口井降水,每20米一道,井深25米。
靠征地线右侧设5米施工便为现场土方外运、砼浇筑等使用,倒虹吸南侧施工便道按施工需要进行改移。
4.基坑开挖技术措施测量放线→排水降水→切土分层开挖→修坡→护坡→留足预留土层。
针对本工程特点,倒虹吸采用明挖法施工,开挖基坑坡比按照1:1放坡。
挖土进行分区开挖,坡面采用砂浆抹面防护。
地下水采用直径φ50cm的大口井,井深25米,设置6处大口井进行降水,水位降至开挖基底1米以下。
同时配备备用发电机2台,为降水专用。
基坑内排水,在基坑底距坡角200mm处设300×200mm排水沟,在四角设集水井。
这样,自然降水及部分土内存水通过排水沟排至于集水井由潜水泵排至乡村河道内。
4.1施工准备(1)清除挖方区域内所有障碍物, 如地上高压、电杆、原有建筑物及地下给排水、电缆、沟渠等,或进行搬迁、改建、改线。
(2)制定好现场场地平整、基坑开挖施工方案,绘制施工总平面布置图和基坑士方开挖图, 确定开挖路线,基底标高、边坡坡度、排水沟、集水井位置及土方堆放地点。
(3)按照引道已布设好的导线控制网及高程控制点,对结构物做好定位轴线的控制测量和校核;进行土方工程的测量定位放线,并经检查复核无误后,作为施工控制的依据。
(4)在施工区域内做好临时性排水设施,场地向排水沟方向做成不小0.2%的坡度,使场地不积水,必要时设置截水沟、排洪沟。
(5)完成必需的临时设施,包括生产设施及生活设施及机械进出和土方运输道路、临时供水供电线路。
(6)机械设备运进现场,进行维护检查、试运转,使处于良好的工作状态。
4.2开挖路线本工程采用2台挖掘机,从倒虹吸的北侧向南侧方向进行开挖的施工顺序,从南侧便道土方全部外运。
4.3基坑开挖(1)先用全站仪放出倒虹吸中心线,在两端洞口外侧2m处放出洞身中线控制桩;并用砼固定。
在中桩及两端量出基坑开挖宽度(基础周边预留2m工作宽度),用石灰放出开挖线;用水准仪测出原地面标高,计算出开挖深度。
(2)倒虹吸采用明挖法施工,开挖基坑坡比按照1:1放坡。
采用挖掘机挖土,人工配合。
挖土进行分区开挖,倒虹吸位置原地面经测量为4.35m,基底为-4.14m,基坑深度8.49m,基坑边坡分三级进行开挖,在距基坑底3.0m处留1m宽平台,6m处留1m宽平台,由于倒虹吸位于西U9底部,考虑把西U8、西U9、西U10开挖至基底进行挖至距基坑底面标高50cm处,在西U9基底的基础上在向下挖至倒虹吸基坑底标高,挖至标高后及时浇注垫层,左右出口两侧按两级坡度放坡,坡比1:1:距基坑底3.5m处留1m宽工作平台。
(3)开挖时应注意跟踪测量,以防止超挖基坑。
当挖至离基底设计标高0.2—0.3m时,应停止用挖机开挖,并撒上白灰点以示标记。
并立即组织人工挖至设计标高。
避免机械开挖超控,而引起回填造成基底土质不匀,达不到规范要求和设计标高。
(4)开挖时机械挖土、人工修坡开挖过程中随时用标杆检查边坡坡度是否正确无误。
(5)随时检查平面位置、标高、周边环境:每层挖土后,要用全站仪检查平面位置是否正确,用水准仪检测挖深标高。
(5)土方运送:开挖出的土方不得堆放在基坑边缘,土方用自卸汽车全部运出场外。
(6)复测基坑轴线、标高:当土方挖至设计标高时,要对倒虹吸轴线位置重新复核。
4.4基坑排水(1)降水:根据地质情况该地区地下水较多,水量较丰富。
故先采取管井降水的措施,沿倒虹吸外围每20米布设一道,深25米,共设置6处管井,降水降至基坑底以下1m开始开挖。
管井排水用潜水泵抽至排水沟再排入农村河道。
(2)基坑内排水:在开挖完成后,为排除基坑内的积水、明水,基坑底面每边放宽2米的工作面,基坑开挖完成后靠坡脚外20cm处设300*200mm的排水沟,在基坑内沿四周做一圈排水沟,每30米设一集水井,用水泵抽至排水沟,沿排水沟流入农村河道中。
(3)在基坑外设截水沟,以防地表雨水、渗水流入基坑内,截水沟与排水沟相通。
(4)基坑开挖完成后在基坑底部采用轻型井点进行二次降水,确保基坑无渗水现象。
4.5基坑防护(1)倒虹吸基坑深度大于5m,采用2级边坡,边坡坡度1:1,在距坡底3.5m处设置平台,平台宽度1m,坡面采用3cm厚水泥砂浆抹面防护,基坑底坡脚设排水沟,平台设大口井降水,大口井间距20m,深度25m,大口井降水至基坑底以下1m开始开挖,边坡顶及平台边设钢管围栏,钢管立柱间距2m,高度1.5m,基坑南侧距坡顶边3m外做施工便道。
(2)边坡防护钢管涂刷反光漆悬挂安全网,按要求设置安全标示标牌。
(3)严禁坡顶5m以内堆载杂物及土方,基坑内设集水井,基坑明水及时排出,防止基坑内积水浸泡基底。
(4)引道两头与既有公路相接处设置“前方施工,禁止通行”标志,防止外部车辆驶入工地现场。
(5)基坑开挖平面、断面图附后。
4.6成品保护(1)基坑四周设排水沟、集水井,场地设置一定坡度,以防雨水浸泡基坑和场地。
(2)土方开挖完成后应立即进行砼垫层的浇筑,避免基底长期暴露。
4.7基坑边坡监测(1)在基坑开挖之前应做好监测、监测点布置为基坑外1m处埋设、观测周期、工序管理,记录制度等工作。
(2)安排固定专业人员观测边坡的开裂、位移,发现危险应及时指挥作业人员撤离到安全范围。
5. 资源配置计划5.1机械投入计划主要施工机械投入计划表检测设备投入计划一览表5.2劳动力投入计划6、安全、文明施工措施6.1安全施工措施(1)开挖前,现场人员必须详细了解现场管线位置,不确定时挖探沟找出管线走向,有必要时联系设备管理单位人员到现场监控。
