英红瓦的施工方案
- 格式:doc
- 大小:430.00 KB
- 文档页数:9
项目英红瓦屋面施工管理规程1. 引言1.1 目的本文档的目的是规范和管理英红瓦屋面施工过程,确保施工工程的质量、安全和进度。
1.2 适用范围本规程适用于英红瓦屋面的施工管理,包括施工前的准备、施工过程的监控和施工后的验收。
2. 规范和要求2.1 材料准备1.英红瓦屋面施工前,需要对所使用的材料进行检查和验收,确保其质量符合国家相关标准。
2.材料的储存需要满足防潮、防晒、防压等要求,确保材料的质量不受损坏。
2.2 施工准备1.在施工前,施工队需要进行详细的施工计划编制,包括工期安排、人员配备、材料需求等。
2.施工前需要进行现场勘察,了解工地的地形、地势情况,为施工提供依据。
3.施工前,需要明确施工队的责任和权限,确保施工过程的协调和安全。
4.施工前需要进行施工现场的准备工作,包括道路挖掘、场地平整等。
2.3 施工过程控制1.施工过程中需要按照施工计划的要求进行施工,确保施工进度和质量。
2.施工过程中需要进行材料和设备的验收,确保其符合施工要求。
3.施工队需要按照施工图纸和技术规范进行操作,确保施工质量。
4.施工过程中需要进行监督和检查,及时发现和解决施工中的问题。
5.施工过程中需要注意安全和环保,采取相应的措施保护施工人员和环境。
2.4 施工质量控制1.施工过程中需要进行质量检查,确保施工质量符合要求。
2.施工质量检查包括材料的质量检测、工艺的质量检测等。
3.施工过程中发现的质量问题需要及时整改和记录,确保施工质量得到控制。
2.5 施工安全控制1.施工过程中需要遵守相关安全法规和规范,采取相应的安全措施保障施工人员的安全。
2.施工人员需要佩戴相关的防护用品,如安全帽、安全绳等。
3.施工现场需要设置警示标志,保证施工人员和外界人员的安全。
4.施工过程中需要进行施工现场的安全巡查,及时发现和处理安全隐患。
2.6 施工验收1.施工完成后需要进行施工质量的验收,确保符合相关施工标准和要求。
2.施工验收后需要进行相关资料和档案的整理和归档,方便后期管理和维护。
自建房红瓦屋顶施工方案1. 简介本文档介绍了关于自建房红瓦屋顶施工方案的具体步骤和注意事项。
红瓦是一种常见的屋顶材料,它具有良好的耐久性和美观性,因此备受青睐。
在施工红瓦屋顶前,我们需要做好充分的准备,并按照规范和标准来操作,以确保施工质量和屋顶的安全性。
2. 施工步骤2.1 准备工作在施工红瓦屋顶之前,我们需要进行以下准备工作: - 确定设计图纸和屋顶结构,根据设计图纸确定屋顶的形状和面积; - 确定所需的材料清单,包括红瓦、瓦棒、砂浆和其他辅助材料; - 聘请专业施工队伍或具备相关经验的工人; - 准备施工工具,如锤子、刷子、锯子和铲子等。
2.2 屋顶基层处理在施工红瓦屋顶之前,我们需要对屋顶基层进行处理,保证其平整、结实和防水。
具体步骤如下: 1. 清理屋顶基层上的灰尘、油污和杂物;2. 检查和修复屋顶基层的裂缝和损坏处;3. 在基层上涂刷一层底漆,增强附着力; 4. 铺设防水薄膜,确保屋顶的防水效果。
2.3 瓦棒铺设瓦棒是红瓦屋顶的重要组成部分,它可起到加强红瓦防水性能的作用。
以下是瓦棒的铺设步骤: 1. 量取瓦棒的长度,然后使用锯子进行切割; 2. 涂抹一层砂浆在屋顶的边缘和凹凸不平的地方; 3. 将瓦棒铺设在砂浆上,并使用锤子轻轻敲打,确保其粘合力; 4. 检查瓦棒是否牢固,并修复破损或松动的部分。
2.4 红瓦铺设在瓦棒铺设完成后,我们可以开始铺设红瓦。
以下是红瓦铺设的步骤: 1. 将红瓦依次沿着屋顶边缘开始铺设,使用砂浆粘贴红瓦与瓦棒;2. 确保每块红瓦之间的间距均匀,使用刷子或拨片来调整;3. 在需要的位置安装辅助配件,如瓦垄和瓦檐等; 4. 检查铺设的红瓦是否平整牢固,修复松动或不平整的部分。
2.5 防水处理为了增强红瓦屋顶的防水效果,我们需要进行防水处理。
以下是防水处理的步骤: 1. 在红瓦铺设完成后,涂刷一层防水涂料在红瓦表面;2. 确保防水涂料均匀涂布,并覆盖每块红瓦;3. 注意涂刷的厚度和涂刷的次数,达到防水效果; 4. 检查防水涂料的质量,并修补有缺陷或破损的部分。
施工方案说明曼宁家英红瓦重庆博通贸易有限公司曼宁家英红彩瓦技术部2011-3-30目录第一节总则第二节施工技术要求第三节屋面放线及施工第四节主瓦铺贴第五节配件安装第六节施工应注意事项及建议一、总则采用正确的安全的施工方法是建筑者的责任.瓦片的安装铺设必须达到水平垂直、对角线三方向的标齐;无论采用水泥沙浆或挂瓦条铺贴英红彩瓦,施工时应结合屋面设计图纸和现场的实际情况进行,但同时必须尊循英红瓦的技术特点,按要求严格施工。
建议挂瓦条材质为:针叶树种(如衫木),须经防腐处理(木材防腐涂料或柴油沥青浸入)。
特别对于志坡较大的屋面,安装英红彩瓦必须采取牢靠的施工措施,确保施工安全。
二施工技术要求1、英红彩瓦的外形尺寸为:420㎜×332㎜,屋檐挑出通常为50㎜,每片瓦吻接塔扣有3㎜的调整2、英红彩瓦适用于17.5°到90°的屋面铺设.坡度在22.5°以上的屋面,最小上下搭接为75㎜;坡度小于22.5°时,上下最小搭接为100㎜(为确保防水性能,本公司建议不在17.5°以下坡屋面使用)3、屋面整体找平的最大误差±5㎜,每层瓦左右距离最大误差不超过5㎜。
4、水沟宽度最大为200㎜,铺瓦砂浆水泥与砂的比例为1:3。
5、英红彩瓦可切割和钻孔,需切割时应调节到主瓦扣拱切割。
6、山檐预留50㎜为安装檐口瓦位置.三施工放线1、在现浇屋面找平后放线,先确定屋面的轮廓(如屋脊,水沟等位置),放线做法:弹出屋脊中线,然后从屋檐上两侧量出370㎜,弹出一条平行线确定屋檐第一片屋面瓦位置,此时瓦挑檐50㎜,再左右檐边分别量出屋脊中线与此线的长度,修正两檐边的误差工,保证屋面的方正度误差控制在5㎜之内。
2、每排瓦间距均匀相等,量出左右檐边的长度,在两边山檐分别划好等份,弹线确定每层瓦的位置。
3、由于砼屋面在浇筑中可能出现的误差,山檐与屋檐不一定成直角,所以需取一条与屋檐线为直角的山檐线.再根据实际的误差调节山檐安装配件的预留位置.两檐边通常预留50㎜弹线,必要调节时,在20㎜内调整,这两条弹线了是主瓦铺设的始线与终线。

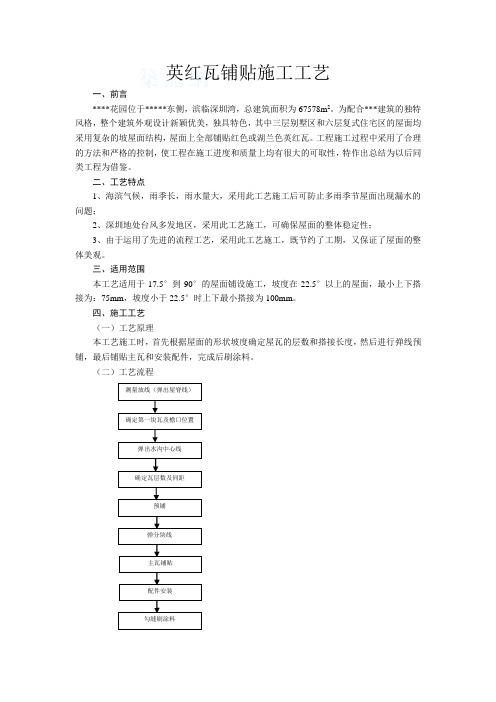

英红瓦铺贴施工工艺一、前言****花园位于*****东侧,滨临深圳湾,总建筑面积为67578m2。
为配合***建筑的独特风格,整个建筑外观设计新颖优美,独具特色,其中三层别墅区和六层复式住宅区的屋面均采用复杂的坡屋面结构,屋面上全部铺贴红色或湖兰色英红瓦。
工程施工过程中采用了合理的方法和严格的控制,使工程在施工进度和质量上均有很大的可取性,特作出总结为以后同类工程为借鉴。
二、工艺特点1、海滨气候,雨季长,雨水量大,采用此工艺施工后可防止多雨季节屋面出现漏水的问题;2、深圳地处台风多发地区,采用此工艺施工,可确保屋面的整体稳定性;3、由于运用了先进的流程工艺,采用此工艺施工,既节约了工期,又保证了屋面的整体美观。
三、适用范围本工艺适用于17.5°到90°的屋面铺设施工,坡度在22.5°以上的屋面,最小上下搭接为:75mm,坡度小于22.5°时上下最小搭接为100mm。
四、施工工艺(一)工艺原理本工艺施工时,首先根据屋面的形状坡度确定屋瓦的层数和搭接长度,然后进行弹线预铺,最后铺贴主瓦和安装配件,完成后刷涂料。
(二)工艺流程测量放线(弹出屋脊线)确定第一块瓦及檐口位置弹出水沟中心线确定瓦层数及间距预铺弹分块线主瓦铺贴配件安装勾缝刷涂料(三)施工工艺简要说明1、测量放线:在屋面防水保护层施工完毕后,根据屋面形状弹出屋脊中线和排水沟中心线;2、确定第一块瓦及檐口位置:从屋檐往上两侧量出370mm,弹出一条平行于屋檐的墨线,确定屋檐第一块屋瓦的位置,此时瓦挑檐50mm(屋瓦尺寸为420×332mm)。
再左右檐边分别量出屋脊中线与此线的长度,修正两檐边的误差,保证屋面的方正度,误差控制在5mm之内。
3、确定铺瓦层数及间距:根据安装英红瓦技术要求,瓦片上下搭接长度必须大于或等于75mm,根据此前弹出的线,量出此线距屋脊中线距离为A,A’,则A/345=D (420-75=345mm),D一般为小数,为满足瓦片上下搭接大于75mm,取D的一个整数C,再以A/C=B,B即是铺瓦时每层的间距,而C+1即是此面铺瓦层数,A’也用同样方法计算。
屋面工程施工工艺1.1.1施工要点1、水泥砂浆找平层水泥砂浆找平层施工前,应清扫干净基层表面,施工中尽量避开雨天,否则必须采取相应的技术措施,适当调整砂浆水灰比并覆盖保护,等砂浆稍收水后时行二次压光,表面应平整。
2、保温层施工保温层施工前,应先将屋面清扫干净,要求基层平整、干净、干燥。
按设计要求范围弹出铺设墨线,每隔五块隔热板弹出大方格,拉线纵横身先铺设粘贴标准行,标准行铺设粘贴完成后,向两侧和后退方向顺序块铺巾,并拉通长线对缝的平直度进行控制,铺块间隙不在于2mπu在铺贴过程遇到缺棱掉角破碎不齐的,应锯平拼接使用。
板缝间或缺角处于碎屑用胶水填补严密。
3、防水卷材施工1)施工前应做好材料、施工机具、安全防护等的物质装备和技术准备。
防水材料进场后应抽检合格。
2)卷材短途运输平放不宜高于四层,均不得倾斜或横压。
卷材在运输及保管时,应避免雨淋、日晒、受潮,要注意通风。
3)基层表面应清洁平整,用直尺检,不得有空鼓、开裂及起砂、脱皮等缺陷。
4)卷材铺贴不得在雨天和大风环境中施工,最佳施工温度5℃以上。
5)卷材铺设方向,采用平行屋脊方向铺设,卷材搭接采用顺流水方向搭接,采用满粘法铺设,短边搭接长度为150mm,长边搭接长度为IOOnImo4、细石舲施工25厚200#细石碎,坍落度5〜7cm为宜,瓜子片用水冲洗干净,搅拌均匀,和易性好,用铁抹找平拍实压光。
5、英红瓦施工在细石於基层上按英红瓦规格弹出基线,然后用1:2水泥砂浆抹出50X25的挂瓦条,挂瓦条要平整,顺直,挂英红瓦设置三条线(檐头水平线、垂直线、斜线)为挂瓦操作基线,先铺设檐头瓦,后向上逐行铺设,瓦缝应错开,瓦铺设牢固。
112成品保护屋面施工完毕后,对屋面要进行浇水试验。
应对整个屋面不间断地连续浇水2h以上,或一次连续下雨2h以上的观察,无渗漏为合格。
并委邀请建设、监理方代表在场、检查合格后有观察记录上签字。
1.1.3操作要求在屋面施工前,应先了解天气情况,应尽是避开雨天施工。
英红瓦施工工艺英红瓦,以其独特的颜色和优质的性能,逐渐在建筑领域中得到广泛应用。
它的施工工艺,虽然看似复杂,但其实只要掌握正确的方法,就能够轻松完成。
一、材料准备1、英红瓦:选择质量优良、颜色鲜艳的英红瓦,确保瓦片表面光滑、无瑕疵。
2、水泥:使用325号以上的水泥,以确保粘合强度。
3、沙子:选用中粗砂,并确保沙子中无杂质。
4、水:干净的水源,以供搅拌和清洁使用。
二、施工工具1、切割机:用于将英红瓦按照需要的尺寸进行切割。
2、搅拌器:用于将水泥和沙子混合均匀。
3、镘刀:用于涂抹水泥砂浆。
4、抹子:用于抹平水泥砂浆和校正瓦片。
5、钢尺:用于测量和校准瓦片的排列。
三、施工步骤1、基础处理:清理基础面,确保无杂质、无油污。
如有需要,可先用水湿润基础面,以增强水泥砂浆的粘合性。
2、搅拌水泥砂浆:将水泥和沙子按照1:2的比例混合,并加入适量的水,搅拌均匀。
3、铺设水泥砂浆:将搅拌好的水泥砂浆涂抹在基础面上,确保厚度均匀,约为2-3厘米。
4、铺设英红瓦:将英红瓦放置在水泥砂浆上,确保瓦片之间缝隙均匀,排列整齐。
5、填充间隙:在瓦片之间的缝隙中填充水泥砂浆,以增强整体牢固性。
6、抹平校正:用抹子将水泥砂浆抹平,并校正瓦片的平整度。
7、清洁:用干净的布擦除多余的水泥砂浆,使英红瓦表面干净整洁。
8、养护:在施工完成后,保持自然养护7-10天,方可投入使用。
四、注意事项1、在施工过程中,要注意避免瓦片损坏或划伤。
2、在涂抹水泥砂浆时,要确保厚度均匀、无气泡。
3、在校正瓦片时,要确保瓦片平整、无翘角。
4、在养护期间,要避免在英红瓦上行走或放置重物。
五、质量保证措施1、在购买英红瓦时,要选择质量可靠的产品,确保其性能和质量符合设计要求。
2、在施工过程中,要严格遵守施工工艺和操作规程,确保施工质量符合标准。
3、在验收时,要对英红瓦的表面质量、颜色、尺寸等进行严格检查,确保符合设计要求。
4、在使用过程中,要定期检查英红瓦的使用情况,及时发现并处理可能出现的问题。
5.2.4平瓦铺设时应按自右向左,自下而上顺序操作;当屋面坡度大于55度时,须采用长度不小于75mm的镀锌钢钉或不锈钢钉,同时适当加大挂瓦条的尺寸。
5.2.5对设天沟、檐沟的屋面,天沟、檐沟的防水层做法严格按规范施工,同时平瓦伸入沟内长度为50~70mm,以有利于屋面雨水流入沟内,并防止爬水。
5.2.6排水沟处瓦切割后应保证边沿整齐,并用1:3水泥砂浆将瓦片底部空隙全部封住,切割机械采用电动圆锯机。
5.2.7脊瓦铺设应从斜屋脊底端开始,自下而上至斜屋脊顶,脊瓦大封头瓦应紧贴檐口,用掺颜料的水泥砂浆将脊瓦固定在另一端,直至铺设小封头脊瓦。
5.2.8脊瓦之间的搭接长度应符合要求,同时避免切割,保证铺设完整;脊瓦铺设须拉线操作,保证脊瓦在一条线上,檐口瓦须用水泥砂浆固定,并钉于边檐顺水条上。
5.2.9屋檐口第一条挂瓦条处应用细石砼浇筑,并检查是否留置排气通水孔。
5.2.10脊瓦铺设须特别注意瓦片的整洁,如不慎污染水砂,及时清理。
5.2.11屋面与突出屋面的墙、烟道等连接处,是防水薄弱环节,该部位须作重点处理和检查。
5.2.12对于以上各项检察情况如有不合格,应通知施工单位整改,必要时填写《工程部整改通知单》给施工单位,要求限期整改。
5.3事后控制5.3.1英红瓦屋面工程结束后,应进行分项、分部工程验收及评定,符合要求后根据检查结果填写《分部工程现场检查记录表》、《分部工程质量评定表》。
6.编制依据6.1英红彩瓦技术要点6.2屋面工程质量验收规范(GB50207-2002)7.相关/支持性文件7.1工程管理过程控制程序7.2监视和测量控制程序7.3工程质量管理工作规程7.4工程材料管理工作规程8.质量记录8.1工程管理日记(GT/QR•15-10)8.2施工方案审批表(GT/QR•15-11)8.3工程部整改通知单(GT/QR•15-15)8.4检验、试验报告检查表(GT/QR•23-01) 8.5分部工程质量评定表(GT/QR•23-02) 8.6分部工程现场检查记录表(GT/QR•23-03)。
英红瓦屋面作业标准1、适用范围:本作业标准适用于基层为混凝土,防水等级为Ⅱ、Ⅲ级以及坡度不小于20%的瓦屋面工程。
2、依据规范标准:《屋面工程施工质量验收规范》——GB50207-2002《建筑工程质量验收统一标准》——GB-50300-2001《建筑施工手册》第四版《屋面工程技术规范》——GB-50345-20043、强制性标准:屋面工程所采用的防水、保温隔热材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
天沟、檐沟纵向坡度不应小于1%,沟底水落差不得超过200mm;天沟、檐沟排水不得流经变形缝和防火墙。
4、原材料要求:4.1 木龙骨50mm×30mm ,英红瓦,钢钉75~100mm ,20#铅丝。
4.2 水泥:22.5级矿渣水泥和普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月,按试验结果使用。
4.3 砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径的筛子。
且不得含有杂质。
4.4 英红瓦屋面配件:1、檐口封头瓦2、檐口瓦3、檐口顶瓦4、圆脊顶瓦5、圆脊瓦6、双向脊顶瓦7、四向脊顶瓦 8、三向脊顶瓦9、斜脊封头瓦 10、排水沟瓦5、施工作业条件:5.1 屋面结构工程施工完成,通风道、透气管道等出屋面设备及构造安装完成。
5.2 已按要求将屋面基层处理好。
6、操作工艺标准:6.1 工艺流程:基层处理→防水施工→抹水泥砂浆→安装木龙骨→排瓦→钉挂瓦条→挂瓦。
6.2 基层处理:结构施工完毕后,应进行斜屋面的找平工作。
首先用20#铅丝带线进行找平,对于结构基层不平处应进行抹灰处理。
把斜屋面的斜面找规矩,按图纸设计要求进行找坡。
对于通风道及透气管根部应进行抹灰处理,并要求抹成小八字或圆弧。
6.3 防水施工:对于通风道、排气孔根部要求做一道防水卷材,最高点高度处不小于350mm,四周展开宽度不小于500mm为宜,防止因雨水储存而在其根部漏水。
英红彩瓦施工方法一.施工放线1.在现浇屋面找平后放线,先确定屋面的轮廓(如屋脊、水沟等位置)。
放线做法:屋面坡度为15°~17.5°时,主瓦上下搭接长度不大于120mm。
屋面坡度为17.5°~22.5°时,主瓦上下搭接长度不大于100mm。
屋面坡度为22.5°~90°时,主瓦上下搭接长度不大于75mm。
按照上述坡度大小范围的规定,确定最小的搭接长度,然后按下述方法计算确定挂瓦条的间距,放线顺序如下:①距正屋脊轮廓线向下30mm弹一平行屋脊的平行线,是确定最上端的一排挂瓦条的位置,即为B。
②从屋檐往上量出A=340mm,弹出一条平行于檐口边的平行线,确定第一排挂瓦条的位置。
③在A的区域内,从屋檐往上量出50mm,弹出一条平行于檐口边的平行线,确定屋檐第一排瓦的枕瓦条位置。
④AB间的距离为L,用L除以345,得到C,极少是整数,应将C取零点数进位,则大于C的整数为D(D即为挂瓦条的根数)⑤L/D=E即为挂瓦条间距尺寸,此尺寸会≤345mm。
2.为保证每排瓦间距相等,每层瓦间距的确定可按木挂瓦方式同样的方法确定。
最后在两边山檐分别划好等份,弹线确定每层瓦的位置。
3.为保证铺完后屋面瓦达到水平、垂直、对角线三方向的标齐,应在屋檐第一层瓦和屋脊处最后一层瓦预铺瓦,面积大的屋面利用3mm的调整范围来调节整片瓦,面积小的屋面也可调节到中拱切割。
二.水泥瓦条施工水泥瓦条做成三角形,如上图,高度为4cm,水泥瓦条施工完毕后需要养护,待强度达到要求后再铺设瓦片。
三.主瓦铺设1.铺瓦必须与弹线对齐,自右向左由下向上铺设。
其接合方式可成一直线,也可交错排列。
2.屋檐第一层瓦应用水泥砂浆垫起固定卧实与其上两层瓦水平,防止出现低垂。
四. 安装配件瓦1.檐口瓦的安装。
采用的固定方法是:砂浆饱满卧实,檐口瓦孔穿钢钉直置木方牢固。
2.斜脊安装由斜脊封头开始,在用脊瓦铺至正屋脊,贯通两边的屋脊相应采用脊瓦封头开始。
施工方案说明
曼
宁
家
英
红
瓦
重庆博通贸易有限公司
曼宁家英红彩瓦技术部
2011-3-30
目录
第一节总则
第二节施工技术要求
第三节屋面放线及施工
第四节主瓦铺贴
第五节配件安装
第六节施工应注意事项及建议
一、总则
采用正确的安全的施工方法是建筑者的责任.瓦片的安装铺设必须达到水平垂直、对角线三方向的标齐;无论采用水泥沙浆或挂瓦条铺贴英红彩瓦,施工时应结合屋面设计图纸和现场的实际情况进行,但同时必须尊循英红瓦的技术特点,按要求严格施工。
建议挂瓦条材质为:针叶树种(如衫木),须经防腐处理(木材防腐涂料或柴油沥青浸入)。
特别对于志坡较大的屋面,安装英红彩瓦必须采取牢靠的施工措施,确保施工安全。
二施工技术要求
1、英红彩瓦的外形尺寸为:420㎜×332㎜,屋檐挑出通常为50㎜,每片瓦吻接塔扣有3㎜的调整
2、英红彩瓦适用于17.5°到90°的屋面铺设.坡度在22.5°以上的屋面,最小上下搭接为75㎜;坡度小于22.5°时,上下最小搭接为100㎜(为确保防水性能,本公司建议不在17.5°以下坡屋面使用)
3、屋面整体找平的最大误差±5㎜,每层瓦左右距离最大误差不超过5㎜。
4、水沟宽度最大为200㎜,铺瓦砂浆水泥与砂的比例为1:3。
5、英红彩瓦可切割和钻孔,需切割时应调节到主瓦扣拱切割。
6、山檐预留50㎜为安装檐口瓦位置.
三施工放线
1、在现浇屋面找平后放线,先确定屋面的轮廓(如屋脊,水沟等位置),放线做法:弹出屋脊中线,然后从屋檐上两侧量出370㎜,弹出一条平行线确定屋檐第一片屋面瓦位置,此时瓦挑檐50㎜,再左右檐边分别量出屋脊中线与此线的长度,修正两檐边的误差工,保证屋面的方正度误差控制在5㎜之内。
2、每排瓦间距均匀相等,量出左右檐边的长度,在两边山檐分别划好等份,弹线确定每
层瓦的位置。
3、由于砼屋面在浇筑中可能出现的误差,山檐与屋檐不一定成直角,所以需取一条与屋檐线为直角的山檐线.再根据实际的误差调节山檐安装配件的预留位置.两檐边通常预留50㎜弹线,必要调节时,在20㎜内调整,这两条弹线了是主瓦铺设的始线与终线。
4、为保证铺完后屋面瓦达到水平, 垂直,对角线三方向的标齐,应在屋檐第一层瓦和屋脊处最大一层瓦预铺瓦,面积大的屋面利用边筋搭扣3㎜的调整范围来调节成整片瓦,面积小的屋面也调节到中拱切割。
四、基层、主瓦施工
1、顺水条:按由下而上的顺序,在垂直于檐口的方向上用70mm不锈钢钉将30×40的顺水条固定在刚性层上,间距450-600。
2、挂瓦条:在确定好第一排挂瓦条和顶排挂瓦条(注:正脊线往檐口方向30mm为顶排挂瓦条位置)后,以第一排挂瓦条和顶排挂瓦条之间的间距为总长、345mm为基数取平均值。
用50mm不锈钢钉将30×30的挂瓦条固定在顺水条上,间距≤345。
3、挂瓦:屋檐第一层瓦应与其上两层瓦水平,作法如下:取三片瓦相应放置檐口向上的三层瓦片铺设的线上,此时檐口屋瓦会出现低垂,应用枕木、也可重叠两根挂瓦条垫起檐口第一块瓦片,两边垫好后拉水平线铺设,檐口第一层瓦即可保证成一水平直线。
五、安装配件
1、安装配件由檐口瓦开始,在屋面预留50㎜位置用冲击钻钻经30㎜深的孔塞木.将
30㎜×40㎜木方用钢钉固定于檐口内,从檐口第一片檐口封开始,每片檐口瓦须与上排主瓦顶齐.直铺到檐口顶端,安装好的檐口瓦檐口必须成一直线.采用的固定方法是:檐口瓦孔穿钢钉直置木方牢固.
2、斜脊安装由斜脊封头开始,再用脊瓦铺至正屋脊.贯通两边的屋脊相应采用大封头开始,脊瓦铺至末端以小封头收口.固定方法可用75mm自攻螺钉固定在托木上。
(见屋脊瓦大样图)
3、排水沟的宽度应根据排水沟集水区面积的大小,坡度、降雨量来决定,确定了排水沟宽度后,分别在排水沟瓦片位置弹直线,用电动圆锯切割瓦片.铺设整齐后,用砂浆将瓦片底部空隙全部封实抹平.
4、配件安装完毕,在有砂浆明显裸露的部位沿浆自然沟缝抹平,面涂英红涂料两道,或
用1:0.025颜料砂浆抹面,任何鸟类可能筑巢的空隙都必须封实.
六、施工应注意事项及建议
1、屋面安装顺序为:放线确定顺水条、排水沟等位置——固定顺水条、辅助顺水条、挂瓦条、安装排水沟瓦、主瓦、檐口瓦、脊瓦。
2、安装配件时请看清安装详细位置,凡需防水处理的节点,铺瓦前必先构造.
3、施工过程中严禁长时间污染瓦面,应随铺随手清理擦干.
4、刚铺完瓦严禁在有砂浆封口的部位上人踩踏。
5、建议安装避雷带时,先安装垂直于屋面的支杆,等屋面瓦安装完成后,再安装防雷水平带。
(此做法为防雷在瓦表面,如防雷在瓦下面,则水平防雷高度不超过30mm)
6、屋面节点,如屋面与山墙,斜面上烟囱的部位是最易发生漏水的部位,而常规泛水处理是做聚合物砂浆泛水线,施工麻烦,屋面清洁不好保证,时间一久,砂浆开裂,泛水线形同虚设,所以建议使用柔性泛水,其详细功能如图。
常规做法
檐口底瓦大样柔性泛水
柔性泛水使用大样图
柔性泛水宽:280㎜。
墙面搭接:100㎜
屋面搭接:180㎜。
两片柔性泛水重叠搭接:50㎜
背面结合部位:重叠搭接二片柔性泛水条。
(盖住烟囱背后两片瓦)
垂直结合部:重叠搭接一片柔性泛水条。
水平结合部:一片柔性泛水条。
(垂直结合部盖住水平结合部)
七、安全操作事项
1、工人作业必须佩带安全带、穿软底胶鞋。
2、严禁工人在酒后、身体欠佳的状态下到屋面作业。
八、操作要点及技术措施
1、挂瓦条因分档均匀,铺钉平整、牢固、瓦面平整、行列整齐、搭接紧密、檐口平
直;
2、脊瓦应搭盖正确,间距均匀、封固严密;
3、屋脊和斜脊应顺直,无起伏现象;
4、脊瓦在两坡面上的搭接没边不小于50㎜
5、瓦头排出结构长度为50—70㎜。
