桥面铺装作业指导书讲解
- 格式:pdf
- 大小:358.94 KB
- 文档页数:15

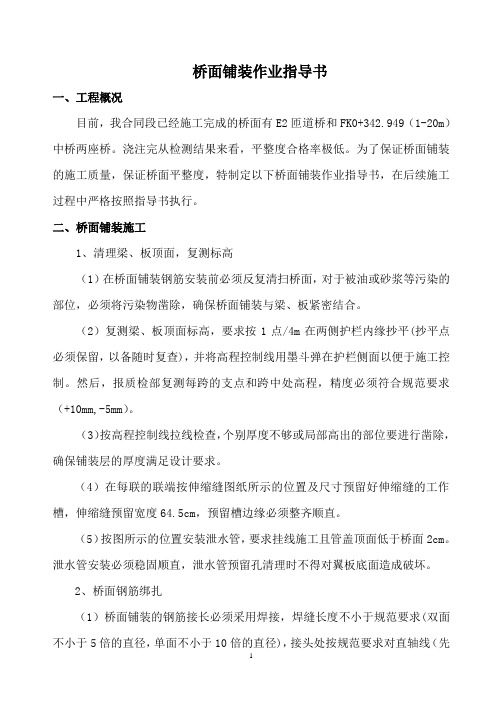

桥面铺装作业指导书一、工程概况目前,我合同段已经施工完成的桥面有E2匝道桥和FK0+342.949(1-20m)中桥两座桥。
浇注完从检测结果来看,平整度合格率极低。
为了保证桥面铺装的施工质量,保证桥面平整度,特制定以下桥面铺装作业指导书,在后续施工过程中严格按照指导书执行。
二、桥面铺装施工1、清理梁、板顶面,复测标高(1)在桥面铺装钢筋安装前必须反复清扫桥面,对于被油或砂浆等污染的部位,必须将污染物凿除,确保桥面铺装与梁、板紧密结合。
(2)复测梁、板顶面标高,要求按1点/4m在两侧护栏内缘抄平(抄平点必须保留,以备随时复查),并将高程控制线用墨斗弹在护栏侧面以便于施工控制。
然后,报质检部复测每跨的支点和跨中处高程,精度必须符合规范要求(+10mm,-5mm)。
(3)按高程控制线拉线检查,个别厚度不够或局部高出的部位要进行凿除,确保铺装层的厚度满足设计要求。
(4)在每联的联端按伸缩缝图纸所示的位置及尺寸预留好伸缩缝的工作槽,伸缩缝预留宽度64.5cm,预留槽边缘必须整齐顺直。
(5)按图所示的位置安装泄水管,要求挂线施工且管盖顶面低于桥面2cm。
泄水管安装必须稳固顺直,泄水管预留孔清理时不得对翼板底面造成破坏。
2、桥面钢筋绑扎(1)桥面铺装的钢筋接长必须采用焊接,焊缝长度不小于规范要求(双面不小于5倍的直径,单面不小于10倍的直径),接头处按规范要求对直轴线(先弯后焊),焊渣要及时清理,不得污染桥面。
(2)桥面铺装的钢筋绑扎应根据设计要求和有关规定进行,必须注意放正钢筋位置。
对于匝道桥,桥面钢筋摆放时要注意根据内、外侧不同的宽度分别计算钢筋间距,使横向钢筋始终垂直于桥梁纵向轴线,纵向钢筋平行于桥梁纵向轴线。
(3)施工时在桥面上用墨斗弹出纵、横向钢筋位置线,按线准确整齐的绑扎桥面铺装钢筋,并放置相应的保护层垫块,以确保保护层厚度符合图纸要求。
(4)针对标准带引起的砼渣子浮浆等难以清理的问题,现做如下要求。
桥面铺装整体化层施工作业指导书桥面铺装整体化层施工作业指导书为了确保桥面铺装整体化层的施工质量,根据《广东省高速公路建设标准化管理指南》(试行)及《工程质量精细化施工管理手册》要求,制定如下作业指导书:一、施工准备1、梁板安装后,绞缝、湿接缝、横隔板、二次浇筑及二次张拉、压浆、预留槽口等施工完毕,经检查验收合格,才能进行后续工序的施工作业。
2、上述工作完成后,按照5m×5m的方格网(曲线桥2*2)对安装后的梁板顶面进行高程测量,中、小桥要一次全部测量完成,特大桥、大桥由于边安装梁板,边进行桥面系的施工,要求一次测量成果不得短于3联,并将测量结果报监理审批。
厚度误差在±2cm内,可不作处理,超出±2cm以上的,先报设计进行调坡处理后才能进行桥面整体化层的施工。
3、对先施工的浮浆必须全部凿除,并由高压水枪将所有杂物冲洗干净,经监理检查验收合格后,才能进行后续工序的施工。
4、边模建议采用梳形模板,不得将钢筋网压下贴近桥面。
二、钢筋安装1、根据高程测量结果,桥面整体化层厚度必须满足设计要求及最小厚度的要求,如局部点厚度在设计厚度误差2cm以内的,可不作调整或补强处理,按-5mm、+10mm的允许偏差进行调整;如厚度较设计厚度在-2cm以内范围较大,但不宜作调坡处理时,则可采用加强钢筋网进行处理;当厚度误差超过设计厚度2cm以上,必须进行调坡处理。
根据上述原则设置标高带,便于钢筋安装。
2、钢筋安装时,由于梁板顶面不平整,厚度有偏差,将会影响钢筋保护层,原则是要确保上保护层的合格率,这样下保护层将会有变化,采用定型垫块,难以保证上保护层的合格率,建议采用焊接竖立短钢筋以支撑钢筋网。
()3、纵向钢筋必须穿过梁板预埋的倒7型剪力筋,并连接在一起。
当预埋倒7型剪力筋高度较高时,可将之作适当倾斜,但严禁全部扳倒紧贴梁板顶面。
4、钢筋间距、数量必须满足设计要求,搭接长度不得短于规范要求,同一截面上,接头不得超过50%,否则必须作调整。
佛山平胜大桥钢桥桥面环氧沥青砼铺装作业指导书一、工程概况:平胜大桥主桥为独塔单跨自锚式悬索桥,起终点桩号为K9+781.88~K10+462.08,路线长680.2米(含伸缩缝),采用两幅桥布置,主桥结构采用350米独塔单跨自锚式悬索桥,其中主跨350米采用单箱三室闭合扁平流线型钢箱梁,用顶推法施工跨越平洲水道,单幅桥钢梁宽20.5米;该桥面铺装工程施工范围包括主跨部分钢桥面及南引桥长试验段,其中主桥钢桥面长度为350米,宽为19.5×2米,面积约13650㎡;引桥试验段长约60米,共分两幅宽为8.25米,面积约525㎡。
其铺装结构见标准断面图1-1图1-1 钢桥面铺装标准断面二、施工工序:①材料检试验②桥面处理(清洁、喷砂、环氧富锌漆施工)③粘结层施工④环氧沥青砼的拌和⑤环氧沥青砼的运输⑥环氧沥青砼的摊铺⑦环氧沥青砼的压实⑧环氧沥青砼的养护三、作业要求:①材料检试验要求:环氧沥青混凝土的原材料、加工工艺、质量检验方法及验收标准,必须符合现行行业标准《公路工程沥青及沥青混合料试验规程》JTJ052-2000的有关规定。
1.钢桥面铺装使用V型环氧沥青作为环氧沥青混凝土中的结合料,使用Id型环氧沥青作为粘结层材料。
两者都由化学系统公司提供,并满足如下指标要求:2、本工程所用环氧沥青砼所用集料均采用江苏镇江矛迪公司生产的玄武岩石料,石料规格满足以下要求:ASTM C 131,抗磨耗值:100转时——最大7%500转时——最大22%ASTM D 2419,砂当量:最小42集料级配:填充料应按照级配要求添加。
填充料应采用磨细石灰石粉,至少含90%碳酸钙,不含活性石灰。
在混合前的一刻应满足如下要求:细石灰石粉的添加量定为一批集料重量的5%。
3、环氧沥青砼采用ASTM D 1559 马歇尔试验方法在121℃下固化的试件60℃稳定度≥40.4 KN流值≥2.0 mm恢复率≥60%未固化试件60℃稳定度≥5.43 KN流值≥2.0 mm空隙率ASTM D 3203 ≤3.0%相对密度≥2.5②桥面处理(清洁、喷砂、环氧富锌漆施工)1.喷砂准备1)喷砂前必须对施工区域进行封闭,禁止交叉作业,避免对喷砂作业面的污染。
长春至深圳高速公路新民至鲁北联络线好力堡(蒙辽界)至通辽段建设项目桥面铺装施工作业指导书好通建管办2011年9月好通高速公路桥面铺装施工作业指导书1、通则1.1、一般要求桥面铺装开工前施工单位技术负责人必须在设计技术交底的基础上对本标段设计文件进行详细的熟悉和理解,并带领结构工程师、桥涵施工工长等人员进行对施工图设计的详细了解和熟悉;在此基础上结合《公路桥涵施工技术规范》编制桥面铺装施工组织设计逐级报批;严格建立健全质量、进度、环保、安全等各项保证体系、管理制度、操作规程的出台建设,对相关人员进行详细的技术交底和业务培训,做好开工前的其他准备工作。
1.2、准备工作a.承包人应在桥面铺装开工之前对现浇或预制梁板进行详细的检查,合格后方可按计划进行下一道工序。
检查内容包括:梁板强度检查、几何尺寸的检查、梁板纵横向接缝的施工质量的检查、梁板顶面粗糙度的检查等。
b.承包人严格按照设计标高反推出桥面铺装层顶面各点的高程,高层控制点布设应按照纵向不小于5m/1点、横向不小于5-7m/1点,并用工程线对所划分出的每块铺装层厚度进行排查,当零星点位厚度不满足设计厚度时采取对梁板进行二次凿毛的办法保证铺装层厚度,当局部或大部分厚度小于设计时经与现场监理共同商量采取普遍上调标高,必须保证桥面铺装层厚度达到设计值。
每段测量完成后,测量记录本及成果资料由承包人的测量员及其主管技术人员共同签字,送交监理工程师核查。
c.依据经监理工程师审批的施工方案,提前准备好平板式振捣器、振捣梁(长度大于两根道梁间距0.5-0.6m以上)、可拖式行走的工作平台、铁抹子、木抹子、拉毛装置、养生覆盖用土工布、保温苫布等。
d.满足已批复混凝土配合比的各种原材、混凝土运输工具等。
e.以上施工方案、各种保证措施等承包人必须以书面形式整理成分项开工报告报监理工程师审批。
否则,桥面铺装不得开工,施工过程严格按照已审批的方案进行施工。
本项工作开始前必须先期完成湿接缝或企口缝混凝土浇筑、完成中横梁和端横梁混凝土浇筑、完成体系转换。
桥面系施工作业指导书一、施工概述桥面系施工作业指导书旨在指导施工人员进行桥面系施工工作,确保施工过程安全、高效、质量可控。
本指导书包括施工前准备、施工工艺、施工要点、施工注意事项等内容。
二、施工前准备1. 确认施工图纸和设计要求,了解施工工艺和要求。
2. 检查施工材料和设备是否齐全,确保施工过程中不缺乏必要的资源。
3. 制定详细的施工计划,包括施工进度、人员配置、材料采购等,确保施工过程有序进行。
4. 安排专业技术人员进行现场勘测,了解施工现场情况,确保施工过程中没有隐患。
5. 制定施工安全措施和应急预案,确保施工过程中人员和设备的安全。
三、施工工艺1. 清理施工现场:清除施工现场的杂物、泥土等,确保施工区域干净整洁。
2. 桥面系基层处理:根据设计要求,进行基层处理,包括清洗、修补、打磨等工序。
3. 桥面系材料施工:根据设计要求,选择适当的材料进行施工,包括防水层、铺装层等。
4. 排水系统施工:根据设计要求,安装排水系统,确保桥面系排水畅通。
5. 桥面系辅助设施施工:根据设计要求,安装桥面系辅助设施,如护栏、标线等。
6. 桥面系验收:按照设计要求,进行桥面系施工质量验收,确保施工质量符合要求。
四、施工要点1. 施工材料选择:根据设计要求,选择合适的桥面系施工材料,确保施工质量可控。
2. 施工设备使用:使用合适的施工设备,确保施工过程高效、安全。
3. 施工工艺控制:严格按照施工工艺要求进行施工,确保施工质量可靠。
4. 质量检查与验收:在施工过程中进行质量检查,及时发现和处理施工中的问题,确保施工质量。
5. 安全措施落实:严格执行施工安全措施,确保施工过程中人员和设备的安全。
五、施工注意事项1. 施工现场必须设置明显的安全警示标志,确保施工区域的安全。
2. 施工人员必须穿戴合适的安全装备,如安全帽、安全鞋等。
3. 施工过程中禁止吸烟、乱丢杂物等行为,确保施工现场的整洁。
4. 施工过程中应遵守相关的环保要求,严禁污染环境。
桥面系作业指导书一、任务背景为了确保桥梁的正常运行和延长其使用寿命,桥面系作业是必不可少的一项工作。
桥面系作业包括桥面防水、桥面铺装、桥面养护等工作内容。
本文将详细介绍桥面系作业的标准操作流程和注意事项,以确保作业质量和安全。
二、桥面防水作业1. 准备工作(1)清理桥面:清除桥面上的杂物、灰尘和油污等。
(2)检查桥面:子细检查桥面是否有裂缝、破损或者凹凸不平的情况,如有需要进行修补。
(3)准备材料:准备好防水材料、施工工具和安全防护用品。
2. 施工流程(1)涂刷底涂:使用刷子或者滚筒将底涂均匀涂刷在桥面上,确保涂层厚度均匀。
(2)铺设防水卷材:将防水卷材按照规定的搭接方式铺设在桥面上,确保卷材之间没有空隙。
(3)焊接处理:对防水卷材的接缝进行热风焊接,确保接缝坚固密封。
(4)涂刷面涂:在防水卷材上涂刷面涂,增加防水层的耐久性和抗老化能力。
3. 注意事项(1)施工环境:选择适宜的天气和温度进行施工,避免雨水、风沙等对施工质量的影响。
(3)材料质量:使用符合标准要求的防水材料,确保施工质量和防水效果。
(4)施工质量检查:在施工过程中进行质量检查,及时发现和处理问题,确保施工质量。
三、桥面铺装作业1. 准备工作(1)清理桥面:清除桥面上的杂物、灰尘和油污等。
(2)检查桥面:子细检查桥面是否有裂缝、破损或者凹凸不平的情况,如有需要进行修补。
(3)准备材料:准备好铺装材料(如沥青、水泥等)、施工工具和安全防护用品。
2. 施工流程(1)底层处理:根据桥面的情况,进行底层处理,如填充砂浆、修补裂缝等。
(2)铺设铺装材料:将铺装材料均匀铺设在桥面上,确保铺装层的厚度和平整度符合要求。
(3)压实处理:使用压路机对铺装层进行压实处理,增加铺装层的密实度和稳定性。
(4)涂刷面层:在铺装层上涂刷面层材料,增加桥面的耐久性和防水性能。
3. 注意事项(1)施工环境:选择适宜的天气和温度进行施工,避免雨水、风沙等对施工质量的影响。
桥面铺装施工作业指导书一、目的明确桥面铺装施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范桥面铺装施工。
二、编制依据《公路工程质量检验评定标准》(JTG F80/1-2004)《公路桥涵施工技术规范》(JTG/T F50-2011)《平山至赞皇高速公路施工图设计文件》《河北省高速公路施工标准化管理指南》石家庄市交建公司下发的《太行山高速公路石家庄段项目专用文件》三、适用范围适用于平山至赞皇高速公路项目桥面铺装施工。
四、主要施工工序及控制要点1、桥面铺装施工工序:桥面铺装施工工序框图2、施工准备2.1、体系转换桥面铺装混凝土施工必须在体系转换后进行。
2.2、清理锚垫坑及封锚墩顶负弯矩预应力钢束张拉、压浆结束后即可清理锚垫坑,完成封锚作业,凿除锚垫坑内的松散混凝土及水泥浆。
将锚垫坑两侧的梁体顶板弯起钢筋根部凿出,将钢筋调直、焊接,焊接采用单面焊,焊缝长度不小于10d,钢筋焊接完后,绑轧顺桥向钢筋,用空压机吹干净锚垫坑里的杂物,报请监理验收,合格后浇筑混凝土,施工中需要注意以下事项:2.2.1、锚环上的封堵水泥浆凿除清理干净。
2.2.2、钢筋焊接电流不可过大,避免烧伤钢筋。
焊渣随焊随敲,不允许有气孔、夹渣现象,保证焊接质量。
2.2.3、对于搭接焊长度不够的,从中间帮一根短钢筋予以焊接。
2.2.4、护栏边的锚垫坑钢筋焊接时注意护栏预埋钢筋应当补齐,预埋钢筋必须深入锚垫坑钢筋下方不小于5cm。
2.2.5、钢筋锈蚀严重的必须进行除锈。
2.2.6、浇筑混凝土前用水将锚垫坑润湿,但不得有积水。
2.2.7、混凝土与梁顶面抹平,新老混凝土结合面振捣密实,凿毛标准同梁体。
2.2.8、锚垫坑混凝土的养生必须及时,要求采用土工布覆盖,避免水分损失过快。
3、测量放样测量放样应当遵循“先整体后碎部”的原则,用全站仪进行平面位置放样:包括两侧防撞护栏内边缘,以及视现场施工需要而增设的桥面分幅施工分界线,放好后复核桥面宽度。
桥面铺装施工作业指导书一、施工准备(一)全面熟悉设计图纸,复核设计图纸,针对本标段桥梁结构形式,认真查阅有关规范,准确掌握各分项工程的要求和评定标准。
(二)现场察看桥位和附近的地形地貌,结合设计文件,编制详细的施工组织设计。
(三)根据桥梁设计图纸的结构形式和工程量,结合桥位和附近的地形地貌,工期要求等,编制详细的进度计划。
(四)施工场地应结合地形地貌,遵循便于施工,满足施工要求的原则,统筹安排布置,拌合场、预制场、钢筋加工棚和堆料场,应避开冲沟出口和滑坡地段,尤其是预制场基底应密实。
(五)做好人员和机械设备进场工作,料源调查工作和材料进场工作。
必须配备能满足施工需要的发电机。
二、桥面铺装(一)首先对桥面高程进行复测,是否满足桥面厚度及横坡要求,满足不了要求时,必须及时进行处理。
(二)梁板顶面混凝土浮浆应凿除,冲洗,保证表面平整、粗糙、清洁。
(三)桥面铺装钢筋网铺设位置准确,保护层厚度符合设计及规范要求,支撑要有一定的刚度,每50㎝2设置一个钢筋支撑,严禁网片贴于预制梁顶。
(四)混凝土要求半幅一次性浇筑,避免产生工作缝,混凝土运输车辆严禁在已铺设的钢筋网片上行走,建议使用车载泵送混凝土浇筑。
两边设置可移动的控制标高槽钢,横向振动梁要有足够的刚度,且振动均匀,振动后的混凝土应密实,表面平整。
(五)桥面铺装混凝土浇筑温度应控制在32℃以下,根据陕北地区气温,夏天混凝土浇筑时间,宜控制在早上10点以前,下午16点以后,这样能有效的防止铺装混凝土裂纹。
(六)铺装层表面要有横向拉槽或进行露石处理,以增强表面摩擦力。
施工后,若表面浮浆多,摩擦力达不到要求,可采用机械刨洗等方式除掉浮浆,加强层间联结。
三、混凝土外观混凝土外观质量要求大面平整、密实光滑、色泽一致、线形顺畅,蜂窝、麻面面积不得超过设计及规范要求。
一、工程概况桥面铺装是桥梁施工中重点控制项目,平整度及高程要求高,同时也是整个标段工程评优的主要得分项目,施工过程中必须精心组织,合理安排,从严要求,为工程创优奠定基础。
二、施工准备桥面铺装施工前必须进行控制点复测及与相邻标段中线衔接等测量工作,以确保施工控制准确无误。
同时应进行箱梁顶实际标高的普测工作,以便发现与设计高程偏差较大的情况能够及时处理。
技术室应仔细审核图纸,组织施工班组认真学习施工作业指导书,加强现场培训。
开工前备足小型材料机具,并提报桥面铺装材料计划,现场仔细清理桥面,将杂物、注浆时水泥浆、多余钢筋头处理彻底,提前将芯模排气孔堵塞,桥面泄水孔凿除。
现场施工一切应以工程创优为目标,确保铺装优质、高效、按时完工。
三、施工工艺与方法1、钢筋制作与安装熟悉施工技术交底,严格按设计文件准确下料、制做,并做好钢筋除锈工作。
现场安装必须准确划线、预留钢筋网片保护层,严禁钢筋超出砼顶面高程。
桥面铺装钢筋网应注意与防撞护栏钢筋进行有效的连接,铺装层内若有通信管道通过,钢筋网片安装则应按技术交底施工。
钢筋网片安装时注意接头安装,在接头长度区段内(35d),同一根钢筋不得有两个接头,配置在接头长度区段内的受力钢筋,其接头的截面面积占总截面面积的百分率应≤25%,搭接长度不应小于钢筋直径的30倍,钢筋搭接处,应在中心和两端用铁丝扎牢。
钢筋安装完毕经自检合格后,由质检工程师向监理工程师报验,签证合格以后方可转入下道工序施工。
2、砼浇筑砼浇筑宜单幅纵向分半幅或几幅进行,浇筑顺序一般以从低向高的顺序为宜。
浇筑前应将箱梁顶面彻底清理干净,必要时使用高压水枪和空压机共同清理。
分幅宽度以不超过8m为限,两侧用角钢准确定位高程及纵向分幅线型,角钢支撑点间距不宜大于1m,严格按照测量技术交底及现场放样点位固定,必要时由技术人员现场实测高程检查高度。
控制标高安装完毕后,应仔细全面地检测,合格以后进行砼浇筑。
砼运输以砼罐车和砼输送泵来完成,坍落度控制在8~10cm左右为宜,以免因水灰比较大而引起收缩裂纹。
梁板安装作业指导书一、施工技术准备1、施工放样①在安装前将支座垫石测量放样,在已经制作好的支座垫石上精确放出梁体中心线、边线、端头位臵线。
在预制好的箱梁端头弹出梁体中线(俗称分中线)。
②根据箱梁临时支撑点的位臵在墩帽上详细放出临时支座位臵(非连续端则需要在支座垫石上详细放出支座中心线和梁体端头线)。
③详细认真测量支座垫石高程,确定临时支座的高度。
2、支座就位(1)临时支座安装前严格按照放样位臵放臵临时支座,临时支座采用钢套筒支座,填筑黄砂,以利于拆出,并确保标高与固定支座一致,使一片梁四个支座均匀受力,不能出现脱空现象,架梁后注意检查。
对将使用的临时支座(砂筒)进行加压试验,检验临时支座的承载能力。
(2)永久支座就位安装前严格按照放样位臵放臵支座,为使一块板四个支座均匀受力,不出现脱空现象,架梁后注意检查,当出现空脱现象时,可采用薄钢板楔紧。
二、支座安装1、临时支座、支座安装(1)临时支座安装准备工作a.临时支座采用砂筒支座,砂筒在使用前用万能机进行荷载试验,消除砂筒变形,确定装砂量。
砂筒内砂子必须使用过筛、烘干的砂子,避免砂子受压板结,无法放出卸载。
b. 在体系转换时,同一盖梁上的砂筒应同时卸载,避免出现应力集中。
c. 在施工支座垫石时,位臵和高程要求控制准确,顶面必须保持平整、清洁,以满足临时支座及支座的安装需要,临时支座的高度高于永久支座5-10mm为宜。
d. 临时支座解除顺序按照规范要求,确保永久支座受力均匀。
(2) 支座安装准备工作a. 安装前,按规范对每批支座中至少一个支座做物理力学性能检验,需满足设计要求。
b. 支座的标高、位臵符合设计规范要求。
c. 箱梁安装完成后,支座、箱梁纵坡、横坡应及时进行检查,不符合要求的箱梁吊起重新进行处理。
(3)支座安装质量标准2、四氟滑板式橡胶支座的安装注意事项。
(1)安装四氟滑板式支座必须精心细致,支座应按设计支承中心准确定位。
梁底钢板与支座垫石顶应尽量保持平行和平整,同支座上下面密贴:同一片梁梁端的支座位于同一平面上,避免支座的偏心受压、不均匀支承及个别脱空现象。
西宁南绕城公路建设项桥面铺装施工作业指导书XXX工程项目管理有限公司二零一三年五月四日目录一、结构形式及工艺流程 (2)二、基本要求 (3)三、施工准备 (3)四、工艺流程 (5)1、桥面清理 (5)2、测量放样 (5)3、钢筋加工及安装 (5)4、轨道梁安装 (6)5、混凝土摊铺 (7)6、砼养生 (8)五、工程实体质量要求 (9)六、重点、难点注意事项及保护措施 (10)七、安全保证措施 (10)八、环境保护措施 (11)九、规范管理、文明施工 (11)桥面铺装施工作业指导书一、结构形式及工艺流程本项目桥面设计一般为:主线桥面净宽15.25m(整体式)、15.75m (分离式);桥面调平层:预制箱梁设置8cm厚C50混凝土调平层,整体现浇桥面:预制空心板设置10cm厚C50砼整体化现浇层。
桥面防水层:采用三涂FYT-1改进防水材料。
再加铺10cm沥青砼。
桥面铺装根据设备及工艺安排,以一联长度为单元,顺桥向全幅浇筑。
采用三辊轴施工。
砼集中拌合,罐车运输,砼输送泵送料,人工摊铺,振捣棒及三辊轴振捣,人工收浆,抹光机收面,土工布覆盖、洒水保湿养生。
桥面铺装施工工艺流程图二、基本要求1、桥面铺装施工前,应仔细检查梁板顶面凿毛情况,不到位的应重新凿毛并清理干净。
2、检查梁顶剪力筋,将剪力筋调顺直,损坏或缺漏的要植筋补齐。
3、桥面钢筋网要逐点绑扎并和梁板预埋剪力筋逐个焊接。
保证钢筋网上下保护层厚度。
4、桥面铺装混凝土施工使用三辊轴,并配有平板振动器和振动棒。
尽量减少施工缝,并保证平整度。
5、浇筑前要洒水保持梁顶湿润,且不积水。
砼需二次收浆。
6、砼收浆完成后,禁止踩踏。
养生期间禁止车辆通行。
7、桥面铺装施工必须在体系转换后进行。
三、施工准备1、人员准备(1)按施工工艺的要求,项目部配备必要的相关人员。
施工技术管理人员2 人,测量2 人,试验2 人,安全员1 人。
(2)各工种分工明确,人员配备齐全,并做好岗前培训及技术交底工作。
(3)电焊工、电工等特殊工种要持证上岗。
2、材料准备(1)开工前完成所需原材料进场:主要包括碎石、中粗砂、水泥、粉煤灰、外加剂、钢筋等材料进场。
(2)拌合、冲洗、养生等采用可饮用水。
(3)严把进场材料质量关,进场的材料须检验合格后方可使用,坚决杜绝不合格材料进场。
3、机械设备准备(1)机械设备的规格型号、数量满足施工需要。
现场必须配备备用发电机、空压机等,收浆平台、抹光机均不得少于2台,砼罐车数量要与施工速度匹配。
(2)要求机械性能良好,关键设备需有备用。
在开工前设备组装、调试完毕。
三辊轴及收浆平台4、试验检测准备试验检测仪器经过标定并合格。
各种原材料试验检测并合格,完成C50 你和她配合比的试验及验证工作。
四、工艺流程1、桥面清理梁板顶面要彻底清理干净。
首先凿除梁顶浮浆、砂浆块等杂物,再用水冲洗干净。
2、测量放样(1)用全站仪放出桥中心线(桥面护栏边线)。
(2)用水准仪测出桥面实际标高,并与设计标高比较计算出桥面铺装实际厚度。
需满足设计厚度要求。
3、钢筋加工及安装(1)需要加工的钢筋全部在钢筋场加工,再运输到施工现场进行安装。
(2)根据测量放样点,在桥面上用墨线弹出钢筋位置控制轮廓线,将钢筋铺设到桥面板上,搭接接头位置应按规范相互错开。
(3)钢筋网及墩顶加强钢筋需焊接在桥面预留筋或植筋上,以保证钢筋网保护层厚度。
按设计及规范要求焊接、绑扎钢筋。
4、轨道梁安装(1)在桥面两侧及中心线处共设置3 道轨道梁;轨道梁标高即为施工控制标高。
轨道梁采用槽钢制作。
(2)轨道梁焊接在梁板顶面可利用的预埋钢筋上,部分间距较大时需在梁面植筋后再与轨道梁焊接。
每隔50cm左右要有一道焊接支撑,以保证轨道梁有足够的强度及刚度能承受三辊轴的振动力。
(3)轨道梁下面用高标号砂浆堵塞。
砂浆要求密实、不漏浆,砼浇筑完后必须将砂浆清凿干净。
5、混凝土摊铺(1)砼采用拌和站集中生产,按照批复的配合比配制,砼拌合均匀。
砼罐车运至现场。
砼输送泵送料。
(2)砼从低端开始向高端推进浇筑。
砼的松铺厚度根据铺装层的厚度和砼混合料的施工性能确定,暂按1.2 松铺系数控制,应根据施工情况适当调整。
(3)砼采用人工使用铁锹、铁耙摊铺找平。
先使用振捣棒振捣,然后用平板振捣器振捣,最后启动三辊轴施工。
(4)三辊轴摊铺机施工。
以一联为作业单元进行桥面铺装砼施工。
每个摊铺施工长度10 米左右为一个循环长度。
(5)三辊轴采用前进振动,后退静滚的工艺。
安排工人随时观察三辊轴前后的平整度情况,高的地方要及时用铁锹挖走,低的地方补平,保证三辊轴与砼面全断面完全接触;振动2-3遍后,将振动轴提离轨道梁,前后静滚2 遍达到振捣、平整度要求。
砼要求连续浇筑。
(6)混凝土要求至少2 次收浆。
第1 次采用木搓板搓面收浆,以便提浆及粗平,要求使用收浆平台,严禁工人直接站在砼上操作,以保证砼平整度。
第2次使用抹光机磨面收浆。
平整度控制在5mm之内。
(7)按要求制作砼试件。
检测7d 和28d 强度。
6、砼养生混凝土施工完成后,及时用白色土工布全断面覆盖并洒水养生。
养护时间不少于7 天。
养生期间保持砼面湿润。
并严格封闭交通。
五、工程实体质量要求1、按设计图及技术规范要求布设、焊接钢筋,并保证保护层厚度。
2、严格按配合比施工,控制好砼坍落度。
确保砼强度。
3、严格控制桥面标高、平整度、宽度、横坡度。
4、加强砼的收浆、养生,防止桥面表面出现裂缝。
复合桥面水泥砼铺装实测项目项次检查项目规定值或允许偏差检查方法和频率权值1 砼强度(Mpa)在合格标准内按附录B或D检查 32 厚度(mm)+10,-5 对比桥面浇筑前后标高检查:每100米测5处23 平整度(mm) 5 3米直尺:每100米测3处×3尺24 横坡(%)±0.15 水准仪:每100米检查3个断面1六、重点、难点注意事项及保护措施1、砼铺装层应预留好伸缩缝工作槽以及泄水孔的位置。
2、为保证桥面铺装砼与梁板砼紧密结合,桥面应进行清扫或用水冲洗,保证砼面无杂物及泥土。
砼摊铺前,需对桥面充分洒水湿润。
3、为保证钢筋保护层厚度,钢筋网要焊接在桥面剪力筋上,必要时应另外焊接支撑筋顶住梁板。
4、砼浇筑时间尽量选择在一天之中温度相对较低的时间段或晚上施工。
需按要求收浆抹面,及时覆盖、及时养生,防止面层开裂。
七、安全保证措施1、建立健全安全保证体系。
实行安全生产三级管理,认真贯彻“安全第一、预防为主”的方针,“抓生产必须抓安全,以安全促生产”的指导思想。
2、深化安全教育,强化安全意识。
工作人员上岗前必须进行工作技术培训和安全教育。
安全员坚持持证上岗,跟班作业。
杜绝违章指挥与违章操作。
3、对安全技术措施的执行情况,建立严格的奖惩制度。
4、施工现场及临时工程安全保证措施:施工现场内设置醒目的安全警示标志;现场运输道路平整、畅通、排水设施良好;特殊、危险地段设醒目的标志,夜间设有照明设施。
5、加强临时电力及照明线路的管理。
严禁乱接乱搭电线。
6、正确佩戴安全防护用品,严禁酒后作业。
7、尽量避免交叉作业,交叉地段要设置安全围护设施,并安排专人看管,指挥过往车辆、行人绕行。
严禁高空抛弃杂物。
八、环境保护措施1、建立健全环境管理体系及规章制度。
加强对施工人员进行环保知识教育与管理,积极主动地参与环保工作。
2、严禁乱排乱放污水、废油,靠近生活水源的施工,用沟壕或堤坝同生活水源隔开,避免污染生活水源。
3、混凝土运输车辆出场前必须经过清洗,严禁运输车辆污染桥面。
4、机械车辆途经居住场所时必须减速慢行,不鸣喇叭。
5、合理安排施工作业时间,尽量降低夜间车辆出入频率。
减少人为噪声扰民,装卸物料时轻拿轻放等,增强全体施工人员的防噪声意识。
6、施工便道洒水,避免扬尘污染。
九、规范管理、文明施工1、在通向施工工地的主要交通道路交叉口设置指路标志,在公路的合适地点设置门架标示文明施工标语。
2、生产场地的加工、机修、搅拌等车间与仓库、物料堆场、构件预制等平面布置通盘考虑,合理分配使用场地,方便生产,协调好相互关系,避免相互防碍、干扰。
3、施工人员必须持证上岗,现场管理人员和工人佩戴有区别的安全帽,安全人员配戴红色标志的上岗证。
4、施工现场摆放公示栏。
读书的好处1、行万里路,读万卷书。
2、书山有路勤为径,学海无涯苦作舟。
3、读书破万卷,下笔如有神。
4、我所学到的任何有价值的知识都是由自学中得来的。
——达尔文5、少壮不努力,老大徒悲伤。
6、黑发不知勤学早,白首方悔读书迟。
——颜真卿7、宝剑锋从磨砺出,梅花香自苦寒来。
8、读书要三到:心到、眼到、口到9、玉不琢、不成器,人不学、不知义。
10、一日无书,百事荒废。
——陈寿11、书是人类进步的阶梯。
12、一日不读口生,一日不写手生。
13、我扑在书上,就像饥饿的人扑在面包上。
——高尔基14、书到用时方恨少、事非经过不知难。
——陆游15、读一本好书,就如同和一个高尚的人在交谈——歌德16、读一切好书,就是和许多高尚的人谈话。
——笛卡儿17、学习永远不晚。
——高尔基18、少而好学,如日出之阳;壮而好学,如日中之光;志而好学,如炳烛之光。
——刘向19、学而不思则惘,思而不学则殆。
——孔子。
