后湖御景 1#楼
土方回填施工方案
施工单位编制人:
施工单位审核人:
施工单位审批人:
监理单位审批人:
建设单位审批人:
湖北全洲扬子江建设工程有限公司
二00九年三月二十二日
第一章概况
1 工程概况:
后湖御景1#楼位于孝感市后湖路,工程总占地面级为2154.44平方米,建筑面积为25757平方米,为框支剪力墙结构、层数为19层,本项目主体结构设计合理使用年限50年,结构安全等级为二级、地基基础安全等级为二级、建筑物结构类别为三类、抗震设防烈度为6度、建筑防火为二类、其耐火等级为二级。

本工程建设单位为孝感华庆置业有限公司、设计单位为孝感市建筑勘察设计院、监理单位为湖北三峡建设项目管理有限公司、施工单位为湖北全洲扬子江建设工程有限公司。

2 施工条件:
(1)室外回填作业条件:
1.基础进行检查验收,并办好隐检手续。

2.基槽内的水流入积水坑,基槽内杂物等清理干净,并办理好有
关隐检及验收手续。

a.白灰随工程进度提前两天进场。

b.对回填土含水率及干密度进行测试,测试合格,用50mm筛子过筛后方可使用。

c.灰土必须符合设计要求,严格按体积2:8比例拌合。



(5)管理人员及劳务人员培训教育:
技术部除按规定对工程部进行方案、措施(包括书面和口头)
一级交底外,由项目部向其回填土操作层进行方案、质量、安全措施交底(包括书面和口头),并有质量部参加。

第二章进度安排:
本工程回填先从基础16-46/A-M轴开始,回填从垫层-3.600至基础地圈梁-0.800米。

回填土分层夯实,每填0.8米夯实一次。

依次进行。

从2009年3月24日开始回填,2009年3月29日填完。

后期回填1-15/A-M轴土方,按上述要求施工
第三章主要施工方法

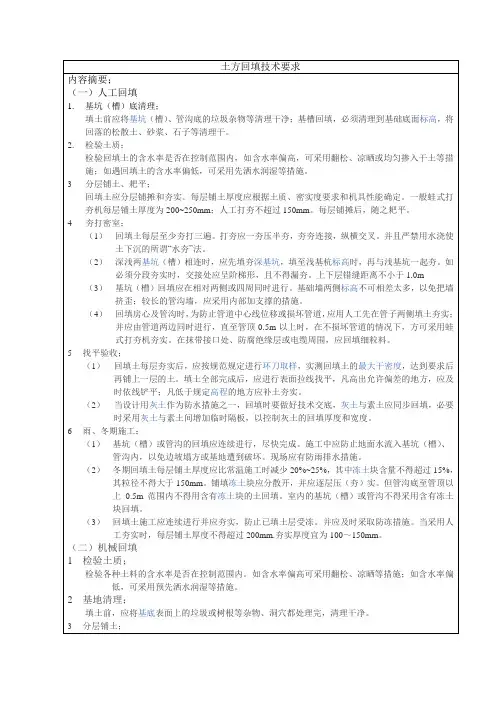

1 工艺流程:
基槽清理、排水——回填土——分层夯实
2主要技术措施:
(1)回填土、灰土:
a、填土前将基层的垃圾杂物清理干净,并将回落的松散土、砂浆、石子等清除干净。

b、检验回填土的含水率是否在控制范围内,通过击实试验测定最优含水率与相应的最大干密度,施工含水率与最优含水率之差控制在-4%~+2%范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土、白灰等措施;如果回填土的含水率偏低,可采用预先洒水润湿等措施。

使回填土手握成团,落地松散。

c、回填土分层铺摊。

使用人力夯,每层虚铺厚度为200mm;使用蛙式打夯机,每层虚铺厚度为300mm。

压实系数0.9;干容重
1.6g/cm3。

每层铺摊后,随之耙平,再进行打夯。

d、回填土用蛙式打夯机、人力夯夯实,每层至少夯打三遍。

打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。

严禁用水浇使土下沉的所谓“水夯”法。

对于基槽狭窄、阴阳角等处打夯机夯不到的部位,采用人力夯,不得漏夯。

e、深浅基槽相连时,应先填夯深基槽,相平后与浅基槽一起全面分层填夯;分段填夯时,每层接缝处作成1:2阶梯形。

上下层接缝错开距离1.0m。

f、基槽回填在相对两侧或四周同时进行。

g、回填土每层夯实后,室外每层按每30米间距进行环刀取样一组,室内按每层300m2取样一组,测出回填土的干密度,达到要求后再铺上一层土。

中间每层土顶面必须清理干净方可继续回填;填土全部完成后,在表面拉线找平,凡高出允许偏差的地方,应及时依线铲平,凡低于规定标高的地方应补土夯实。

3 雨期施工:
(1)土方回填前必须先清除基坑底部周围的积水、淤泥和其它杂
物。

(2)严格控制回填土的含水率,含水率不符合要求的回填土,严禁进行回填,暂时存放在现场的回填土,用塑料布覆盖防雨。

(3)土方回填,应安排在晴天,并且连续进行,尽快完成。

回填过程中,遇雨时,用塑料布覆盖,防止雨水淋湿已夯实部分。

雨后回填前认真作好填土含水率测试工作,含水率较大时将土铺开晾晒,待含水率测试合格后方可回填。

(最佳含水率通过标准击实试验测定,详见《施工试验管理方案》)
(4)由于基坑较深,回填土需要一定时间,故回填前在回填面上每隔30米做一集水坑,两侧回填时留槎,并留出坡度,以便及时把雨水排出。

4 施工注意事项:
(1).施工时应注意保护定位桩、轴线桩、标高桩,防止碰撞位移。

(2).施工时,合理安排施工顺序,防止铺填超厚,严禁运土车直接倒土入槽。

第四章技术质量保证措施
1 技术保证措施:
(1)土方正式回填前,选定经监理批准的土源,取15kg~20kg土样送至孝感市孝南区监测站试验室进行标准击实试验并确定土样最大干密度和最佳
含水率,以此作为控制回填土质量指标。

(2)回填土施工过程中,现场试验人员负责回填土干密度试验取样及送检,同时填写试验记录。

试验结果出来后,立即以口头或书面形式通知现场责任师,对试验合格的土层,方可允许继续回填。

对试验不合格的土层,必须重新压实,并再次试验,直至合格。

2 质量保证措施:
(1)质量保证项目:
a、基底处理必须符合要求。

b、回填的土料,必须符合要求。

c、回填必须按规定分层夯压密实。

取样测定夯(压)实后的干土质量密度,其合格率不应小于90%;不合格干土质量密度的最低值与设计值的差不应大于0.08g/cm3,且不应集中。

3 验收方法:
(1)、在现场采用环刀法进行取样测定回填土的干密度。

(2)、取样在每层压实后的下半部(至每层表面以下2/3处)。

4 其他:
未尽事项,执行相关质量规程、规范、标准。

第五章安全措施
1 安全注意事项:
(1)、施工人员必须戴好安全帽。

(2)、土方回填时,基坑顶部做好防护;基坑四周的防护栏,在回填土未完前,不得拆除。

(3).由于场地狭小,施工车辆多,运土车在现场倒土时,不得碰剪力墙、柱。

(4)、每台打夯机由两人协同操作,一人持打夯机,一人拉电缆线。

严禁电缆缠绕、扭结和被打夯机跨越。

操作人员必须戴好绝缘手套,穿好绝缘鞋。

(5)、严禁交叉作业。

2、操作安全技术措施
①现场施工人员必须进行技术交底,并持证作业,挂牌负责,定机定人操作。

②所有进场机械必须进行严格的检查,保证机械设备完好。

③夜间施工配备足够照明,主要通道不留氓点。

④加强基坑监测,发现问题及时能报各施工方,并会同维护单位做好应急处理。

3其他:
未尽事宜执行现行建筑安全操作规程、规范以及现场规定。

第五章文明施工
1、文明施工措施
①施工场地进出口设置专门车辆冲洗及沉淀系统,派专人冲洗,严禁出场车辆带泥及污染物上市政道路。

②努力降低施工噪音对周边环境的影响。
