样板引路工程工作指引

(铝合金门窗分项)

1.目的

通过样板工程引路强化工程质量的预控管理,并对样板进行分级管控,明确各阶段各职能的管理职责,规避系统性质量风险。

2.适用范围

适用于集团公司开发的所有居住类项目的铝合金门窗分项工程。

3.质量标准

3.2 实测实量:门窗框两对角线长度差、门窗框正、侧面的垂直度、水平度、横框标高等,不得超过下表规定的数值。

铝合金门窗安装允许偏

4.工艺做法

4.1窗的构造做法

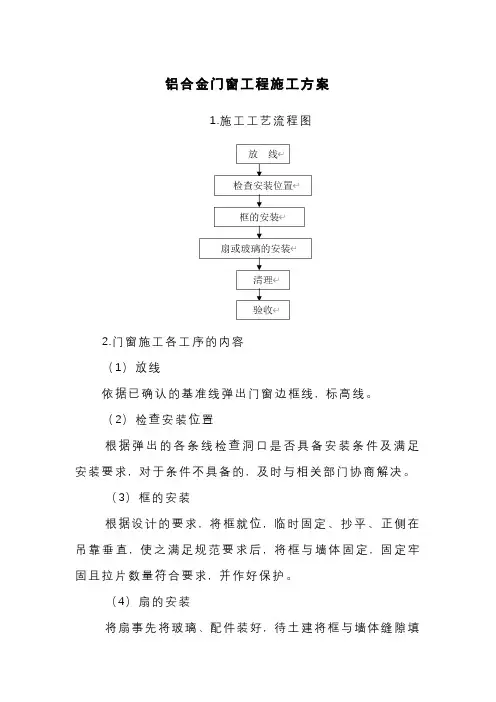

5.安装流程

弹线定位→门窗洞口处理→防腐处理(铝合金门窗)→门窗框洞中找中线→就位、调整、临时固定→门窗与墙体连接固定→门窗框与墙体间隙的处理→洞口饰面→清理、嵌缝→门窗扇及亮窗玻璃安装→五金件安装、门窗启闭调试→清理清洗→提交检验

6.过程质量控制要点

6.1洞口尺寸检查

设计尺寸统一规定为:所有饰面完成后的净尺寸。

在门窗框或副框安装前,土建施工单位应为门窗安装提供三线(水平线、垂直线和进出线)基准,由门窗安装单位逐个复测洞口尺寸及偏差,对需要进行处理的门窗洞口应做好记录和标识。

6.2门窗洞口偏差处理

注:当δ≥50mm 时,洞口须浇筑C20 细石混凝土,混凝土内配2φ10 通长钢筋和6@250U 型箍筋,与原有墙

6.4清理、嵌缝

7.门窗渗漏及预防措施

7.1防渗漏主要材料

7.2门窗口滴水及流水坡度构造要求

无论采用何种外饰面做法,门窗上口应做出滴水槽或鹰嘴滴水线。涂料门窗上口宜采用成品滴水槽,滴水线流水坡度应不小于5%;窗台下口流水坡度不小于10%(详见5.1节点图)。外窗台完成面最高点应低于内窗台完成面20mm以上。

7.3窗口外侧四周增加JS防水做法(详见5.1节点图)

7.4打胶质量要求详见6.3和6.4(发泡胶和密封胶)

严禁采用裁纸刀切割多余发泡剂。打密封胶应用美纹纸盖住窗框及墙面,美纹纸粘贴应顺直,打胶面的宽度尺寸、深度尺寸符合设计要求,通常为6mmX8mm。

7.5门窗框泄水孔位置准确、排水顺畅

项目铝合金门窗施工检查节点验收

备注:1、先报送方案,审批后打样,打样完成经确认后方可大面积施工;

2、签字内容为姓名及日期,签字即表示合格;该表格要求施工单位和监理单位100%检查,项目工程师检查不少于30%。

3、此表原件一式两份,监理及总包单位各一份,在本表签署完毕后监理原件交给甲方备案;

4、材料检查包括:型材、玻璃的进场验收;窗框固定:固定拉片是否固定在实心砖、预制混凝土块上,固定间距是否符合实测实量A4版要求;塞缝:禁止使用刀片切割;JS防水施工:采用JS防水涂料I型,涂刷必须压门窗5mm;

5、在进行外墙打胶前、淋水试验开始时报工程管理部确认后方可进行下一道工序。

样板验收记录表
