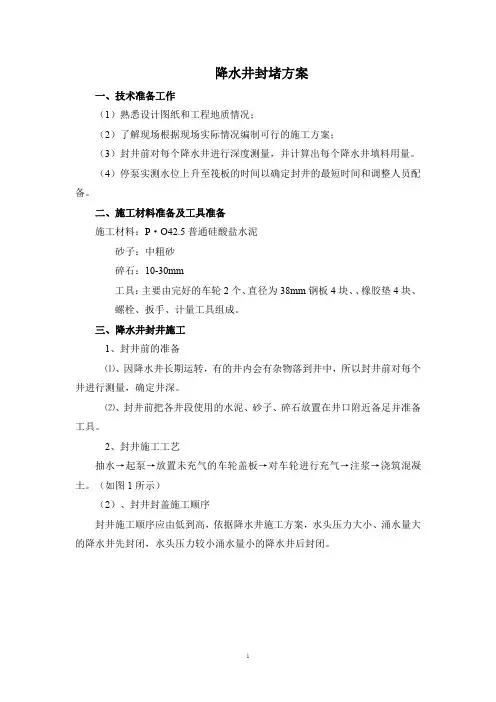

地下二层降水井封堵施工方案

1、工程概况

本工程降水井为甲分包电子岩土公司承包范围,其设计的降水井处于地下室室内,位于原小雁塔路(三~四标段之间地下二层G8~G9轴),共计4口,井深约15米,直径为¢600mm的深井。

2、原因及分析

1、降水井为甲分包单位承包范围,我部在施工基础筏板时曾发函要求当时进行处理,贵司则明确由甲分包单位负责处理。

2、工程地下水位约-13.000标高,现降水井顶标高为基础筏板面标高-14.800米,降水井一旦停止降水,便形成有压力水向上涌出,采用哪种材料和哪种措施降低水压进行封堵为关键点。

3、方案设计

方案1:水下封堵,在有水的状态下,分层封堵。

方案2:降水过程封堵,封堵过程中深井降水不中断,采用快硬性材料封堵,待强度达到后,降水管割除封堵。

4、方案处理

方案1:水下封堵,在有水的状态下,分层封堵。

处理步骤:井深2/3处采用块石回填→预埋¢50镀锌管→100mm砂回填 →第一次灌浆料封堵500mm厚→第二次灌浆料封堵500mm厚→镀锌管内压力注浆→上口砼封堵

(1) 自基础筏板面以下2米采用块石回填,块石的最大直径不大于1/3的管径。

(2) 块石顶端预埋一根¢32镀锌管,以注浆填充块石间缝隙和保压堵水。

(3) 铺设砂层100mm厚。

(4) 采用快硬性灌浆料进行封堵第一次浇筑500mm。

(5) 凿除深井滤管,采用快硬性灌浆料进行封堵第二次浇筑500mm。

(6) ¢32镀锌管管内注浆,采用灌浆料进行压力注浆,浆满后保压12小时,待灌浆料强度达到后卸压。

(7) 面层预留100mm厚砼采用抗渗砼封闭即可。

方案2:降水过程封堵,自吸式水泵降水(电缆与水管采用保护套)→采用20~40mm碎石回填→第一次灌浆料封堵至基础筏板面以下1000mm→第二次灌浆料封堵至基础筏板面以下300mm 处(预埋钢板焊接¢100钢管,上口套丝)→防水砼封堵

(1) 水泵在降水井内不中断降水,降水井管与电缆线采用护套包裹,防止破坏,井内采用20~40mm碎石回填。

(2) 第一次灌浆料封堵,厚度1000mm。

(3) 第二次灌浆料封堵,预埋10mm厚钢板,底部焊接4根¢18钢筋,末端弯成90°直钩。中间焊接¢100钢管,上部套丝,将降水井管套在中间。

(4) 间隔3d,灌浆料强度达到80%,即停止降水,割除降水井水泵排水管,预埋套丝钢管处采用堵头拧死。 (5) 上部300mm采用微膨抗渗P8砼,标号较原砼高一个等级,即封堵完成。

其他事项处理:

(1) 砼凿毛处理,已施工部位的砼均需凿毛处理。

(2) 降水井滤管凿除,上部灌浆料浇筑前必须将降水井滤管凿除,使新浇筑灌浆料很好的与原砼结合。

(3) 原筏板钢筋在浇筑前采用电焊搭接,搭接长度10d。

(4) 降水井处理本为甲分包单位处理,其不在我方承包范围内,现业主要求我方提出处理方案,该方案为我方施工经验,业主应选择专业资质单位进行审批,按此方案处理后若无法封闭地下水,后期处理所发生的费用我方不予承担。
