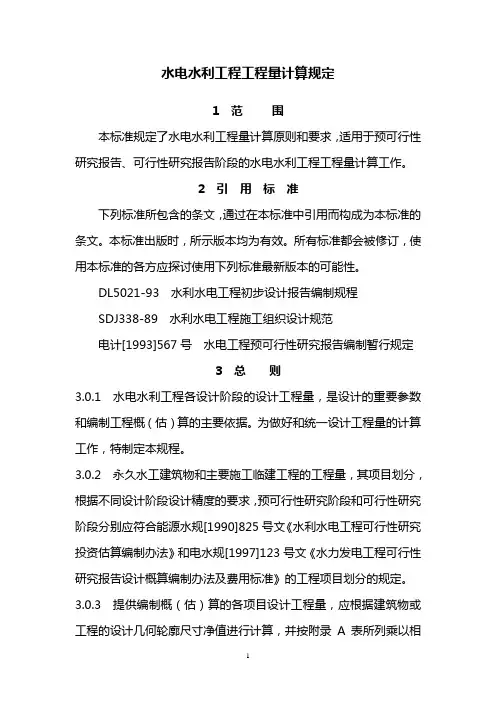

1 水电水利工程工程量计算规定
1 范 围
本标准规定了水电水利工程量计算原则和要求,适用于预可行性研究报告、可行性研究报告阶段的水电水利工程工程量计算工作。
2 引 用 标 准
下列标准所包含的条文,通过在本标准中引用而构成为本标准的条文。本标准出版时,所示版本均为有效。所有标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性。
DL5021-93 水利水电工程初步设计报告编制规程
SDJ338-89 水利水电工程施工组织设计规范
电计[1993]567号 水电工程预可行性研究报告编制暂行规定
3 总 则
3.0.1 水电水利工程各设计阶段的设计工程量,是设计的重要参数和编制工程概(估)算的主要依据。为做好和统一设计工程量的计算工作,特制定本规程。
3.0.2 永久水工建筑物和主要施工临建工程的工程量,其项目划分,根据不同设计阶段设计精度的要求,预可行性研究阶段和可行性研究阶段分别应符合能源水规[1990]825号文《水利水电工程可行性研究投资估算编制办法》和电水规[1997]123号文《水力发电工程可行性研究报告设计概算编制办法及费用标准》的工程项目划分的规定。
3.0.3 提供编制概(估)算的各项目设计工程量,应根据建筑物或工程的设计几何轮廓尺寸净值进行计算,并按附录A表所列乘以相 2 应的阶段系数。施工中超挖、超填部分已计入概算定额,不再包括在设计所提出的工程量中。
3.0.4 水电水利工程工程量计算除执行本规程外,预可行性研究阶段还应符合电计[1993] 567号文、能源水规[1990]825号文和SDJ338的规定;可行性研究阶段还应符合DL5021、SDJ338、电水规[1997]123号文等有关规程、规范和办法的规定。
4 永久建筑物工程量计算
4.0.1 土石方开挖工程量,应根据工程布置图切取剖面按不同岩土类别分别进行计算,土石方开挖工程量应将明挖、洞挖分开,明挖分坑槽、坡面、基础、水下开挖;洞挖分平洞、斜井、竖井、地下厂房洞室。
一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则
(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式
S=(A+4)×(B+4)=S底+2L外+16
式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算
开挖土方计算规则
(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:
(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。.
其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式
1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积
工程名称:广东格莱德科发展有限公司厂区工程-安装序号项目名称计算式
1管内穿线ZR-BVV 4X16+1x10TC40-CC/FCm2电线配管TC40m3管内穿线ZR-BVV 4X16+1x10TC40-CC/FCm4电线配管TC40m5管内穿线ZR-BVV 4X25+1x16TC40-CC/FCm6电线配管TC40m7管内穿线ZR-BVV 4X25+1x16TC40-CC/FCm8电线配管TC40m9管内穿线ZR-BVV 4X30+1x25TC25-CC/FCm10电线配管TC25m
11管内穿线ZR-BVV 3x2.5MT20-CC/FC(0.027+1.8+.03+0.001+0.03+0.034+0.015+0.027+1.8+(8*0.3)+0.014+0.03+0.3*2+2.2+0.008)*3m
12电线配管MT200.027+1.8+.03+0.001+0.03+0.034+0.015+0.027+1.8+(8*0.3)+0.014+0.03+0.3*2+2.2+0.009m13管内穿线ZR-BVV3x2.5MT20-WC/FC(0.008+0.03+0.001+0.03+0.034+0.015+0.012+1.8+2.2)*3m14电线配管MT200.008+0.03+0.001+0.03+0.034+0.015+0.012+1.8+2.2m15管内穿线ZR-BVV2x4+1x2.5MT20-CC/FCm16电线配管MT20m17管内穿线ZR-BVV2x4+1x2.5MT20-CC/FCm18电线配管MT20m工程量计算表
首层1AL配电箱总配电箱0AL19管内穿线ZR-BVV3x2.5MT20-CC/FCm20电线配管MT20m
21管内穿线ZR-BVV3x2.5MT20-CC/FCm22电线配管MT20m23管内穿线ZR-BVV2x4+1x2.5MT20-CC/FCm24电线配管MT20m25管内穿线ZR-BVV2x4+1x2.5MT20-CC/FCm26电线配管MT20m27管内穿线ZR-BVV3x2.5MT20-WC/FCm28电线配管MT20m29管内穿线ZR-BVV3x2.5MT20-WC/FCm30电线配管MT20m31管内穿线ZR-BVV3x2.5MT20-WC/FCm32电线配管MT20m33管内穿线ZR-BVV3x2.5MT20-WC/FC台34电线配管MT20台35管内穿线ZR-BVV3x2.5MT20-WC/FCm36电线配管MT20m37管内穿线ZR-BVV3x2.5MT20-WC/FCm38电线配管MT20m39管内穿线ZR-BVV3x2.5MT20-WC/FCm40电线配管MT20m42
水电工程工程量计算
工程量计算的准确性,是衡量工程设计概算编制质量好坏的重要标准之一。工程设计概算工程量是否正确,直接关系到工程投资的准确性。
一、概算工程量计算的基本要求
预算人员除应具有地质、水工、施工、机电专业知识和工程经济知识以外,尚应具有识图能力,熟悉工程量计算规则。在编制工程设计概算之前,应深入了解设计意图,研究图纸的设计说明、设计要求、施工方法和工程量计算依据等。按现行规定,尽可能杜绝发生工程量计算错漏等问题。工程量计算应符合下述基本要求:
(1)工程量计量单位的单位名称、单位符号,应符合GB3100~3102—93《量和单位》的有关规定。
(2)水电工程工程量的计算必须符合DL/T5088—1999《水电水利工程工程量计算规定》。其中选取的阶段系数,应与设计阶段相符。
(3)工程量计算单位应同定额的计算单位相一致。
(4)除定额另有规定者外,工程量计算不得包括材料在建筑安装施工过程中的损耗量;计算安装工程中的装置性材料(如电线、电缆等)时,另按规定的损耗率计入。
(5)工程量计算凡涉及材料的体积、比重、容重、比热换算,均应以国家标准为准;如未作规定可参考厂家合格证书或产品说明书。
二、水电建筑工程量分类及概算中的处理
水电建筑工程量应按其性质进行划分,在编制概算时应执行DL/T5088—1999《水电水利工程工程量计算规定》、现行概算定额、项目划分等有关规定正确进行划分。
1.设计工程量
设计工程量由图纸工程量和设计阶段扩大工程量组成。设计工程量就是编制概(估)算的工程量。图纸工程量乘以设计阶段系数,即是设计工程量。预可行性研究、可行性研究(水利工程称初步设计阶段)的设计阶段系数应采用《水电水利工程工程量计算规定》中“设计工程量计算阶段系数表”的取值。如果利用施工图设计阶段成果计算工程造价的,设计工程量就是图纸工程量,不再附加设计阶段扩大工程量。
2、施工超挖量、超填量及施工附加量
