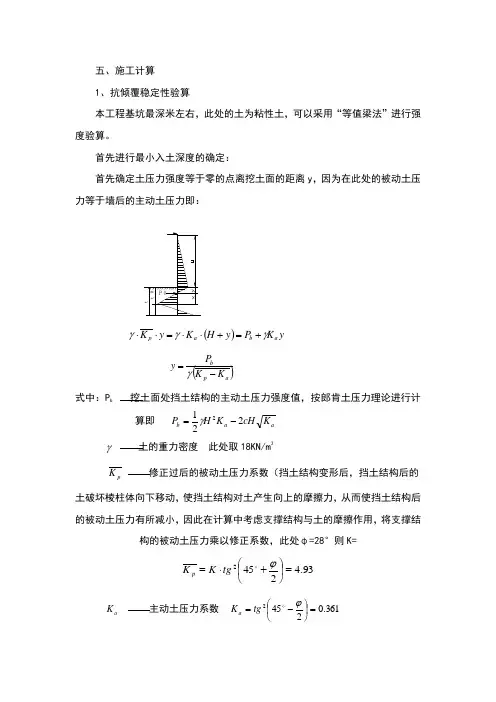

五、施工计算

1、抗倾覆稳定性验算

本工程基坑最深米左右,此处的土为粘性土,可以采用“等值梁法”进行强度验算;

首先进行最小入土深度的确定:

首先确定土压力强度等于零的点离挖土面的距离y,因为在此处的被动土压力等于墙后的主动土压力即:

Pat0tP0

yKPyHKyKabap

apbKKPy

式中:Pb 挖土面处挡土结构的主动土压力强度值,按郎肯土压力理论进行计算即 aabKcHKHP2212

 土的重力密度 此处取18KN/m3

pK 修正过后的被动土压力系数挡土结构变形后,挡土结构后的土破坏棱柱体向下移动,使挡土结构对土产生向上的摩擦力,从而使挡土结构后的被动土压力有所减小,因此在计算中考虑支撑结构与土的摩擦作用,将支撑结构的被动土压力乘以修正系数,此处φ=28°则K=

93.42452tgKKp

aK 主动土压力系数 361.02452tgKa

经计算y= 挡土结构的最小入土深度t0:

xyt0

x可以根据P0和墙前被动土压力对挡土结构底端的力矩相等来进行计算

mKKPytap9.2600

挡土结构下端的实际埋深应位于x之下,所以挡土结构的实际埋深应为

mtKt5.302k2 经验系数此处取

经计算:根据抗倾覆稳定的验算,36号工字钢需入土深度为米,实际入土深度为米,故:能满足滑动稳定性的要求

2、支撑结构内力验算

主动土压力:aaaKcHKHP2212

被动土压力:pppcKKHP2212

最后一部支撑支在距管顶的地方,36b工字钢所承受的最大剪应力

dIQdIQSSzxxz*maxmax*maxmaxmax

,3.30*maxcmISzx d=12mm,经计算 aMP6.26max

36b工字钢所承受的最大正应力

aMPWM9.78max

经过计算可知此支撑结构是安全的

3、管涌验算:

基坑开挖后,基坑周围打大口井两眼,在进出洞口的位置,可降低

经计算25.12''''hkh

因此此处不会发生管涌现象 4、顶力的计算

工程采取注浆减阻的方式来降低顶力;

φ1800注浆后总顶力为:

F==25667/10=550t

fo—土的摩擦阻力,一般为25KN/m2

S—土与管外皮的摩擦面积

0.3—注浆减阻系数

1.1—顶力系数

5、后背的计算

E=××Υ×H2×tg245+φ/2+2chtg45+φ/2

式中Υ土的重度18KN/m3c土的粘聚力10kpa, φ摩擦角28º

计算得每米588吨,后背工作宽度为4米,后背承载力为2354吨;参照最深基坑;考虑到工字钢和管材的受力和整体后背的情况后背的承载力不超过1200吨为宜;

六、工作坑的支护

工作坑按坑深分两步支撑或三步支撑,深度小于6米的为两步支撑,深度大于6米的为三步支撑,支撑采用I36b双工子钢作顺水,顺水托架用三角形钢板制成焊接在钢桩上,每一个面上两个,并用Φ16钢筋将顺水与钢桩焊接牢固;顺水安装时采取以长边顶住短边,并在4个交角处用钢管Φ120、t=或短工字钢做角撑,与顺水焊接;头一步顺水位置在距地面米处,最后一步顺水在距管外顶米处,按坑的深度可在第一步顺水与第三步顺水中间增加一步;

七、工作坑降水

1、打设大口井

在水泥搅拌桩的外侧出洞口处两侧各打一眼大口井,井深12米—14米、直径米;大口井井中距水泥搅拌桩外皮米,距管外皮米,管材为无砂砼管; 错误!大口井的施工方法

井筒的沉设方法,采用回转钻机,或冲击钻机冲击成孔,孔径比管外径包括过滤层大于30厘米以上;钻冲成孔后,孔内的泥浆应稀释、置换,而后沉设井筒;井筒的底部用草袋片或土工布加粗砂砾石作反滤层,厚度约20厘米;井筒与孔之间的空隙,用粗砂、砾石等滤料回填至地下水位;大口井施工完成后应立即进行排泥及试抽水,防止淤塞;若试抽水6小时后出水仍含有大量土颗粒呈混浊水时,应立即检查井筒封底、管口连接、过滤层等,如发现问题应及时修复或拔出井筒,重新沉设;在大口井开始抽水至基坑回填到地下水位前,不得中断抽水;使用水位自动开关控制井内水位;在抽水期间应经常检查水泵出水、地下水位变化、井底回淤等情况,防止潜水泵或水泵进水管被回淤掩埋;大口井停止抽水后,应立即拆除抽水设备,并将井孔回填密实;大口井应在基坑开挖前抽水,提前降低地下水,这有利于基坑槽的开挖及坑壁、坑底的稳定;

错误!、大口井沉设深度的计算

H = h + δ + h l + h 2 + IB

式中:

H —大口井的深度

h —基坑槽深度

δ —井筒封底厚度

h1 —抽水泵吸水头高度

h2 —井筒内预留回淤高度 一般取 ~米

I —降水坡度,一般取1/10;

B —大口井与基槽的水平距离rn;

八、工作坑的开挖
