城市道路包括综合管网施工设计方案
- 格式:doc
- 大小:256.50 KB
- 文档页数:87
一、工程概况1. 工程名称:XX市政道路管网施工工程2. 工程地点:XX市XX区3. 工程规模:全长XX公里,包括道路、雨水管网、污水管网、电力管网等。
4. 工程内容:道路施工、雨水管网施工、污水管网施工、电力管网施工等。
5. 工程工期:预计XX个月。
二、施工组织设计1. 施工单位:XX建设集团有限公司2. 施工队伍:由具有丰富经验的施工队伍组成,包括土方工程、管道施工、路面施工等。
3. 施工设备:挖掘机、装载机、压路机、水泥搅拌车、运输车等。
三、施工方案1. 道路施工(1)路基施工:首先进行路基的土方开挖,然后进行土方回填,确保路基的平整度和压实度。
(2)基层施工:铺设水泥稳定碎石基层,进行压实,确保基层的密实度。
(3)面层施工:铺设沥青混凝土面层,进行压实,确保面层的平整度和密实度。
2. 雨水管网施工(1)管材:采用PVC-U雨水管,管径根据设计要求确定。
(2)施工方法:采用机械开挖沟槽,人工配合,确保沟槽的尺寸和标高。
(3)管道安装:按照设计要求进行管道的连接,确保管道的接口严密。
(4)回填:回填材料采用砂砾,分层压实,确保回填层的密实度。
3. 污水管网施工(1)管材:采用HDPE双壁波纹管,管径根据设计要求确定。
(2)施工方法:采用机械开挖沟槽,人工配合,确保沟槽的尺寸和标高。
(3)管道安装:按照设计要求进行管道的连接,确保管道的接口严密。
(4)回填:回填材料采用砂砾,分层压实,确保回填层的密实度。
4. 电力管网施工(1)管材:采用PVC电力管,管径根据设计要求确定。
(2)施工方法:采用机械开挖沟槽,人工配合,确保沟槽的尺寸和标高。
(3)管道安装:按照设计要求进行管道的连接,确保管道的接口严密。
(4)回填:回填材料采用砂砾,分层压实,确保回填层的密实度。
四、施工进度计划1. 道路施工:预计XX个月完成。
2. 雨水管网施工:预计XX个月完成。
3. 污水管网施工:预计XX个月完成。
4. 电力管网施工:预计XX个月完成。
公路市政管网工程施工方案一、工程概况公路市政管网工程是指在城市道路建设、改造、维护和管理中,对道路交通、排水、供水、供电、供气、供热、通信、照明、绿化、广告、道路设施、停车场等市政基础设施进行规划、设计、施工和管理的一整套工程体系。
公路市政管网工程是城市发展和改善居民生活环境的基础工程,具有很高的社会经济价值和重要性。
本工程的施工范围主要包括城市道路、桥梁、隧道、人行天桥、排水系统、绿化照明等市政基础设施,并且需要考虑到公路交通的畅通、建设工程的符合环保标准、施工围挡的合理设置和维护等综合因素。
二、施工目标1.完成工程的施工任务,保证工程进度和质量;2.保护周边环境,尽量减少对周边居民和商户的影响;3.遵守相关法律法规和环境保护标准,做到施工安全、环保;4.合理地利用资源,控制成本,保证工程安全可靠;5.保证工程质量并做好后期维护工作。
三、施工方案1. 施工组织设计(1)成立施工领导小组,明确各项工作分工和责任;(2)编制施工组织设计方案,包括施工图纸设计、工程施工计划、物资采购计划、安全检查方案、质量验收方案等;(3)合理规划施工路线、车辆停放点、物资存放点。
2. 环保措施(1)严格遵守环保法规,合理安排工程施工时间,尽量减少对周边居民生活的影响;(2)施工现场配备固定扬尘点喷淋设备,做好扬尘控制工作;(3)施工现场设立固体废物收集箱和危险废物收集箱,并定期进行分类处置。
3. 安全防护措施(1)严格遵守国家安全规定,配备安全员,对施工现场进行安全巡查,及时处理安全隐患;(2)施工现场设置合理的警示标志,设立临时围挡,明确限定施工区域,保障施工人员和过往车辆的安全;(3)施工人员必须配戴必要的防护装备,并接受相关安全培训。
4. 施工工艺(1)根据工程设计要求,合理选用施工材料和设备,确保工程质量;(2)对道路、桥梁、排水系统等市政基础设施进行合理布局和施工;(3)精心组织和安排施工作业,遵循施工标准和规范。
市政道路综合管网工程施工组织计划方案1. 项目背景市政道路综合管网工程是为了改善城市道路交通状况和提升城市基础设施的建设项目。
为了有效地组织施工活动并确保项目按计划进行,制定施工组织计划方案是至关重要的。
2. 施工组织目标本施工组织计划方案的目标是保证市政道路综合管网工程的高效、安全和按时完成。
为了实现这一目标,我们将采取以下策略:- 严格遵守相关法规和标准,确保施工过程符合相关要求;- 尽量减少对交通的影响,保证道路通行能力;- 合理安排施工进度,确保施工质量和效率;- 加强施工现场安全管理,保证工人和公众的安全;- 定期监测和评估施工进展,及时解决问题。
3. 施工组织计划内容基于以上目标,本施工组织计划包括以下内容:3.1 工程分期和进度安排我们将把市政道路综合管网工程划分为若干合理的施工分期,并根据工程的性质和优先级制定详细的施工进度安排。
每个分期的施工活动将按计划进行,确保工程能够顺利推进。
3.2 施工队伍组织和管理我们将组建合适的施工队伍,确保队伍人员具备相关技能和资质。
同时,我们将制定严格的施工队伍管理措施,包括考勤、培训和安全管理等,以保证施工队伍的高效运作和施工质量。
3.3 施工现场安全管理施工现场安全是保证工人和公众安全的重要环节。
我们将采取必要的安全防护措施,对施工现场进行全面的安全评估,并建立紧急事故应急预案,以应对可能发生的意外情况。
3.4 材料和设备供应管理为了确保施工顺利进行,我们将制定材料和设备供应管理方案。
包括确定供应商、采购计划、库存管理等,以保证所需材料和设备及时供应。
3.5 质量控制和验收标准我们将制定严格的质量控制措施,并制定详细的工程质量验收标准。
通过加强质量监督和检查,确保施工过程和成果符合相关质量要求。
4. 风险管理在施工过程中,可能会面临一些风险和挑战,如天气条件、工程难度等。
我们将制定相应的风险管理计划,及时识别和应对可能出现的问题,以最大程度降低风险对工程进度和质量的影响。
市政工程道路管网施工方案第一章项目概况一、项目名称:市政道路管网工程施工二、项目基本情况本项目为城市市政基础设施建设工程,包括道路、排水管网等基础设施的施工。
为了满足城市发展的需要,改善道路交通状况,完善城市排水系统,提高城市居民生活质量,特制定本施工方案。
三、项目地点本项目位于XXXX市市区,具体包括XXXXXX路、XXXXX街道等多个道路和区域。
四、施工范围本项目施工范围包括道路基础设施建设、排水管网铺设和相关设备安装等内容。
具体施工范围详见附图。
第二章工程组织设计一、项目管理机构本项目的管理机构由市政工程局负责统筹协调和管理,设立专门的项目管理办公室进行具体的施工管理和监督。
施工总监负责施工现场的管理与协调,包括人员安排、施工进度的控制以及质量安全监督等工作。
二、项目组织结构本项目设置项目部、施工队、质量监督组和安全监督组等组织架构。
其中项目部负责整体施工管理和协调工作,施工队进行实际施工任务,质量监督组负责施工质量监督和验收工作,安全监督组负责施工安全管理和监督。
三、施工管理1. 施工前的准备工作本项目施工前,需对施工现场进行规划、勘察,编制施工图纸并获得相关审批文件。
同时对施工人员进行技术培训和安全教育,确保施工人员具备必要的技术和安全意识。
2. 施工过程中的管理在施工过程中,施工总监负责现场指挥和协调,配合项目部对施工进度、工程质量和安全进行全面管理和监督。
同时,需加强与周边居民的沟通和协调,确保施工不影响周边居民的生活。
3. 施工后的总结工作本项目施工完成后,需对施工过程进行总结和评估,发现问题并完善工作流程和管理制度。
第三章施工方案一、道路建设1. 道路清理和准备工作在进行道路建设前,需进行现场清理和伐木,清除道路上的障碍物。
同时清理道路旁的垃圾和杂草等。
确保施工现场整洁。
2. 地基处理根据设计要求,对地基进行整理和处理,确保地基的平整度和承载力。
3. 道路铺设采用XXX材料进行道路铺设,确保道路的平整、牢固和耐久。

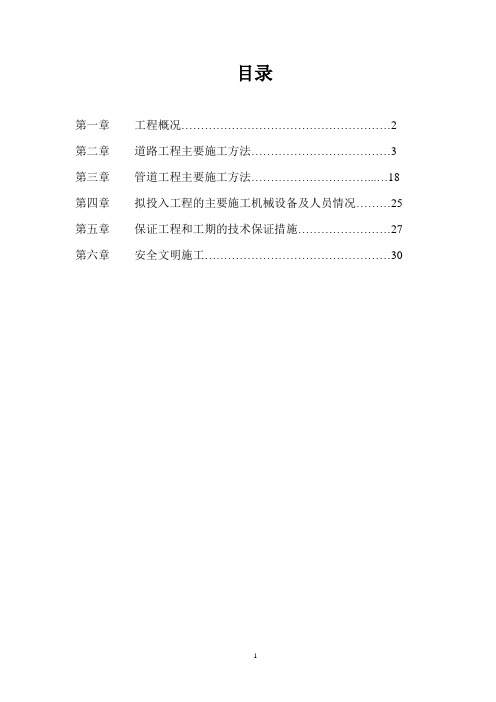

目录第一章工程概况 (2)第二章道路工程主要施工方法 (3)第三章管道工程主要施工方法 (18)第四章拟投入工程的主要施工机械设备及人员情况 (25)第五章保证工程和工期的技术保证措施 (27)第六章安全文明施工 (30)一、工程概况(一)、概况工程名称:福安市铁湖工业园区一期工程工程地点:福安市铁湖村(二)、工程主要技术标准1、道路等级:城市道路主干道(Ⅲ级标准)2、计算行车速度:主干路40km/h,次干路30km/h,支路20km/h3、路面设计标准轴载:BZZ-1004、设计暴雨重现期:1年(三)、工程主要形式及概况1、道路主干道结构层从上到下依次为:24厘米C35混凝土面层,20厘米C10水泥稳定碎石基层,40厘米砂砾石垫层。
2、道路次干道结构层从上到下依次为:22厘米C35混凝土面层,15厘米C10水泥稳定碎石基层,40厘米砂砾石垫层。
3、道路支路结构层从上到下依次为:20厘米C35混凝土面层,15厘米C10水泥稳定碎石基层,40厘米砂砾石垫层。
4、道路非机动车道结构层从上到下依次为:18厘米C35混凝土面层,15厘米C10水泥稳定碎石基层,40厘米砂砾石垫层。
5、人行道结构层从上到下依次为:5厘米C25混凝土预制彩砖,2厘米1:3水泥砂浆垫层,10厘米C10水泥稳定碎石层,15厘米砂砾石垫层。
(四)、工程施工目标本工程在我施工单位精心安排施工,一定达到合格工程。
(五)、承包方式包工、包料、保工期、保质量、保安全。
(六)、施工技术规范与质量标准《城市道路路基工程施工及验收规范》GJJ44—91《公路路基施工技术规范》JTJ033—95《公路路面基层施工技术规范》JTJ034—2000《沥青路面施工及验收规范》GBJ92—86《市政道路工程质量检验评定标准》CJJ1—90《市政基础设施工程施工技术文件管理规定》城建[2002]221号《建筑工程施工质量验收统一标准》GB50300-2001。
市政道路及管网施工方案目录1. 市政道路及管网施工方案概述 (3)1.1 工程概况 (3)1.2 施工目标 (4)1.3 施工组织与管理 (5)2. 施工准备 (6)2.1 施工现场布置 (7)2.2 施工材料与设备准备 (8)2.3 施工人员培训与考核 (8)2.4 施工技术交底 (9)3. 道路施工 (10)3.1 路基工程施工 (11)3.1.1 土方开挖与填筑 (12)3.1.2 路基土石方回填 (13)3.1.3 路基压实 (14)3.2 路面工程施工 (14)3.2.1 基层施工 (16)3.2.2 沥青混合料铺设 (17)3.2.3 路面结构层施工 (18)3.3 道路交通设施施工 (20)3.3.1 交通信号灯安装 (21)3.3.2 人行道板铺设 (22)3.3.3 护栏安装 (23)4. 管网施工 (24)4.1 地下管道工程施工 (25)4.1.1 地下管线探测与定位 (27)4.1.2 地下管线铺设 (28)4.1.3 地下管线回填与压实 (30)4.2 地面给水、排水工程施工 (31)4.2.1 给水管道安装 (32)4.2.2 排水管道安装 (33)4.2.3 给水、排水管道连接与密封 (35)4.3 绿化与园林工程施工 (36)4.3.1 绿化带建设 (38)4.3.2 园林设施安装 (38)4.3.3 绿化养护与管理 (40)5. 质量控制与安全保障 (41)5.1 质量控制要点 (42)5.2 安全生产管理措施 (43)5.3 环境保护与文明施工要求 (44)1. 市政道路及管网施工方案概述随着城市建设的不断发展,市政道路及管网建设日益受到重视。
为确保工程质量、施工安全及进度,特制定本市政道路及管网施工方案。
本方案旨在明确施工目标、任务、方法及措施,为施工过程中的各项工作提供指导。
建设规模:本次改造道路总长XX公里,涉及管网改造面积约XX 万平方米。
科学规划:施工前应充分了解地形地貌、水文气象等自然条件,科学制定施工方案。
道路管网工程实施方案范本一、项目背景道路管网工程是指为交通便利、城市规划、环境保护等目的,在城市或乡村地区建设道路系统的工程项目。
随着城市化进程的加快,城市交通压力加大,人们对道路交通的需求越来越迫切,因此道路管网工程实施尤为重要。
本项目拟在某市区进行道路管网工程实施,旨在改善城市交通状况,提高交通效率,优化城市交通系统,服务市民生活。
二、项目目标1. 改善城市交通状况,缓解交通拥堵问题2. 提高道路通行能力,优化城市交通网络3. 提高市民通勤和出行效率4. 优化城市道路设施,提升交通安全性5. 促进城市经济发展,提高城市形象三、项目范围本项目范围涵盖某市区范围内的城市道路系统,包括主干道路、支路、次干道路等,总长度约XX公里。
具体包括但不限于以下工程内容:1. 道路新建工程:新建某些城市区域的道路以增加交通容量,改善交通流量。
2. 道路改造工程:对老旧路段进行改造,提高道路质量,增加交通便捷性。
3. 交通设施更新工程:对交通信号灯、标志牌、亮灯设施等交通设施进行更新,提升交通设施的科技含量和便捷性。
4. 绿化工程:对道路两侧绿化带进行修剪整治,使其更加整洁美观,营造良好的城市环境。
5. 公共交通工程:优化公共交通线路,提高公共交通服务水平,增加市民乘坐公共交通的便利性。
四、实施方案1. 前期准备阶段1.1 确定工程需求:对城市道路交通状况进行全面调研,明确需要改造和新建的道路。
1.2 制定规划方案:根据需求确定城市道路改造和新建规划方案,包括道路走向、宽度、交通设施布置等。
1.3 编制项目方案:根据规划方案对项目进行详细划分,编制项目实施方案和预算。
2. 实施阶段2.1 开展招投标工作:根据项目方案开展招投标工作,确定施工单位和材料供应商。
2.2 施工准备工作:施工单位根据项目方案进行施工准备,包括设备调配、人员培训等。
2.3 施工实施:按照项目方案进行道路改造和新建工作,保证工程质量和进度。
道路管网施工方案道路管网施工方案一、施工背景当前,随着城市发展的不断推进,道路交通系统的建设已经成为城市建设的重要环节。
而一个完善的道路交通系统离不开高效、安全的道路管网。
道路管网主要包括供水管道、排水管道、燃气管道、电力管道等。
因此,本施工方案将会重点介绍如何进行道路管网的施工。
二、施工目标1.确保施工过程的安全。
施工期间需严格按照安全操作规程进行施工,确保施工过程中不发生事故。
2.保证施工质量。
施工过程中,要严格按照设计要求进行施工,保证所建设的道路管网具备良好的使用效果。
3.合理安排施工进度。
要根据道路管网的规模和施工工艺,合理安排施工进度,确保施工过程不影响周边的生活和交通秩序。
三、施工方案1.施工前期准备(1)成立专项施工团队,明确施工任务和责任。
(2)编制详细的施工计划,包括施工时间、施工区域、施工顺序等。
(3)制定施工安全计划,明确各种安全事故的防范措施和应急处理方法。
(4)组织起重设备和工程机械、各类材料和施工人员。
2.施工过程(1)供水管道施工:根据设计要求进行挖掘、铺设、接口连接等工艺。
严格按照规定的水质检测要求进行验收。
(2)排水管道施工:包括雨水排放管道和污水排放管道。
挖掘土方、铺设管道、设置排水井等工艺。
(3)燃气管道施工:根据设计要求敷设燃气管道,设置燃气阀门和燃气表,确保燃气正常供应。
(4)电力管道施工:包括电力供应管道和电缆敷设。
按照设计要求进行铺设和连接。
3.施工后期(1)验收和清理:对施工完毕的道路管网进行验收,确保施工质量合格。
同时对施工现场进行清理,确保周边环境的整洁。
(2)运行维护:建立健全的管网运维体系,定期检查和维护道路管网,确保其正常运行和安全使用。
四、施工管理措施1.安全管理:确保施工过程中各项作业严格按照安全规程进行,落实现场安全责任人,做好现场安全巡查和隐患排查,及时采取措施防止事故发生。
2.质量管理:严格按照设计要求进行施工,组织专业人员进行质量检查和验收,确保施工质量达到规定标准。
市政管网工程施工方案范本一、项目概况市政管网工程是城市基础设施建设的重要组成部分,是为了满足城市居民生活、工作和交通出行的需求而建设的。
市政管网工程包括供水管网、排水管网、燃气管网、热力管网等。
本方案针对市政管网工程的施工过程进行规划,以确保工程质量、安全施工和进度控制。
二、施工前期准备1. 招标及合同签订:根据工程需求,进行施工招标,选定合适的施工单位,并签订合同。
在合同中明确工程内容、进度、质量标准以及施工单位的责任。
2. 工程设计审核:施工前对工程设计进行审核,确认设计方案的合理性和可行性。
3. 土地及周边环境准备:确认施工场地,清理周边环境,确保施工区域的安全和通畅。
4. 现场勘察和测量:对施工场地进行勘察和测量,制定详细的施工图纸和方案。
5. 物资准备:准备所需的施工材料和设备,确保施工进度和质量。
6. 安全防护准备:制定安全生产计划和防护措施,确保施工过程中各项安全措施得到贯彻执行。
三、施工过程1. 施工方案制定:根据施工图纸和设计要求,制定详细的施工方案,包括施工工序、工艺流程、安全预案等。
2. 施工队伍组织:组织施工人员,明确各项工作任务和责任,配备合适的施工人员和管理人员。
3. 施工设备安装:对所需的施工设备进行安装和调试,确保设备正常运行。
4. 施工材料使用:根据施工图纸和设计要求,合理使用施工材料,严格控制材料消耗。
5. 安全防护措施:加强现场安全管理,定期进行安全检查和培训,确保施工过程中各项安全措施的有效执行。
6. 施工进度控制:严格控制施工进度,确保工程按时完成。
7. 施工质量控制:加强对施工质量的监督和检查,确保工程质量达到设计标准。
8. 环境保护措施:严格执行环保要求,确保施工过程中对周边环境的影响得到最小化。
四、施工结束和验收1. 施工结束准备:在施工工程临近完成时,加强对施工现场的整理和清理,准备验收。
2. 工程验收:对已完成的工程进行验收,确保工程质量和安全达到设计要求。
城市市政管网工程施工方案一、项目概述随着城市化进程的不断加速,城市市政管网工程建设已成为城市规划和建设的重要组成部分。
市政管网工程是指城市内部的各种管道系统,包括给水、排水、供热、燃气、通信等各种管网系统。
这些管网系统是城市正常运转的基础设施,对城市的发展和居民的生活有着重要的影响。
本次市政管网工程施工项目位于某市市区,总面积约100平方公里,包括城市道路、居民区、商业区和工业区。
项目主要内容包括给水管网、排水管网、燃气管网、通信管网等各种管网系统的新建和改造。
工程施工范围涵盖整个市区,施工内容涉及管道铺设、管道连接、管道检修井建设等多个方面。
本施工方案旨在科学合理地组织施工工作,确保施工质量、安全生产,并最大限度地减少对城市正常运转的影响。
二、施工前的准备工作1. 土地准备:施工前需对施工范围内的土地进行勘察和准备工作,保证施工所需的土地空间和土地质量。
2. 材料准备:根据工程施工图纸,对所需的施工材料进行采购和准备,确保施工材料的供应和质量。
3. 人力准备:对所需的施工人员进行统一培训和组织调配,确保施工人员具备相应的技能和知识。
4. 设备准备:根据施工需求,对施工所需的机械设备进行采购和准备,确保施工设备的供应和质量。
5. 相关审批:施工前需向相关部门进行工程审批手续,确保施工工程符合法律法规和相关标准。
6. 安全保障:对施工范围内的危险因素和安全隐患进行综合评估,制定相应的安全保障方案,确保施工过程中的安全生产。
三、施工组织和分工1. 施工组织:本次市政管网工程施工项目由市政工程公司负责施工组织和协调工作,成立专门的施工指挥部,负责统筹施工工作、安排施工任务和协调施工单位之间的合作。
2. 施工分工:施工项目分为多个部分,分别由不同的施工单位负责,包括管道铺设、管道挖掘、管道连接、管道检修井建设等多个施工工作。
3. 施工监督:施工过程中需设立专门的监督组织,对施工工作进行全程监督和检查,确保施工质量和安全生产。
目录第一部分:施工组织设计 (10)第一篇编制说明和依据 (10)第二篇工程概况 (10)第三篇施工进度计划 (11)第四篇施工平面图布置 (11)第五篇施工部署 (12)一、施工准备 (12)二、项目管理机构 (13)三、施工力量组织 (13)四、施工作业班次 (14)五、建立现场协调会制度 (14)第六篇主要施工法及技术措施 (15)一、施工准备 (14)(一)施工图纸会审 (15)(二)编制实时性施工组织设计与施工案 (16)(三)规、标准、图集等收集 (16)(四)设备及器具 (16)(五)测量基准交底、复测及验收 (16)(六)现场准备 (17)二、道路施工测量 (18)三、道路工程 (18)(一)、设计概况 (18)1. 主要技术标准 (18)2. 道路横断面设计 (19)3. 路面结构设计 (19)(1) 机动车道: (19)(2) 人行道 (19)(二)、施工要求 (19)(三)、施工法 (20)一)、路基土工程 (20)1、施工准备 (20)2、路堑开挖施工 (21)3、填路基施工 (24)4、特殊路基的施工工艺 (27)二)、防护工程施工 (27)1、施工准备 (28)2、施工法 (28)1)、基坑开挖 (41)2)、浆砌片、块砌筑 (28)3、墙背回填 (30)4、砌体勾缝 (30)5、质量要点 (30)三)、路面工程施工 (31)1、级配碎基层 (31)1)底基层施工法 (32)2)水泥稳定层施工法 (32)2、乳化沥青透油层 (37)1)、透油层的要求 (37)2)、透层施工 (37)4、改性乳化沥青粘层 (39)a 施工准备 (39)b粘层施工 (39)c施工中注意事项 (40)5、沥青砼面层 (40)1)、概况 (40)2)、主要施工案 (40)3)、主要设备介绍 (40)4)、施工前得准备 (41)A、施工机械与调试 (41)B、各种原材料的检测与控制 (41)5)、沥青混合料的施工工艺 (41)A、沥青混合料的拌合 (41)B、沥青混合料的运输和卸料 (41)C、沥青混合料的摊铺 (42)D、沥青混合料的压实 (45)E、接缝处理 (50)F、反射裂缝的防治 (52)5、人行道 (52)⑴、C15砼基层 (54)A材料选用 (54)B施工放样 (54)C砼拌制 (54)D摊铺 (54)E振捣 (55)F养护 (55)(1)、人行道板 (55)(2)、沿线设施施工 (55)(3)、管网工程 (55)6、给水管道工程 (57)(一)、设计概况 (57)(二)、施工法 (57)1.管沟开挖 (57)2.给水管道基础 (58)3.管道安装法 (58)4.接口采用连接 (59)5.管道回填 (59)6、排水管道工程 (61)(一)、设计概况 (61)(二)、施工要求 (61)1.管道基础 (61)2.雨污水管 (61)3. 雨水口 (61)4.雨污检查井 (62)5.管道回填 (62)(三)、施工法 (62)(四)、排水管道闭水试验 (64)8、电力工程 (64)(一)、设计概况 (65)(二)、施工要求 (65)(三)、施工法 (65)1. 施工条件 (65)2. 测量放线 (65)3.沟槽开挖 (65)4.基底处理 (66)5. 砼包封施工 (66)6. 沟壁回填 (67)9、通信管道工程 (67)(一)、设计概况 (67)(二)、施工要求 (67)(三)、施工法 (68)1. 放样 (68)2. 沟槽开挖 (68)3.管道安装 (69)4. 管沟回填 (69)10、燃气工程 (69)⑴、沟槽开挖 (70)⑵、基础处理 (70)⑶、下管、排管 (70)⑷、管道焊接 (71)⑸、固定口防腐 (72)⑹、管道强度实验 (72)⑺、管道的密性实验 (73)⑻、管道的通球扫线 (73)⑼、管道回填 (74)⑽、天燃气阀室浇筑 (74)⑾、管件安装 (74)11、道路照明工程 (75)(一)、设计概况 (75)(二)、施工要求 (75)(三)、施工法 (75)1.管道沟槽开挖 (75)2.管穿线 (75)3.路灯杆基础 (76)第七篇主要材料、机械、劳动力需用量计划 (76)一、主要材料需用量计划 (76)二、施工机械状况说明一览表 (76)三、主要劳动力需用量 (76)第八篇雨季施工措施 (77)第九篇工期保证措施 (77)第十篇文明施工措施 (78)一、现场容貌环境管理 (78)二、现场材料堆积和道路排水管理 (78)三、分工标志管理 (79)四、现场防水管理 (79)五、文明运输及外部公共关系管理 (79)六、临时设施及生活环境管理 (79)第十一篇质量目标及质量保证体系 (80)一、质量目标 (80)二、质量保证体系 (80)三、管理措施 (81)四、工程质量的具体要求 (82)第十二篇安全目标和安全保证措施 (84)一、安全目标 (84)二、安全保证体系 (84)三、安全生产措施 (85)四、安全生产具体要求 (85)第十三篇成本管理体系 (86)一、劳动力管理 (86)二、材料管理 (86)三、工程预决算管理 (86)四、其它 (87)第十四篇服从监理工程师全过程监理之保证措施 (87)第二部分:附录图表施工进度总计划表施工总平面布置图主要分项工程施工工艺框图1. 道路挖施工工艺框图2. 道路填施工工艺框图3. 给水管道施工工艺框图4. 雨水管道施工工艺框图5. 污水管道施工工艺框图6. 电缆沟施工工艺框图7. 通信管道施工工艺框图8. 道路照明施工工艺框图9. 路面稳定层施工工艺框图10. 路面基层混凝土施工工艺框图11. 铺砌砖施工工艺框图道真县芙蓉江东路道路工程K0+000~K0+690.772施工组织设计第一篇编制说明和依据(一)道真县芙蓉江东路投资合同。
(二)中国华西工程设计建设有限公司设计的道真县芙蓉江东路道路,给排水,电、气、通信、照明工程施工图纸。
(三)现行交通设施、市政安装工程施工与验收规及质量检验评定标准。
第二篇工程概况由省志远建筑工程有限公司投资承建的道真县芙蓉江东路道路工程位于道真县镇新城社区,起于黔北大道县医院旁,止于迎江大道北段。
起始桩号K0+000~K0+690.772,本标段全长690.772米。
路幅宽度:路幅宽度26米,其中行车道宽2*7.5米,人行道宽2*5.5米。
工程容有道路、给排水、电力、电信、道路照明、燃气工程。
本项目路线区属亚热带湿润季风气候,具四季分明、雨量充沛、无霜期长、湿度大、春旱、夏热、秋多绵雨、冬季多雾的特点。
主要工程数量:路基土工程:挖约6.2万(包括沟槽)m3填约1.7(包括沟槽)万m3挡土墙工程:60m3路面工程:沥青砼8849m2,水泥稳定层:9355m2,级配碎基层:9553m2。
人行道:人行道铺装3469m2,路缘长度1201.5m,树池276m3排水工程:(雨水1300m,污水1290m)给水工程:约1280m燃气工程:约620m电力工程:约620m通信工程:约640m照明工程:60套第三篇施工进度计划本工程工期为230日历天,有效工期从业主签发的开工通知第二天算起。
施工进度计划详见附录施工进度总计划表(横道图),具体拟作为单独文件另行上报。
第四篇施工平面图布置1. 根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地围和少部分红线外布置生产临时设施、生活临时设施、临时道路以及施工和生活用水、用电管线。
2. 施工临时设施设于甲指定的空置位置上。
生活区租用民房两层。
3. 由于本工程现场砼部分数量不大,现场设750砼搅拌机一台,一台200砂浆搅拌机。
预制构件制作区、水泥稳定层拌和站,设于甲指定红线围空置位置上。
砼搅拌机和砂浆搅拌机位置随施工进度需要灵活移动。
生活及施工区用水、用电从现场指定接口位置接出。
4. 施工总平面管理1)、为了减少各种料具的二次倒运距离,有计划地组织现场平面及立体交叉作业,最大限度地利用场地,提高劳动生产率,真正做到安全生产和文明施工,本工程的施工平面管理工作,由项目副经理负责,实行分片包干管理,责任到人,未经同意,任人不得随意更改。
2)、项目经理部是现场施工生产的指挥中心,现场办公室布置工程进度计划图表、劳动力调配、晴雨表、单位工程质量目标规划表、管理机构图等图表。
3)、凡进场的材料、设备必须按施工总平面布置图指定位置堆放整齐,不得随意乱放,施工现场的水准点和里程桩控制点要有明显的标记,并切实做好保护工作。
4)、进出入口挂出入制度、场容管理条例、工程概况和安全纪律牌,教育工人维持良好的施工秩序和劳动纪律。
5)、施工现场设专职保安人员,无关人员禁止进入现场。
其他见施工总平面布置图(详见附图)。
第五篇施工部署一、施工准备为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展。
1、施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施。
2、做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸容,检查多专业管线的位置是否正确,提出便施工的合理化建议。
3、根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工案,重点阐明重要项目的施工法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工。
4、做好技术交底工作,在工程开工前,公司总工程师组织质检科、工程技术科向项目经理部进行技术交底,容是施工组织设计,风雨季施工措施等,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在施工案、技术措施、作业指导书、工艺标准、安全措施等面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。
5、及时编制施工预算,充分反映工程所需的各种费用,材料、劳动力等,有效指导进度计划、材料计划、劳动力安排、竣工决算和经济分析等工作的开展。
6、认真做好材料的计划采购准备,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理法,同时加强防盗和防火管理。
二、项目管理机构根据工程规模和特点,公司组建道真县芙蓉江东路道路工程项目经理部,对工程项目的质量、安全、工期、文明施工和工程成本等进行统筹管理,以确保工程优质高速地如期完成,项目组织机构附图。
项目管理组织机构图三、项目组织机构图四、施工力量组织根据工期要求配备足够的施工力量,合理分工,科学管理,具体配备如下:1、土施工队:主要负责道路挖填土工程、管道沟槽土开挖和回填工程的施工,参与施工人员20人。
2、路面施工队:主要道路水泥稳定基层、基层和路面工程和人行道及附属设施工程的施工,参与施工人员40人。
