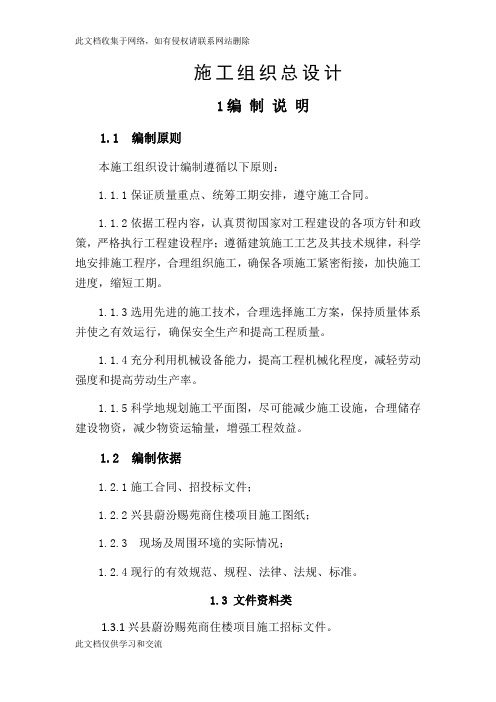

施工组织总设计1编制说明1.1 编制原则本施工组织设计编制遵循以下原则:1.1.1保证质量重点、统筹工期安排,遵守施工合同。
1.1.2依据工程内容,认真贯彻国家对工程建设的各项方针和政策,严格执行工程建设程序;遵循建筑施工工艺及其技术规律,科学地安排施工程序,合理组织施工,确保各项施工紧密衔接,加快施工进度,缩短工期。
1.1.3选用先进的施工技术,合理选择施工方案,保持质量体系并使之有效运行,确保安全生产和提高工程质量。
1.1.4充分利用机械设备能力,提高工程机械化程度,减轻劳动强度和提高劳动生产率。
1.1.5科学地规划施工平面图,尽可能减少施工设施,合理储存建设物资,减少物资运输量,增强工程效益。
1.2 编制依据1.2.1施工合同、招投标文件;1.2.2兴县蔚汾赐苑商住楼项目施工图纸;1.2.3 现场及周围环境的实际情况;1.2.4现行的有效规范、规程、法律、法规、标准。
1.3 文件资料类1.3.1兴县蔚汾赐苑商住楼项目施工招标文件。
1.3.2国家新技术、新工艺的应用。
1.3.3国家现行标准、规范1.4标准规范类1.5主要法规2工程概况本工程为霍州煤电集团吕临能化有限公司庞庞塔矿排矸系统施工工程。
该工程设计相对标高±0.000相当于绝对标高1133.100m。
本工程分为两大部分,矸石仓工程、栈桥工程2.1工程简介2.1.1 矸石仓2.1.1.1 基础部分本工程基础采用钢筋混凝土筏板,地基承载力特征值fak≥450kpa。
基础垫层强度等级为C15,其他部位按图纸施工,地基基础设计等级为乙级。
2.1.1.2主体部分本工程为钢筋混凝土矸石装车仓,直径(内径)18m,总高度48.2m,净滑升高度38.8米。
仓上建筑为框架结构,将九层连成整体,标高107.200m~120.112m梁、柱、漏斗采用C35砼。
120.112m以上,采用C30砼,构造柱采用C20砼,楼梯为国标钢梯02J402。
2.1.1.3围护仓上墙体围护采用M5混合砂浆砌筑250厚MU10砌块,砌块等级A3.5干密度级别B06(砌体容重不大于7KN/m³);室内地面采用普通混凝土地面。
盛大金磐超高层住宅主体结构设计
畅君文;沈征宇;路海臣
【期刊名称】《建筑结构》
【年(卷),期】2005(35)5
【摘要】盛大金磐2号楼通过调整房型和墙体布置,在层3设置转换大梁实现了荷载的竖向传递。
采用加大端部横墙及其附近混凝土构件的截面面积和提高端部柱的抗震等级的方法减小了结构扭转效应。
计算结果表明,通过提高结构的整体性和对构件的合理设计,结构整体变形、周期比、位移比均满足规范要求。
【总页数】4页(P32-35)
【关键词】主体结构设计;超高层住宅;金;混凝土构件;转换大梁;扭转效应;抗震等级;截面面积;合理设计;整体变形;规范要求;整体性;高结构;位移比;端部;布置;墙体;房型;竖向;减小;横墙
【作者】畅君文;沈征宇;路海臣
【作者单位】华东建筑设计研究院有限公司专项设计部
【正文语种】中文
【中图分类】TU391;TU241.8
【相关文献】
1.充满现代海派建筑的经典住宅——盛大金磐花园开发建设实践 [J], 李根林
2.超高层住宅结构设计分析——以重庆某高层住宅为例 [J], 邓茗心
3.浅谈某超高层住宅楼结构设计 [J], 张锟
4.盛大金磐超高层住宅框支结构设计 [J], 畅君文;沈征宇;路海臣
5.优质工程是一种社会责任——记盛大金磐住宅工程的创优历程 [J],
因版权原因,仅展示原文概要,查看原文内容请购买。

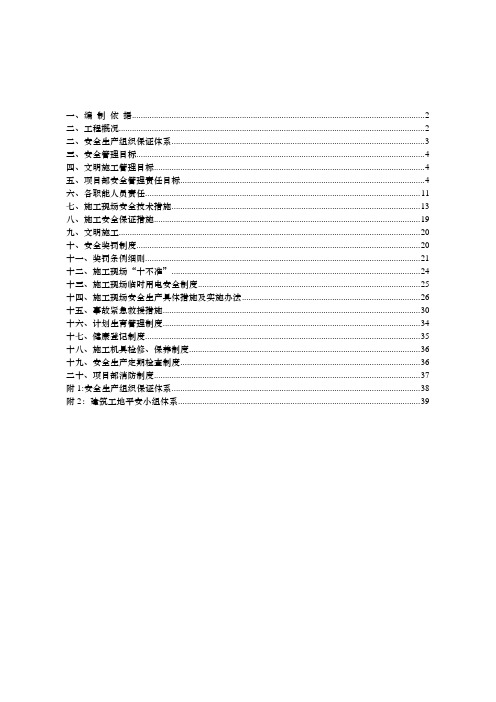

一、编制依据 (2)二、工程概况 (2)二、安全生产组织保证体系 (3)三、安全管理目标 (4)四、文明施工管理目标 (4)五、项目部安全管理责任目标 (4)六、各职能人员责任 (11)七、施工现场安全技术措施 (13)八、施工安全保证措施 (19)九、文明施工 (20)十、安全奖罚制度 (20)十一、奖罚条例细则 (21)十二、施工现场“十不准” (24)十三、施工现场临时用电安全制度 (25)十四、施工现场安全生产具体措施及实施办法 (26)十五、事故紧急救援措施 (30)十六、计划生育管理制度 (34)十七、健康登记制度 (35)十八、施工机具检修、保养制度 (36)十九、安全生产定期检查制度 (36)二十、项目部消防制度 (37)附1:安全生产组织保证体系 (38)附2:建筑工地平安小组体系 (39)安全施工组织设计一、编制依据1、《建设工程项目管理规范》GB/50236-20012、《建筑施工安全标准检查实施指南》JGJ59-2011。
3、《建筑施工安全检查标准》JGJ59-2011.4、《施工现场临时用电安全技术规范》JGJ46-2005.5、《施工现场机械设备检查技术规程》JGJ160-20086、《建筑施工模板安全技术规范》JGJ162-2008.7、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011.8、《建设工程施工现场消防安全技术规范》GB50720-2011.9、《建筑基坑支护技术规程》JGJ120-99。
10、《建筑安装工人安全技术操作规程》11、《建筑塔式起重机安全规程》JGJ120-9912、《建筑安装工人安全技术操作规程》200513、《建筑塔式起重机安全规程》GB5114-200614、《建筑施工现场环境与卫生标准》JGJ146-2013专业性较强的项目包括:基础和塔吊附着的设计、孔洞、临边防护、外升降架、室外电梯等项目,特编制专项的安全施工组织,并采取相应的安全技术措施,保证施工安全,要求进行制定、编制专项方案。

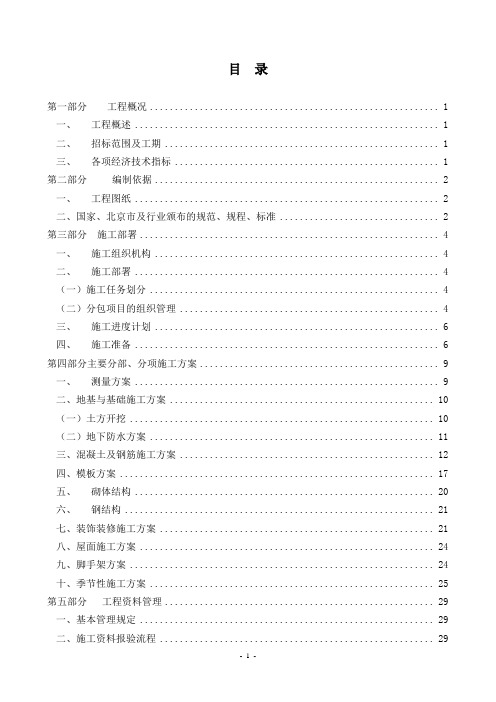

目录第一部分工程概况 (1)一、工程概述 (1)二、招标范围及工期 (1)三、各项经济技术指标 (1)第二部分编制依据 (2)一、工程图纸 (2)二、国家、北京市及行业颁布的规范、规程、标准 (2)第三部分施工部署 (4)一、施工组织机构 (4)二、施工部署 (4)(一)施工任务划分 (4)(二)分包项目的组织管理 (4)三、施工进度计划 (6)四、施工准备 (6)第四部分主要分部、分项施工方案 (9)一、测量方案 (9)二、地基与基础施工方案 (10)(一)土方开挖 (10)(二)地下防水方案 (11)三、混凝土及钢筋施工方案 (12)四、模板方案 (17)五、砌体结构 (20)六、钢结构 (21)七、装饰装修施工方案 (21)八、屋面施工方案 (24)九、脚手架方案 (24)十、季节性施工方案 (25)第五部分工程资料管理 (29)一、基本管理规定 (29)二、施工资料报验流程 (29)三、施工资料质量要求 (29)四、施工资料管理制度 (30)第六部分安全保证措施 (31)一、现场临设安全防护措施 (31)二、土方开挖安全防护措施 (32)三、防水安全防护措施 (33)四、模板施工安全防护措施 (33)五、钢筋施工安全防护措施 (33)六、混凝土安全防护措施 (34)七、脚手架安全防护措施 (34)八、装修安全防护措施 (34)九、冬、雨期施工安全防护措施 (34)第七部分项目质量计划 (35)一、工程质量目标 (35)二、质量保证体系 (36)三、质量保证措施 (36)第八部分文明安全工地管理 (42)一、施工现场管理措施 (42)二、消防保卫措施 (43)三、施工现场环境保护措施 (44)四、施工现场机械设备管理 (45)五、现场材料管理措施 (47)六、环境卫生管理 (51)第九部分建筑安装工程方案 (53)一、建筑给水、排水及采暖方案 (53)二、建筑电气方案 (54)三、通风与空调方案 (57)拟分包项目情况第一部分工程概况一、工程概述(一)工程位置及周边环境A1型住宅1-1等82项(南区)位于北京顺义区后沙峪镇白辛庄西。
某小区1号、2号楼工程施工组织设计第1章 工程概况 (3)第2章 市场调查 (7)第3章 工程使用的主要规范与标准相关规范 (13)第4章 施工组织方案质量目标及管理目标 (14)第1节 目标管理指标 (14)第2节 质量体系一览表 (15)第3节 保证施工工期的管理 (15)第4节 保证工程质量的管理 (15)第5节 技术措施 (16)第6节 降低工程成本措施 (17)第5章 本程所使用的各种规章制度 (17)第6章 主要施工工艺流程及施工进度计划 (18)第7章 各分部分项的质量控制点及成本核算要求 (19)第1节 各分部分项工程质量控制点各分部分项工程质量控制点 (19)第2节 成本核算控制的途径与措施成本核算控制的途径与措施 (20)第8章 本工程的质量目标 (21)第9章 质量管理体系的管理方法 (24)第1节 质量保证体系 (24)第2节 场容及环境管理 (24)第3节 计划调度和技术管理 (26)1、 计划调度管理 (26)2、 技术管理 (27)3、 材料,制品的试验、检验 (28)4、 工程质量的检查和验收 (28)5、 工程技术档案 (29)第4节 料具、设备、构配件管理 (30)1、 施工前的管理工作 (30)2、 现场验收与发放工作 (30)第5节 质量管理和质量保证标准 (31)第1节 建筑物的定位放线和基础放线 (31)第2节 土方工程 (37)第3节 地下室工程 (38)第4节 脚手架工程 (38)第5节 模板工程 (39)1、 梁模板 (39)2、 墙模板 (40)3、 钢筋工程 (40)4、 混凝土工程 (40)第6节 砌体工程 (42)第7节 装饰工程 (43)1、 外装饰工程 (43)2、 内装饰工程 (45)3、 楼地面工程 (46)第8节 门窗工程 (47)第9节 屋面工程 (47)1、 屋面保温工程 (47)2、 屋面防水 (48)第10节 临时用电 (48)第11章 文明施工、消防措施 (52)第1节 安全文明管理 (52)第2节 消防保卫管理 (58)第12章 物资管理制度 (60)第1节 工程建筑材料管理的程序和内容 (60)第2节 材料检验与测试 (60)第13章 质量检查点与检验试验项目 (61)第14章 工程检查与验收的规定 (61)第1节 检查与验收依据 (61)第2节 工程验收程序 (61)第3节 不合格品的控制 (63)第15章 施工测试、检验仪器的控制 (64)第16章 纠正与预防措施本要素由技术负责人负责 (65)第1节 纠正措施 (66)第2节 预防措施的制定和实施 (66)第17章 统计技术的应用 (66)第1节 现场标识 (67)第2节 成品保护 (67)第19章 质量记录控制 (67)第1节 质量记录的收集整理 (67)第2节 分包商的质量记录管理由技术负责人负责。
正本世茂滨江花园一期建设工程施工组织设计(此文档为word格式,可任意修改编辑)目录目录 ................................................................................................................................ 错误!未定义书签。
第一部分工程概况 (10)第一章工程概况 (11)一、工程概况 (11)二、工程参建单位 (12)三、现场条件 (12)第二章施工组织设计编制范围及依据 (13)一、编制范围 (13)二、编制依据 (13)第二部分.现场部署准备及大临设施方案 (14)第一章施工总体顺序 (15)一. 地下部分施工总体顺序 (15)二. 地上部分施工总体顺序 (16)第二章施工现场总平面布置 (17)第三章施工用电总平面布置 (18)第四章施工用水、排水平面布置 (19)第五章施工准备工作 (20)一. 施工技术准备 (20)二. 施工准备 (20)第三部分.主要施工方案 (22)第一章施工测量及监测方案 (23)一、施工测量方案 (23)1. 测量总则 (23)2. 平面控制网的建立 (23)3. 高程控制 (24)4. 测量仪器的选用 (24)5. 测量精度主要保证措施 (25)二、监测方案 (25)1. 监测内容 (25)2. 观测方案 (27)3. 实施措施 (29)4. 预警值 (29)5. 仪器设备 (30)第二章钻孔灌注桩施工方案 (31)1.概况: (31)2.施工工艺流程 (31)3.硬地法施工工艺 (33)4.测量定位技术措施 (34)5.护筒埋设技术措施 (34)6.成孔施工技术措施 (35)7.钢筋笼制作安装 (36)8.灌注导管安装技术措施 (37)9.水下砼灌注技术措施 (38)10.施工主要设备 (39)12.钻孔桩施工质量保证措施 (40)1)施工用原材料的控制 (41)2)施工人员的控制 (41)3)施工过程控制 (42)4)检验复核制度的控制 (44)13 安全生产及文明施工管理 (45)1)安全责任制度 (45)2)安全教育制度 (46)3)安全设施验收挂牌制度 (46)4)安全检查制度 (47)5)安全技术措施 (47)14 文明施工 (48)第三章围护结构施工方案 (49)一、深层搅拌桩施工方案 (49)1.概述 (49)2.深层搅拌桩工艺流程 (49)3.施工方案 (50)4.质量标准和验收规范 (53)5.施工质量控制 (54)二、围护钢支撑施工方案 (55)1.工程概况: (55)2.施工准备: (56)3.施加应力步骤: (56)4.施工作业顺序: (56)5.支撑安装技术措施: (57)6.支撑拆除: (58)7.工程质量保证措施: (58)8.安全措施: (59)三、围护圈梁施工方案 (59)1.工程概况 (59)2.技术措施: (60)第四章降水施工方案 (62)一、工程概况 (62)二、施工方案 (63)三、降水施工程序 (64)四、施工要求 (64)五、降水平面布置图 (65)六、深井及轻井降水剖面图 (66)七、施工准备 (66)八、质量和安全 (66)第五章土方施工方案 (68)一、概述 (68)二、土方施工工况 (69)三、施工前期准备 (70)四、施工方案 (71)六、挖土进度计划 (73)七、孔灌注桩截桩方案 (73)八、安全、质量、文明保证措施 (74)第六章悬挑钢平台施工方案 (76)一、概述: (76)二、钢平台安装、拆除及吊运要点: (76)三、钢平台使用要点: (77)四、钢平台计算书: (77)第七章施工临时用电方案 (84)一. 工程概况 (84)二. 临时用电负荷计算 (85)1.主要施工机械用电统计表 (85)2.实际用电负荷计算 (86)三. 施工用电布置 (86)1.配电图 (86)2.接线走向 (86)四. 安全用电技术措施 (87)第八章基础底板施工方案 (89)一、承台施工顺序 (89)二、测量施工方案 (90)三、基础承台模板施工方案 (90)四、基础承台钢筋施工方案 (91)五、控制基础裂缝的技术措施 (95)六、大体积砼测温方案 (97)七、大体积砼浇捣实施方案 (98)八、大体积砼保证质量的技术措施 (100)九、后浇带处理 (102)第九章脚手架工程施工方案 (103)一、落地脚手架施工方案 (103)1.工程概况 (103)2.编制依据 (103)3.施工方法 (104)4.质量保证措施 (107)5.安全保证措施 (108)二、整体电动升降脚手架施工方案 (109)1. 编制说明 (109)2. 架体布置说明: (109)3.脚手架施工方案 (110)4.安全技术措施 (114)6.整体升降脚手架计算书 (121)第十章模板工程施工方案 (141)一、内墙及梁板模板施工方案 (141)1.楼层平台、梁模板 (141)2.剪力墙内模 (141)3.模板工程质量保证措施 (141)4.模板工程安全保证措施 (142)二、外墙钢大模施工方案 (143)1.钢模板施工方案概述: (143)1)模板型式: (143)2)模板施工脚手: (144)2.外墙钢模板的安装 (144)1)第一次安装的措施 (144)2)外墙连梁底模和窗框边模的固定 (145)3)钢模板的吊装 (145)3.翻升模板安全操作要点 (146)三、电梯井筒子模施工方案 (147)1.概述 (147)2.加工件明细表 (148)3.施工流程 (148)4.安装要点 (150)5.使用要点 (152)第十一章钢筋工程施工方案 (154)一、钢筋绑扎连接施工方案 (154)二、钢筋电渣压力焊连接施工方案 (155)第十二章混凝土工程施工方案 (157)一、概况 (157)二、混凝土浇捣技术要求 (158)三、要求 (159)第十三章砌体工程施工方案 (161)一、砌体工程概述 (161)二、砌体材料要求 (161)三、砌筑前准备 (162)四、施工顺序 (162)五、施工方法 (162)六、与管线安装配合 (164)七、产品保护 (165)八、安全措施 (165)第十四章防水工程施工方案 (166)一、屋面防水工程方案 (166)1.概述 (166)2.钢筋砼结构层施工 (166)3.水泥砂浆找平层 (166)4.卷材防水层施工 (166)5.保温隔热层施工 (167)6.细石砼防水层施工 (168)7.地砖面层铺贴 (168)二、地下防水工程方案 (169)1. 工程概况: (169)2. 施工工序: (170)3. 施工工艺: (170)4. 防水质量验收: (172)5. 回填土 (172)6. 安全生产技术措施: (172)第十五章塔吊施工方案 (173)一概况 (173)二基础 (173)三塔机安装的实施: (173)四塔机爬升流程: (174)五安全措施 (175)六塔机安装安全技术交底 (175)第十六章施工电梯方案 (177)一、工程概况: (177)二、电梯安装: (177)1.基础施工 (177)2.电梯爬升 (177)3.楼层坡道搭设 (178)三、安全技术措施: (178)1.安全设施 (178)2.电梯上、下通讯 (178)3.其他事项 (179)第四部分主要施工机械设备及进度计划 (180)第一章主要施工机械设备 (180)第一章主要施工机械设备 (181)一. 钻孔桩施工主要设备 (181)二. 降水主要机械设备 (182)三. 挖土主要机械设备 (182)四. 主体结构主要机械设备 (183)第二章施工进度计划 (184)第五部分质量计划 (185)第一章质量目标 (186)一. 项目质量方针 (186)1.认真服务协调 (186)2.精心管理施工 (186)二. 项目质量总目标 (186)第二章管理职责 (187)一. 项目组织结构 (187)二. 项目质量管理组织体系 (188)三. 人员配备及职责权限 (189)1.项目经理 (189)2.项目副经理(管理) (190)3.项目副经理(生产) (190)4.项目副经理(安装) (191)5.项目工程师 (192)6.项目经济师 (192)7.技术科 (193)7.1技术科长 (193)7.2 项目技术员 (194)7.3 项目取样(级配、计量)员 (195)8.施工科 (195)8.1施工科长 (195)8.2 项目施工员(关砌、翻样) (196)9.综合管理 (197)9.1综合管理主任 (197)9.2 项目资料员 (198)10.财务科 (198)11.安全科 (199)11.1安全科长 (199)11.2 项目安全员 (200)12.质量科 (201)12.1 质量科长 (201)12.2 项目质量员 (201)13.材料设备科 (202)13.1 材料设备科长 (202)13.2 项目材料员 (203)13.3 机管员 (204)14.经营科 (204)14.1 经营科长 (204)14.2 项目预算员 (205)14.3 项目统计员 (206)四. 总承包部管理人员表 (207)五. 人员职能分配表 (208)第三章质量体系 (209)一. 要求 (209)二. 质量体系文件化 (209)三. 工程项目所需工作程序 (209)四. 工程所需规范 (210)五. 为达到质量目标而采取的管理办法 (212)六. 为达到质量目标而开展工程质量控制的内容 (212)七. 为实现质量目标所需注意的过程 (213)第四章与顾客有关的过程 (214)一. 引用要求 (214)二. 范围 (214)三. 顾客要求的确认和确认部门 (214)四. 产品变更 (214)五. 与顾客沟通的方式 (215)第五章工程分包管理 (216)一. 引用标准 (216)二. 定义 (216)三. 分包方的选择、申请和审批 (216)四. 对分包方的控制、职责及方式 (217)第六章物资采购管理 (218)一. 采购活动内容 (218)二. 适用范围 (218)1.采购控制和要求 (218)2.采购计划 (219)3.采购产品的验证 (219)4.采购产品的质量凭证 (220)5.材料复试 (220)6.产品标识 (220)7.顾客财产 (221)第七章施工运作过程控制 (222)一. 引用文件 (222)二. 范围 (223)三. 应取得的信息和文件 (223)四. 施工设备的选用,验证和维护 (223)五. 物资验证 (224)六. 工作环境要求 (225)七. 产品和过程的监控 (225)1.轴线测量控制 (225)2.钢筋工程控制 (226)3.模板工程控制 (227)4.混凝土工程控制 (228)5.防水工程控制 (229)6.砖砌体工程控制 (230)八. 特殊过程控制 (231)九. 产品的验收、交付 (231)第八章监视和测量装置的控制 (233)一、引用文件 (233)二、范围 (233)三、要求 (233)四、工作程序 (233)1.监视与测量装置的能力要求 (233)2.监视与测量装置的采购控制 (234)3.调试与检验 (234)4.保管与发放 (235)5.在用监视与测量装置的控制 (235)6.监视与测量装置的报废 (235)7.监视与测量装置的封存 (236)8.监视与测量装置的搬运、保养和储存 (236)9.计量员的资格 (236)10.分承包方计量器具的控制 (236)第九章质量检验计划 (237)一、计量器具表 (237)二、地下结构技术复核验收计划 (238)三、地上结构技术复核验收计划 (240)四、地下结构隐蔽工程验收计划表 (243)五、地上结构隐蔽工程验收计划表 (245)八、原材料及试件检验计划 (248)第六部分安全保证计划 (251)第一章工程概况 (252)一. 工程概况: (252)二. 工程难点分析: (252)三. 工程重点部位: (253)第二章引用的标准文件、适用范围及有效期 (255)一. 引用的安全标准文件: (255)二. 管理资料标准文本外的安全记录 (256)三. 安全保证计划的适用范围 (257)四. 安全保证计划的管理 (257)第三章安全保证体系的要求 (258)一. 管理职责 (258)1安全管理目标 (258)2安全管理组织 (259)2.1具体组织体系图: (259)2.2工程项目部安全保证体系要素及职能分配表: (260)2.4职责及权限; (262)3资源 (270)二. 安全生产保证体系 (271)第七部分总承包管理体系及职责 (296)一总承包项目经理部组织机构设置 (296)一总承包项目经理部组织机构设置 (297)二总承包项目经理部职能划分 (297)二总承包项目经理部职能划分 (298)三对分承包商管理总则 (299)四对分承包商管理细则 (300)第八部分文明施工及工地标准化管理方案 (309)第一章环境保护方案 (310)一、工程概况 (310)二、环境保护措施 (310)第二章交通管理方案 (313)一、工程概况 (313)二、交通管理措施 (313)第三章施工现场应急预案 (316)第一部分工程概况主要内容●工程概况●施工组织设计编制范围及依据第一章工程概况一、工程概况世茂滨江花园一期位于上海陆家嘴金融贸易区。
一、工程概况盛大金磐公寓工程为一高尚住宅小区建筑群,其中由我公司承建的一号楼位于银城中路与银城南路交汇处,总建筑面积为45505 m2(地上建筑面积43079 m2,地下建筑面积2426 m2)。
地下2层、地上39层,±0.000相当于绝对标高+5.500,室内外高差1000mm,地上标准层层高3.1米。
本方案为塔吊方案。
二、设计概况本工程拟安装一台F0/23B塔式起重机,桩基部分为4根400mm×400mm 预制方桩,有效桩长为14米。
塔吊与基础连接采用预埋式(预埋半节标准节),基础承台平面尺寸为4000mm×4000mm,高为800mm。
(详见附图)三、安装方案1、安装前的准备工作A.了解现场布局和土质情况,清理周围的障碍物,塔机回转半径以外5-10米没有高、低压电线杆。
B.根据建筑物的布置决定采用砼基础,按基础图所规定的技术要求进行砼基础施工。
C.准备吊装机械,枕木、木楔以及足量的铁丝、杉木、钢丝绳、绳扣及常用工具等。
D.安装前应检查电器系统对地的绝缘电阻,电动机及电气元件的对地绝缘电阻值不得低于0.5MΩ。
2、安装注意事项及主要参数:A.用汽车吊装塔机零部件必须注意安全,汽车吊支腿必须牢固地支承在地面垫木上,严禁超重,超角度起吊,所用吊具应良好,并根据起吊重量选用合适绳长及吊点。
B.安装作业必须严格按顺序进行,确实装好并使用各种保护安全装置,如:爬梯、平台、护身栏和安全带等。
C.在未安装配重前,塔机绝对禁止起吊任何载荷。
D.风速超过8m/s的情况下,塔身不得提升。
E.顶升操作开始前须检查下支座,与爬升套架是否已用螺栓牢固连接。
F.严格遵守根据起重长度安放配重块数量的规定。
G.顶升前须将起重臂转至爬升架开口处(即塔身标准节被引入套架的一侧)。
H.在顶升作业过程中,绝对禁止转动起重臂或开动牵引小车及使用起重吊钩(升或降)。
3.安装底架:A.塔吊底架与基础连接采用预埋式,即在基础中预埋半节标准节,基础混凝土浇注后与基础形成整体。
盛大金磐有千万豪宅之称的“盛大金磐”,位于小陆家嘴核心地界银城南路、东泰路地块上,区位条件十分优越,北侧与世界第二高楼金茂大厦、亚洲第一高塔东方明珠相依,正在兴建的世界第一高楼环球金融中心仅在几百米之外,距滨江大道和黄浦江仅咫尺之遥。
该案地处小陆家嘴中心地段,总规划分二期开发,一期由3幢38-42的高层组成,首推1、2号楼(聚金阁、紫金阁),房型A型300平米,B型263平米,聚金阁高39层,紫金阁高42层,均为三梯二户,共计500套左右。
是典型超高层精装修高级公寓。
小区周边交通便利,毗邻黄浦江,景观环境极佳。
项目地址:上海浦东新区东泰路200弄区位:浦东新区开发商:上海金磐房地产开发有限公司项目均价:60000元/㎡绿化率:50% 房屋现状:-现房-建筑类型:-高层- 装修情况:-精装-物业公司:仲量联行物业费用:6.0元/平方米/月项目类别:-普通住宅- 楼盘方位:未知开盘时间:2004-6-29 入住时间:2005-12-31容积率: 3.5 建筑面积:120000平米交通状况多条公交线路到达,公交85、985,581B、621、797、81、86、635、地铁二号线等。
配套设施l结构:钢筋混凝土结构l外墙:铝合金板幕墙、局部为玻璃幕墙、品牌釉面砖、品牌涂料l内墙:主卫选用进口天然石材,其余卫生间选用进口品牌墙砖。
厨房选用国产知名品牌墙砖。
卧室、客厅、餐厅选用国产知名品牌涂料l大堂:铺设大理石地面l电梯:芬兰进口通力电梯l门窗:铝合金门窗l供电:三相电源进户l供水:楼内供水立管、水平管l供气:天然气管道l消防:高智能烟感探头l采暖:日本大金VRV变频空调l通讯:有线电视、宽带通讯、电话、可视对讲系统(德国原装TCS的彩色液晶可视对讲系统,可与来访者或管理中心直接通话,具有开锁、可视、和紧急呼叫等多功能。
)l照明:厅内布置的灯光控制系统可以根据不同需求来调节客厅和卧室的照明系统。
l地板:在地板的选取上,盛大金磐采用世界四大名木之一、被运用于白宫主厅、国外著名酒店大堂的北美进口红橡木,全新突破上海单一采用东南亚木材的装潢领域。
(此文档为word格式,下载后您可任意编辑修改!)盛大金磐一期工程共包括3幢住宅楼和1个地下车库,分别由我部、住安公司、苏中集团承建。
其中,3#楼和相应部位的地下车库由我部总承包。
本次编制内容为3#房基础结构施工组织设计(地下车库结构施工将在主楼结构封顶以后另行安排)。
其中由我部组织施工的内容为:挖土人工扦土、砼围檩、砼支撑、基础结构。
其他诸如桩基、围护、降水、监测、钢支撑、机械挖土运土、砼支撑爆破、地下防水、框支柱型钢等均由业主直接发包,我部仅行使总包配合等职责。
本工程施工前,桩基与围护结构已由业主分包单位施工完毕。
3#楼挖土施工流水组织及过程控制是本工程的难点和重点,在本方案中将作详细描述。
一、盛大金磐一期三号住宅楼工程招投标文件、合同及补充协议。
二、华东建筑设计研究院的施工设计图纸。
三、上海市城乡建筑设计院的人防地下室(地下二层)施工设计图纸。
四、同济大学建筑设计院的围护设计图纸。
五、政府及上级机关颁发的有关工程技术质量、安全文明施工等文件、通知和规定。
六、公司《质量手册》(第A版)、《职业健康安全与环境手册》(第A版)和《程序文件汇编》(第A版)。
公司质量手册新A版QGSHQJ ZLSC01—2002;公司程序文件新A版QGSHQJ CXHB01~3—2002。
七、工程地质勘探资料。
八、本施工阶段主要贯彻执行的现行有效规范、规程和标准:GB 50206-93 [工程测量规范]GB 50204-2002 [混凝土结构工程施工及验收规范]GB 50202-2002 [建筑地基基础工程施工质量验收规范]JGJ79-91 [建筑地基处理技术规范]GB 50108-2001 [地下工程防水技术规范]GB 50300-2001 [建筑工程施工质量验收统一标准]GB 50203-2002 [砌体工程施工质量验收规范]GB 50214-2001 [组合钢模板技术规范]GB 50221-95 [钢结构工程质量检验评定标准]GB 50205-2001 [钢结构工程施工质量验收规范]JGJ 81-91 [建筑钢结构焊接规程]JGJ107-96 [钢筋机械连接通用技术规程]JGJ 108-96 [带肋钢筋套筒挤压连接技术规程]JGJT27-2001 [钢筋焊接及验收标准]JGJ 33-2001 [建筑机械使用安全技术规程]JGJ 59-99 [建筑施工安全检查标准]JGJ 46-88 [施工现场临时用电安全技术规范]JGJ 130-2001 [建筑施工扣件式钢管脚手架安全技术规范] JGJ80-91 [建筑施工高处作业安全技术规范]工程建设标准强制性条文——《房屋建筑部分》上海市工程建设地方标准强制性条文一、工程性质1.工程名称:盛大金磐一期三号住宅楼工程2.建设单位:上海金磐房地产开发有限公司3.设计单位:华东建筑设计研究院有限公司(建筑结构)上海市城乡建筑设计院(地下人防)同济大学建筑设计院(基坑支护)4.监理单位:上海市建筑科学研究院建设工程咨询监理部5.施工单位:上海市第七建筑有限公司二、地理位置及周围环境本工程地址为银城南路218号。
本工程位于陆家嘴中央商务区内,在银城路以东,东昌路以北,东泰路以西,银城南路以南。
毗邻东方明珠和金茂大厦,地理位置相当敏感。
三、地质资料1.地形地貌本场区地貌类型为滨海平原地貌。
拟建场地地势较平坦,地面标高按地质报告在3.93~4.50m,平均4.10m。
2.地基土的构造及特征自地表至85.0m深度范围内所揭露的土层均形成于第四纪的全新世及上更新世,主要由饱和的粘性土、粉性土的砂土组成,具有成层分布的特点。
基地的土层可分9层,其中第①、③、⑤、⑦层又各可分若干亚层。
3.地下水基地浅层地下水属潜水类型,主要补给来源为大气降水。
浅层地下水稳定水位0.5~1.0m。
本场地浅层地下水与土对混凝土无腐蚀性。
地层特性表四、工程简况1.建筑概况3#楼总建筑面积为39372m2,其中地下室面积1920m2。
地下一层层高为4.0m,地下二层层高为3.4m。
地下二层通过人防通道与地下车库相连接。
2.结构概况3#楼为剪力墙框肢结构,地下室共二层,地上三十八层,其中地下二层为六级人防。
设计使用年限为50年,结构安全等级均为二级,属丙类建筑,抗震设防烈度为7度。
3#楼基础底板面标高为-7.500,厚度分为1.7m和2.2m,电梯井底标高为-13.400。
基坑大面积挖深为7.75米和8.25米,局部电梯深坑挖深为11.95米。
地下二层人防顶板厚250mm,地下一层顶板厚200mm。
地下室外墙450mm,内墙350mm。
框肢柱采用型钢混凝土柱,截面1000×1500--1400×2250不等。
五、工程标高设计标高±0.000相当于绝对标高5.500,±0.000与室外地坪高差为1.00m,自然地坪相对标高-1.600。
六、围护简介本工程基坑支护采用SMW工法加坑内支撑的方法,第一道支撑为混凝土支撑,第二道支撑采用609双榀钢管支撑。
围护桩(搅拌桩)直径650,内插H500*200*10*16型钢。
支撑立柱采用400*400H型钢。
电梯深坑坑壁采用搅拌桩结合压密注浆加固围护,上设压顶圈梁及型钢对撑(第三道支撑)。
深坑坑底采用压密注浆加固。
SMW工法水泥掺量20%,其他土体加固水泥掺量13%,开挖面上8%。
七、基础阶段结构主材简介1.钢筋:基础底板Φ16、Φ25、Φ28。
楼板Φ12、Φ14剪力墙Φ14、Φ16、Φ20、Φ22梁Φ18、Φ20、Φ22、Φ25箍筋Ф6、Ф8、Φ10、Φ122.型钢钢材:Q345-B级碳素钢3.混凝土:基础垫层C20基础结构C50S8 底板C40S84.填充砌体:±0.00以下采用轻质砂加气混凝土砌块,专用粘结剂砌筑。
本工程基地以东泰路为界分为两部分,东泰路以东为生活区,东泰路以西为施工区。
生活区与施工区的大门均设在东昌路侧。
生活区一切临时用房均采用彩钢板活动房。
一、生活区临设布置1.办公室布置3.6*4.8米开间,8上8下共计16间。
每层设盥洗小便间1.2*4.8米开间。
2.宿舍布置工人宿舍:3.6*4.8米开间,10上10下活动房共计3幢,60间(先搭设1幢共计20间,其余视地下车库动工时间按需搭设)。
每层设盥洗小便间1.2*4.8米开间。
3.生活设施布置职工食堂(一层):151.2平方米。
其中餐厅72平方米,厨房仓库79.2平方米。
浴室(一层):3.6*8.4=30平方米厕所(一层):3.6*9.6=35平方米4. 生活区设现场文明施工宣传栏,其中包括“十牌三图”。
在生活区西北侧设立三根金属旗杆。
二、施工区临设布置1.门卫室:2.4*2.4=5.76平方米一层2.标养室:2.4*6=14.4平方米一层3.水泥库:2.4*5.4=13平方米一层4.木工间:4.8*5.4=26平方米一层5.氧气、乙炔仓库:2.4*2.4*2间=11.52平方米一层6.小便间:2.4*2.4=5.76平方米一层三、施工道路1. 施工区施工道路由施工区大门接入,在主楼南北两侧布置两条东西向主干道;沿主楼东侧平行于东泰路布置一条南北向主干道。
施工主干道路幅6-7米。
2. 对施工区域内新建的南北向施工道路采用100mm厚道渣铺设,上浇200mm厚C20混凝土,以保证其承重要求。
3. 场地堆放材料处采用100mm厚道渣铺设。
四、生产用电和生活用电1. 本工程施工区域临时施工生活用电从业主提供的在基地东北侧的1000KVA变电间内接出,一路供应生活用电,一路供应施工用电。
2. 现场施工用电线路采用三相五线制,在围墙底部电缆沟内穿行,当电缆经过主要路口时,穿瓦筒管或作6m高架空。
3. 宿舍照明等生活区用电采用降压措施后用36v安全电压。
五、生活用水和生产用水1. 生活区用水由业主提供的位于东昌路的Ф300总管接出,用二寸管接至生活区和办公区。
施工区用水将由位于银城南路的Ф300总管接出,并在各需要用水部位留出水龙头。
2. 消防用水管一律使用Ф65管,在主体结构施工范围内设置两处消防栓,并备足200m消防软管。
在地下室施工时,将消防水源接到坑边备好皮管,并在基坑作业面上按规定设置灭火器。
3. 现场所有水管均按基础阶段施工水电平面布置示意图沿施工道路敷设,穿越重载车道需作加固处理。
六、废水排放1. 施工区内300*300排水沟沿施工道路环通。
2. 施工区域施工废水将经过二级沉淀池沉淀,排入银城南路业主指定的排水口。
3.生活区内300*300排水沟呈“四”字形环通布置,经二级沉淀池沉淀,排入银城南路业主指定的排水口。
4.食堂用水经隔油池后排入二级沉淀池。
5.化粪池污水由环卫所定期排除。
七、材料堆场材料进场要按照指定地点位置堆放,现场进行钢筋、模板、钢管等堆放,并且明牌标识。
地下车库未开挖时可作为临时材料堆场。
八、场地照明基础阶段施工时在基坑周围设2只投光灯,用于夜间施工照明,局部地方采用小太阳配合照明。
九、施工机械选择和布置1.基坑开挖时,布置2台1m3和2台0.4m3反铲挖机和1台抓斗机以及配备足够数量自卸卡车,以满足挖土进度要求。
2.混凝土浇捣采用汽车泵浇捣,具体数量及布置可参见第五节相关内容。
3.基础施工阶段,在基坑东北侧布置1台QT80EA外附式塔吊(回转半径45米)。
在挖土阶段安装。
4.其他各阶段零星机械见机械设备一览表和专业方案机械表。
第一节施工流程一、基础施工阶段总体流程(桩基围护)→(深井降水)→挖土→支撑→垫层→结构施工→支撑拆除→外防水→回土二、挖土施工阶段细部流程(井点降水)→根据围护施工情况同步开槽、开挖第一皮土施工第一道围檩及第一道混凝土支撑→(围护结构及第一道围檩支撑强度满足要求)→挖土灰线标高放设并复测→砼支撑上覆土铺道板→第二皮土开挖至第二道钢支撑面以上300→第二道钢支撑部位土体开槽→架设第二道围檩及钢支撑(预应力加设)→钢支撑上覆土铺道板→第三皮土开挖至大面积坑底(劈桩跟进)→第三道混凝土支撑部位开槽→第三道混凝土支撑扎筋浇捣→电梯深坑土体开挖→地基验槽及垫层浇捣及时穿插→桩基验收及测试三、结构施工阶段细部流程基础底板砖代模粉光→基础底板钢筋施工→隐蔽验收→底板混凝土浇捣养护→基础底板与围护桩间回土夯实面第二道钢筋砼传力带→第二道钢支撑拆除→投点放线→地下二层墙顶板钢筋施工→模板支设→隐蔽验收→墙顶板混凝土浇捣养护→(外墙地下防水施工)→结构与围护桩间回土夯实面第一道钢筋砼传力带→第一道砼支撑爆破→残渣清除→投点放线→地下一层墙顶板钢筋施工→模板支设→隐蔽验收→墙顶板混凝土浇捣养护→外墙地下防水施工→回填土第二节施工测量一、轴线控制本基础工程轴线控制采用经纬仪1台以及钢卷尺等测量器械。
