沈阳市大东区2009年老旧小区道路改造工程一批七标段施工组织设计沈阳市排水公司目录一、施工组织设计说明二、生产组织体系三、施工准备四、分部分项工程施工方法五、质量控制措施六、安全组织体系及技术措施七、文明施工措施八、雨季施工技术措施九、地下管线及其它地上地下设施加固措施十、环境保护措施一、施工组织设计说明1.工程概况1.1工程名称:沈阳市大东区2009年老旧小区道路改造工程一批七标段1.2建设地点:沈阳市大东区1.3业主名称:沈阳市大东区城市管理局1.4质量标准:合格1.5工期:开工日期:2009年6月25日——竣工日期2009年7月25日,工期31天(日历日)二、生产组织体系我公司为确保优质、高速、安全、文明地完成本工程的施工任务,和树立良好得企业形象,特将本工程列为我公司今年得重点工程。
我们将抽调精兵强将,迅速组成由工程技术、行政、材料、设备、安全等各方面人员组成的项目经理部,对工程全面负责。
并建立起生产、质量、安全等相应的管理体系,建立严密的组织机构,加强现场指挥,规范管理,标准化作业,做到职责分明,责任到人。
1.各部门职责分工如下:1.1项目经理:负责本项目的全盘工作,负责工程进度及机械调配,并负责外部往来。
1.2项目副经理:主持编制计划,要求做到全面、准确、及时,负责检查落实,及时完成生产任务;切实抓好工程质量、工程进度、现场施工管理,确保工程达到规定的目标;切实抓好现场机械设备、安全生产和文明施工管理工作,确保安全生产和设备齐全;协助项目经理工作。
1.3技术负责人:负责工程技术工作。
包括施工组织设计的编制,施工方案的确定,工程中出现的技术问题的解决;协助项目经理工作。
1.4施工员:负责工程施工的现场管理工作。
包括工程施工计划的编制,合同的管理,计量、测量等工作。
1.5质检员:下设质检工程师及工地试验室。
质检工程师负责工地每道工序的质检工作;工地试验室负责每道工序完工后的有关试验工作及原材料检验、标准试验等试验检测工作。
第1篇一、项目概述1. 项目名称:__________小区房屋维修工程2. 项目地点:__________市__________区__________街道3. 项目规模:__________栋楼,总建筑面积约__________平方米4. 项目业主:__________房地产开发有限公司5. 施工单位:__________建筑工程有限公司二、维修施工目的为确保小区房屋结构安全、使用功能完善,提高居住舒适度,本次维修施工旨在解决以下问题:1. 修复房屋结构安全隐患;2. 改善房屋使用功能;3. 提升小区整体形象;4. 满足业主居住需求。
三、维修施工范围及内容1. 维修范围:小区内所有房屋主体结构、公共设施及配套设施的维修。
2. 维修内容:(1)房屋主体结构维修:1)墙体裂缝修补;2)屋面防水处理;3)楼地面修复;4)门窗更换及维修;5)楼梯扶手、栏杆维修;6)阳台维修;7)地下室防水处理。
(2)公共设施及配套设施维修:1)小区道路、绿化带修复;2)照明设施更换;3)消防设施检查及维修;4)电梯维修及保养;5)供水、供电、供气等设施维修。
四、维修施工组织及人员安排1. 施工组织机构:(1)项目经理:全面负责施工过程中的各项工作,确保施工质量、进度及安全。
(2)项目副经理:协助项目经理开展工作,负责现场管理及协调。
(3)技术负责人:负责技术指导、施工方案编制及施工过程中的技术问题处理。
(4)质量负责人:负责施工过程中的质量控制,确保工程质量符合要求。
(5)安全负责人:负责施工过程中的安全管理,确保施工安全。
2. 人员安排:(1)施工人员:根据工程量及施工要求,合理配置施工人员,确保施工进度。
(2)技术人员:负责施工过程中的技术指导及现场技术支持。
(3)质量检测人员:负责施工过程中的质量检测,确保工程质量。
(4)安全管理人员:负责施工过程中的安全管理,确保施工安全。
五、维修施工进度计划1. 施工阶段划分:(1)准备阶段:施工前准备,包括施工方案编制、人员安排、材料采购等。
小区改造工程施工方案一、项目概况本项目为某城市X小区改造工程,旨在提升小区整体环境,改善居民居住条件,为居民提供更舒适的居住环境。
改造范围包括小区内道路、绿化、围墙、管网等方面的整体提升工作。
项目计划工期为6个月,总投资预算为XX万元。
二、项目背景X小区地处市中心,周边商业设施齐全,交通便利,是一个居住环境较好的小区。
然而,随着小区的老化,其基础设施日渐陈旧,各类问题逐渐暴露。
为了提升小区整体品质,业主委员会决定对小区进行全面改造,以提高小区的整体形象和居住质量。
三、施工方案1.道路改造本项目将对小区内的道路进行全面翻新,包括路面铺设、标线划设、行道树修剪等工作。
施工前将进行勘测设计,制定详细的施工方案,确保施工质量。
在施工过程中,将采取分段、分时段施工的方式,避免对居民生活造成较大影响。
道路改造工程预计耗时3个月,施工单位需保证施工质量和进度。
2.绿化升级小区内的绿化带是小区的重要景观之一,为了提升小区整体环境,我们将对绿化带进行升级改造。
施工方案包括绿化带清理、植被更新、景观石铺设等工作。
在施工过程中,需要注意保护成熟树木和花卉,确保绿化工程的质量和栽种成活率。
绿化升级工程预计耗时1个月,施工单位需做好施工前期准备工作。
3.围墙维修小区围墙是小区的边界保护设施,负责保护小区内居民的安全。
为了确保围墙的功能正常发挥,我们将对围墙进行全面维修。
维修方案包括围墙漆面修复、裂缝处理、新增防护设施等工作。
在施工过程中,需要特别注意施工材料的质量和围墙的稳定性,确保围墙维修工程质量和安全性。
围墙维修工程预计耗时1个月,施工单位需注意施工安全和保护小区的居民生活。
4.管网改造小区内的管网是居民生活的重要基础设施,为了确保居民的生活便利,我们将对管网进行全面改造升级。
改造方案包括排水管道清理、给水管道更换、排污管道修复等工作。
在施工过程中,需要注意管网的连接问题和施工材料的质量,确保管网改造工程的持久性和安全性。
7层楼施工方案一、工程概况与部署本工程为7层楼的建筑施工,包括基础工程、主体结构、屋面工程、室内装修等。
施工前需进行现场勘查,评估现场条件,确定施工方案,编制施工进度计划,明确各阶段的施工任务及时间节点,确保工程顺利进行。
二、施工材料采购为确保施工质量,本工程将采用优质建材。
施工材料采购应遵循国家相关标准,严格筛选供应商,确保材料质量符合设计要求。
同时,应做好材料的存储和保管工作,防止材料受潮、锈蚀等损坏。
三、结构施工与安装结构施工是本工程的重点,应严格按照设计图纸进行施工。
施工过程中,应注重质量管理,确保施工质量符合设计要求。
同时,要做好安全防护工作,确保施工人员的安全。
对于大型构件的安装,应采用专业设备和技术,确保安装质量。
四、室内装修工程室内装修工程应注重美观和实用性,同时应符合国家相关标准。
施工过程中,应注意材料的环保性,避免使用有毒有害材料。
装修完成后,应进行验收,确保装修质量符合要求。
五、质量验收与记录在施工过程中,应定期进行质量验收,确保各阶段施工质量符合要求。
验收过程中,应做好记录,对于发现的问题应及时整改。
工程完成后,应进行总体验收,确保工程整体质量符合设计要求。
六、安全培训与设施为确保施工安全,应对施工人员进行安全培训,提高安全意识。
施工现场应设置明显的安全标识和防护措施,确保施工人员的安全。
同时,应配备专业的安全设施,如消防器材、救生设备等,以应对突发事件。
七、环境保护措施施工过程中,应采取有效的环境保护措施,减少对环境的影响。
例如,合理安排施工时间,避免夜间施工;减少噪音、扬尘等污染物的排放;合理利用资源,减少浪费等。
同时,应遵守国家相关法律法规,确保工程符合环保要求。
八、工程收尾与外部环境工程收尾阶段,应做好工程的清扫、整理和验收工作。
对于发现的问题,应及时整改,确保工程整体质量符合要求。
同时,应关注外部环境对工程的影响,如周边道路、管线等。
如有需要,应与相关部门协调,确保工程顺利交付。
小区维修施工方案目录综合说明.................................................................................. 错误!未定义书签。
1.1关于工程工期 ...................................................................... 错误!未定义书签。
1.2关于工程质量 ...................................................................... 错误!未定义书签。
1.3关于工程总承包管理 .......................................................... 错误!未定义书签。
1.4项目管理领导班子............................................................... 错误!未定义书签。
1.5关于计算机在项目中的应用 ............................................... 错误!未定义书签。
一、编制说明.......................................................................... 错误!未定义书签。
1.1编制依据.............................................................................. 错误!未定义书签。
1.2编制目的.............................................................................. 错误!未定义书签。
二、工程概况与特点 .............................................................. 错误!未定义书签。

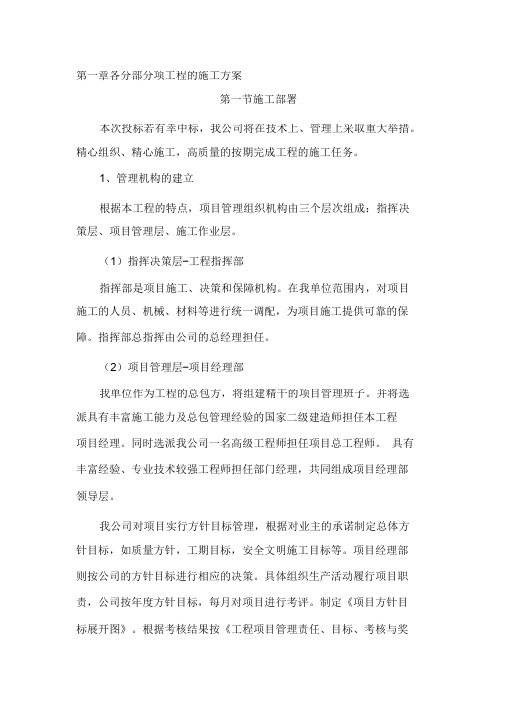

第一章各分部分项工程的施工方案第一节施工部署本次投标若有幸中标,我公司将在技术上、管理上采取重大举措。
精心组织、精心施工,高质量的按期完成工程的施工任务。
1、管理机构的建立根据本工程的特点,项目管理组织机构由三个层次组成:指挥决策层、项目管理层、施工作业层。
(1)指挥决策层—工程指挥部指挥部是项目施工、决策和保障机构。
在我单位范围内,对项目施工的人员、机械、材料等进行统一调配,为项目施工提供可靠的保障。
指挥部总指挥由公司的总经理担任。
(2)项目管理层—项目经理部我单位作为工程的总包方,将组建精干的项目管理班子。
并将选派具有丰富施工能力及总包管理经验的国家二级建造师担任本工程项目经理。
同时选派我公司一名高级工程师担任项目总工程师。
具有丰富经验、专业技术较强工程师担任部门经理,共同组成项目经理部领导层。
我公司对项目实行方针目标管理,根据对业主的承诺制定总体方针目标,如质量方针,工期目标,安全文明施工目标等。
项目经理部则按公司的方针目标进行相应的决策。
具体组织生产活动履行项目职责,公司按年度方针目标,每月对项目进行考评。
制定《项目方针目标展开图》。
根据考核结果按《工程项目管理责任、目标、考核与奖励办法》执行,工程采用目标管理法施工。
我公司将按照多年来积累的成功的项目管理经验来运作和管理项目,形成以项目经理负责制为核心,以项目合同管理和成本控制为主要内容,以科学系统和先进技术为手段的项目管理机制。
以专业管理和计算机辅助管理相结合的科学化管理体制,出色地兑现我公司的质量方针和本工程质量目标。
项目经理受公司法人的委托,履行和公司签定的合同。
公司以签的项目目标责任状对项目经理进行考核,杜绝了项目承包带来的弊端。
项目员工由项目经理聘用,定期考核、竞争上岗。
为规范项目的管理工作,项目经理部将执行颁布的“企业管理制度”“职工手册”“安全保护手册”。
(3)施工作业层精选具有专业性较强,施工过多个优质工程的作业班组。
其所管理人员、技术人员及普工在施工管理、技术质量上都有很好的保证。
楼房整修工程施工方案模板一、工程概况1. 项目名称:楼房整修工程2. 项目地点:xx市xx区xx街xx号3. 建筑面积:xxxx平方米4. 施工单位:xxx施工公司5. 施工负责人:xxx6. 施工周期:xxxx年xx月-xxxx年xx月二、工程内容1. 楼房外观整修:包括外墙清洗、喷涂、修补等2. 室内装修:包括墙面、地面、天花板的修复、刷漆等3. 设备更新:包括水电设备、空调、采暖设备的更新和维修4. 绿化景观:包括楼道及周边的绿化景观设计和施工5. 消防安全:对楼房消防设施进行检修和更新三、施工方案1. 施工前准备(1)确定施工范围和进度计划(2)准备施工人员和设备(3)制定施工安全、环保、质量管理方案(4)与相关部门沟通协调,确保符合相关法规标准2. 外观整修(1)外墙清洗:清理表面污渍和陈旧漆层(2)外墙修补:将出现的破损处进行修复(3)外墙喷涂:按照设计要求进行喷涂,提高整体外观3. 室内装修(1)墙面修复:填补裂缝、破损处,刮平墙面(2)墙面刷漆:粉刷防水、耐磨、环保涂料(3)地面处理:修复地砖、地板破损处,重新铺设或打磨(4)天花板装修:修复天花板破损处,更新吊顶材料4. 设备更新(1)水电设备:检修、更换老化部件(2)空调维修:保养、更新制冷液(3)采暖设备更新:更换老化设备,确保供暖效果5. 绿化景观(1)楼道绿化:更新绿植、花卉,美化楼道环境(2)周边绿化:清理垃圾、修整绿地,打造宜居环境6. 消防安全(1)检修消防设施:灭火器、消防栓等设备的检查维护(2)更新消防设备:更新老化设备,确保消防通道畅通四、施工流程1. 施工前期准备(1)搭建施工临时设施:搭建施工棚、围挡(2)施工材料准备:采购所需材料、设备等(3)施工人员培训:组织施工人员进行安全、环保、质量管理的培训2. 外观整修施工(1)清洗外墙:使用高压水枪清洗外墙表面(2)外墙修补:对破损处进行修复(3)外墙喷涂:根据设计要求喷涂外墙3. 室内装修施工(1)墙面修复:修补墙面破损处(2)墙面刷漆:进行墙面刷漆工程(3)地面处理:对地面进行修复、铺设或打磨(4)天花板装修:进行天花板破损处的修复、更新4. 设备更新施工(1)水电设备更新:更换老化设备、维修(2)空调维修:保养、更新制冷液(3)采暖设备更新:更换老化设备、维修5. 绿化景观施工(1)楼道绿化:更新绿植、花卉(2)周边绿化:清理绿地、绿化6. 消防安全施工(1)检修消防设施:对消防设施进行检查、维护(2)更新消防设备:更换老化设备、确保消防通道畅通五、施工安全与质量保障1. 施工安全:(1)施工人员培训:确保施工人员具备安全意识和操作技能(2)施工现场安全监控:建立施工现场安全巡查制度(3)施工环境监测:定期对施工现场进行环境监测2. 施工质量保障:(1)施工材料检测:对采购的施工材料进行检测(2)施工工艺监控:严格执行施工工艺标准(3)施工质量检查:定期进行施工质量检查,确保施工质量符合标准六、施工进度管理1. 施工计划编制:编制详细的施工进度计划2. 施工进度监控:实施进度控制,及时发现和解决施工中的问题3. 施工进度报告:定期向业主提交施工进度报告,汇报工程进展情况七、施工成本管理1. 成本预算:对整个工程进行成本预算2. 成本监控:实施成本控制,及时发现和解决施工中的成本问题3. 成本报告:定期向业主提交成本报告,汇报工程成本情况八、环保措施1. 施工废弃物处理:按照相关法规要求合理处置施工废弃物2. 环保设施保护:严格保护施工中的环保设施,避免污染环境3. 环保督查:定期进行环保督查,确保施工过程符合环保要求总结:楼房整修工程是一项综合性较强的工程,需要严格按照施工方案进行施工。
第1篇一、项目概述本项目位于我国某城市中心区域,占地面积约30亩,总建筑面积约10万平方米,包括住宅、商业、地下车库等设施。
项目总投资约5亿元,预计工期为24个月。
为确保工程顺利进行,特制定本现场施工方案。
二、施工组织与管理1. 施工组织机构(1)项目经理部:负责整个项目的施工管理工作,下设工程部、技术部、质量部、安全部、物资部、财务部等职能部门。
(2)施工队:负责具体施工任务的执行,包括土建、安装、装饰等。
2. 管理体系(1)建立健全施工现场管理制度,确保施工质量、安全、进度、成本等方面的有效控制。
(2)实行项目经理负责制,明确各部门职责,确保项目顺利实施。
(3)加强内部沟通与协调,确保施工过程中信息畅通。
三、施工进度计划1. 施工阶段划分(1)前期准备阶段:办理施工许可证、招投标、设计、图纸会审等。
(2)基础施工阶段:桩基、地下室、主体结构等。
(3)装饰装修阶段:室内外装饰、安装工程等。
(4)竣工阶段:验收、移交等。
2. 施工进度安排(1)前期准备阶段:2个月。
(2)基础施工阶段:6个月。
(3)装饰装修阶段:8个月。
(4)竣工阶段:2个月。
总计:18个月。
四、施工技术措施1. 土建工程(1)桩基施工:采用钻孔灌注桩,桩径为600mm,桩长根据地质情况确定。
(2)地下室施工:采用钢筋混凝土结构,地下室的底板、顶板、墙体均采用C30混凝土,梁、柱采用C35混凝土。
(3)主体结构施工:采用钢筋混凝土结构,主体结构的梁、柱、板均采用C30混凝土。
2. 安装工程(1)给排水工程:采用PVC管材,管道铺设按照设计要求进行。
(2)电气工程:采用铜导线,电线电缆按照设计要求进行敷设。
(3)通风空调工程:采用风机盘管,管道敷设按照设计要求进行。
3. 装饰装修工程(1)室内装饰:采用乳胶漆、壁纸、石材等材料,按照设计要求进行施工。
(2)室外装饰:采用石材、涂料等材料,按照设计要求进行施工。
五、施工质量控制1. 施工过程控制(1)严格遵循施工规范、设计要求和相关标准,确保施工质量。
小区整治工程施工方案一、项目概况小区整治工程涉及到小区内道路改造、绿化更新、排水系统优化、停车场整改等多个方面,旨在改善小区居民的生活环境,提升小区的整体品质。
本次施工方案旨在规范施工流程,确保施工安全,减少对业主生活的影响,保证施工质量。
二、施工单位负责人施工单位负责人为XXX,联系电话为XXX。
三、施工准备工作1. 施工前,要做好相关手续的办理工作,包括土地使用手续、环保审批、消防审批等。
2. 对施工用地进行勘察,了解地形、地貌、排水情况、现有设施等,为施工做好准备。
3. 采购施工所需的材料和设备,确保质量。
4. 安排施工人员进行安全生产培训,提高工作人员的安全意识。
5. 制定施工计划,确定施工周期和工期,合理调配施工人员和设备。
四、施工组织和管理1. 成立施工领导小组,对施工的整体进度和质量进行跟踪和督导。
2. 指定专人负责施工的协调和安排,确保施工的顺利进行。
3. 设立施工现场警示标识,确保施工现场的安全。
4. 进行施工现场巡查,及时发现并解决施工过程中的问题和隐患。
五、施工过程1. 道路改造:首先进行道路的清理和平整工作,然后进行路面的重新铺设和标线工作。
在施工过程中,对已经铺设完成的路面进行保护,以免因施工操作对其造成损害。
2. 绿化更新:进行植物的修剪、更换和更新工作,确保植物的健康和美观。
3. 排水系统优化:清理和维护排水系统,对系统进行升级改造,确保排水畅通。
4. 停车场整改:对停车场进行重新规划和布置,增加停车泊位,改善停车环境。
5. 设施更新:对小区内的设施设备进行检修和更换,确保设施的正常运行。
六、施工安全措施1. 设置施工现场警示标识,明确标注危险区域和禁止入内区域。
2. 安排专人负责巡查安全隐患,并及时进行整改。
3. 对施工人员进行安全操作培训,提高工作人员的安全意识。
4. 严格执行作业安全规程,确保施工作业的安全。
5. 保障施工现场的通风、照明和疏散通道,做好应急预案。
老旧小区改造施工方案及技术措施范本完整版一、前期准备工作1.勘察和调查在施工前,需要对老旧小区进行全面的勘察和调查,包括建筑结构、居民户型、设施设备等方面的详细情况,以确定改造的范围和目标。
2.编制改造方案根据勘察和调查的结果,编制改造方案,确定改造的施工内容和优先级,以及改造进度和投资计划。
方案应尽量满足居民的需求,提高小区的居住环境和设施设备。
二、改造内容老旧小区的改造内容可以包括以下几个方面:1.建筑结构加固和维修对老旧建筑的结构进行加固和修复,确保建筑的安全性和稳定性。
同时,对病害部位进行维修和补强,延长建筑的使用寿命。
2.设施设备更新对老旧小区的设施设备进行更新,包括水电管道、供暖设备、电梯等方面的更新和改造。
优先考虑替换老旧和能耗高的设备,提高设施的效能和节能性能。
3.绿化和景观改造改善小区的绿化和景观环境,增加绿地和植被覆盖面积。
更新道路和人行步道的材料,增设景观、休闲设施,提高小区的居住环境。
4.改善居住环境对老旧小区的居住环境进行改善,包括噪声控制、排水改善、垃圾处理等方面的措施。
优化小区的规划布局,提高居住品质和居住舒适度。
三、施工技术措施1.施工组织施工前需要成立专门的施工组织机构来负责整个改造过程的统筹协调工作。
明确各个工种的职责,制定施工计划和时间表,确保施工的顺利进行。
2.安全措施注重施工的安全性和质量,制定并严格执行安全技术措施和操作规程。
人员必须佩戴安全帽、安全绳等个人防护装备,并遵守作业安全操作规定。
3.环境保护在施工过程中,要做好环境保护工作,减少噪声、扬尘、废水和废气的排放。
合理安排施工工艺,进行封闭施工,控制环境污染。
4.质量管理建立健全的工程质量管理制度,对施工过程中的关键节点和工序进行重点检查。
严格按照国家建筑技术标准和规范进行施工,确保改造的质量和安全。
5.节约能源在设施设备的更新和改造中,应选用节能环保的材料和设备,提高能源的利用效率。
合理设置照明和通风系统,减少能源消耗,降低居民的能源开支。
沈阳市大东区2009年老旧小区道路改造工程一批七标段施工组织设计沈阳市排水公司目录一、施工组织设计说明二、生产组织体系三、施工准备四、分部分项工程施工方法五、质量控制措施六、安全组织体系及技术措施七、文明施工措施八、雨季施工技术措施九、地下管线及其它地上地下设施加固措施十、环境保护措施一、施工组织设计说明1.工程概况1.1工程名称:沈阳市大东区2009年老旧小区道路改造工程一批七标段1.2建设地点:沈阳市大东区1.3业主名称:沈阳市大东区城市管理局1.4质量标准:合格1.5工期:开工日期:2009年6月25日——竣工日期2009年7月25日,工期31天(日历日)二、生产组织体系我公司为确保优质、高速、安全、文明地完成本工程的施工任务,和树立良好得企业形象,特将本工程列为我公司今年得重点工程。
我们将抽调精兵强将,迅速组成由工程技术、行政、材料、设备、安全等各方面人员组成的项目经理部,对工程全面负责。
并建立起生产、质量、安全等相应的管理体系,建立严密的组织机构,加强现场指挥,规范管理,标准化作业,做到职责分明,责任到人。
1.各部门职责分工如下:1.1项目经理:负责本项目的全盘工作,负责工程进度及机械调配,并负责外部往来。
1.2项目副经理:主持编制计划,要求做到全面、准确、及时,负责检查落实,及时完成生产任务;切实抓好工程质量、工程进度、现场施工管理,确保工程达到规定的目标;切实抓好现场机械设备、安全生产和文明施工管理工作,确保安全生产和设备齐全;协助项目经理工作。
1.3技术负责人:负责工程技术工作。
包括施工组织设计的编制,施工方案的确定,工程中出现的技术问题的解决;协助项目经理工作。
1.4施工员:负责工程施工的现场管理工作。
包括工程施工计划的编制,合同的管理,计量、测量等工作。
1.5质检员:下设质检工程师及工地试验室。
质检工程师负责工地每道工序的质检工作;工地试验室负责每道工序完工后的有关试验工作及原材料检验、标准试验等试验检测工作。
1.6安全员:积极宣传做好质量和安全施工的宣传教育工作。
对违章施工及质量安全事故的隐患,有权制止,有权决定暂停施工,并报告领导处理。
深入工地监督安全施工的情况,发现问题及时处理。
1.7材料员:负责材料的联系、采购的工作,按施工计划编写材料需求计划,填写材料采购申请单等工作。
1.8设备员:负责现场施工机械的调配与管理工作,做好机械设备台班记录和机械设备日常养护与维修工作。
1.9办公室:负责现场后勤工作。
1.10财务部:在项目经理领导下负责现场资金运转使用工作。
三、施工准备1、技术准备1.1.1编制施工组织设计,并上报建设单位和监理审批。
1.1.2编制工程安全技术交底。
1.2填写开工报告申请开工。
1.3施工测量:1.3.1桩橛交接。
施工前从设计部门或勘测部门将水准点及道路中心桩、转点等接收,并进行水准点闭合等核对工作并保存交接记录。
1.3.2测量放线。
根据设计要求和图纸位置,结合现场实际情况,认真做好施工放样工作。
道路施工要根据边线放出边线桩及交叉路口的曲线桩,并设护桩或控制桩进行保护。
排水管道施工每隔10米设中心桩,检查井、变径、分支处均设中心桩,必要时设护桩或控制桩。
临时水准点的设定应便于观测且必须牢固并保证其位置不影响施工,每150m设一个临时水准点,经过复核后方可使用、并应经常校核。
设专人负责,保证测量放样的精确度,并对原始资料妥善保管。
2、施工人员、机械准备2.1建立本工程的项目经理部,以及项目部人员组织机构、制定各项规章制度,在项目部办公室张贴上墙。
2.2选派多年来参加类似工程的施工,有丰富经验并且施工能力较强的技术工人组成的施工队伍,根据工程量,分阶段按计划安排主要劳动力。
2.3对工人进行入场教育,和进行安全和质量的培训,与班组每个工人签订安全合同。
2.4根据工程施工需要以及施工进度的要求,妥善安排各种机械和设备并保证按时进场。
3、材料(构件)准备在工程中标后,立即对工程所需的材料(构件),按照施工组织设计编制物质采购计划,在我公司评定的合格供方中选择优秀厂家,保证工程开工后,所需材料(构件)按时、按质进场。
4、施工现场准备4.1现场核查:施工前对施工现场进行详细调查,了解工程现场地形、地貌、建筑物、各种管线和其它设施的情况;并摸清工程地质和水文地质资料、气象资料和以往雨后的积水情况,以便考虑施工期间的排水措施;了解工程用地情况、现场交通情况,水源、电源情况,重点分析交通运输条件对施工的影响程度,并制定相应的交通疏导措施。
配合建设单位召开有关单位的协调会议,落实施工期间的协调和配合,为施工做准备。
4.2施工用水:施工用水采用接通自来水管线,同时备4000L水车2辆,保证施工及生活用水,在生活区内和施工现场内均铺设临时输水管线,施工结束后拆除。
4.3施工用电:考虑现场施工生产及照明用电,在取得当地电力部门的许可后,现场内架设临时输电线路,同时备用2台75千瓦发电机,以备临时使用。
项目部生活区及施工场地内均架设线路及各种照明设备。
5、施工总平面图布置的基本准则:5.1与现场的地物地貌相结合,做到布局合理、工程量少、便于施工及使用。
5.2临时排水、不损害邻近建筑物的地基与基础等。
6、施工排水6.1施工期间,应保持场地始终处于良好的排水状态,修建一些临时排水设施,以保证施工场地不积水和不受冲刷损坏。
6.2 临时排水设施应尽量与永久性排水设施相结合,在雨水管道系统形成之后,临时排水沟中的水通过集水坑,用泵就近排入邻近的窨井口,但排水窨井的水含泥量不能超标。
流水不得排入宅基,亦不得污染自然水源和引起淤积或冲刷等。
四、分部分项工程施工方法为加快工程进度,保证工期,我公司拟派道路施工队和排水施工队,两个施工队伍同时施工。
这样可加快工程进度,保证工期。
施工期间先进行排水部分的施工,当管线铺设完毕,并经有关部门进行验收合格后,立即进行回填工作,回填完毕可进行道路部分的施工。
施工时采用架设施工围挡以保护环境和交通的顺畅,并减少对施工现场的干扰。
一、关键工序施工工艺:1、检查井砌筑检查井砌筑前将基础清理干净,然后用M7.5水泥砂浆压砖砌筑MU10砖,砌完一层后再灌一次砂浆,使缝隙内砂浆饱满,然后再砌筑上一层砖,上下两层砖间竖缝错开,矩形检查井采用满丁满条砌法,圆形检查井采用丁砖砌法,外缝应用砖渣嵌平,平整大面向外。
管口与检查井接触部位,必须座满砂浆并砌筑砖圈加固。
检查井砌筑时严格按照设计要求的结构尺寸进行施工,并随砌随检测直径尺寸,偏心收口每层收进不应大于5cm。
砌筑时同时安装预留支管,其管径、方向、高程符合设计要求。
井身砌筑完毕后,检查井和雨水口的井壁内外均抹1:2防水水泥砂浆15㎜厚。
检查井内做0.5米深沉淀槽,雨水口内做0.3米深沉淀槽。
检查井砌筑到规定高程后,及时安装井圈,盖好井盖。
检查井盖和雨水井蓖采用钢丝混凝土、硅塑等复合材料。
2、道路施工方法施工工艺流程:施工准备————碾压路床————水泥稳定砂砾——边石——沥青砼面层2.1路床碾压(1)测量人员复查路拱、高程、边线均符合图纸要求时,在含水量适合的情况进行下碾压。
对不符合图纸要求的部分,整修后撒水不粘轮时做补充碾压。
(2)床土干燥时,须酌量洒水,在水份渗透后,不粘轮时采用12—15吨压路机进行碾压,轮迹深度不得大于5mm。
(3)土壤含水量过大时,应进行特殊处理,如碾压中出现翻浆现象,可以采用透水性良好的土壤换土,并分层填筑夯实或碾压,必要时也可采用石灰或砂砾等。
(4)槽宽度不得小于设计宽度,平整度偏差不得大于2厘米,纵横段标高允许偏差±2厘米,横坡允许偏差±2厘米且不大于0.3%。
(5)压路床时,应自路基边缘向中央进行,采用10-15T压路机进行碾压,一般碾压每次重叠15-20厘米,约碾压5-8遍至表面无显著轮迹,表面不得翻浆、弹簧、起皮、积水等现象,根据顾客要求,压实度为95%(重型击实)。
(6)允许偏差应符合标准规定。
2.2水泥稳定砂砾本工程采用厂拌,平地机配合人工整平,压路机压实的方法。
水泥稳定砂砾的延迟时间不得大于3-4小时,其工艺流程应符合下列规定:(1)施工放样——摊铺整平——洒水养生(2)采用震动压路机碾压,压实度达到95%以上。
(3)水泥稳定砂砾的下承层级配砂砾表面应平整,坚实,具有规定的高程、宽度、横坡度,没有松散材料和柔弱地点。
(4)恢复中线桩,并在两侧边缘外设指示桩,标出水泥稳定砂砾的边缘的松铺高程和设计高程。
(5)应事先通过试验确定混合料的松铺厚度,松铺厚度应等于压实厚度乘以松铺系数。
(6)混合料摊铺后,立即用平地机整形,在直线段平地机应由两侧向路中心进行刮平:在曲线段,平地机应由内侧向外侧进行刮平。
(7)在整形过程中,严禁通过任何车辆,并应由人工消除粗细料的离析。
(8)整形后的混合料基层应在略大于最佳含量时压实;当表层含水量不足时,应洒水再进行碾压。
(9)碾压过程中,当出现“弹簧”、松散、起皮等现象时,应及时采取处理措施。
(10)在碾压结束之前,应采用平地机最后一次整形,路拱和超高应符合设计要求,终平应仔细进行,并应将局部高出部分刮除并扫出路外,对局部低洼处,应进行找补。
施工中接茬平整、稳定。
(11)水泥稳定砂砾碾压成型后应洒水养生,养生时间不得少于7天。
如遇雨立即停止铺筑,并把已铺好的部分尽快碾压密实,覆盖严密防止水浸泡。
养生期间应对水泥稳定砂砾进行防护,不得有车辆在上行走,防止破坏结构的平整性。
2.3边石安砌(1)边石安砌前将其基础槽底清理,保证基底稳定。
重新校核边石线位并钉桩,直线部分桩距10m~15m,路口圆弧部分用白灰划线,并测出边石顶面高程,作出标志。
(2)先进行地基处理,钉桩挂线后,将边石沿基础一侧依次排好。
边石按线位摆放平稳,顶面水平并达到挂线高度,边石间留好1cm的缝宽(3)边石勾缝在路面铺筑后进行,勾缝前应修整边石,使其位置高程符合设计高程。
(4)安砌的边石在铺砌之前应充分处理干净,铺砌后的边石应顶面平整,缝宽均匀,勾缝密实,线条直顺,曲线圆滑美观,严格符合图纸所示的线型和坡度。
后背砼达到要求的强度后方可进行下一道工序。
2.4沥青混凝土路面(1)铺筑沥青砼前,应检查确认下层的质量,如下层质量不符合要求时,不得铺筑沥青砼表面。
沥青混合料用自卸汽车运至工地,运输车辆应覆盖运至摊铺地点,温度不低于130摄氏度,运输中尽量避免刹车,以减少混合粒离析。
(2)根据拌制一车混合料所需的时间、空载运程时间、重载运程时间、在工地卸料和等待的总时间,确定运送沥青混合料成品的运输车辆数。
(3)沥青混合料摊铺均匀、缓慢、连续的进行。
我公司拟投入一台ABG-422沥青砼摊铺机进行单机全幅铺筑;摊铺前根据施工要求调整和选择摊铺机的结构参数,铺筑上层前应对下层进行清扫,沥青砼运输到现场温度不低于120-150摄氏度,摊铺温度控制在110-165摄氏度之间,碾压温度在110-140摄氏度之间,碾压终了温度不低于80摄氏度。
