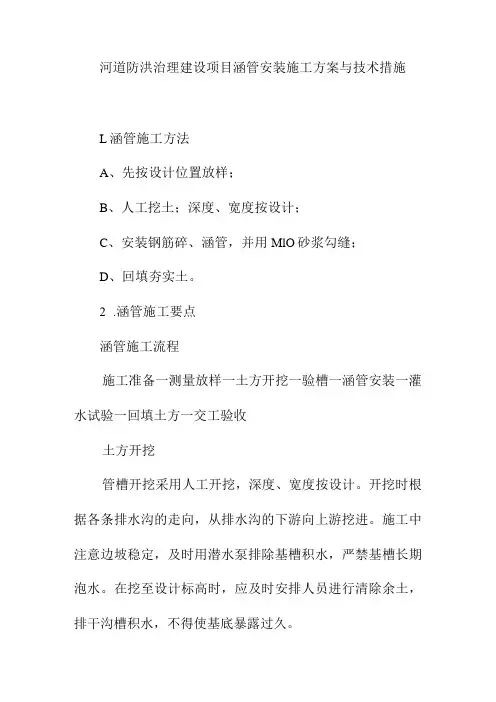

防洪涵管施工组织设计
- 格式:doc
- 大小:38.50 KB
- 文档页数:10
河道防洪治理建设项目涵管安装施工方案与技术措施L涵管施工方法A、先按设计位置放样;B、人工挖土;深度、宽度按设计;C、安装钢筋碎、涵管,并用MlO砂浆勾缝;D、回填夯实土。
2.涵管施工要点涵管施工流程施工准备一测量放样一土方开挖一验槽一涵管安装一灌水试验一回填土方一交工验收土方开挖管槽开挖采用人工开挖,深度、宽度按设计。
开挖时根据各条排水沟的走向,从排水沟的下游向上游挖进。
施工中注意边坡稳定,及时用潜水泵排除基槽积水,严禁基槽长期泡水。
在挖至设计标高时,应及时安排人员进行清除余土,排干沟槽积水,不得使基底暴露过久。
若基底土壤已受扰动或超挖,用碎石砂夯实填平。
基槽外一米以内不得堆土,同时堆土不得超过L5米高。
3.涵管施工①运输与装卸:涵管在运输、装卸过程中,应采取防碰撞措施,避免管节损坏或产生裂纹。
涵管装卸工作必须用经监理工程师批准的吊具进行;除非取得监理工程师的书面许可,不允许用滚板或斜板卸管。
存放场地的位置和装卸的操作方法必须经监理工程师认可。
②施工要求基础开挖应符合图纸要求。
当在原有灌溉水流的沟渠修筑时挖临时过水通道保护好灌溉水流。
基槽开挖后,应紧接着进行涵管敷设及基槽回填等作业。
如果出现不可避免的耽误,无论是何原因,在施工过程中应采取必要措施,保护基槽的外露面不致破坏。
基底应压实到设计要求密实度,其压实度应在90%以上,按重型击实法试验测定。
当基底承载力达不到要求时,可采用砂卵石或灰土换填50Cnl厚。
管涵基底应按图纸所示或监理工程师的指示,结合土质及路基填土高度设置预留拱度。
圆管涵成品质量:管节端面应平整并与其轴线垂直;斜交管涵进出水口管节的外端面,应接斜交角度进行处理。
管壁内外侧表面应平直圆滑,如果缺陷小于下列规定时,应修补完善后方可使用;如果缺陷大于下列规定时,不予验收,并应报监理工程师处理。
每处蜂窝面积不得大于30πιπιX30πιπu管节混凝土强度应符合图纸要求,混凝土配合比、拌和均应符合有关规范要求。
防洪治理工程施工组织设计防洪治理工程施工组织设计的主要内容包括施工任务的确定、施工组织方案的制定、施工工序的规划、施工方法与工艺的选择、施工机械与设备的配置、施工人力资源的安排、施工材料与物资的供应、安全生产与环境保护方案的制定等方面。
首先,施工任务的确定是指根据防洪治理工程设计要求,明确施工过程中需要完成的任务,包括工程的建设范围、施工工序、施工工期、施工质量要求等。
通过施工任务的明确,可以为后续的施工组织方案制定提供基础。
其次,施工组织方案的制定是指根据施工任务和施工条件,对施工过程中的施工组织机构、施工技术路线、施工现场布置、施工安全措施等进行合理安排和规划。
施工组织方案的制定需要综合考虑施工资源的利用效率、施工工艺的可行性、施工安全的保障措施等因素,确保施工过程的顺利进行。
再次,施工工序的规划是指根据实际施工情况,对施工过程进行分解和划分,确定施工工序之间的关系和先后顺序。
施工工序的规划需要考虑施工方法的选择、施工设备的使用和材料物资的供应等因素,确保施工过程的连贯性和高效性。
此外,施工方法与工艺的选择是指根据工程的实际情况,选择合适的施工方法和工艺。
施工方法的选择需要考虑施工质量的要求、施工安全的控制措施、施工进度的要求等因素,确保施工过程的顺利进行。
施工工艺的选择需要综合考虑材料的性能、工艺的技术可行性等因素,确保施工质量的达到设计要求。
另外,施工机械与设备的配置是指根据施工过程的需要,选择合适的施工机械和设备。
施工机械与设备的配置需要考虑施工规模、施工工序、施工环境等因素,确保施工过程的高效进行。
此外,施工人力资源的安排是指根据施工任务的要求,合理安排施工人员的组织和管理。
施工人力资源的安排需要考虑施工技术的要求、施工经验的积累等因素,确保施工过程的质量和安全。
最后,施工材料与物资的供应是指保证施工过程中所需的材料和物资的供应。
施工材料与物资的供应需要考虑工程进度的要求、材料供应的可靠性等因素,确保施工过程的连续性和质量的稳定性。
防洪工程管涵施工方案一、前言随着全球气候变暖和城市化的加速,洪水灾害的发生频率和规模在逐渐增加。
由于地势低洼或河道狭窄,导致洪水无法及时排出,造成了严重的洪水灾害。
为了有效应对洪水,保护人民生命和财产安全,防洪工程的建设显得尤为重要。
管涵作为防洪工程中的重要组成部分,具有排水能力强、结构稳固等特点。
在建设防洪工程的过程中,管涵的施工方案是非常关键的一部分。
本文以某地区防洪工程管涵施工方案为例,对管涵施工的流程、材料、设备等进行详细描述,以期为防洪工程的建设提供可行的参考。
二、工程概况某地区防洪工程项目地处山区,地势较为险峻,雨水较大时易发生洪水灾害。
为了有效防止洪水灾害的发生,需要对该地区进行防洪工程的建设。
本次防洪工程项目主要包括道路护坡、河道疏浚和管涵建设等。
其中,管涵建设是本次防洪工程项目的重点部分,主要包括三座大型管涵的施工。
管涵的建设对于该地区的排水能力和防洪能力具有重要的意义,因此需要制定科学合理的施工方案。
三、管涵建设流程1. 前期准备在进行管涵建设之前,需要进行充分的前期准备工作。
首先是对施工现场进行勘察,了解地形地貌、土质情况,为后续的施工提供基础数据。
其次是对施工材料和设备进行采购和准备,确保施工过程中不会出现物资短缺的情况。
同时,还需要对施工人员进行培训,确保他们具备足够的专业技能和安全意识。
2. 管涵开挖管涵的开挖是管涵建设的第一步,也是最为关键的一步。
在开挖过程中,需要严格按照设计要求进行,确保开挖的尺寸和形状符合设计要求。
为了保证开挖质量,需要采用先进的挖掘设备,如挖掘机和钻孔机等,确保挖掘的深度和精度。
3. 底板和墙体施工管涵的底板和墙体是管涵结构的关键部分,需要经过精密的施工。
在进行底板和墙体施工之前,需要进行充分的土方和材料储备准备工作,确保施工过程的连续性和高效性。
同时,还需要对施工人员进行技术培训和安全教育,提高他们的施工质量和安全意识。
4. 管涵顶板浇筑管涵的顶板浇筑是管涵建设的最后一步,也是最为关键的一步。
防洪治理工程施工组织设计简介1. 引言防洪治理工程施工组织设计是指在进行防洪治理工程施工时,根据具体项目情况进行施工组织的设计和安排。
施工组织设计的目的是合理安排施工工序、提高施工效率、保证施工质量、确保施工安全,以实现工程按时按质完成。
2. 施工组织设计内容施工组织设计包括以下内容:2.1 施工组织方案施工组织方案是针对具体的防洪治理工程,根据工程要求和施工环境等因素的综合考虑,制定的详细的施工组织方案。
该方案包括施工队伍的组织结构、施工过程中各工序的安排和交叉关系、设备、材料和劳动力的调配、施工期间的安全措施等内容。
2.2 施工进度计划施工进度计划是在施工组织方案的基础上制定的,规定了工程各施工阶段的工期和工序的详细安排。
施工进度计划可以帮助管理人员和施工人员合理安排工作,确保施工进度的控制。
2.3 施工安全措施施工安全是保证施工人员生命安全和财产安全的重要问题。
施工组织设计中,需要充分考虑施工环境的安全性,制定相应的安全措施,确保施工过程中的安全。
2.4 施工质量控制措施施工质量是工程成功的关键。
在施工组织设计中,需要制定施工质量控制措施,包括施工工艺、施工方法和质量检测等内容,以确保工程质量符合相关标准和要求。
3. 施工组织设计步骤施工组织设计的步骤如下:3.1 收集工程资料在开始施工组织设计之前,需要收集工程相关的资料,包括设计文件、技术要求、合同约定等内容。
3.2 分析工程条件对工程的基本情况进行分析,包括工程地理环境、施工场地情况、工程规模和施工工序等。
3.3 制定施工组织方案根据工程条件和施工要求,制定施工组织方案,包括施工队伍组织结构、施工工艺和施工顺序等内容。
3.4 制定施工进度计划在施工组织方案的基础上,制定施工进度计划,规定工程各施工阶段的工期和工序安排。
3.5 制定施工安全措施根据工程施工环境和要求,制定相应的施工安全措施,保证施工过程中的安全。
3.6 制定施工质量控制措施根据工程质量要求,制定施工质量控制措施,包括施工工艺要求、质量检测要求等内容。
一、工程简况本工程有370m涵管,据总体施工进度计划要求,为保质保量完成,排水管管节采用预制厂集中预制,汽车运至现场后,汽车吊安装。
二、涵管施工检查工程1、涵管制作:委托太原制管石加工制作。
1.1 基本要求1.1.1所用的水泥、砂、石、水、外加剂和掺合料的质量规格应符合有关规范的要求,按规定的配合比施工。
1.1.2 混凝土应符合耐久性(抗冻、抗渗、抗腐蚀)等设计要求。
1.1.3不得出现漏筋和空洞现象。
1.2 实测工程表1 涵管制作实测工程1.3 外观鉴定1.3.1 蜂窝麻面面积不得超过该面面积的1%。
1.3.2 混凝土表面平整。
2、管座及涵管安装2.1 基本要求2.1.1 涵管必须检查合格后方可安装。
2.1.2 涵管与管座、垫层地基处理与地基紧密贴合,垫稳座实。
2.1.3 接缝填料嵌填密实,接缝表面平整,无间断、裂缝、空鼓现象。
2.1.4 每节管底坡度均不得出现反坡。
2.1.5 管座沉降缝应与涵管接头平齐,无错位现象。
2.2 实测工程表2 管座及涵管安装实测工程2.3 外观鉴定管壁顺直、接缝平整、填缝饱满。
四、施工机具挖掘机、装载机、15T自卸式运输车、压路机、100T吊车、平板振动夯、插入式振动器等。
三、施工工艺流程涵管施工工艺流程图四、施工方法1、测量放样用全站仪准确对涵管的中桩及纵横轴线,以及内外边桩进行准确放样,并用白灰在地上做出标志。
利用已有的测量控制点对原地面高程进行放样,确定开挖深度。
线位设好以后请监理工程师检测,符合要求后方可进入下一道工序。
2、基坑开挖2.1 基坑开挖前,首先要对涵管基础所在位置进行清淤。
地基处理的范围至少应宽出基础之外0.5m。
为便于施工中的检验校核,基坑开挖前应在纵横轴线上、基坑边桩以外设控制桩,每侧两个。
2.2 基坑开挖采用机械开挖,人工辅助的方式。
机械开挖至持力层,基础以下部分必须地基处理,处理办法现场定。
基坑槽底采用平板振动夯夯实,确保基底标高误差满足设计规范要求。
防洪工程施工组织设计方案1. 引言本文档旨在提供一份防洪工程施工组织设计方案,以确保施工过程安全、高效。
本方案将包括施工组织架构、施工方法、资源管理和安全措施等内容。
2. 施工组织架构为了有效管理施工过程,我们建议设立以下组织架构:- 项目经理:负责整体施工管理和协调工作。
- 施工队长:负责具体施工指导和监督。
- 监理人员:负责监督施工过程,并提供必要的技术支持。
- 安全督导员:负责安全管理和事故预防。
3. 施工方法针对防洪工程的特点,我们建议采取以下施工方法:- 预制构件:使用预制构件可以提高施工速度和质量。
- 混凝土浇筑:选择合适的天气和温度进行混凝土浇筑,以确保混凝土质量。
- 填土压实:采用合适的填土压实设备和方法,确保工程的稳定性和可靠性。
4. 资源管理为了有效管理和利用资源,我们建议采取以下措施:- 人力资源:根据施工需求合理配置人员,并提供必要的技术培训和安全培训。
- 物资资源:确保及时供应所需的材料和设备,并进行合理储存和管理。
- 时间资源:合理安排施工进度,确保施工工期的准确控制。
5. 安全措施为了保障施工人员的安全,我们建议采取以下安全措施:- 确保施工现场的安全与通畅。
- 提供必要的个人防护装备,并进行相关的安全培训。
- 定期检查施工设备和工具,确保其可靠性和安全性。
- 建立应急预案,应对可能发生的突发事件。
6. 结束语以上是一份关于防洪工程施工组织设计方案的概要。
通过合理的组织架构、施工方法、资源管理和安全措施,我们将确保防洪工程施工过程的顺利进行,以保障工程质量和安全。
某防洪工程施工组织设计一、项目概述某防洪工程是为了应对该地区常发生的洪水灾害而进行的一项工程项目。
该工程旨在通过建设一系列堤坝、护岸、泵站等设施,提高该地区的抗洪能力,保护人民的生命财产安全。
二、项目目标通过该防洪工程项目,实现以下目标:1.提高区域的防洪能力,降低洪水灾害的发生概率。
2.减轻洪水灾害带来的经济损失。
3.保护人民的生命财产安全。
4.提高当地生态环境的稳定性。
三、施工组织设计1. 项目管理结构为了保证施工工作的顺利进行,需要建立一套完善的项目管理结构。
该结构包括如下角色:•项目总监:负责项目整体管理和决策。
•工程师团队:负责具体的施工技术方案的制定和实施。
•施工队伍:负责具体的施工工作。
2. 施工方案根据该防洪工程的具体情况,制定以下施工方案:•堤坝建设:将分段进行,先完成高风险区域的建设,并且在施工过程中保持合理的施工速度,以确保堤坝的稳固性和完整性。
•护岸建设:根据不同区域的地形和水流速度,采用不同的护岸材料和构造,确保护岸的坚固和有效。
•泵站建设:根据洪水的流量和涵盖的区域,确定泵站的数量和规模,并确保泵站能够正常运行。
3. 施工进度计划为了保证施工工作按计划进行,制定如下施工进度计划:任务名称开始时间结束时间负责人堤坝建设2022-01-01 2022-03-01 工程师A护岸建设2022-03-01 2022-05-01 工程师B泵站建设2022-05-01 2022-07-01 工程师C完成验收2022-07-01 2022-08-01 项目总监4. 施工安全措施为了保障施工过程中人员的安全,采取以下安全措施:•提供必要的防护装备,如安全帽、安全鞋等。
•进行必要的安全培训,确保施工人员了解工地安全规定。
•设置安全警示标识,提醒施工人员注意安全。
四、风险管理在项目的实施过程中,可能会面临一些风险,为了降低风险对项目的影响,需要采取以下措施:•对施工工地进行严格的安全检查,确保施工过程中的安全。
市政防洪工程施工组织设计一、工程概况本工程为XX市市政防洪工程,主要包括防洪堤建设、河道整治、排水泵站建设及附属设施等。
工程地处XX市下游地区,旨在提高该区域的防洪能力,保障人民群众的生命财产安全。
工程规模较大,施工周期约为两年。
二、施工平面布置根据工程需求和现场条件,施工平面布置主要包括施工现场、临时设施、材料堆放区、施工船舶停放区等。
施工现场需充分利用现有土地资源,合理规划施工道路、排水系统等,确保施工顺利进行。
三、施工部署和管理体系1. 施工阶段的区划安排:本工程分为前期准备、施工实施和竣工验收三个阶段。
各阶段的工作内容和时间安排详见施工组织设计方案。
2. 进度计划:施工总进度计划分为两个年度,第一年度完成主体工程,第二年度完成附属设施和河道整治。
具体进度计划见施工组织设计方案。
3. 工、料、机、运计划:根据施工需求,合理配置人力、材料、机械和运输资源,确保工程进度和质量。
4. 管理体系:建立健全项目管理体系,明确项目经理、技术负责人、施工管理负责人及各部门主要负责人的职责,确保工程顺利实施。
四、质量目标设计本工程质量目标为:防洪堤结构安全、功能完善、外观整洁,河道整治达到设计要求,排水泵站运行稳定、效率高。
具体质量措施见施工组织设计方案。
五、施工方法及技术措施1. 防洪堤建设:采用混凝土浇筑和土石方填筑相结合的方式,确保堤身稳定。
施工过程中严格把控原材料质量、施工工艺和质量检测。
2. 河道整治:采用挖掘机、疏浚船等设备进行河道清淤,然后进行河床整治,提高河道的泄洪能力。
3. 排水泵站建设:采用预制混凝土结构,施工过程中严格控制安装精度,确保泵站运行稳定。
4. 附属设施建设:包括桥梁、涵洞、排水沟等,采用相应的施工方法,确保设施安全、功能完善。
六、安全措施1. 施工现场安全:设置安全警示标志,定期开展安全教育培训,严格执行施工现场安全规定。
2. 施工船舶安全:加强对施工船舶的管理,定期进行检查和维护,确保船舶安全航行。
防洪堤工程施工组织设计一、项目概述二、施工组织设计目标1.安全:确保施工过程中的人员、设备等安全。
2.效率:合理组织施工队伍和施工流程,提高施工效率。
3.质量:保证施工质量,确保工程能够达到规定的防洪效果。
4.环保:尽量减少对环境的影响,保护河流生态环境。
三、施工组织设计方案1.施工队伍组织:(1)设立总工程师和各专业工程师,负责技术指导和工程管理。
(2)成立施工队伍,包括地质勘探、土方和混凝土工程、机械设备等专业工人。
(3)负责安全监督的专业人员。
2.施工流程安排:(1)地质勘探:对施工区域进行详细勘探,确定地质情况,为施工提供依据。
(2)土方工程:先进行桩基施工,然后进行挖土和填土工程,保证各段堤防高度符合设计要求。
(3)混凝土工程:进行混凝土浇筑工程,保证堤防的强固度和稳定性。
(4)机械设备:根据工艺要求使用各种机械设备,如挖土机、装载机、运输车辆等。
(5)安全管控:设置安全警示标志,设立固定安全检查点,加强安全培训和巡查,确保施工安全。
3.施工质量控制:(1)严格按照设计规范进行施工,定期进行质量检查和验收,保证工程质量。
(2)增加监督力度,聘请第三方进行质量监督,对施工过程中的质量问题及时处理。
(3)严格控制混凝土配合比和浇筑工艺,确保混凝土结构的强度和稳定性。
4.环保措施:(1)对施工现场进行封闭,减少粉尘扬尘。
(2)合理安排机械设备,减少噪音污染。
(3)建立施工垃圾分类收集和处理体系,减少对环境的污染。
四、施工风险管控1.河流水位上升导致的安全风险,加强监测,设置预警系统,及时组织人员和设备进行撤离,确保人员安全。
2.施工材料供应风险,提前进行采购计划,确保供应充足,避免延误施工进度。
3.设备故障风险,定期检查维护设备,确保设备正常运行。
五、施工进度计划1.地质勘探:7天2.土方工程:30天3.混凝土工程:45天4.机械设备:持续进行5.安全管控:持续进行六、施工预算根据具体施工方案进行预算,包括人工费用、材料费用、设备费用等项目,确保施工进度和质量。
某防洪治理工程施工组织设计1. 介绍本文档旨在为某防洪治理工程的施工组织设计提供指导。
该工程位于某个地区,主要目的是通过建设防洪设施,提高地区的防洪能力。
施工组织设计是工程施工的基础,合理的组织设计可以提高施工效率,确保工程质量,减少事故发生。
2. 施工组织设计目标本工程的施工组织设计的主要目标包括:•确保工程施工按照设计要求进行,保证工程质量;•合理组织施工过程,提高施工效率;•最大限度地减少工期延误;•确保安全施工,减少事故风险;•合理利用资源,降低成本。
3. 施工组织设计内容3.1 施工队伍组织本工程的施工队伍组织应合理划分各个工种的人员,并设立相应的管理层,包括总工程师、项目经理、工程监理等。
施工队伍人员的选派应基于其专业能力和工作经验,确保施工过程中的技术指导和质量控制。
3.2 施工工序安排根据工程设计的施工工序,合理安排工程的施工顺序,确保施工进展顺利。
施工工序安排应考虑施工设备和材料的供应、施工人员的协调配合等因素,避免工期延误。
3.3 施工设备配置根据施工工序,合理配置施工设备,确保施工进度和质量。
配备适当的施工机械设备,能够提高施工效率,减少人工操作的时间和劳动强度。
3.4 施工材料供应根据施工工序的要求,合理安排施工材料的供应。
与供应商建立稳定的合作关系,确保施工材料的质量和按时供应。
同时,合理管理现场的材料库存,避免材料的浪费和损坏。
3.5 安全管理安全是施工过程中最重要的考虑因素之一。
在施工组织设计中必须充分考虑各种安全措施,确保施工过程中的工人安全。
制定合理的施工安全规章制度,加强安全教育培训,提供必要的安全防护设备,减少施工事故的发生。
3.6 质量控制质量控制是施工组织设计中不可忽视的一部分。
制定合理的质量控制计划,设立质量检查点,进行现场质量监督和检查,及时发现和处理质量问题,确保工程的质量。
4. 施工组织设计实施要点在实施施工组织设计时,需要注意以下要点:•紧密配合工程设计,确保施工按照设计要求进行;•合理安排施工工序,确保施工进度;•提前做好施工设备和材料的调配工作,确保供应;•加强安全管理,确保施工过程中的安全;•加强施工队伍管理,提高施工效率;•定期检查和评估施工组织设计的实施效果,及时调整和改进。

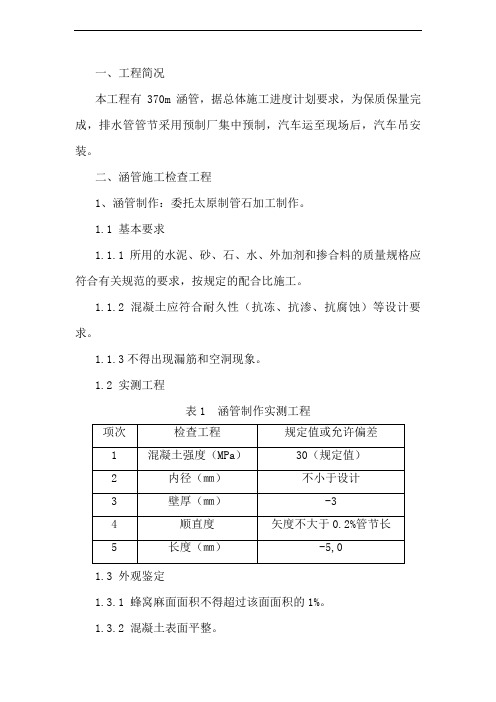

一、工程概况
本项目有370m涵管,据总体施工进度计划要求,为保质保量完成,排水管管节采用预制厂集中预制,汽车运至现场后,汽车吊安装。
二、涵管施工检查项目
1、涵管制作:委托太原制管石加工制作。
1.1 基本要求
1.1.1所用的水泥、砂、石、水、外加剂和掺合料的质量规格应符合有关规范的要求,按规定的配合比施工。
1.1.2 混凝土应符合耐久性(抗冻、抗渗、抗腐蚀)等设计要求。
1.1.3不得出现漏筋和空洞现象。
1.2 实测项目
表1 涵管制作实测项目
1.3 外观鉴定
1.3.1 蜂窝麻面面积不得超过该面面积的1%。
1.3.2 混凝土表面平整。
2、管座及涵管安装
2.1 基本要求
2.1.1 涵管必须检查合格后方可安装。
2.1.2 涵管与管座、垫层地基处理与地基紧密贴合,垫稳座实。
2.1.3 接缝填料嵌填密实,接缝表面平整,无间断、裂缝、空鼓现象。
2.1.4 每节管底坡度均不得出现反坡。
2.1.5 管座沉降缝应与涵管接头平齐,无错位现象。
2.2 实测项目
表2 管座及涵管安装实测项目
2.3 外观鉴定
管壁顺直、接缝平整、填缝饱满。
四、施工机具
挖掘机、装载机、15T自卸式运输车、压路机、100T吊车、平板振动夯、插入式振动器等。
三、施工工艺流程
涵管施工工艺流程图
四、施工方法
1、测量放样
用全站仪准确对涵管的中桩及纵横轴线,以及内外边桩进行准确放样,并用白灰在地上做出标志。
利用已有的测量控制点对原地面高程进行放样,确定开挖深度。
线位设好以后请监理工程师检测,符合要求后方可进入下一道工序。
2、基坑开挖
2.1 基坑开挖前,首先要对涵管基础所在位置进行清淤。
地基处理的范围至少应宽出基础之外0.5m。
为便于施工中的检验校核,基
坑开挖前应在纵横轴线上、基坑边桩以外设控制桩,每侧两个。
2.2 基坑开挖采用机械开挖,人工辅助的方式。
机械开挖至持力层,基础以下部分必须地基处理,处理办法现场定。
基坑槽底采用平板振动夯夯实,确保基底标高误差满足设计规范要求。
2.3 基坑开挖中,在坑底基础范围之外设置集水坑并沿坑底周围开挖排水沟,使水流入集水坑内,排出坑外。
集水坑宜设在上游,尺寸视渗水的情况而定。
2.4 基坑坑壁以1:2.5放坡,当基坑深度大于5m时,基坑坑壁坡度可适当放缓或加设平台。
2.5 当基坑有地下水时,地下水位以上部分可以放坡开挖;地下水位以下部分,若土质坍塌或水位在基坑底以上较深时,应加固开挖。
开挖清理完毕后,然后请监理工程师检验,满足设计和规范要求方可进入下一道工序。
3、下部管基、地基处理混凝土施工。
3.1 基础放样
基坑开挖好后应重新放设涵管的纵横轴线,同时用全站仪,钢尺对基础平面尺寸进行准确的细部放样。
并用水准仪按涵管分节抄平,逐节钉设水平桩,控制基底和基顶标高。
3.2 地基处理
基坑开挖好后,先进行片石砂碎石垫层施工,回填砂碎石并夯实。
砂碎石垫层为压实的完的垫层,不得有离析现象。
3.3 下部混凝土管座、混凝土施工
混凝土管座、护管分两次浇注,先浇注管底以下部分(管节外壁最低点以下部分),待安放管节以后再浇注管底以上部分(管节外壁最低点以上部分)。
3.3.1 截水环钢筋施工
钢筋在钢筋加工棚集中加工,场内搬运至工点。
在模板上堆放钢筋时应分散,防止模板及支架集中受力超过承载能力。
钢筋绑扎严格按设计及规范要求进行,要求位置、数量,几何尺寸,间距、规格、搭接长度,锚固长度等准确无误,且绑扎牢固可靠,并要求做好保护层的支垫工作。
3.3.2下部混凝土管座、截水环一期混凝土模板施工
模板宜优先采用胶合板和钢模板。
浇注混凝土之前,模板应涂刷脱模剂,外露面混凝土模板的脱模剂应采用同一品种,不得使用废机油等油料,且不得污染钢筋及混凝土的施工缝处。
为防止模板移位和凸出,安装侧模板时应在基础模板外设立支撑固定。
且在模板安装过程中,必须设置防倾覆设施。
浇注在混凝土中的拉杆,应按拉杆拔出或不拔出的要求,采取相应的措施。
模板安装完毕后,应对其平面位置、顶部标高、节点联系及纵横向稳定性进行检查,并在模板内侧制作标记以示混凝土浇筑位置,签认后方可浇注混凝土。
浇筑时,发现模板有超过允许偏差变形值的可能时,应及时纠正。
3.3.3下部混凝土管座混凝土、截水环一期混凝土浇注
管座、截水环混凝土采用C20的混凝土浇注。
浇筑前,模板内的杂物、积水和钢筋上的污垢应清理干净,模板经现场监理检验合格后方可进行混凝土浇筑。
垫层应先加以湿润,铺一层厚2~3cm的水泥砂浆,然后于水泥砂浆凝结前浇注第一层混凝土。
浇筑混凝土前,应检查混凝土的均匀性和坍落度。
在施工过程中,每工作班制作混凝土试件2组,在制作完后第二天进行脱模,并送至工地试验室进行标养。
当混凝土倾落高度超过2m时,应通过溜槽进行混凝土浇筑;
混凝土采用插入式振捣器振捣,移动间距不应超过振动器作用半径的1.5倍,与侧模保持50-100㎜的距离。
振捣期间,避免振动时碰撞模板。
每一个振动部位必须振动密实,避免过振和漏振,密实以砼停止下沉,不再冒出气泡,表面呈现平坦、泛浆为标准。
每一处振动完毕后边振动边徐徐提出振动棒。
在浇筑过程中或浇注完成时,如砼表面泌水较多,须在不扰动已浇注砼的条件下,采取措施将水排除。
4、钢筋混凝土排水管制作
4.1 圆管采用内径2m,管壁厚0.2m,管节长度2.1m,有效长度2.0m规格。
4.2 管节断面应平整并与其轴线垂直。
斜交涵管进出水口管节的外断面,应按斜交角度处理。
4.3 管节内外侧表面应平直圆滑,如有蜂窝,每处面积不得大于
30mm×30mm,其深度不得超过10mm;总面积不得超过全面积的1%并不得露筋,蜂窝处应修补完善后方可使用。
5、管节安装
5.1 基础混凝土达到其强度的70%时,由测量人员放样出涵管轴线位置后,使用履带吊车吊装管节,人工配合的方式进行。
5.2 安装时从下游开始,使接头面向上游,每节涵管应紧贴于基座上,使管节受力均匀;所有管节应按正确的轴线和图纸所示坡度敷设。
敷设时应保证内壁齐平,管内清洁无赃物,无多余的砂浆及其它杂物。
5.3 安装时应注意下列事项:
5.3.1 应注意按涵顶填土高度取用相应的管节。
5.3.2 各管节应流水安装平顺,管节必须垫稳坐实,管道内不得遗留泥土等杂物。
5.3.3 管节沉降缝与基础沉降缝的端面必须严格一致,不得有犬牙交错现象,非沉降缝的管节接缝,应尽量顶紧。
5.3.4 管节采用柔性接口乙型承插口链接。
5.3.5 圆管在运输、装卸过程中应防止碰撞,避免管节损坏或产生裂纹。
5.3.6 涵管接缝宽度不大于10mm,禁止加大接缝宽度来满足涵长的要求,并应用橡胶密封圈填塞接缝的内侧,胶圈直径为12mm;每根橡胶密封圈最多允许拼接两处,两处拼接点之间的距离不应小于600mm。
6、上部管基、截水环二期混凝土施工
上部混凝土管座、截水环二期混凝土模板施工和混凝土浇注同下部混凝土管座一样。
7、沉降缝处理
7.1 在管座全长范围内每隔10米设置一道沉降缝,沉降缝必须贯穿整个断面(包括基础)。
沉降缝的施工,要求做到使缝两边的构造能自由沉降,又能严密防止水分渗漏。
7.2 基础沉降缝宽2厘米,采用沥青木板预留,沉降缝内用砂子填实,也可将沥青木板留下,作为防水之用。
7.3 沉降缝的施工质量要求
沉降缝端面应整齐、方正,基础和涵身上下不得交错,应贯通,嵌塞物紧密填实。
8、进出水口挡墙施工
8.1 进出口挡墙包括C20混凝土挡墙、C20混凝土底板,M7.5浆砌石挡墙。
8.2 C20混凝土挡墙、C20混凝土底板模板施工和混凝土浇注同下部混凝土管座一样。
8.3 M7.5浆砌石挡墙施工
8.3.1 砌石施工除应符合下列规定外,尚应符合《砌体工程施工质量验收规范》(G50203-2002)第3、4、7章的有关规定。
砌体的基本规定如下:
①砌体工程所用的材料应有产品的合格证书、产品性能检测报
告。
块材、水泥、外加剂等尚应有材料主要性能的进场复验报告。
严禁使用国家明令淘汰的材料。
②砌筑基础前应校核放线尺寸允许偏差应符合下表的规定
③砌筑顺序应符合下列规定
基底标高不同时,应从低处砌起,并应由低处向高处搭砌。
当设计无要求时,搭接长度不应小于基础扩大部分的高度;砌体的转角处和交接处应同时砌筑。
当不能同时砌筑时,应按规定留槎、接槎。
9、回填
①经检验证实圆涵安装及接缝符合要求,并且砌体砂浆或混凝土强度达到设计强度的75%,方可进行回填作业。
回填土按规范规定。
②涵管处路堤缺口填土应从涵管两侧不小于两倍孔径范围内,同时按水平分层、每层厚度30cm,对称地按照图纸要求的压实度填筑、夯(压)实。
③用机械填土时,除应按照上述办理外,涵洞顶上填土厚度必须大于0.5-1.0m时,才允许机械通过。
目录
一、工程概况
二、涵管施工检查项目
三、施工工艺流程
四、施工方法。
