陶瓷地砖台阶面层施工工艺(一)一般规定1、地面铺装宜在地面隐蔽工程、吊顶工程、墙面抹灰工程完成并验收后进行。
2、地面面层应有足够的强度,其表面质量应符合国家现行标准、规范的有关规定。
3、地面铺装图案及固定方法等应符合设计要求。
4、湿作业施工现场环境温度宜在5℃以上。
(二)主要材料质量要求1、地面砖的品种、规格、颜色等均匀符合设计要求并应有产品合格证书。
(三)施工要点1、地面砖铺贴前应浸水湿润。
天然石材铺贴前应进行对色、拼花并试拼、编号。
2、铺贴前应根据设计要求确定结合层砂浆厚度,拉十字线控制其厚度和石材、地面砖表面平整度。
3、结合层砂浆宜采用体积比为1:3的干硬性水泥砂浆,厚度宜高出实铺厚度2~3rnm。
铺贴前应在水泥砂浆上刷一道水灰比为1:2的素水泥浆或干铺水泥1~2mm 后洒水。
4、石材、地面砖铺贴时应保持水平就位,用橡皮锤轻击使其与砂浆粘结紧密,同时调整其表面平整度及缝宽。
5、铺贴后应及时清理表面,24h后应用1:1水泥浆灌缝,选择与地面颜色一致的颜料与白水泥拌和均匀后嵌缝。
(四)主要机具手提切割机、平锹、铁抹子、大杠、筛子、窗纱筛子、锤子、橡皮锤子、方尺、云石机。
(五)、作业条件1、内墙+50cm水平标高线已弹好,并校核无误。
2、墙面抹灰、屋面防水和门框已安装完。
3、地面垫层以及预埋在地面内各种管线已做完。
穿过楼面的竖管已安完,管洞已堵塞密实。
有地漏的房间应找好泛水。
4、提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选、长、宽、厚不得超过±1mm,平整度有秆尺检查,不得超过±0.5mm。
外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色挑选后分别堆放。
(六)操作工艺1、工艺流程基层清理→抹低层灰→弹线分格定位→浸砖→贴标准点→铺贴→擦缝清洁。
2、基层清理在抹底找平之前先将基层表面的浮尘、砂浆杂物、油污等清除干净,洞孔补好,高出部位凿平。
Q B 中国石化集团企业(通用工艺)标准第四建设公司★建筑工程卷★FCC/TS06.11-41陶瓷锦砖面层通用施工工艺2006-12-20发布 2007-01-01实施压力容器现场安装通用施工工艺FCC/TS06.02-01中国石化集团第四建设公司技术处发布陶瓷锦砖面层通用施工工艺1 适用范围本标准适用于建筑工程中陶瓷锦砖地面面层的施工。
2 施工准备2.1材料a)陶瓷锦砖:有出厂合格证及性能检测报告。
其品种、规格、颜色及拼花造型应符合设计要求和有关标准的规定。
“联”内及“联”间锦砖色差目测应完全一致,牛皮纸上不应有锦砖脱落;b)水泥:硅酸盐水泥、普通硅酸盐水泥,其强度等级不应低于32.5MPa,严禁不同品种、不同强度等级的水泥混用。
水泥进场应有产品合格证和出厂检验报告,进场后应进行取样复试。
其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175的规定。
当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用;白水泥:白色硅酸盐水泥,其强度等级不小于32.5MPa。
其质量必须符合现行国家标准《白色硅酸盐水泥》GB2015的规定。
c)砂子:中砂或粗砂,过5mm孔径筛子,其含泥量不大于3%;d)水:宜采用饮用水。
当采用其他水源时,其水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的规定;e)辅助材料:矿物颜料、专用胶粘剂、填缝剂等应有出厂合格证和检测报告。
2.2机具设备a)机械:砂浆搅拌机、切割机、角磨机、砂轮机等;b)工具:水桶、半截桶、扫帚、平锹、铁抹子、木抹子、刮杠、筛子、钢丝刷、毛刷、喷壶、橡皮锤、硬木拍板、錾子、开刀、拨板、窄手推车等;c)计量检测用具:水准仪、计量器、钢尺、水平尺、塞尺、靠尺、方尺、小线等;d)安全防护用品:口罩、手套、护目镜等。
2.3作业条件a)墙、柱饰面、顶棚工程施工完毕并验收合格;b)墙、柱标高控制线(+500mm)已弹好,并预检合格;c)门框、各种管线、埋件安装完毕,并经验收合格;d)楼地面各种孔洞缝隙已按要求灌填密实,并经验收合格;e)有防水要求的房间,已完成防水层施工并通过蓄水试验,办理隐检验收手续;f)完成选砖工作,做好标识并分类存放,防止混淆错用。
简述陶瓷锦砖的施工工艺做法陶瓷锦砖是一种装饰材料,广泛应用于室内和室外的墙面、地面、天花板等部位。
它具有美观、耐磨、防滑等特点,因此备受消费者喜爱。
下面将详细介绍陶瓷锦砖的施工工艺做法。
在进行陶瓷锦砖施工前,需要准备好所需的工具和材料。
常用的工具有刷子、尺子、刮刀、水平仪、橡胶锤等,而材料则包括水泥、砂浆、瓷砖胶、瓷砖、填缝剂等。
接下来,进行墙面或地面的基层处理。
首先要确保基层平整、干燥、无尘,并清除掉墙面上的油污或残留物。
若有裂缝,应进行修补。
然后,在墙面或地面上涂刷底漆,以增强陶瓷锦砖与基层的附着力。
然后,开始进行陶瓷锦砖的铺贴。
首先,将瓷砖胶均匀地涂抹在墙面或地面上,用刮刀将其刮平。
然后,将瓷砖从一侧开始按照预先确定的图案或规格贴在瓷砖胶上,用橡胶锤轻轻敲打瓷砖,使其与瓷砖胶充分贴合。
同时使用水平仪来确保瓷砖的水平度和垂直度。
在贴瓷砖的过程中,需要注意以下几点。
首先,要保证瓷砖之间的间距均匀一致,可以使用瓷砖间隔卡来控制。
其次,对于需要剪裁的瓷砖,可以使用瓷砖切割机或手动切割工具进行处理,确保剪裁后的瓷砖边缘整齐。
最后,在施工过程中,要及时清除掉瓷砖胶或污渍,以免对瓷砖的美观造成影响。
当所有的瓷砖都贴好后,需要进行填缝处理。
首先,将填缝剂倒在瓷砖间的缝隙上,用橡胶刮板将其填满。
然后,用湿海绵或湿布擦拭瓷砖表面,将多余的填缝剂清除掉。
填缝剂干燥后,可以使用抛光机或抛光砖头对瓷砖表面进行抛光处理,增加其光亮度。
进行清洁和保养工作。
清洁时,可以使用中性清洁剂和软布进行擦拭,避免使用酸性或碱性清洁剂。
保养时,要定期对瓷砖进行检查和维护,如发现瓷砖有破损或空鼓现象,应及时修补或更换。
此外,还可以定期对瓷砖进行防水处理,以延长其使用寿命。
陶瓷锦砖的施工工艺做法包括基层处理、瓷砖铺贴、填缝处理和清洁保养。
在施工过程中,需要注意保持基层的平整和干燥,瓷砖的水平度和垂直度,以及瓷砖之间的间距和填缝剂的处理。

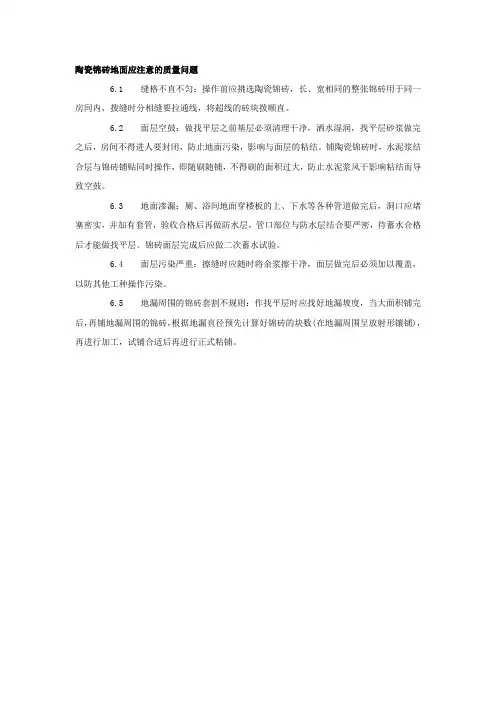

陶瓷锦砖地面应注意的质量问题
6.1 缝格不直不匀:操作前应挑选陶瓷锦砖,长、宽相同的整张锦砖用于同一房间内,拨缝时分相缝要拉通线,将超线的砖块拨顺直。
6.2 面层空鼓:做找平层之前基层必须清理干净,洒水湿润,找平层砂浆做完之后,房间不得进人要封闭,防止地面污染,影响与面层的粘结。
铺陶瓷锦砖时,水泥浆结合层与锦砖铺贴同时操作,即随刷随铺,不得刷的面积过大,防止水泥浆风干影响粘结而导致空鼓。
6.3 地面渗漏:厕、浴间地面穿楼板的上、下水等各种管道做完后,洞口应堵塞密实,并加有套管,验收合格后再做防水层,管口部位与防水层结合要严密,待蓄水合格后才能做找平层。
锦砖面层完成后应做二次蓄水试验。
6.4 面层污染严重:擦缝时应随时将余浆擦干净,面层做完后必须加以覆盖,以防其他工种操作污染。
6.5 地漏周围的锦砖套割不规则:作找平层时应找好地漏坡度,当大面积铺完后,再铺地漏周围的锦砖,根据地漏直径预先计算好锦砖的块数(在地漏周围呈放射形镶铺),再进行加工,试铺合适后再进行正式粘铺。
陶瓷地砖楼地面施工工艺第一条、材料准备1.水泥:32.5级通用硅酸盐水泥,且在保质期内。
2.砂:粗砂或中砂,无杂质,含泥量小于3%。
3.陶瓷锦砖要求规格、颜色一致,无受潮变色现象,图案清晰,纸板完整,颗粒齐全,间距均匀,符合设计要求和有关标准的规定,并有出厂合格证。
当有防腐要求时应采用耐酸砖,其材质应符合国家标准《建筑防腐蚀工程施工及验收规范》的规定。
陶瓷锦砖不应有翘曲、裂缝、崩棱、掉角的缺陷。
第二条、现场技术准备在已完成抹灰墙面上弹出+50cm水平标高线。
第三条、现场作业条件1.墙面和顶棚抹灰、门窗安装及水、电、煤气、暖气管道安装均已施工完成。
2.厕所、浴盥洗室和厨房的坑管、浴缸、地漏以及与楼地面有关的各种设备和预埋件均已安装完毕。
设计要求做防水层时,已办完隐检手续,并完成蓄水试验,办好验收手续。
3.基层已施工完,并已弹出或设置控制面层标高和排水坡度的水平基准线或标志。
4.陶瓷锦砖在铺贴前,应对砖的规格尺寸、外观质量、色泽等进行预选;需要时,浸水湿润晾干待用;勾缝和压缝应采用同品种、同强度等级、同颜色的水泥,并做好养护和保护。
5.铺设陶瓷锦砖时,其水泥类基层的抗压强度不得小于1.2MPa。
第四条、主要机具设备1.机械设备砂浆搅拌机、小型台式砂轮机等。
2.主要工具平铁锹、合金尖凿子、合金扁凿子、水平尺、拨缝开刀、硬木拍板、木锤、手推胶轮车等。
第五条、工艺流程及操作工艺清理基层→做灰饼冲筋→做底灰→铺贴陶瓷锦砖→刷水、揭纸→拨缝、灌缝→养护1.清理基层基层表面的泥土、浮浆、灰渣及其他垃圾杂物应清除干净。
如有松散颗粒、浮皮,必须凿除或用钢丝刷刷至外露结实为止,凹洼处应用砂浆抹平,油污应擦净。
铺前ld,将基层浇水湿润。
2.做灰饼冲筋根据墙面水平线,在地面四周拉线,在四角基层上用1:3水泥砂浆做灰饼,灰饼上平应低于面层标高一块陶瓷锦砖厚度,在房间四周冲筋,房间中间每隔1.5m左右补灰饼,并连通灰饼,做纵向或横向冲筋(标筋)。
住宅墙(柱)面镶贴陶瓷锦砖施工工艺
住宅墙(柱)面镶贴陶瓷锦砖施工工艺
1.施工准备工作:
(1)材料准备。
陶瓷锦砖、325#以上的水泥、中砂或粗砂、107胶粘剂、干粉型粘结剂、白水泥、颜料等。
(2)机具准备。
切割机、手电钻、打孔机、水平尺、靠尺、橡皮锤、木拍板、成套的抹灰工具等。
2.施工方法:
(1)工序顺序。
处理基层→抹找平层→试排弹线→铺贴锦砖→揭纸调缝→嵌缝清面。
(2)基本操作:
①基层处理、抹找平层同镶贴面砖。
②试排弹线。
按墙面设计图案排砖弹线。
③铺贴锦砖。
一般按弹线由下向上铺贴,首先在已弹好的水平线处安放好平尺板,调好水平高度,并垫牢固,由一端用素水泥浆或1:1水泥砂浆加5%107胶或调制好的干粉型粘结剂进行铺贴,一行贴完,再贴另一行,缝隙要与小块锦砖缝隙相同,一般用目测或用金属片、分格条控制。
锦砖贴上后用木拍板和橡皮锤仔细拍实。
④揭纸调缝。
镶贴完后往护面牛皮纸上刷水润湿。
待纸面吸水泡开,慢慢将纸揭下。
揭纸后,立刻检查缝隙是否均匀,若有不匀,应在水泥浆尚未初凝前及时调整。
⑤嵌缝清面。
待粘结剂初凝后,用与陶瓷锦砖颜色一致的素水泥浆在其表面满刮一遍,嵌满缝隙,接着加些干水泥进一步抹严抹实,然后用棉纱擦洗干净,次日洒水养护,确保镶贴质量。
同时采取保护措施,防止污染和碰损。
感谢您的阅读!。
混凝土墙面铺贴陶瓷锦砖施工工艺及施工方法一、施工准备1.1施工前应对墙面进行检查,确保墙面平整、干燥且无明显破损。
1.2准备好所需的工具和材料,包括水平仪、石膏板尺、铺贴刀、瓷砖胶等。
1.3根据设计要求,确定瓷砖的规格和颜色,并测量墙面的尺寸,计算出所需瓷砖的数量。
二、瓷砖胶的配制2.1根据瓷砖胶的说明书,将胶粉和清水按照一定比例进行搅拌,直到胶粉完全溶解,并静置片刻。
2.2将配好的胶液充分搅拌均匀,避免出现颗粒状均匀。
三、墙面处理3.1清除墙面上的灰尘和杂物,确保墙面干净。
3.2如发现有裂缝或凹陷,应进行修补,并等待修补材料干燥。
四、涂刷瓷砖胶4.1用铺贴刀将瓷砖胶均匀地涂刷在墙面上,注意不能太厚或太薄。
刮胶的方向应垂直于墙面。
4.2可以根据需要在墙角或要求有水平面的部位用瓷砖胶刮成槽形。
五、铺贴瓷砖5.1用石膏板尺和水平仪调整墙面的水平度和垂直度,确保瓷砖铺贴后的整体效果。
5.2首先将瓷砖的背面涂上一层薄薄的瓷砖胶,然后将瓷砖放在预留好的位置上。
轻轻压实,确保瓷砖与墙面充分粘合。
5.3不同规格的瓷砖应按照设计要求交错铺贴,避免出现连续的接缝。
5.4铺贴瓷砖时,应用石膏板尺和水平仪进行定位和校直,确保整体效果的水平、垂直和平整。
六、焊缝处理6.1铺贴完所有瓷砖后,需要用瓷砖胶补充填充焊缝,确保整体效果的美观。
6.2将胶液填充到焊缝中,并用铺贴刀将多余的胶液刮除。
6.3焊缝填缝后,应及时用湿布擦拭焊缝,清理掉多余的胶液,保证焊缝的干净。
七、施工结束7.1所有瓷砖铺贴、焊缝填补和清理完毕后,需等待瓷砖胶充分干燥。
7.2检查整个墙面的效果,如有需要可以进行补修。
7.3清理施工现场,并保持施工区域整洁。
以上是混凝土墙面铺贴陶瓷锦砖的施工工艺及施工方法的详细介绍。
在实际施工中,需要根据具体情况进行调整和细化。
同时,施工人员应具备相关的专业知识和技能,确保施工质量和安全。
陶瓷类楼地面的施工工艺流程陶瓷类楼地面施工呀,那可有点小讲究呢。
一、施工前的准备。
施工之前呢,咱得把材料准备好。
陶瓷地砖或者陶瓷锦砖之类的,得挑质量好的。
可不能贪便宜买那种一踩就裂或者颜色特别丑的哦。
数量也要算准啦,多了浪费,少了又麻烦。
然后就是工具,像水平仪、橡皮锤、切割机这些,就像厨师做菜得有锅碗瓢盆一样,缺一不可。
还有场地的清理也很重要呢。
地面要是乱七八糟的,有杂物或者不平,那陶瓷砖可铺不好。
得把地面打扫得干干净净的,要是有坑洼,还得用水泥砂浆之类的把它填平咯。
这就像是给陶瓷砖铺床,床不平怎么行呢?二、弹线定位。
接下来就要弹线啦。
这弹线就像是给陶瓷砖画地图一样,告诉它们应该待在哪。
要根据房间的大小、形状来确定铺砖的方向和布局。
比如说,如果房间是长方形的,咱们可以选择顺着长边铺,这样看起来会比较大气。
而且弹线的时候要特别仔细,要是线弹歪了,那铺出来的砖就像歪歪扭扭的牙齿,可不好看啦。
三、铺结合层。
铺结合层的水泥砂浆就像给陶瓷砖和地面牵红线呢。
水泥砂浆的比例要合适,太稀了就像没力气的胶水,粘不住砖;太稠了又像硬邦邦的石头,铺起来不顺滑。
把水泥砂浆均匀地铺在地面上,厚度也要掌握好,大概2 - 3厘米就差不多啦。
就像给地面抹了一层合适厚度的面霜,既不能太厚让脸看起来臃肿,也不能太薄没效果。
四、铺贴陶瓷砖。
这时候就轮到主角陶瓷砖登场啦。
把陶瓷砖轻轻地放在结合层上,然后用橡皮锤轻轻敲一敲,让它和结合层亲密接触。
敲的时候要温柔一点,可别把砖敲碎了。
要是砖之间有缝隙,也别担心,这是正常的。
按照设计好的缝隙大小留好就可以了,一般小瓷砖留2 - 3毫米的缝,大瓷砖可以留5 - 8毫米的缝。
这就像人与人之间也需要保持一定的距离,太近了会挤,太远了又不和谐。
而且在铺贴的时候要注意图案的拼接。
如果是有图案的陶瓷砖,可不能贴得乱七八糟的,要按照设计好的图案来,这样贴出来才会像艺术品一样漂亮。
五、勾缝和清理。
瓷砖都铺好之后呢,就要勾缝啦。
SGBZ-0308陶瓷锦砖、陶瓷地砖地面施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地面工程施工质量验收规范》GB50209-20021、范围本工艺标准适用于工业与民用建筑的陶瓷锦砖、陶瓷地砖面层。
2、施工准备2.1、施工准备2.1.1作业条件2.1.1.1、墙上四周弹好+50cm水平线;2.1.1.2、地面防水层已经做完,室内墙面湿作业已经做完;2.1.1.3、穿楼地面的管洞已经堵严塞实;2.1.1.4、楼地面垫层已经做完;2.1.1.5、板块应预先用水浸湿,并码放好,铺时达到表面无明水。
2.1.1.6、复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。
2.2材料要求2.2.1水泥:32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥;2.2.2砂:粗砂或中砂,含泥量不大于3%,过8mm孔径的筛子;2.2.3面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。
色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽、厚不得超过±1mm,平整度用直尺检查。
2.3主要机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、匀石机、水平尺等。
3、操作工艺3.1工艺流程基层处理一一找标高、弹线一一铺找平层一一弹铺砖控制线一一铺砖一一勾缝、擦缝一一养护一一踢脚板安装3.2操作工艺3.2.1基层处理、定标高3.2.1.1、将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净;3.2.1.2、根据+50cm水平线和设计图纸找出板面标高。
3.2.2弹控制线3.2.2.1、先根据排砖图确定铺砌的缝隙宽度,一般为:缸砖10mm;卫生间、厨房通体砖3mm;房间、走廊通体砖2mm;3.2.2.2、根据排砖图及缝宽在地面上弹纵、横控制线。
铺贴石材地面砖根本工艺流程一、石材地面装饰构造室内地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用。
每块大小在300毫米×300毫米~500毫米×500毫米。
可使用薄板和1:2水泥砂浆掺107胶铺贴。
二、石材地面装饰根本工艺流程清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工三、施工要点1. 基层处理要干净,上下不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。
2. 铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。
铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净反面。
3. 石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护, 铺巾完后覆盖锯末养护。
四、考前须知1. 铺贴前将板材进展试拼,对花、对色、编号,以入铺设出的地面花色一致。
2. 石材必须浸水阴干。
以免影响其凝结硬化,发生空鼓、起壳等问题。
3. 铺贴完成后,7. 2~3天内不得上人。
铺贴陶瓷地面砖根本工艺流程一、铺贴彩色釉面砖类根本工艺流程处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护二、铺贴陶瓷锦砖〔马赛克〕类根本工艺流程:处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护三、铺贴陶瓷地砖的施工要点1. 混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。
之后,清净浮灰,砂浆、油渍,产散水刷少将地面。
2. 铺贴前应弹好线,在地面弹出与门道口成直角的基准线,弹线应从门口开场,以保证进口处为整砖,非整砖置于阴角或家具下面,弹线应弹出纵横定位控制线。
3. 铺贴陶瓷地面砖前,应先将陶瓷地面砖浸泡阴干。
4. 铺贴时,水泥砂浆应饱满地抹在陶瓷地面砖反面,铺贴后用橡皮棰敲实。
砖面层施工工艺标准一、基本规定(1)砖面层应采用陶瓷锦砖、缸砖、陶瓷地砖和水泥花砖,应在结合层上铺设。
(2)有防腐蚀要求的砖面层采用的耐酸瓷砖、浸渍沥青砖、缸砖的材质、铺设以及施工质量验收应符合现行国家标准《建筑防腐蚀工程施工及验收规范》GB50212的规定。
(3)在水泥砂浆结合层上铺贴缸砖、陶瓷地砖和水泥花砖面层时,应符合下列规定:1)在铺贴前,应对砖的规格尺寸、外观质量、色泽等进行预选,浸水湿润晾干待用。
2)勾缝和压缝应采用同品种、同强度等级、同颜色的水泥,并做养护和保护。
(4)在水泥砂浆结合层上铺设陶瓷锦砖面层时,砖底面应洁净,每联陶瓷锦砖之间、与结合层之间以及在墙角、镶边和靠墙处,应紧密结合。
在靠墙处不得采用砂浆填补。
(5)在沥青胶结料结合层上铺贴缸砖面层时,缸砖应干净,铺贴时应在摊铺热沥青胶结料上进行,并应在凝结前完成。
(6)采用胶粘剂在结合层上粘贴砖面层时,胶粘剂选用应符合现行国家标准《民用建筑室内环境污染控制规范》GB50325的规定。
(7)砖面层的允许偏差应符合国家标准《建筑地面工程施工质量验收规范》GB50209中表6.1.8的规定。
二、施工准备(一)技术准备(1)设计选定的砖应封样保存,水泥应做复试。
大面积铺设应编制施工方案。
(2)砖面层下的各层作法应已按设计要求施工并验收合格;(3)样板间或样板块已经得到认可。
(二)材料要求(1)水泥:宜采用硅酸盐水泥或普通硅酸盐水泥,其强度等级应在32.5级以上;不同品种、不同强度等级的水泥严禁混用。
(2)砂:应选用中砂或粗砂,含泥量不得大于3%。
(3)砖:均有出厂合格证及性能检测报告,抗压、抗折及规格品种均符合设计要求,外观颜色一致、表面平整,图案花纹正确,边角齐整,无翘曲、裂纹等缺陷。
(4)如采用沥青胶结料或胶粘剂,其技术指标应符合设计要求,有出厂合格证和进场复试报告,并通过试验确定其适用性和使用要求;(三)主要机具设备(1)根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
陶瓷锦砖地面操作工艺3.1 工艺流程:清理基层、弹线→ 刷水泥素浆→ 水泥砂浆找平层→ 水泥浆结合层→铺贴陶瓷锦砖→ 修理→ 刷水、揭纸→ 拨缝→ 灌缝→ 养护3.1.1 清理基层、弹线:将基层清理干净,表面发浆皮要铲掉、扫净。
将水平标高线弹在墙上。
3.1.2 刷水泥素浆:在清理好的地面上均匀洒水,然后用笤帚均匀洒刷水泥素浆(水灰比为0.5)。
刷的面积不得过大,须与下道工序铺砂浆找平层紧密配合,随刷水泥浆随铺水泥砂浆。
3.1.3 做水泥砂浆找平层:3.1.3.1 冲筋:以墙面+50cm水平标高线为准,测出面层标高,拉水平线做灰饼,灰饼上平为陶瓷锦砖下皮。
然后进行冲筋,在房间中间每隔1m冲筋一道。
有地漏的房间按设计要求的坡度找坡,冲筋应朝地漏方向呈放射状。
3.1.3.2 冲筋后,用1∶3干硬性水泥砂浆(干硬程度以手捏成团,落地开花为准),铺设厚度约为20~25mm,用大杠(顺标筋)将砂浆刮平,木抹子拍实,抹平整。
有地漏的房间要按设计要求的坡度做出泛水。
3.1.4 找方正、弹线:找平层抹好24h后或抗压强度达到l.2MPa后,在找平层上量测房间内长宽尺寸,在房间中心弹十字控制线,根据设计要求的图案结合陶瓷锦砖每联尺寸,计算出所铺贴的张数,不足整张的应甩到边角处,不能贴到明显部位。
3.1.5 做水泥浆结合层:在砂浆找平层上,浇水湿润后,抹一道2~2.5mm厚的水泥浆结合层(宜掺水泥重量20%的107胶),应随抹随贴,面积不要过大。
3.1.6 铺陶瓷锦砖:宜整间一次镶铺连续操作,如果房间大一次不能铺完,须将接槎切齐,余灰清理干净。
具体操作时应在水泥浆尚未初凝时开始铺陶瓷锦砖(背面应洁净),从里向外沿控制线进行,辅时先翻起一边的纸,露出锦砖以便对正控制线,对好后立即将陶瓷锦砖铺贴上(纸面朝上);紧跟着用手将纸面铺平,用拍板拍实(人站在木板上),使水泥浆渗入到锦砖的缝内,直至纸面上显露出砖缝水印时为止。
继续铺贴时不得踩在已铺好的锦砖上,应退着操作。
砖面层铺设施工1适用范围用于一般工业与民用建筑地面工程砖(陶瓷锦砖、缸砖、广场砖、陶瓷地砖和水泥花砖)面层的施工。
2施工准备2.1材料准备2.1.1水泥:配制水泥砂浆应采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其水泥强度等级不宜小于32.5,水泥到场应有出厂检验报告和合格证,并经抽样送检,鉴定合格后方可使用。
2.1.2砂:粗砂,中砂,含泥量不大于3%。
2.1.3面砖:应有出厂合格证明文件及检测报告,其颜色、规格、种类应符合设计要求,外观颜色一致基本无色差,无缺棱,掉角,无裂纹。
材料强度、平整度、外型尺寸等均符合现行国家标准相应产品的各项技术指标。
面砖的长、宽、厚允许偏差均不得超过±1mm,平整度用直尺检查空隙不得超过0.5mm。
2.2主要机具砂浆搅拌机,手提电动切割机,小型台式砂轮锯,磅秤,铁板,小水桶,扫帚,平锹,铁抹子,大杠,中杠,小杠,筛子,平推车,钢丝刷,喷壶,锤子,橡皮锤,凿子,方尺,水平尺,粉线包,盒尺,红铅笔,工具袋等。
2.3作业条件2.3.1墙面及墙裙做完。
2.3.2弹好墙身+50cm线。
2.3.3门窗框要固定好,已用1:3水泥砂浆塞缝,并事先粘贴好保护膜。
2.3.4面砖应按颜色预选分类,避免同一房间内色差过大。
有裂缝,掉角和表面上有缺陷的板块应予以剔出。
2.3.5将选配好的面砖清洗干净后,在使用前用清水浸泡二、三小时,取出晾干备用。
2.3.6有排水要求的地面、楼面(如卫生间、阳台、厨房)应做成1—2%的坡度,坡向排水处,地漏处应低于排水表面5mm,贴地砖前要求检查验收,且做24小时蓄水试验,确认不渗水才可贴面砖。
2.3.7地砖面层铺设前需预排。
大面积施工前应先放样并做好样板,确定施工工艺标准及操作要点,并向施工人员交好底,样板完成后必须经鉴定合格后方可按样板要求大面积施工。
3施工工艺3.1工艺流程检验原材质量—→找面层标高—→排砖—→弹线—→基层处理—→铺抹结合层砂浆—→拉铺砖控制线—→铺砖—→养护—→勾缝、擦缝—→清理、检查、验收3.2操作工艺3.2.1基层处理:将混凝土楼面上的砂浆污物等清理干净。
