暖气管道安装方法 暖气管道安装注意事项
- 格式:doc
- 大小:209.00 KB
- 文档页数:3

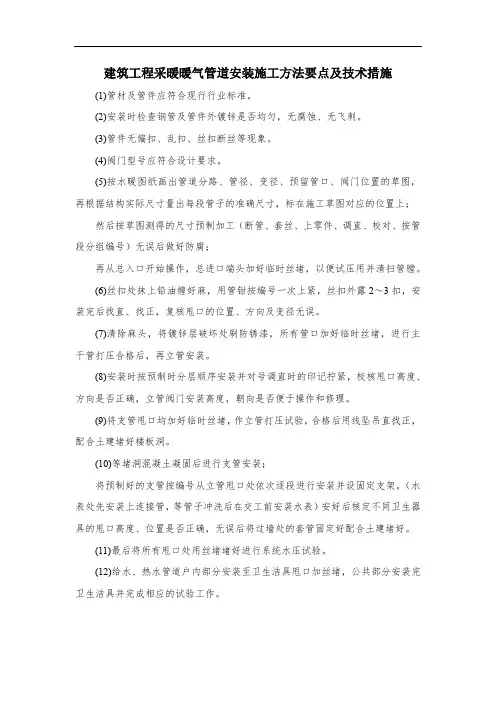

建筑工程采暖暖气管道安装施工方法要点及技术措施
(1)管材及管件应符合现行行业标准。
(2)安装时检查钢管及管件外镀锌是否均匀,无腐蚀、无飞刺。
(3)管件无偏扣、乱扣、丝扣断丝等现象。
(4)阀门型号应符合设计要求。
(5)按水暖图纸画出管道分路、管径、变径、预留管口、阀门位置的草图,再根据结构实际尺寸量出每段管子的准确尺寸,标在施工草图对应的位置上;
然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对、按管段分组编号)无误后做好防腐;
再从总入口开始操作,总进口端头加好临时丝堵,以便试压用并清扫管膛。
(6)丝扣处抹上铅油缠好麻,用管钳按编号一次上紧,丝扣外露2~3扣,安装完后找直、找正,复核甩口的位置、方向及变径无误。
(7)清除麻头,将镀锌层破坏处刷防锈漆,所有管口加好临时丝堵,进行主干管打压合格后,再立管安装。
(8)安装时按预制时分层顺序安装并对号调直时的印记拧紧,校核甩口高度、方向是否正确,立管阀门安装高度,朝向是否便于操作和修理。
(9)将支管甩口均加好临时丝堵,作立管打压试验,合格后用线坠吊直找正,配合土建堵好楼板洞。
(10)等堵洞混凝土凝固后进行支管安装;
将预制好的支管按编号从立管甩口处依次逐段进行安装并设固定支架,(水表处先安装上连接管,等管子冲洗后在交工前安装水表)安好后核定不同卫生器具的甩口高度、位置是否正确,无误后将过墙处的套管固定好配合土建堵好。
(11)最后将所有甩口处用丝堵堵好进行系统水压试验。
(12)给水、热水管道户内部分安装至卫生洁具甩口加丝堵,公共部分安装完卫生洁具并完成相应的试验工作。
第一章工程概况第二章施工方案一、施工注意事项1、场地内人员活动频繁,为防止造成人身伤害,需要放置安全警示牌等以示提醒,同时采取一定的遮挡措施,以免管件机具等倾斜、掉落砸伤楼内办公人员。
2、管件、机具等要轻拿轻放,以免出现损坏偏差。
3、施工过程中的管件、机具要轻拿轻放,必要时需要在墙壁、地面上铺设遮挡物,以防止管件、机具等放置、移动过程中对墙壁造成破坏。
二、施工工序机械套丝或管道预制→安装准备→卡架安装→管道及阀门安装(先干管,再立管,后支管)→散热器安装→水压试验→系统冲洗→系统调试→后期恢复(墙面、地面瓷砖装修恢复、室内设施复位)→竣工清理。
三、管道安装(1)安装准备认真熟悉改造要点,按改造图纸画出管路的位置、管径、预留口、坡向、阀门及支架位置,包括干管起点、末端和拐弯、节点、预留口、坐标位置等。
钢管在安装前应进行严格的管内除锈,清除杂质。
(2)卡架安装本工程部分干管采用挂式安装方法,按改造要求和规定间距安装,挂线作为卡架安装的基准线。
吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。
安装托架上的管道时,先把管就位在托架上,把第一节管装好U形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。
(3)管道根据主要机具需用量计划和进场时间,做好机具设备的购置、安装和调试工作,保证施工正常使用。
材料设备进场后,首先由材料员进行数量检验,然后由技术质量人员进行技术性能确认,填写材料设备进场检验记录。
①干管安装干管的各部件和管段已加工制作完毕,并已适当的组装在一起,按改造要求进行就位安装,干管安装完毕后进行阶段性的管道压力试验,试验压力0-1.6MPa,然后进行该管段的防腐和保温工作。
②立管安装核对各层孔洞位置是否垂直,吊线、剔眼、栽卡子。
将预制好的管道按编号顺序运到安装地点。
安装阀门前先卸下阀门盖,有钢套管的先穿到管上,按编号从第一节开始安装。
检查立管的每个留口标高、方向、半圆弯等是否准确、平正。
第1篇一、施工准备1. 材料准备:根据设计要求,选用合适的管材、管件、阀门、保温材料等,确保材料质量符合国家标准。
2. 工具准备:准备砂轮锯、套丝机、台钻、电焊机、煨弯器、压力案、管钳、手锤、手锯、活扳子、钢卷尺、水平尺、线坠、粉笔、小线等施工工具。
3. 人员准备:组织具有相关经验和技能的施工队伍,进行施工前的技术交底和安全教育。
二、施工工艺1. 工程测量:按照设计图纸进行管线定位,确保管线平面位置和高程符合要求。
2. 土建工程及地下穿越工程:根据工程地质条件,进行土方开挖、基坑支护、管道穿越等施工。
3. 管道安装与焊接:(1)在管道中心线和支架高程测量复核无误后,进行管道安装。
(2)根据设计要求,选用合适的焊接方法,如手工电弧焊、气体保护焊等。
(3)在焊接前,编写焊接工艺方案,包括管材、板材、焊接材料、焊接方法、坡口形式、焊接结构形式、焊接接头组对要求、焊接电流选择、焊接质量保证措施、检验方法及合格标准等。
(4)焊接过程中,严格控制焊接质量,确保焊接接头强度和密封性。
4. 保温施工:根据设计要求,选用合适的保温材料,对管道进行保温处理,提高供热系统的热效率。
5. 阀门安装:按照设计要求,安装各类阀门,确保阀门启闭灵活、严密。
6. 系统试压:完成管道安装和保温后,进行系统试压,确保系统无泄漏、无异常。
三、质量控制1. 材料质量控制:严格按照国家标准选购管材、管件、阀门、保温材料等,确保材料质量符合要求。
2. 施工过程质量控制:严格按照施工规范和工艺要求进行施工,确保施工质量。
3. 焊接质量控制:严格执行焊接工艺方案,确保焊接质量。
4. 保温质量控制:严格按照保温要求进行施工,确保保温效果。
5. 系统试压质量控制:严格按照试压规范进行试压,确保系统无泄漏、无异常。
四、安全措施1. 施工人员应佩戴安全帽、手套、眼镜等个人防护用品。
2. 高处作业时应系好安全带,防止坠落。
3. 焊接作业时应采取防火、防爆措施,防止火灾事故发生。
工程暖气管道安装方法规范1. 前言暖气管道是建筑物中传热、传导热能的重要部分,直接关系到室内温度和舒适度的提供。
为保证工程质量和安全性,必须按照规范进行安装。
本文将介绍一些工程暖气管道安装的方法规范,以确保管道系统的正常运行和长期稳定性。
2. 设计原则2.1 选择合适的材料:暖气管道应选用符合国家及行业标准的材料,如橡胶、塑料、铸铁、钢质等。
2.2 保证正常供热:设计时应根据使用环境、地理气候等因素合理安排管道布置,保证供热系统各分支均能正常供热。
2.3 防止漏水:在设计和施工中应充分考虑防水措施,使用高质量的管件和密封材料,避免漏水现象发生。
2.4 耐久性和可维护性:管道及其附件应具有足够的耐久性和可维护性,以保证系统长期稳定运行,方便维修和更换。
3. 安装步骤3.1 施工前准备:施工前需编制详细的施工方案和图纸,按照设计要求选购必要的材料和工具,并组织施工人员进行施工前的培训。
3.2 管道敷设:按照设计图纸的要求,在地面或墙壁上进行管道敷设,要确保管道的平整、稳固和固定。
3.3 管道连接:管道连接采用焊接、承插和卡箍连接等方法,连接处应严密、牢固且无渗漏。
3.4 防腐处理:钢质管道应进行防腐处理,以延长使用寿命并防止腐蚀。
3.5 系统冲洗:安装完成后,对整个管道系统进行冲洗,确保系统内无杂质和防腐剂残留。
3.6 终端设备安装:根据需要安装各种暖气终端设备,如散热器、暖风机等,并确保其与管道连接紧密可靠。
3.7 系统试运行:在施工结束后进行系统试运行,检查各部分功能是否正常,并对可能存在的问题进行调整和修复。
4. 安全措施4.1 施工过程中,应加强安全教育和培训,保证施工人员具备一定的技能和安全意识。
4.2 施工现场应设置明显的安全警示标志,设立必要的安全防护措施。
4.3 使用电焊设备时,应遵守操作规程,防止火灾和电击事故发生。
4.4 完成施工后,应进行系统检验和验收,并及时修复存在的安全隐患。
施管表5施管表5施管表5 工程名称节能大厦分部工程给水排水与采暖工程分项工程名称室内采暖管道安装施工单位中天宝业集团交底内容:四、操作工艺(一)安装准备1、认真熟悉图纸,配合土建施工进度,预留槽洞及安装预埋件。
2、按设计图纸画出管路的位置、管径、变径、预留口、坡向、卡架位置等施工草图,包括干管起点、末端和拐弯、节点、预留日、坐标位置等。
绘制草图时注意:(1)公称直径≤32mm的管道宜采用螺纹连接,公称直径>32mm的宜采用焊接。
(2)多种管道交叉时的避让原则:冷水让热水,小管让大管等。
(二)干管安装1、干管安装按管道定位、画线(或挂线)、支架安装、管子上架、接口连接、立管短管开孔焊接、水压试验、防腐保温等施工顺序进行。
按施工草图,进行管段的加工预制,包括断管、套丝、上零件、调直、核对尺寸,按环路分组编号,码放整齐。
2、安装卡架,按设计要求或规定间距安装,将在墙上画出的管道定位坡度线按照管中心与墙、柱的距离水平外移,挂线作为卡架安装的基准线。
吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。
安装托架上的管道时,先把管就位在托架上,把第一节管装好U形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。
3、干管安装应从进户或分支路点开始,装管前要检查管腔并通过拉扫(钢丝缠布)清理干净。
在丝头处涂好铅油缠好麻,一人在末端扶平管道,用管钳咬住前节管件,用另一把管钳转动管至松紧适度,对准调直时的标记,要求丝扣外露2~3扣,并清掉麻头依此方法装完为止(管道穿过伸缩缝或过沟处,必须先穿好钢套管)。
4、制作羊角弯时,应煨两个75°左右的弯头,在连接处锯出坡日,主管锯成鸭嘴形,拼好后即应点焊、找平、找正、找直后,再进行施焊。
羊角弯接合部位的日径必须与主管口径相等,其弯曲半径应为管径的2.5倍左右。
干管过墙安装分路作法见图6-1。
5、干管:交底单位接收单位交底人接收人施管表5 工程名称节能大厦分部工程给水排水与采暖工程分项工程名称室内采暖管道安装施工单位中天宝业集团交底内容:个,支撑托盘应焊在管壁上,其位置应在立管卡子上部20mm处,托盘直径不大于保温层厚度。
室内供暖管道安装操作规程1)干管安装a.干管若为吊卡形式时,在未安装管子前,必须先把地沟或顶棚内吊卡按坡向顺序依次穿在型钢上,安装管路时先把吊卡按卡距套在管子上,把吊卡子抬起将吊卡长度按坡度调整好,再穿上螺栓带紧螺母,将管安装好。
b.托架上安管时,把管先架在托架上,上管前先把第一节管带上U型卡,然后安装第二节管,各节管照此进行。
c.采暖管道安装应从进户处或分支点开始,安装前要检查管内有无杂物。
在丝头处抹上铅油缠好麻线(或石棉绳),一人在末端找平管子,一人在接口处把第一节管相对固定,对准丝口,依丝扣自然锥度,慢慢转动入口,到用手转不动时,再用管钳子咬住管件,用另一管钳子上管,松紧度适宜,外露2~3扣为止。
清净麻头。
依此法全部安完。
管道遇伸缩缝处必先穿上套管。
d.地沟内、顶棚里、楼板下的水平干管多为焊接。
安装程序与丝接相同,从第一节管开始,把管扶正找平,使甩口方向一致,对准管口,用眼穿直后即可用气焊点住(或电焊)φ50mm以下的点焊3点,φ70mm及以上才点焊4点,然后施焊。
e.遇有方型伸缩器,应在安装前按规定做好预拉伸,用钢管支撑,用点焊固定,按位置把伸缩器摆好,中心加支吊托卡,安管道坡向用水平尺逐点找好坡度,再把两边接口对正、找直、点住、焊死。
待管道调整完,固定卡焊牢后,方可把伸缩器的支撑管去掉。
f.按设计图纸或标准图中的规定位置、标高,安装阀门、集气罐等。
g.管道安装完,首先检查坐标、标高、甩口位置、变径等是否正确,再用肉眼将管穿直吊正。
用水平尺校对、复合调整坡度,合格后再把吊卡、U型卡等找正,将螺栓调至松紧适度、平整一致。
最后把固定卡外的止动板焊牢。
严禁支、吊架上弯管处有焊口。
h.要装好楼板上钢套管,摆正后使套管上端高出地面面层20mm,下端与顶棚抹灰面相平。
水平穿墙套管与墙的抹灰面相平。
然后按程序填堵洞口。
i.凡须隐蔽的干管,均须单体进行水压试验,办理隐检和分项验收手续。
尽快将水泄净。
2)立管安装a.首先检查和复核各层预留孔洞是否在垂直线上。
暖气立管安装规范暖气立管安装规范是保障暖气系统正常运行和使用安全的重要标准。
下面是关于暖气立管安装规范的一些要点。
1. 管道选材:暖气立管一般采用无缝钢管、镀锌钢管或者铜管等材料。
选材时应考虑管道耐压试验、防腐蚀性和安全性等因素。
2. 管道安装:暖气立管应按照建筑设计图纸的要求进行布置和安装。
立管应尽量选择直立的位置,避免出现弯曲或者斜放的情况。
在安装过程中应留有足够的伸缩接头,以便应对管道热胀冷缩的问题。
3. 管道链接:管道连接一般采用螺纹连接或者焊接连接。
螺纹连接应密封严密,焊接连接应牢固可靠,确保不出现漏水或者松动的问题。
4. 管道支撑:暖气立管应具备良好的支撑结构,避免管道产生松动、倾斜或者摇晃的情况。
支撑结构应选用合适的材料,并且按照规范进行安装。
5. 管道保护:管道应避免接触水泥、石灰等腐蚀性物质。
如有需要,可以进行保护涂层或者包覆保护,以防止管道受到腐蚀。
6. 安全阀安装:在立管中应安装安全阀,以防止因管道高压而造成安全事故。
安全阀应选用合适的规格,并且进行定期检测和维护。
7. 检测和验收:暖气立管安装完成后,应进行相关的检测和验收工作。
检测内容包括管道连接是否严密、管道是否存在漏水、立管是否有倾斜或者松动等情况。
验收合格后,才能正常使用。
8. 管道维护:安装完毕的暖气立管应进行定期的维护和保养。
包括管道清洗、检查保温层的完整性、排除管道堵塞等工作。
维护和保养工作的目的是延长管道的使用寿命和保证系统的正常运行。
总之,暖气立管安装规范是确保暖气系统正常使用的重要基础。
严格遵守安装规范,不仅可以保护暖气系统的安全性,还可以提高系统的工作效率和可靠性。
在安装和使用过程中,要格外注意安全措施,避免出现意外事故。

室外暖气管道施工随着气候变温,越来越多的家庭开始考虑安装室外暖气管道,以扩大暖气系统的覆盖面积,提高暖气效率。
本文将介绍室外暖气管道施工的方案、注意事项以及常见问题的解决办法。
方案设计在室外安装暖气管道需要考虑以下因素:•管道埋深:管道应埋在地下足够深度,一般建议50-70厘米,以免冬季传热不足。
•管材选择:传统的铸铁管道在使用寿命上具有优势,但不适合室外施工,因为容易生锈、易损坏。
选择PE管道或PVC-U管道可以有效避免这些问题,而且价格相对便宜。
•管道布局:根据房屋的布局和气候状况,合理设计管道路径和长度,以保证暖气系统的平衡性和效率。
•集热器选择:太阳能集热器可以有效降低室外管道的能耗,是室外暖气系统的重要组成部分,选择适合的太阳能集热器可以提高能效,减少能耗。
施工流程1.确定管道路径和位置。
根据方案设计,确定管道的起始点和结束点,以及路径和深度。
2.进行地面清理和挖掘。
对管道走向上的地面进行清理和挖掘。
3.安装支架和固定器。
根据管径、深度和地质条件,选择合适的支架和固定器,将管道固定于地下。
4.进行管道连接和测试。
使用热融接和电熔连接工艺,将管道连接起来,并进行漏水测试。
5.安装集热器和连接系统。
根据方案要求,安装太阳能集热器和连接系统,检查管道是否漏水。
6.进行绝缘和覆土。
使用特制的绝缘材料和保护管,对暖气管道进行绝缘和覆土。
7.进行压力测试和质量验收。
对管道系统进行压力测试和质量验收,确保施工质量符合要求。
施工注意事项1.安全第一。
在施工过程中,一定要注意安全,穿戴防护装备,避免火源和明火。
2.考虑保温。
在室外施工中,管道很容易受到温度变化和地下水温度的影响,因此,在施工过程中一定要注意保温和防腐处理,以免管道生锈和损坏。
3.确定埋设深度。
在进行管道埋设前,一定要确认埋设深度是否符合要求,以免在冬季暖气供应不足现象。
4.安装合适的太阳能集热器。
太阳能集热器是室外暖气管道系统的重要部分,安装和选择合适的太阳能集热器可以提高系统的效率和功能。

室外暖气管道安装标准室外暖气管道的安装是一个非常重要的环节,它直接关系到整个供暖系统的正常运行和使用效果。
因此,在进行室外暖气管道的安装时,需要严格按照相关标准和规范进行操作,以确保管道的安全性和稳定性。
下面,我们将详细介绍室外暖气管道的安装标准。
首先,室外暖气管道的选材非常重要。
在选择管道材料时,应优先考虑耐腐蚀、耐高温、抗压性强的材质,例如不锈钢、镀锌铁管等。
这样可以有效地延长管道的使用寿命,并且减少因为管道老化而导致的安全隐患。
其次,需要合理设计管道的走向和布局。
在进行管道布置时,应尽量避免管道的弯曲和过长的水平段,以减少管道的阻力,保证供暖系统的正常运行。
同时,还需要考虑管道的排水和排气问题,确保管道内部不会出现积水和气泡,影响供暖效果。
再者,室外暖气管道的固定安装也是至关重要的一环。
在进行管道的固定时,应该选择专业的固定支架,并严格按照相关标准进行安装,确保管道的稳固性和牢固性。
这样可以有效地减少管道因为外力作用而产生的位移和振动,保证供暖系统的安全运行。
另外,室外暖气管道的绝缘和保温也是不可忽视的一环。
在进行管道绝缘和保温时,应选择符合国家标准的绝缘材料,并严格按照相关规范进行施工。
这样可以有效地减少管道热量的散失,提高供暖系统的效率,并且避免因为管道温度过高而产生的安全隐患。
最后,室外暖气管道的安装需要进行严格的验收和测试。
在管道安装完成后,应该进行全面的验收和测试工作,确保管道的质量和安全性达到标准要求。
只有通过了严格的验收和测试,才能保证供暖系统的正常运行和使用效果。
总的来说,室外暖气管道的安装标准是非常重要的,它直接关系到供暖系统的安全性和稳定性。
在进行管道安装时,需要严格按照相关标准和规范进行操作,确保管道的选材、布局、固定、绝缘和保温等方面都符合要求。
只有这样,才能保证供暖系统的正常运行和使用效果。
暖气管道安装方法
嘿,暖气管道安装那可是个技术活!先说说步骤哈,得先规划好管道走向,这就像给房子设计一条温暖的“血管”,可不能马虎!然后进行管道铺设,把管子整整齐齐地放好。
接着连接各个部件,这得拧紧喽,不然漏水可就麻烦啦!注意事项也不少呢!安装位置得选好,总不能挡着道吧?管道质量得过硬,这要是三天两头坏,那不得烦死?安全方面,安装的时候可得小心,别磕着碰着,万一受伤了咋办?稳定性也重要啊,要是管道晃来晃去,能放心吗?
这暖气管道安装的应用场景可多啦!不管是新房装修还是老房改造,都能让你在冬天暖呼呼的。
优势也很明显呀,能让家里迅速升温,告别寒冷。
就像给房子穿上了一件厚厚的棉袄,多暖和!
比如说我朋友家安装了暖气管道,以前冬天冻得直哆嗦,现在呢,一进屋就暖洋洋的,舒服极了!这效果,杠杠的!
暖气管道安装真的超棒!能让我们在冬天享受温暖,何乐而不为呢?。
安暖气管道正确安装方法安暖气管道是指室内的供暖系统中,负责向房间输送热水或蒸汽的管道。
安装好的暖气管道可以确保供暖系统的正常运行,使室内保持温暖舒适。
下面将介绍安暖气管道的正确安装方法。
一、确定供暖方式在安装暖气管道之前,首先需要确定供暖方式,包括热水供暖和蒸汽供暖两种。
热水供暖方式下,需要安装循环泵、水箱等设备;蒸汽供暖方式下,需要安装蒸汽锅炉和蒸汽管道。
根据具体情况选择相应的供暖方式。
二、测量房间尺寸并设计布管图测量房间的尺寸,包括长、宽、高等,然后根据房间尺寸设计布管图。
布管图是将房间划分成若干个供暖区域,并标明每个供暖区域的管道位置和长度。
合理的布管图可以确保每个房间的供暖效果均匀。
三、选择合适的管材根据供暖方式和布管图,选择合适的管材。
常见的暖气管道材质有铜管、钢管和塑料管。
铜管表面光滑,抗腐蚀性好,耐高温,但价格较贵;钢管价格相对较低,但易生锈;塑料管具有成本低、导热性能好等优点,但需要注意选择质量好的材料。
选择合适的管材可以确保管道的耐用性和使用寿命。
四、安装暖气片或散热器安装好暖气管道之后,需要安装暖气片或散热器。
暖气片或散热器的选择应根据房间的面积和采暖需求来确定。
高质量的暖气片或散热器能够提高供暖效果,减少故障率。
在安装过程中,需注意将暖气片或散热器与管道连接牢固,确保不会出现漏水等问题。
五、正确安装管道在安装管道之前,应先进行施工准备工作。
首先,要对房间的地面、墙面进行清理,确保表面平整、无杂质。
其次,需要根据布管图和设计要求确定每个管道的位置和长度。
在安装过程中,要注意以下几点:1.管道的安装应保持水平、垂直或按照斜坡要求安装,以便于排水。
2.管道的安装应与墙壁保持适当的距离,以便于维修和安全检查。
3.管道的安装应牢固,避免出现松动、漏水等问题。
管道连接处可以使用铜活接头、扣压接头等方式固定。
4.管道安装完成后,应进行检测。
对于热水供暖系统,可通过加水试验或压水试验来检测管道是否有渗漏;对于蒸汽供暖系统,可通过蒸汽试验来检测管道是否有漏气。
1 安装前的准备工作在室内暖气管道安装前,要做好准备工作,首先就是要对图纸进行熟悉,按照土建施工进度所预留的槽洞和安装预埋件进行安装,同时还要按照设计图纸和规范进行放样,并绘制详细的安装图,将暖气管道的坐标、坐高、坡向、坡度以及管径等位置进行确定,还要在现场开展校对、调整的工作。
在调整后对放样详图进行断管、除锈、防腐等工作,并对管件进行加工、预组装和调直工作,同时还要将地沟内的污物清理干净。
另外要做好伸缩补偿器的加工工作,按照设计的要求将管道的支架、吊架和卡架进行安装,要对散热器的组对工作进行完善,并开展防腐和试压的工作,按照图纸的设计将散热器安装到各个房间的托钩上。
将管件的支架、吊架以及托架等安装工作完成后,要填写相应的检查单。
1.1 供暖管道安装的顺序对于室内暖气管理安装来说,一般是先安装室外干管,然后安装室内干管、立管以及支管,而地沟内的托架、吊架和支架要在沟盖板安装前进行安装,同时要对其进行检查。
对于楼板下和顶层的干管安装来说,要在结构封顶后进入安装层的一层以上之后才能进行安装。
立管的安装必须要对地面标高进行确定后才能安装,而支管必须要在墙面抹灰后再进行安装。
1.2 管道的支托钢管管道的支架要将距离进行有效的控制,一般来说当立管卡层的高度小于5m 时在每层设置一个,当层高大于5m 时,要保证每层不小于两个。
管卡的安装高度一般是距离地面1.5-1.8m 左右,如果要安装两个以上,可以均匀安装。
要保证立管卡埋的深度大于100mm,而供暖和热水供应冷热水的支管在拐弯处经常会由于各种因素的影响出现变形,因此,散热器支管的支托卡架长度要大于1.5m,住宅内的暖卫以及冷热水的支管管径要小于25mm,而管中心与墙面的距离不能超过60mm。
2 管道伸缩器的安装在管道伸缩器安装中一般分为三种,首先是自然补偿,主要是利用管道中弯曲的部件对管道的变形进行吸收,在利用管道弯曲部件不能吸收变形时,则需要在直管段上每隔一段距离后进行伸缩器的安装,从而补偿管道伸缩的变形;其次是方形伸缩补偿器,这种补偿器是同等管道加工而成的一种补偿器,其加工方法通常会选择煨弯制作的方法,一般来说对于尺寸小的方形伸缩补偿器可以使用一根管道煨制,而尺寸大的方形伸缩补偿器可以使用2-3 根管道煨制,然后再进行焊接。
采暖管道安装施工工艺及施工方法一、引言采暖管道是室内供暖系统中不可或缺的组成部分,其质量和安装工艺直接影响供暖效果和使用安全。
本文将介绍采暖管道安装施工的工艺以及常见的施工方法。
二、采暖管道安装施工工艺采暖管道安装施工工艺主要包括以下几个方面:1. 设计方案准备在进行采暖管道安装前,需要根据室内供暖需求进行设计方案的准备工作。
设计方案应包括采暖系统的选型、管网布局、管径计算等内容。
2. 管道材料准备根据设计方案的要求,选择适合的采暖管道材料,包括铸铁管、钢管、塑料管等。
同时,还需要准备好管件、阀门、接头等辅助材料。
3. 工地准备在开始施工前,需要对施工场地进行准备工作。
包括清理场地、铺设防护地板、确保施工区域的通风良好等。
4. 管道安装根据设计方案的要求,进行管道的布置和安装。
包括确定管道的走向、铺设管道、管道固定和焊接等。
5. 管道保温管道安装完成后,需要对管道进行保温处理,防止热量损失。
常用的保温材料有聚氨酯泡沫、玻璃纤维棉等,可根据实际情况选择合适的保温材料。
6. 系统试压和泄漏检测管道安装完成后,需要进行系统试压和泄漏检测,确保管道连接处密封可靠,防止漏气漏水现象。
7. 系统调试和投入使用在管道安装和检测合格后,进行系统调试和投入使用。
包括对采暖系统进行冷热水循环、水流调节和温度调节等工作。
三、施工方法1. 上下铺设法采用上下铺设法进行管道安装时,一般将主管道放在底部,分支管道放在上部,这样可以更好地保证热力传输效果。
在铺设时,要保持管道的直线,避免安装过程中出现弯曲或变形。
2. 穿墙法采用穿墙法进行管道安装时,可以通过技术手段将管道穿越墙壁进行连接,避免对墙体结构造成破坏。
在穿墙前,需要对墙体进行测量和评估,确保穿墙的位置准确,同时要进行防水处理,避免漏水问题。
3. 防震处理在管道安装过程中,需要进行防震处理,以保证管道在地震等情况下的稳定性。
常用的防震措施有采用防震支架、增加固定件以及加装补偿器等。
地埋暖气管道施工方案地埋暖气管道施工方案是一种高效、节能的供暖系统安装方法。
通过将暖气管道埋设于地下,不仅可以提供舒适的室内温度,还可以减少能源消耗和室内空间占用。
本文将详细介绍地埋暖气管道施工方案的步骤和注意事项。
一、施工前准备在进行地埋暖气管道施工之前,需要进行一系列的准备工作。
首先,确定整个供暖系统的设计方案,包括暖气管道的布局和尺寸。
其次,测量施工区域的地面平整度和地下管道的深度。
最后,准备好所需的材料和工具,如暖气管道、保温材料、接头和控制器等。
二、地埋暖气管道的施工步骤1. 确定管道布局根据供暖系统的需求和施工区域的特点,确定暖气管道的布局。
合理的布局可以确保热量均匀传播,并且便于管道安装和维修。
2. 开挖沟槽根据管道布局,利用挖掘机或手动挖掘工具开挖符合深度要求的沟槽。
沟槽的宽度和深度应根据管道的尺寸和保温材料的厚度确定。
3. 敷设保温材料在沟槽的底部和侧壁上铺设保温材料,以减少热量损失。
常用的保温材料包括聚苯乙烯泡沫板或玻璃棉。
4. 安装暖气管道将暖气管道放入沟槽中,并确保管道的连接紧密。
采用预制暖气管道可以节省安装时间和劳动力成本。
5. 进行系统连接根据供暖系统的设计方案,连接暖气管道与锅炉或热水器,并确保连接紧密,防止漏水或热量损失。
6. 进行压力测试在完成管道安装后,进行压力测试以确保系统的密封性和安全性。
通过增加水压并观察是否有泄漏现象,可以及时发现并解决问题。
7. 完成管道保护在管道安装完成后,将沟槽进行填埋,并对暖气管道进行保护,以防止外力破坏或侵蚀。
三、地埋暖气管道施工的注意事项1. 施工过程中需要保证工人的安全,严禁在无足够通风条件下进行施工作业,以免造成中毒和其他安全事故。
2. 在保温材料的选择上,应根据环保要求和施工区域的特点进行合理选择。
同时,要确保保温材料的质量符合国家标准。
3. 在安装暖气管道时,要注意管道的连接紧密性,以防止漏水和热量损失。
采用专业的管道连接工具和方法,确保连接牢固可靠。
暖气管道安装施工方案和技术措施1. 引言本文档旨在提供一份暖气管道安装施工方案和技术措施,以确保暖气系统的正常运行和安全性。
该方案适用于住宅和商业建筑的暖气系统安装。
2. 施工前准备工作在进行暖气管道安装之前,需要完成以下准备工作:- 根据建筑平面图设计出暖气系统的管道布局。
- 确定所需的材料和设备,并进行采购。
- 在施工区域内清除障碍物,确保施工的顺利进行。
3. 管道安装步骤以下是暖气管道的安装步骤:1. 安装锅炉:根据制造商的指示,将锅炉正确安装并连接到管道系统。
2. 安装主干管道:根据设计图纸,在地面或墙壁上安装主干管道,并将其与锅炉连接。
3. 安装分支管道:从主干管道引出分支管道,并连接到各个供暖设备。
4. 安装辅助设备:根据需要,安装辅助设备,如泵、阀门和控制装置。
5. 进行连接和固定:使用适当的连接件将管道连接起来,并进行固定,以确保系统的稳定性和安全性。
6. 进行压力测试:在安装完成后,进行压力测试以确保管道系统没有泄漏。
4. 技术措施以下是一些技术措施,可以提高暖气管道的效率和安全性:- 使用合适的绝缘材料:在管道表面使用合适的绝缘材料,减少能量损失和热量散失。
- 安装温控装置:根据需求安装温控装置,可以有效控制供暖温度,节约能源。
- 定期维护保养:定期检查和清洁管道系统,确保其正常运行,并及时修复任何故障。
5. 安全注意事项在进行暖气管道安装时,应注意以下安全事项:- 确保工作区域通风良好,避免一氧化碳中毒。
- 确保工作人员佩戴个人防护装备,如手套和护目镜。
- 在进行焊接和切割工作时,采取适当的防火措施,避免火灾事故。
6. 总结通过执行本文档中的安装方案和技术措施,可以确保暖气管道的安全性和可靠性,并提供舒适的供暖环境。
在施工过程中,请确保严格遵守相关安全标准和法规。
暖气管道安装工程指导说明手册本手册旨在提供暖气管道安装工程的指导说明,帮助工程师和相关人员进行暖气管道的正确安装。
请按照以下步骤进行操作。
1. 准备工作a. 评估场地:确保场地符合安装要求,包括空间、支撑力、连接设备等。
b. 测量和设计:对场地进行测量,并根据测量结果设计合适的安装方案。
2. 材料准备a. 管道选择:选择合适的管道材料,如PVC、铜管或PPR等,考虑到耐久性和成本效益。
b. 配件准备:准备所需的配件,如弯头、三通、控制阀等。
3. 安装流程a. 布线:按照设计方案,在地面或墙壁上铺设管道布线。
b. 固定管道:使用合适的管道支架将管道牢固固定在所需位置上。
c. 连接管道:使用合适的连接件连接管道,确保连接紧密且不会泄漏。
d. 安装阀门:根据需要安装控制阀门,以便后续调节和控制暖气系统。
e. 测试:安装完毕后,进行系统测试,确保暖气管道正常工作且无渗漏现象。
4. 安全注意事项a. 个人保护:进行安装工作时,佩戴适当的个人防护装备,如手套、护目镜等。
b. 气体泄漏:在安装过程中,注意气体泄漏的风险,确保通风良好。
c. 电气安全:在与电气设备接触时,确保断开电源并遵循正确的操作程序。
5. 维护与保养a. 清洁管道:定期清洁暖气管道,以避免积灰和堵塞。
b. 检查阀门:每季度检查阀门的工作状况,确保其正常开关。
本手册提供的是暖气管道安装工程的基本指导说明,具体操作细节还需要根据实际情况进行调整。
我们希望这份手册能帮助您顺利完成安装工作并确保暖气系统的正常运行。
请记住,安全第一。
在进行任何工程操作之前,请确保已充分了解操作指南并采取适当的安全措施。
祝您工作顺利!。
暖气片管道工程施工规范一、施工准备1.1 设计文件:施工前应仔细阅读设计图纸和施工说明,了解设计要求和技术规格,确保施工质量符合设计规定。
1.2 材料准备:根据设计要求,准备相应的管材、管件、阀门、散热器等材料,并应符合国家有关标准和质量要求。
1.3 施工工具:准备齐全施工所需的各种工具,如切割机、焊接机、螺纹连接工具、打压泵等。
1.4 施工人员:施工前应对施工人员进行技术培训和安全教育,确保施工人员熟悉施工工艺和操作规程。
二、管道安装2.1 管道布置:根据设计图纸和施工说明,合理布置管道,确保管道走向短捷、合理,避免交叉和冲突。
2.2 管道切割:采用切割机或剪刀进行管道切割,切割面应平整、光滑,无毛刺。
2.3 管道焊接:管道焊接应由专业人员进行,采用焊接机进行焊接,焊接应牢固、饱满,不得有焊缝、虚焊、假焊等现象。
2.4 管道连接:采用螺纹连接时,应确保连接紧密、密封,不得有漏气、漏水现象。
2.5 管道固定:管道应固定牢固,不得有松动、振动现象,固定间距应符合设计要求。
三、散热器安装3.1 散热器选型:根据设计要求和房间面积,选择合适的散热器型号和数量。
3.2 散热器安装位置:散热器应安装在房间采光较好、通风顺畅的位置,避免安装在潮湿、阴暗的地方。
3.3 散热器安装高度:散热器安装高度应符合设计要求,一般为地面以上500mm左右。
3.4 散热器固定:散热器应固定牢固,不得有松动、振动现象,固定间距应符合设计要求。
四、系统试验4.1 压力试验:系统安装完成后,应进行压力试验,试验压力应符合设计要求,试验时间不得少于1小时。
4.2 泄漏试验:压力试验合格后,应进行泄漏试验,确保系统无泄漏现象。
4.3 试运行:泄漏试验合格后,应进行试运行,观察系统运行是否正常,散热效果是否满足要求。
五、施工质量验收5.1 施工过程中,应定期对施工质量进行检查,确保施工质量符合设计要求。
5.2 施工完成后,应进行整体验收,包括管道安装、散热器安装、系统试验等,验收合格后方可交付使用。
暖气管道安装方法暖气管道安装注意事项
暖气在北方家家户户几乎都有,现在人们对生活质量的要求很高,在冬天暖气可以给我们带来一个很舒适的生活环境。
今天装修界小编要和大家说的是暖气管道安装方法,以及相关知识,大家可以一起来了解一起哦!暖气管道安装方法单管串联单管串联的安装,
材料用量是比较低,改造的时间也很短。
劳动强度相对较弱。
在暖气管线排列方式中,其单
管串联是为常见的一种,整个系统的水是先经过系统的第一组暖气片,后是第二组,第三组.....为此水温是按照串联的顺序逐渐降低。
双管异程并联双管异程并联的安装,管道行程较短,每组暖气片均可以单独控制,系统的水流平衡较单管串联会有大幅度的提高,其使用后温度较为均匀。
这种暖气管道安装方式,目前还具有一定的局限性,因每组暖气片的水流量不同,其前端回水距主管道较近,所以回的较快,其后端回水就较慢了,这种情况将可能造成末端暖气不够热或不热的现象。
双管同程并联双管同程并联又称之为双管同程,其特点与双管异程并联基本一样,只不过这两种暖气管道安装方式在运作原理上有所差异。
双管同程并联是先供后回,简单来说,就是前端第一组暖气片系统回水继续往下走,暂不向主管道循环,连接到下一组暖气片的回水管子,依次类推....到了最末端的暖气片时再回并一根回水管路,回到主管道的回水管上。
暖气管道安装注意事项管道坡度要求管道安装应有坡度,如设计无要求,其坡度应符合下列规定:1、热水采暖和热水供应管道及汽水同向流动的蒸汽和凝结水管道,在这种情况下,管道的坡度一般为0.003,注意不能小于0.002;2、汽水逆向流动的蒸汽和凝结水管道,坡度一般不能小于0.005。
注意安装排气和泄水装置在室内采暖管道安装的过程中,管道从门窗或从其他洞口、梁、柱、墙
角等处绕过,其转角处如高于或低于管道水平走向,应在其最高点或最低点应分别安装排气和泄水装置,这样安装的主要作用是排除管道中的空气和最低处的脏物。
设置铁皮或者钢筋套管在管道穿过楼板和墙壁的时候,应该设置铁皮或者钢筋套管。
在这一工序当中,套管要满足以下两个方面的条件:1、安装在墙壁内的套管,它的两端应该和墙饰面保持平行,这样可以保证管道在胀缩的时候不受到影响。
同时,如果地面发生积水现象,也不至于流到下层;2、安装在楼板内的套管,底部应该和楼板的底部平行,顶部要高出地面15—20厘米。
以上就是装修界小编给大家带来的暖气管道安装方法及安装注意事项,看了上面的介绍希望可以给你们带来帮助。
