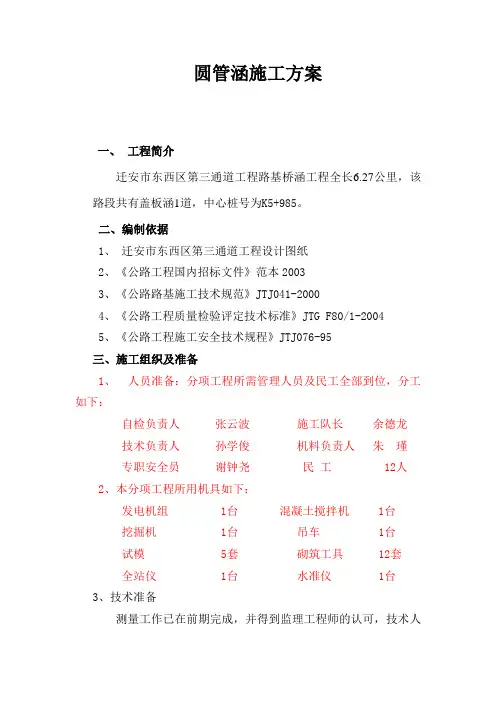

圆管涵施工方案(2)
- 格式:doc
- 大小:103.50 KB
- 文档页数:10
圆管涵施工方案
一、适用范围
本合同段共有18道倒虹吸圆管涵。具体桩号及跨径见下表:
圆 管 涵 一 览 表
桩号 孔数/跨径 右偏角
(度) 类型 涵长(米) 洞口形式
K5+704.5 1-1.25 45 到虹吸 19。8 竖井
K6+160。2 1-1.25 105 到虹吸 14。5 竖井
K6+869。3 1-1.00 115 到虹吸 15。44 竖井
K7+066.1 1—1。00 90 到虹吸 14 竖井
K7+234.8 1-1.00 110 到虹吸 14.9 竖井
K7+905.2 1—1。00 110 到虹吸 14.9 竖井
K8+309 1-1.00 110 到虹吸 14.9 竖井
K8+526。3 1-1。00 110 到虹吸 14。9 竖井
K9+130.7 1-1.00 55 到虹吸 17。1 竖井
K9+372.4 1—1。00 45 到虹吸 19.8 竖井
K9+835.7 1—1.5 90 到虹吸 21 竖井
K10+031.4 1-1。00 45 到虹吸 19。8 竖井
K10+076.3 1—1。00 115 到虹吸 15.44 竖井
K10+134.2 1—1.00 115 到虹吸 15.44 竖井
K10+289。5 1-1。00 115 到虹吸 16。16 竖井
K10+909.7 1-1.00 90 到虹吸 15 竖井
K10+995 1-1.00 100 到虹吸 15.23 竖井
K11+208.3 1-1。00 90 到虹吸 14 竖井
二. 施工设备
施工设备计划表 序号 设备名称 型号 规格 数量 备注
1 装载机 ZL-50 3。0m3 1台
2 挖掘机 HD820Ⅱ 1台
3 水泵 XA32/16/7.18Kw 1台
4 振捣棒 1台
5 打夯机 1台
三. 圆管涵施工方法
3。1基坑放样
根据设计图纸和圆管涵的中心及纵、横轴线,用全站仪、钢尺进行基坑放样。基坑开挖前,应在总横轴线上、基坑边桩以外设控制桩,每侧两个,供施工中随时校核放样。
3。2基坑开挖及基础砼施工
开挖前先在基坑周围作好排水处理以防基坑积水,基坑按照设计基础宽度两侧加宽50cm进行开挖。开挖时采用机械开挖人工配合进行施工,开挖过程中控制好开挖深度边挖边将废土运走,防止堆在基坑边上引起坑壁坍塌,挖至设计图纸要求的标高后,对基底进行平整、清理。通知监理工程师及试验室对基底承载力进行检测.当基底承载力低于设计值时,应对基底进行深挖换填处理,并报请监理工程师以确定工程量。
(1)管座基础模板安装:管基模板采用木模板,模板表面要求平整光滑,无坑洼。基础立模时注意沉降缝保持一致,挂线立模确定涵洞准确位置。模板安装要牢固,接缝紧密、支撑可靠,保证模板位置尺寸符合图纸要求.模板安装前,内侧必须涂刷脱模剂,安装完成后要对模板的位置尺寸进行复核,确保无误后方可进行下道工序。
(2)浇筑基础砼:圆管涵基础砼为C15级砼,砼的浇筑可分为两次完成:第一次浇筑管底以下部分,待管节安装完毕后再浇筑管底以上部分,浇筑第二次砼时可将管座、端墙、帽石砼作一期浇筑。在浇筑砼的过程中要注意沉降缝的位置,沉降缝要上下垂直贯通,不得错位。
(3)脱模:在砼终凝或浇注24h后即可拆模,拆模后自检混凝土表面质量,要求无蜂窝、麻面,并通知监理工程师检查确认。
(4)养生:混凝土拆模后立即进行覆盖养生,砼养生时间7~14天.
3.4管节的安装
(1)圆管涵及倒虹吸管节是从产品质量合格的水泥制品生产厂家购置,管节的安装采用起重机吊装就位,人工配合修整。对于斜交的管涵及长度不足的成品管节的部位,要将成品管节进行修凿,修凿成所需要的角度和长度.要注意的是成品管节的填土高度应和每道圆管涵的填土高度相适应。
(2)管节安装从下游开始,使接头面向上游;每节涵管应紧贴于基底上,使涵管受力均匀,所有管节应按正确的轴线和图纸所示坡度敷设。 (3)在安装过程中,应保持管内清洁无多余的砂浆及其他杂物。
(4)管节接头采用热沥青浸炼的麻絮填塞,管内和管外各填一半,不得从管外一次填满,最后用涂满热沥青的油毛毡围裹两道.
3。5沉降缝施工
(1)沉降缝的设置
管涵的沉降缝,严格按照设计图纸设置,与涵洞轴线垂直,贯穿整个断面(包括基础)。沉降缝的施工,做到缝两边的构造能自由沉降,又能严密防水.
(2)沉降缝具体施工方法如下
管基部分:缝宽3cm,采用沥青木板预留,砂子填实.
管身部分:沉降缝宽1cm,缝外侧以热沥青浸炼的麻絮填塞,管内和管外各填一半,不得从管外一次填满,最后用宽15cm的涂满热沥青的油毛毡围裹两道,作为防水层。
(3)沉降缝的施工质量要求
沉降缝端面确保整齐、方正,基础和涵身上下不得交错,确保贯通,嵌塞物紧密填实.
3。7竖井砌筑
圆管涵、倒虹吸进出水口工程主要是浆砌片石,包括洞口铺砌、隔水墙、跌水井等工程。 根据设计图纸要求准确放出竖井位置,撒上灰线,人工整修场地、挖基,夯实整平、铺上砂砾垫层然后进行浆砌,浆砌片石要求严格选料,保证浆砌层厚度面平整,砌体密实无空洞,砂浆勾缝线形美观,并且勾缝必须勾凹缝。在砌体和洞身连接位置浇筑帽石砼,采用小型振捣器振捣,帽石完工后进行台后回填夯实。同时做好涵洞出水边沟,保证水流畅通。
施工中注意的事项:
(1)砂浆严格按配合比拌合,标号不小于设计值,拌合时间不小于2分钟,拌合均匀.
(2)砌筑时砌块错缝,坐浆挤缝,嵌紧后砂浆饱满无空洞现象。
(3)外圈定位和转角处,选择形状方正、较大的片石,并长短相向与里层片石咬接。
(4)较大的片石用于下层,砌筑时选择形状和尺寸较为合适的片石,敲出尖锐突出部分。间缝较宽时,在间缝中塞以小石块,不得用高于砂浆砌缝的小石块在下面支垫.
(5)砌缝不大于2cm,且无干缝、死缝。
3.8沟槽回填:回填在构筑物达到一定强度并报监理工程师同意后进行,采用分层两侧对称回填,分层厚度不大于15cm。管顶以下及管顶以上50cm采用汽夯或蛙夯配合人工回填,管顶50cm以上20cm采用人工配合压路机进行回填。为保证构筑物台背与路基顺畅连接,台背的压实度控制在95%以上。
五、质量保证措施:
1、实行岗位责任制,明确分工,责任落实到人。
2、成立质量自检小组,由项目总工任组长,负责工程质量控制,同时配备充足的自检员,在试验室和测量组的配合下,具体实施质量管理和数据检测,形成完善的自检体系。
3、认真做好技术交底,组织相关人员学习有关技术规范及招标文件,严格按规范及施工组织计划进行施工。
4、严格自检,坚持质量第一,用数据说话的原则,所有工序需经自检合格,并经监理工程师抽检合格后方可进行下一道工序施工。
5、严格按照规范要求进行施工,具体规范见附表。
六、安全与环保措施:
1、加强对全体职工、民工的环保思想教育,重视环境保护,文明施工。
2、机械驾驶人员凭证上岗,按操作规程进行操作,杜绝安全事故的发生。
3、施工时作好临时排水工作。
4 加强对职工,民工的安全思想教育,树立安全第一的思想,提高安全意识.
5、经常对施工设备进行检查,加强维修保养,保证设备在整个施工期间始终处于良好状态
圆管涵施工工艺流程图 测量放线
场地布置
基础开挖
下基础
现浇管座
安装圆管
抗肩
砌石工程施工质量要求
项 目 质量标准及允许偏差 检验及认可
备 注
检验频率 检验方法 检验程序 认可程序
材 料 片石:
强度要求:不低于设计
外观要求:质地坚硬,色泽均匀,无风化、无裂缝及结构缺陷
片石:(1)厚度不小于15cm
(2)在角隅处使用较大的石料,大致凿方正 承包人选择料场,监理工程师考查 目测,尺测
及相应的
测试仪器 试验监
理工程
师认可 石料使用前须浇水湿润,表面无泥土等杂物 竖井施工
结构回填
竣工 砂:Mx≥2.3 含泥量≤5%
云母含量≤2%
级配符合要求 使用前每料源1次施工中每500m31次 JTJ058—94 承包人自检监理工程师抽检30% 同上
水泥(各指标及检验同水泥稳定砂砾) 同上
砂 浆 ⑴抗压强度不低于设计标号
⑵水灰比一般不大于0.65,夏季不大于0.70
⑶必须在拌合后45mm内完成
⑷勾缝应嵌入墙体20mm,外观美观大方
⑸必须使用砂浆拌合机拌合 每构造物每天不少于2组(28天强度) JTJ053—94 承包人自检监理工程师抽检且每构造物抽检不少于1组 同上 外观:
砌体坚实、牢固勾缝平顺、均匀无脱落现象,泻水孔坡度向外,无堵塞,沉降缝,缝整平顺直,且下贯通边缘直顺,底部平整无杂物。 圆管涵施工质量要求(2—1)
项 目 质量标准 允许偏差 检验及认可
备 注 检验频率 检验方法 检验程序 认可程序
管
节 外观条件 无破裂、蜂窝、裂缝、麻面、剥落、露筋以及表面粗糙等缺陷。 所有管节必须在预制场地和安装前检验 目测
承包人逐个自检,监理工程师逐个目测,并抽验30%。 专业监
理工程
师认可 在预制场检查过的管节由监理工程师做标记,否则不得运到现场。
管节预制按本技术规范要求实施。 管节长度 如图纸所示 ±10mm 如外购预制管,对每批预制管节按2%的比例进行破碎试验,检验钢筋数量。 水平尺
钢 尺 内外直径 如图纸所示 不小于设计
管壁厚度 如图纸所示 —3mm
顺直度 严格垂直底面 矢度不大于0.2%
强度 符合设计要求的强度 预制管节时,每天至少制取一组(三块)试件进行28天抗压强度试验,由承包人预制,监理监理。
基
坑 轴线偏位 200mm 沿中心线4点
承包人自检时监理旁站 专业工程师认可 (1)保证冬季槽底下不受冻。
(2)基底夯实到设计或监理工程师的要求。 基底高程 如图纸所示 ±50mm 水准仪测四角中心2处
基坑长、宽度 同上 用尺量长宽各2处
基底处理情况 满足监理工程师的要求
基底承载力 符合设计承载力的要求 每个基础至少一个 参照JTJ024—85方法进行检验
安
装 轴线偏位 50mm 用经纬仪检查,纵横各2处
同上 专业监
理工程
师认可 涵底标高 如图纸所示 ±20mm 用水准仪检查3点
涵身长度 同上 +100,—50(mm) 用钢尺量
管座宽度 不小于设计 用钢尺量3处
相邻管节差 d≤1m,3 mm;
d>1m,5mm 水平尺检查接头处
