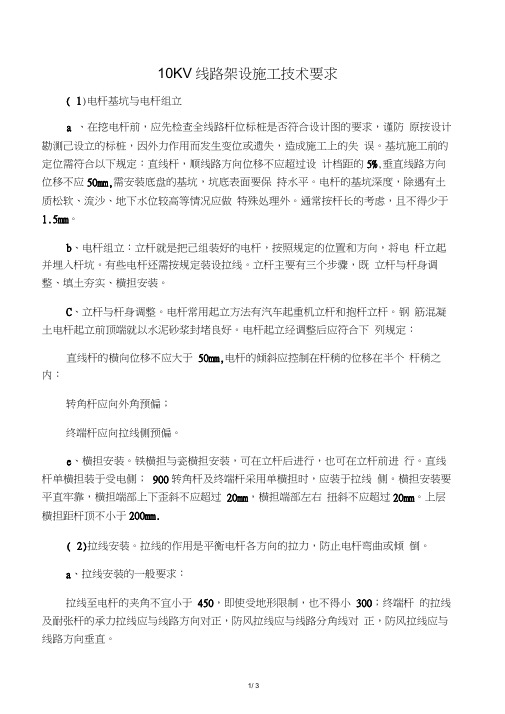

10KV线路架设施工技术要求( 1)电杆基坑与电杆组立a 、在挖电杆前,应先检查全线路杆位标桩是否符合设计图的要求,谨防原按设计勘测己设立的标桩,因外力作用而发生变位或遗失,造成施工上的失误。
基坑施工前的定位需符合以下规定:直线杆,顺线路方向位移不应超过设计档距的5%,垂直线路方向位移不应50mm,需安装底盘的基坑,坑底表面要保持水平。
电杆的基坑深度,除遇有土质松软、流沙、地下水位较高等情况应做特殊处理外。
通常按杆长的考虑,且不得少于1.5mm。
b、电杆组立:立杆就是把己组装好的电杆,按照规定的位置和方向,将电杆立起并埋入杆坑。
有些电杆还需按规定装设拉线。
立杆主要有三个步骤,既立杆与杆身调整、填土夯实、横担安装。
C、立杆与杆身调整。
电杆常用起立方法有汽车起重机立杆和抱杆立杆。
钢筋混凝土电杆起立前顶端就以水泥砂浆封堵良好。
电杆起立经调整后应符合下列规定:直线杆的横向位移不应大于50mm,电杆的倾斜应控制在杆稍的位移在半个杆稍之内:转角杆应向外角预偏;终端杆应向拉线侧预偏。
e、横担安装。
铁横担与瓷横担安装,可在立杆后进行,也可在立杆前进行。
直线杆单横担装于受电侧;900转角杆及终端杆采用单横担时,应装于拉线侧。
横担安装要平直牢靠,横担端部上下歪斜不应超过20mm,横担端部左右扭斜不应超过20mm。
上层横担距杆顶不小于200mm.( 2)拉线安装。
拉线的作用是平衡电杆各方向的拉力,防止电杆弯曲或倾倒。
a、拉线安装的一般要求:拉线至电杆的夹角不宜小于450,即使受地形限制,也不得小300;终端杆的拉线及耐张杆的承力拉线应与线路方向对正,防风拉线应与线路分角线对正,防风拉线应与线路方向垂直。
B 、镀锌铁线制作拉线。
当铁线超过9 股时应使用镀锌钢绞线,拉线底把使。
( 3)、放线a、放线准备工作:清除放线道路上可能损伤导线的障碍物,或采用可靠的防护措施,如碎石地段垫以隔离物,以免擦伤导线;将线轴运至指定地点,一般集中放在各放线段的耐张杆处,并尽量将导线长度相同的线轴按照三个一组集中放在一处,以便于集中利用机械牵引放线及导线接续;线路跨越铁路、公路、电力线、通信线时,应搭设牢固可靠的跨越架。
10kV干式变压器技术规范目录1 规范性引用文件 (1)2 结构及其他要求 (2)3 标准技术参数 (5)4 使用环境条件表 (7)5 试验 (8)10kV干式变压器技术规范1 规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本适用于本文件。
GB 311.1 绝缘配合第1部分:定义、原则和规则GB 1094.1 电力变压器第1部分:总则GB 1094.3 电力变压器第3部分:绝缘水平、绝缘试验和外绝缘空气间隙GB/T 1094.4 电力变压器第4部分:电力变压器和电抗器的雷电冲击和操作冲击试验导则GB 1094.5 电力变压器第5部分:承受短路的能力GB/T 1094.10 电力变压器第10部分:声级测定GB/T 1094.11 电力变压器第11部分:干式电力变压器GB/T17211 干式电力变压器负载导则GB/T 2900.15 电工术语变压器、互感器、调压器和电抗器GB/T 4109 交流电压高于1000V的绝缘套管GB 4208 外壳防护等级(IP代码)GB/T 5273 变压器、高压电器和套管的接线端子GB/T 7252 变压器油中溶解气体分析和判断导则GB/T 7354 局部放电测量GB/T 8287.1 标称电压高于1000V系统用户内和户外支柱绝缘子第1部分:瓷或玻璃绝缘子的试验GB/T 8287.2 标称电压高于1000V系统用户内和户外支柱绝缘子第2部分:尺寸与特性GB/T 10228 干式电力变压器技术参数和要求GB/T 11022 高压开关设备和控制设备标准的共用技术要求GB 11604 高压电器设备无线电干扰测试方法GB/T 13499 电力变压器应用导则GB/T 16927.1 高电压试验技术第1部分:一般定义及试验要求GB/T 16927.2 高电压试验技术第2部分:测量系统GB/T 17468 电力变压器选用导则GB 20052 三相配电变压器能效限定值及节能评价值GB/T 22072 干式非晶合金铁铁芯配电变压器技术参数和要求GB/T 26218.1 污秽条件下使用的高压绝缘子的选择和尺寸确定第1部分:定义、信息和一般原则GB/T 26218.2 污秽条件下使用的高压绝缘子的选择和尺寸确定第2部分:交流系统用瓷和玻璃绝缘子GB 50150 电气装置安装工程电气设备交接试验标准DL/T 572 电力变压器运行规程DL/T 593 高压开关设备和控制设备标准的共用技术要求DL/T 596 电力设备预防性试验规程DL 5027 电力设备典型消防规程JB/T 3837 变压器类产品型号编制方法JB/T 10088 6kV~500kV电力变压器声级JB/T 10428 变压器用多功能保护装置Q/GDW 1771 10kV非晶合金铁芯配电变压器技术条件Q/GDW 1772 10kV非晶合金铁芯配电变压器试验导则2 结构及其他要求2.1 10kV变压器技术参数变压器空载损耗及负载损耗不得有正偏差。
高压变配电及35KV外线工程技术要求范文1、前言高压变配电及35KV外线工程是电力行业的重要组成部分,关系到电力供应的安全、可靠与稳定。
本文将探讨高压变配电及35KV外线工程的技术要求,帮助工程师更好地设计、施工和维护这些设施。
2、技术要求2.1 变电站高压变配电站是电力系统中的重要环节,需要严格的技术要求来保证其安全、可靠性、稳定性等特点。
•高压开关设备应符合国家标准,并应按规定进行绝缘检测和互感器校准等工作。
•变压器的接地应符合规定,需要采用有效的接地方法来确保设施的安全。
•变压器和开关设备的保护装置应符合国家标准,且应采用可靠的控制和保护技术,确保设备在故障情况下的及时控制和保护。
•变配电站需要使用可靠的监测装置和安全保护装置,确保设备运行状态的及时监测和保护。
2.2 外线工程除了变电站,35KV外线工程也需要严格的技术要求来保证其安全、可靠和稳定。
•外线设备的安装需要按照规范,采用可靠的安装方法和工艺,且需要经过可靠的检测和试验。
•外线的绕组应有良好的电气绝缘性能,应使用符合规定的绝缘材料和工艺,确保设备可靠性和安全性。
•外线设备的接头要求精度高,接线应牢固、紧密、接触良好,无松旷、断路等现象。
•外线设施的维护应及时、细致、全面,设施的定期检测和预防性维护也不可忽视。
2.3 设备运行作为电力系统中的关键设施,高压变配电及35KV外线工程需要在日常运行中严格遵守相关的技术要求。
•设备的运行应按照国家标准和各项规定进行操作和管理,操作人员需要经过专业的技术培训和考核,持有相应的资格证书。
•设备的运行状态、参数需要定期记录和监测,这样有利于运行和维护人员及时了解设备的运行状态和健康状况,发现与处理异常情况,保证设备的正常长期运行。
•设备的维护需要定期进行,维护人员需要持证上岗,遵守相关的技术细则和操作规程。
3、总结本文主要介绍了高压变配电及35KV外线工程的技术要求,这些要求在保证电力系统安全、可靠、稳定方面起到了至关重要的作用。
10kV干式配电变压器技术规范书(通用部分)目录目录 (II)1总则 (1)2工作范围 (2)2.1范围和界限 (2)2.2服务范围 (2)3应遵循的主要标准 (3)4使用条件 (4)4.1环境条件 (4)4.1.1周围环境温度 (4)4.1.2海拔高度 (4)4.1.3环境相对湿度(在25℃时) (4)4.1.4地震烈度 (5)4.1.5安装地点 (5)4.1.6污秽等级 (5)4.2特殊环境条件的规定 (5)4.3系统条件要求 (5)5技术要求 (5)5.1技术参数 (5)5.2设计和结构要求 (6)5.2.1一般要求 (6)5.2.2干式配电变压器技术要求 (7)5.3焊接质量要求 (11)6试验要求 (11)6.1试验项目 (11)6.2试验方法及要求 (12)6.2.1关键材料检测 (12)6.2.2绝缘电阻测量 (12)6.2.3绕组直流电阻测量 (13)6.2.4电压比测量和联结组标号检定 (13)6.2.5空载损耗和空载电流测量 (13)6.2.6短路阻抗及负载损耗测量 (13)6.2.7外施交流耐压试验 (13)6.2.8感应耐压试验 (13)6.2.9局部放电试验 (14)6.2.10雷电冲击电压试验 (14)6.2.11温升试验 (14)6.2.12声级测量 (14)6.2.13空载电流谐波测量 (15)6.2.14承受短路能力试验 (15)7产品对环境的影响 (15)8技术文件要求 (15)9起吊、包装、运输、安装及质量保证 (16)9.1起吊 (16)9.2包装 (16)9.3运输 (16)9.4安装指导 (17)9.5质量保证 (17)10一次、二次及土建接口要求 (18)10.1电气一次接口 (18)10.2电气二次接口 (19)10.3土建接口 (19)11LCC数据文件 (20)附录A 铭牌示意图 (21)1总则1.1本技术规范书适用于中国南方电网有限责任公司管理范围内采购的10kV干式铜绕组配电变压器,不含非晶合金铁心干式变压器,它提出了该设备技术参数、结构、性能、试验、起吊、包装和运输等方面的技术要求。
1#、2#、3#院项目10kV变配电工程技术标准和要求编制部门:呼和春天工程部编制人:**编制时间:2021.12招标技术标准和要求一、项目概况:1、工程名称:xxx项目10kV变配电工程2、地理位置:项目地址位于新城区3、场地情况:主体施工阶段4、周边交通:交通便利二、招标工程范围及界面划分:1、招标工程范围:Xxx项目10kV内、外线变配电工程(含低压配电柜),设计总容量4520kVA,共计4台630kVA、4台500kVA干式变压器,其中1#院2台500kVA干式变压器,2#院2台630kVA、2台500kVA干式变压器,3#院2台630kVA干式变压器。
全部外线环网柜(如有)、分支箱(如有)、配电室内高低压开关柜、变压器、直流屏及相关的附属设备供货、安装、调试、验收工程。
中标单位需在定标完成后进行正式电申请用电报装的手续办理(甲方配合提供相关资料)、按照供电局出具的方案票进行二次深化设计,设计完成后报供电局进行审图,审图完成并经供电局认可后方可进行设备采购及施工等内容。
具体施工内容如下:1、本次招标工程为从正式用电报装手续办理、供电方案办理、10kV内外线深化设计、图纸报审、设备材料采购安装、系统调试、供电检测到正式送电后移交物业的交钥匙工程;中标人负责办理完成报装手续、10KV外线设计、外线图纸审查手续,及按时完成10KV外线部分与通电相关的外部10KV开关站接入,10KV外线通道建设,及与通电相关的报装、检测、验收(需要以甲方名义进行的,由中标方承办并承担相关费用,招标人协助签字盖章)。
2、依据供电局出具的方案票对高低压配电内部变压器、高低压开关柜进行优化设计,原则上总容量维持不变。
3、负责供电方案批准并经我司书面同意的高压开关站至小区红线范围内高压配电室及各变配电房的高压电缆通道及高压电缆施工(若市政电缆通道已形成,则为办理高压电缆通道占用手续),市政电缆沟的贯通、清理和恢复,市政人行道、车行道路、绿化带的破土开挖、埋管和恢复(包含占道手续办理),过路顶管等所有外线辅助工程的施工和电缆井的制作、施工过程中的安全防护措施,以及与相关部门的协调沟通及办理相关手续等等。
变配电工程技术要求及质量标准1、安全生产、安装许可证、 3C 认证等环保认证、每种材料的检测报告或者资质文件等;2、公司研发能力、生产技术、生产能力、生产设备等情况说明;3、产品创造、验收标准;4、生产、供货组织方案(包括时间安排、人员组织及管理、保证措施等);5、产品保修服务方案;6、近两年主要工程业绩及验收证明;7、其他符合招标文件的有关质量及技术要求的证明性文件:8、投标方须对上述证件内容的真实性负全部责任,投标方必须按招标文件的要求编制投标文件。
1、项目范围:广州新华保险大厦变配电工程;2、合同内容范围:(1)变配电所(包括公共开关房、专用变配电所、公共变配电所、变压器房) (详见电气图纸)内所有变配电设备的安装、调试,包括变压器、低压柜、高压中置柜、高压环网柜、高压电缆、配电房内桥架、变配电房内低压联络母线、低压柜进线母线及发机电控制柜至低压配电柜间母线的采购以及上述设备到货后的验收、检验、材料送审,高低压配电的申报、供电方案、审图意见的取得以及在工程移交甲方之前的设备保管等工作。
(2)发机电组的自启动控制路线、与市电联动控制路线和调试等相关配合的供货及安装;(3)变压器到高压环网柜之间的电缆的供货及安装;(4)变电房内高低压柜及发机电配电箱操作区绝缘地胶垫、门口防鼠板、配电房内高低压配电系统图裱糊挂板等的供货及铺设;操作工具一套提交物业。
(5)负责办理变配电设备(包括高压柜、变压器)及相关10KV 电缆检测、停电、送电、封表验收等所有相关手续,并保证供电局验收一次性通过。
(6)高低压设备及设备房的接地施工。
(7)变压器周边必要的防护设施供货及安装。
(8) 配电设备运输到工地制定位置后的卸车、倒运 (含二次倒运)、保管、安装、接线、调试及成品保护。
(9)所有设备的现场检测费用(供电局要求检测的部份)必须在投标时考虑进去。
遗漏的由投标方承担。
(10)所有10KV 外线电缆、冷缩中间头及终端头的制作及安装;(11)负责办理户外断路器柜及10KV 外线电缆检测、停电、送电、封表验收等所有相关手续,并保证供电局验收一次性通过。
____年高压变配电室技术操作规程第一章总则第一条为了加强高压变配电室技术操作管理,提高工作操作安全性,保障电力系统的正常运行,制定本规程。
第二条本规程适用于高压变配电室技术操作管理,涵盖高压变配电室的维护、检修、操作等方面。
第三条高压变配电室技术操作人员应严格遵守本规程,不得违反相关操作规程和标准,确保工作操作安全。
第四条高压变配电室技术操作应按照安全第一、预防为主的原则,实施各项操作措施。
第五条高压变配电室技术操作人员应定期接受培训,提高专业技能和业务素质。
第六条高压变配电室技术操作应记录操作日志,保留相关数据和资料。
第二章高压变配电室工作岗位职责第七条高压变配电室技术操作人员岗位设备有:调度员、安全员、操作员、维修员等。
第八条高压变配电室调度员负责变配电室设备的运行控制和操作监控,及时处置突发情况。
第九条高压变配电室安全员负责监督和指导变配电室的操作人员,确保操作过程中的安全措施得到落实。
第十条高压变配电室操作员负责设备的日常操作,按照工艺流程进行操作。
第十一条高压变配电室维修员负责设备的维护和维修工作,定期检查设备的运行状况,及时处理设备故障。
第三章高压变配电室操作要求第十二条高压变配电室操作前,应查看设备运行情况,确保设备处于正常工作状态。
第十三条高压变配电室操作过程中,应按照操作规程进行,严禁盲目操作和操作错误。
第十四条高压变配电室操作人员应熟悉设备工艺流程和操作要求,不得擅自更改工艺参数。
第十五条高压变配电室操作人员应按照工作要求佩戴好相应的防护用品,确保操作人员的人身安全。
第十六条高压变配电室操作人员应遵守设备的工作要求,禁止从事与操作任务无关的其他活动。
第十七条高压变配电室操作人员应按照操作规程进行设备的开关操作,注意动作的准确性和规范性。
第十八条高压变配电室操作人员应及时发现设备故障或异常情况,及时报告并采取相应的措施。
第四章高压变配电室事故处理第十九条高压变配电室发生事故时,应立即切断电源和疏散人员,确保人身和设备安全。
10KV线路工艺相关要求一、设计要求1.排线方案:根据供电负荷和地理条件,选择合适的排线方案。
确定输电线路型号、截面和长度。
2.线杆材料:选择符合国家标准和行业要求的优质、耐腐蚀和耐候性好的线杆材料,确保线路的安全性和持久性。
3.绝缘子:选择合适的绝缘子材料和绝缘子串型,以满足线路的绝缘性能要求。
4.跳线和引下线:设置跳线和引下线来完成电力引入和引出,需符合安全可靠的要求。
二、施工要求1.安全施工:严格遵守电力施工的安全操作规程和安全防护要求,保证施工人员的人身安全。
2.土建工程:线杆基础和隔离基基础的建设需符合土建工程的施工标准和要求。
3.线路安装:按照设计要求进行线杆和绝缘子的安装,确保线路的准确、牢固和正常使用。
4.线路张力:根据线杆跨距、绝缘子串的配置和张力要求进行张力的调整,保证线路的安全性和稳定性。
5.线路保护:对线路进行绝缘检测和电气参数检测,确保线路的正常运行和故障快速排除。
三、维护要求1.定期检查:定期巡视和检查线路,及时发现和处理线杆、绝缘子等设备的故障和损坏,确保线路的正常运行。
2.清洗和除锈:定期对线杆、绝缘子等设备进行清洗和除锈,延长设备的使用寿命。
3.绝缘诊断:定期进行线路的绝缘诊断,检测设备的绝缘状况,及时发现并处理绝缘故障。
4.修复维护:对发现的故障和损坏进行修复和维护,确保线路设备的正常功能和工作状态。
以上介绍了10KV线路工艺相关的要求,涵盖了设计、施工和维护等方面。
10KV线路作为电力输配系统的重要组成部分,其工艺要求的严格执行,既可以确保线路的安全性和稳定性,也可以延长设备的使用寿命,提高电力传输和分配的效率。
韶关市第二批农网改造建设工程10kV架空配电线路施工技术规范批准:审核:编写:韶关供电分公司两网办二零零二年六月10kV架空配电线路施工技术规范一、基本技术原则:1、10KV架空配电线路(以下简称线路)设计的气象条件,应根据当地的气象资料(采用10年一遇的数值)和附近已有线路的运行经验确定.2、线路设计应考虑农村规划和便于施工和日后运行.3、线路工程杆型设计要求套用韶关电力设计室10kV线路杆型图,采用标准化设计.4、施工技术要求按粤电用[1999]12号文《广东省10千伏以下农村配网建设与改造技术原则》及建标[1992]912号文《35千伏以下架空电力线路施工及验收规范》。
5、10kV线路供电半径不宜大于15千米,特殊情况供电半径可以适当延长,但要注意保证电压质量适度控制线损。
6、线路宜装设六氟化硫(SF6)或真空柱上开关:一般主干线长度超过5公里宜装设分段开关,支线超过2公里在支线首端宜装设支线开关,不超过2公里宜装设隔离开关或跌落保险开关.7、导线选择应满足未来10年负荷发展需要。
原则上主干线选用不小于LGJ--95型导线,分支线选用LGJ—50型导线。
8、变压器安装必须采用台架设计,电杆安装户外低压刀闸、配电箱。
原则上不新建低压配电房。
9、经过乡镇线路的档距不宜大于50米,一般采用15米电杆;郊区不宜大于80米,一般采用10~12米电杆;郊区居民区一般采用12米电杆。
特殊跨越档距另行设计。
耐张段长度不宜大于1千米。
10、绝缘子:悬式绝缘子选用XP—4.5型,针式绝缘子选用PQ-20型,瓷横担选用CD-10型.对于一般地区:LGJ—50~95型导线优先选用瓷横担(双担)、悬式绝缘子,LGJ—120型导线优先选用针式绝缘子、悬式绝缘子。
对于重污区、履冰区另行设计。
11、对于经过高山、旷野等雷电活跃地区的线路,设计上考虑安装氧化锌型线路避雷器。
12、所有配套使用的横担、金具、卡具、拉棒、地网等,除地脚螺丝外均需热镀锌。
电力技术施工标准一、架空电力线路1、架空电力线路使用的器材,架设前应进行外观检查,且符合下列规定:1.1不应有松股、交叉、断裂及破损等缺陷。
1.2不应有严重腐蚀现象。
1.3钢绞线镀锌铁线表面镀锌层应良好,无腐蚀。
绝缘线厚度应符合规定。
且易剥离,绝缘线端部应有密封措施。
1.4有黑色金属制造的附件和紧固件,除地脚螺栓外,应采用热镀锌制品。
各种连接螺栓易有放松装置。
放松装置弹力应适宜,厚度符合规定。
1.5绝缘子及绝缘横担绝缘子安装前应进行外观检查,且应符合下列规定:瓷件与铁件组合无歪斜现象,且结合紧密,贴件镀锌良好。
1.6 瓷釉光滑,无裂纹、缺釉、烧痕、气泡或瓷釉烧坏等缺陷。
1.7高压绝缘子安装前,应安装清除表面污垢、附着物及不应有涂料。
1.7 环形钢筋混凝土电杆制造质量应符合现行国家表准的规定。
安装前应进行外观检查,且符合下列规定:1表面光洁平整,壁厚均匀,无露筋、跑浆等现象。
2放置地平面检查时,应无纵向裂纹,横向裂纹的宽度不应大于0.2mm,长度不应大于1/3 周长。
3 杆身弯曲不应超过杆长的2/1000。
二电杆基坑及基础埋设2.1 基坑施工前的定位应符合下列规定;1 直线干顺线路方向位移,10KV及以下架空线路不应超过设计档距的1%。
直线杆横方向位移不应超过50mm。
2转角杆、分歧杆的横线路、顺线路方向的位移均不超过50mm。
3电杆基坑深度应符合设计规定。
电杆基础坑深度的允许偏差应为+100/-50mm。
410KV及以下电杆其深度当设计为规定时不与小于下表:5杆上变压器台的电杆其埋设深度当设计未作规定时,其深度不小于2.0米。
6双杆变压器台双杆基础坑应符合以下规定:根开的中心偏差不应超过-/+30mm。
两杆坑基础深度一致。
2.2基坑回填应符合下列规定;1 土块应打碎。
2 10KV及以下架空线路基坑每回填500mm应夯实一次,回填过程应清除树根杂草。
3 松软土质的基坑,回填土时应增加夯实次数或采取加固措施。
技术规范与要求海南神州半岛D07, D09地块高压变配电设备及10KV外线工程技术要求目录第一章概况 (2)第一节高压工程简介 (2)第二节工作范围 (2)第三节法律法规及施工依据 (3)第二章通用要求 (4)第一节施工过程的协调与配合 (4)第二节材料与设备说明 (5)第三节培训 (7)第四节零备件及工具 (8)第五节免费维修保养 (8)第六节维护保养 (8)第三章专用要求 (9)第一节高低压柜安装要求 (10)第二节变压器安装要求 (11)第三节高压电缆敷设与安装要求 (12)第四节架空地板安装要求 (13)第五节柴油发电机安装要求 (13)第六节设备技术要求 (17)第七节主要材料品牌推荐要求 (44)第一章概况万宁神州半岛位于D07地块的项目提供外部电源。
从35kV风豪变电站引出YJV22-8.7/15kV-3x240mm2的电缆沿原有电缆沟敷设至D07地块附近,顶管敷设电缆过马路,并直埋穿管敷设至H1#物管、配套商业用房的地下变配电房。
新建单回电缆线路,电缆总全长度为1280m。
万宁神州半岛位于D09地块的项目提供外部电源。
从35kV风豪变电站引出YJV22-8.7/15kV-3x240mm2的电缆沿原有电缆沟敷设至D09地块附近,顶管敷设电缆过马路,并直埋穿管敷设至H1#物管、配套商业用房的地下变配电房。
新建单回电缆线路,电缆总全长度为750m。
第二节工作范围本承包人负责供应及安装所有有关设备、材料、劳务及施工机械等以完成图纸所示工作内容。
工作范围如下:1、从35kV风豪变电站至D07D09的地块H1#物管、配套商业用房的地下变配电房的10kV外线电缆,以及从高压柜至变压器、柴油发电机、低压柜至直流屏和直流屏至高压柜.低压柜至动力箱的电缆供应、敷设、安装、测试、试验、调试等直至通过验收送电.2、室内外高压电缆敷设安装,系统联动调试、测试,中间头、终端头的制作和测试等。
3、市政电缆沟(井)的贯通、清理和恢复(电缆沟盖板、电缆井盖的破损等),人行道、道路、绿化带的破土开挖、埋管和恢复,过路顶管等所有外线施工辅助工程的施工和进线之前电缆井的制作、施工过程中的安全防护措施,以及与相关部门的协调沟通及办理相关手续等(注:本次招标不包括管线施工)。
4、H1#物管、配套商业用房的地下变配电房10kV高压柜、柴油发电机、直流电源柜、直流信号屏、变压器及温控装置、本工程所有10kV电缆、为完成本工程所需的所有辅助材料、配件及备品备件的供货、安装、新设备(或入网)检测、测试、试验、调试直至通过验收送电。
5 、所有电缆的支架、保护套管以及电缆护管在电缆敷设完毕后的防水密封及防火处理。
6、10kv外线及设备房在移交至甲方相关部门之前的看护及偷盗破损等的修复。
7、变电所高压配电室、变压器室的接地母线安装、接地电阻测试,绝缘橡胶地板的供货和安装(厚度不小于8mm)。
8、变配电室架空地板及支架的深化设计、供货及安装(含防雷接地系统)及本工程的深化设计。
9、高压柜、柴油发电机、直流屏和变压器等设备二次接线图的绘制和完善,以及根据BA监测要求和BA系统集成要求为BA系统提供相应的接口协议或无源干接点、安装指导书、配合安装和调试。
第三节法律、法规及施工依据本承包人负责提供的所有设备、材料、施工工艺和施工要求必须符合本文的技术要求和本设计图纸的要求外,还必须符合下列有关规范、标准:1、《建筑电气工程施工质量验收规范》 GB50303-2002;2、《电气装置安装工程电气设备交接试验标准》 GB50150-91;3、《电气装置安装工程电气设备交接试验标准》 GB 50150-19914、《电气装置安装工程接地装置施工及验收规范》 GB50169-92;5、电气装置安装工程母线装置施工及验收规范 GBJ 149-19906、《电气装置安装工程电缆线路施工及验收规范》 GB50168-92;7、《电气装置安装工程母线装置施工及验收规范》 GBJ149-90;8、《建筑工程施工质量验收统一标准》GB50300-2001;9、《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92;10、《建设工程施工现场供用电安全规范》GB50194-9311、《施工现场临时用电安全技术规范》JGJ46-2005;12、《电气装置安装工程电力变流设备施工及验收规程》GB50255-96;13、其它现行有关国家和行业标准第二章通用要求第一节施工过程的协调与配合一、与政府有关各部门及公用事业机构的协调:本承包人必须负责协助业主与政府有关各部门及公用事业机构协调。
1、承包人须提供有关的资料(图纸、样品、产品说明书等)经政府有关各部门及公用事业机构作审批依据,如因所送资料不符合要求而需重新送审,因此而造成的工期延误等损失由本承包人负责。
2、如因与政府有关部门及公用事业单位协调或合作不够导致已安装的设备或系统需更改或拆除,承包人除需负起所有有关的费用和导致工期延误的责任外,还须对业主做出相应的赔偿。
3、承包人应接受授权监理单位的监理,工程完工后应通过深圳供电局的验收。
由承包人负责联系、邀请深圳供电局相关部门对本工程进行测试、试验、验收并承担一切所发生的费用。
二、与其它承包人的协调及交接工作本项目承包人必须与本项目其它承包人协调和合作,提供所需要的有关资料、设备和人员,确保在分工交界点处与其它承包人能满意配合,顺利交接。
1、与总承包人的协调工作:⑴在施工期间,本承包人须与总承包人现场配合,确保所有要求土建配合的工作和预留孔洞位置正确。
⑵所有有关设备的混凝土基础,本承包人应尽早提供有关资料并现场配合土建承包人以确保施工正确。
⑶与入户安装部分密切配合,必须现场配合高低压的调试及验收,并负责协助总承包人低压系统的供电相关验收手续的办理。
⑷本承包人必须与建筑承包人协调,使有关的安装工作能配合工程进度。
如因协调配合不够,而造成的一切后果由本承包人负责。
2、与智能弱电工程承包人的协调工作:(1)本承包人须与智能弱电工程承包人协调并就双方的交接驳口议定准确的位置及详细的工作接口。
(2)本承包人须按楼宇自控系统监控点一览表及图纸要求提供无源干接点供智能弱电承包人交接驳口。
(3)本承包人须配合智能弱电承包人就智能弱电系统的安装与调试工作。
如因协调配合不够而造成的一切后果由本承包人负责。
第二节设备及材料说明承包人在本项目中所提供的所有材料和设备,必须经设计认可并须由具有5年以上生产同类型产品经验的承包人提供,详见设备技术要求。
承包人须提交有关承包人的资质证明文件。
一、适用的规范、标准和当地条例1、本招标文件内所列的有关规范和标准是指签订合同时所颁布的最新修订版本。
2、若招标文件内对某些要求未有列明标准,则有关的细节、材料、设备和工艺要求应遵照相关的国内或行业标准,取较高者为依据。
3、所有高低压供电系统装置的施工应遵照当地法规或条例进行。
4、若上述各技术要求之间发生矛盾,则应按下列顺序优选选择。
⑴当地政府的条例、指令和规范⑵公用事业公司的条例⑶本招标文件和图纸⑷其它认可的标准二、保证1、承包人须保证整个高低压压配电系统的安装及运行,均达到有关部门的要求并通过验收送电。
2、承包人必须保证所提供的设备或配件均能按要求在任何工作环境正常操作。
3、保证期是指自合同生效直至竣工证书发出日起计两年为止。
4、承包人如认为本招标文件或图纸中的要求或说明与承包人所负的责任不适用时,必须在投标时提出。
5、任何承包人的产品保证在工程完工后仍然有效,该保证的权属应自动转归业主所有,其后有关承包人保证中的权利和责任也转为业主所有。
6、若在保证期满后,发现系统上潜在的缺陷,经技术人员认定是由于承包人的工料和施工方法不符合本招标文件和图纸要求引起,承包人须负全责免费更换或整改,而不得推诿。
三、工程更改1、在合同生效后,在特殊情况下,承包人需要更改某些设备或材料须以书面提交合理的解释及证明文件,并提出建议;重新建议的设备或材料承包人,必须在本议标书的可接受的生产商范围内挑选并同时经业主及相关技术人员的书面批准方可使用。
同时更改后的材料和设备必须达到本招标文件的要求。
此外,如有额外费用及合同上的责任应由承包人负责。
2、承包人更改材料和设备而延误的工期,由承包人全部负责。
3、因更改材料和设备导致有关建筑和结构的改动,对本承包人及其它承包人所产生的影响及由此而引起的额外费用由本承包人负责。
4、因更改材料和设备而引致和相关的管道、电缆、导管和设备的数量及排列的变化,本承包人需提供因变化所需的材料和附件并承担所有增加的费用。
5、除非在施工中出现不可预见的情况,经设计和发包方及监理同意后可允许变更,否则不予变更,由施工单位自行解决。
四、不合格的材料、设备严禁入场业主、监理工程师有权拒绝不合格的材料、设备进入施工现场;若发现承包人使用,有权命令拆除和更换,由此引致工期延误和费用由承包人负责。
五、工件的包装和保护1、所有运送到工地的设备和材料均应保持全新状态,并应有适当的包装和保护。
2、所有运送过程中或在工地上受损的设备和材料,将拒绝使用,承包人必须无偿更换,因此而引起的工期延误承包人负责。
3、承包人对大型设备的进场必须事先有详细的计划和安排,并提出切实可行的运送方案,工地一般不可能提供临时贮存场地。
六、对机件和设备的责任和拥有权。
1、在工程施工期间,承包人必须对所有材料、设备、机件的破损和遗失负责。
2、在本合同范围内所提供的一切材料、设备、机件一经送达工地,其拥有权归业主所有。
没有业主和现场工程师的批准不得移离工地。
七、装置的大小及设备交送通道1、所提供的装置和设备的大小尺寸应能适合指定的安装空间,并须考虑提供足够的维修及保养通道。
2、承包人应负责把全部材料运送到安装现场,对于大型重要设备的运送应拟定方案,事先交现场监理工程师审查。
若承包人所提供的设备尺寸与图纸不符,由此造成的一切改动和费用,须由承包人负责。
八、样品审批1、承包人须在合同生效的两周内,提交一份具体的样品清单给现场工程师审批。
清单内应注明设备材料名称,承包人名称、产地、规格型号、预定交货的日期。
如现场工程师认为有必要,可要求承包人补充清单以外的样品。
2、送审的样品需采用木板挂成行列提交,样品板应按业主指定的统一模式制造。
所有材料及工艺的样品须先获得现场工程师的书面批准才可在现场使用。
3、承包人须将获批准的样品板(一式两份),交到工地,一份保留在工地现场,一份保留在业主处,以备日后对所用材料和工艺的核对和验收。
4、在每一个样品上应附有中文说明标签,标明有关承包人,承包人名称,合同名称,将投入使用的系统名称,还必须有现场工程师的签字。
5、承包人还应按本招标文件的要求,提供足够的样品,以备需要时进行破坏性试验用,样品试验所需的费用应由承包人负责。
