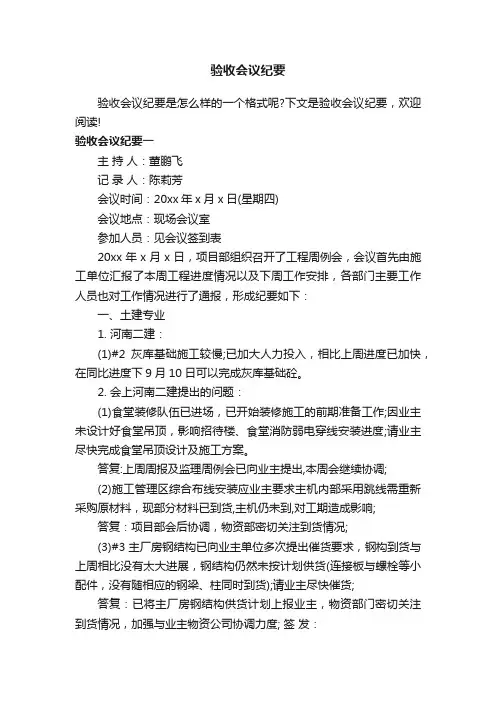

验收会议纪要验收会议纪要是怎么样的一个格式呢?下文是验收会议纪要,欢迎阅读!验收会议纪要一主持人:董鹏飞记录人:陈莉芳会议时间:20xx年x月x日(星期四)会议地点:现场会议室参加人员:见会议签到表20xx年x月x日,项目部组织召开了工程周例会,会议首先由施工单位汇报了本周工程进度情况以及下周工作安排,各部门主要工作人员也对工作情况进行了通报,形成纪要如下:一、土建专业1. 河南二建:(1)#2灰库基础施工较慢;已加大人力投入,相比上周进度已加快,在同比进度下9月10日可以完成灰库基础砼。
2. 会上河南二建提出的问题:(1)食堂装修队伍已进场,已开始装修施工的前期准备工作;因业主未设计好食堂吊顶,影响招待楼、食堂消防弱电穿线安装进度;请业主尽快完成食堂吊顶设计及施工方案。
答复:上周周报及监理周例会已向业主提出,本周会继续协调;(2)施工管理区综合布线安装应业主要求主机内部采用跳线需重新采购原材料,现部分材料已到货,主机仍未到,对工期造成影响;答复:项目部会后协调,物资部密切关注到货情况;(3)#3主厂房钢结构已向业主单位多次提出催货要求,钢构到货与上周相比没有太大进展,钢结构仍然未按计划供货(连接板与螺栓等小配件,没有随相应的钢梁、柱同时到货);请业主尽快催货;答复:已将主厂房钢结构供货计划上报业主,物资部门密切关注到货情况,加强与业主物资公司协调力度; 签发:(4)图纸需求:急需汽机房地下设施及辅机基础施工图(T0312),按需求计划已严重滞后,现场仍无作业面;急需主厂房地下设施及辅机基础施工图(T0313),按需求计划已严重滞后,主厂房钢结构吊装前须将汽机地下设施基础施工完成回填;急需灰库上部结构施工图(T0415),影响钢模制作,进而影响灰库的施工进度;主厂房地梁及条基施工图(T0309),按图纸需求计划已严重滞后,主厂房钢结构吊装需要将厂房区域回填至零米,需要将地梁及支墩施工完成回填。
答复:已将图纸需求计划上报业主,会后加大图纸催交力度;3. 江西水电:(1)#4引风机室基础完成50%,已加大人力投入,相比上周进度已加快,在同比进度下,下周可以全部完成;4. 会上江西水电提出的问题:(1)#4主厂房钢结构到货情况相比上周钢构到货有所改善,相比上周吊装进度有所加快,但是主厂房钢结构供货顺序杂乱,未配套发货(主梁与钢柱、次梁及支撑与主梁、连接板及螺栓与钢梁),已到的1500t只有600t可以勉强安装,现我方已无构件可吊装,机械及人员已停工,工期仍不能满足要求,请项目部协调业主尽快催货,保证供货计划; 答复:已将主厂房钢结构供货计划上报业主,物资部门密切关注到货情况,加强与业主物资公司协调力度;(2)目前已到货后的主厂房钢构件,验货时发现有少部分存在变形、污染等质量缺陷,上周已在会上提出要求厂家到现场解决缺陷问题,现厂家仍未到现场;答复:会后项目部继续加大力度协调;二、机务专业1.会上河南凯特提出的问题(1)急需翻车后损坏的第八层钢架,损坏部分尽快补供(536-402、405、225、413、508、509、846、530、543、497、498、847、812、811、502、495)要求钢架在9月15日到货;答复:已将设备需求计划上报给业主,物资部门密切关注到货情况,加强与业主物资公司协调力度;(2)急需#3锅炉第七层、第八层平台格栅(包括踏步)、第八层梯子爬梯及梯子扶手、第十、十一层高强螺栓;设备需求详细计划在本周周报上“设备需求计划中列出”;答复:已将设备求计划上报给业主,物资部门密切关注到货情况,加强与业主物资公司协调力度;2.会上山东朝阳提出的问题(1)#4锅炉钢架等设备的缺陷处理;会上答复:施工单位现场处理,并做好缺陷处理记录及时上报监理、业主及厂家确认;(2)急需设备:#4锅炉第五层平台格栅板、踏步一件未到;答复:已将设备需求计划上报给业主,物资部门密切关注到货情况,加强与业主物资公司协调力度;3. 会上扬州东昇提出的问题(1)循环水管道回填前,要求土建单位安排人员将循环水管下部垫砂;(2)集控楼地埋管已开挖,需项目部协调防腐单位将工业水管道φ219管道进行防腐处理;三、工程部1.因#1、#2机组小机循环水管开挖影响,近期将对现场#3炉后的设置的#1箱式变压器进行转移。

关于项目验收与交付的会议纪要模板会议纪要会议时间:xxxx年xx月xx日会议地点:xx楼xx会议室参与人员:项目经理A,开发人员B,测试人员C,销售人员D,客户代表E一、会议目的本次会议的目的是就项目的验收与交付进行讨论,明确各方责任和任务,确保项目顺利完成并得到客户认可。
二、项目验收情况项目经理A向与会人员汇报了项目的整体进展情况和各个阶段的完成情况,重点强调了项目中存在的问题和待解决的风险。
经讨论,与会人员一致认为项目的各项工作已经达到客户要求的验收标准。
三、验收标准1.功能验收:根据项目需求规格书,确认项目已经实现了全部功能,并且符合预定的性能要求。
2.界面验收:项目界面美观简洁,符合客户的设计要求,并能够适应不同的设备和屏幕尺寸。
3.安全性验收:项目具有系统安全性能,包括用户权限控制、数据加密和漏洞修复等方面。
4.性能验收:项目的响应速度和稳定性满足客户要求,能够处理大规模数据并保持系统稳定。
5.可维护性验收:项目的代码结构清晰、模块化,易于维护和扩展。
四、项目交付事项根据会议讨论结果,双方商定以下项目交付事项:1.交付内容:项目交付包括源代码、系统文档、用户手册、测试报告、产品演示等。
2.交付日期:项目经理A将会在xx年xx月xx日前将交付物准备完毕,并按照约定的方式交付给客户代表E。
3.交付形式:项目经理A将在交付时提供演示,解释项目功能和使用方法,并指导客户代表E进行验收。
4.验收方式:客户代表E将根据验收标准对项目进行全面验收,及时提出问题和意见,项目组将积极配合解决。
五、下一步工作安排1.客户代表E将尽快组织相关人员进行系统验收,及时提供反馈和意见。
2.项目经理A将根据客户反馈进行问题修复和改进,确保项目达到最终交付标准。
3.项目团队成员B和C将在验收期间提供技术支持和问题解答。
六、会议总结本次会议充分交流了项目验收与交付的内容和要求,明确了双方的责任和任务。
双方一致认为项目已经达到验收标准,将积极配合进行后续工作,确保项目的顺利交付。
施工现场预制构件验收记录一、项目概况项目名称:XXX工程项目地址:XXX市XXX区XXX街XXX号施工单位:XXX建筑工程有限公司预制构件生产单位:XXX预制构件有限公司预制构件供货方:XXX供货公司预制构件发货日期:XXXX年XX月XX日二、验收目的本次验收旨在对所使用的预制构件进行检查和评估,确保其质量符合设计要求和相关规范,以保证工程的施工质量和安全性。
三、验收内容1.预制构件的外观质量:(1)构件表面平整光滑,无明显凹凸、裂缝、毛刺等缺陷;(2)构件颜色均匀一致,无色差;(3)构件的形状、尺寸与设计图纸一致。
2.预制构件的材质质量:(1)预制构件的材质符合设计要求和相关规范,使用的材料应具有相关合格证明;(2)预制构件的抗压强度、抗弯强度等力学性能符合设计要求;(3)预制构件的密度符合设计要求,无明显的空鼓声。
3.预制构件的加工质量:(1)构件的拼接处应牢固,无明显的裂缝和错位;(2)构件的壁厚应符合设计要求,无明显的厚薄不均;(3)构件的孔洞、凹槽等加工部位应符合设计要求,无明显的偏差和误差。
4.预制构件的防水性能:(1)构件的表面应具有良好的防水性能,无明显的渗水现象;(2)构件的接缝处应采用合适的密封材料进行处理,确保无渗水漏水现象。
5.预制构件的防火性能:(1)构件的材料应具有良好的防火性能,符合相关标准和规范;(2)构件的防火涂料或阻燃剂应均匀涂布,无明显的漏涂或脱落。
四、验收结果经对上述验收内容进行检查和评估,现将验收结果如下:(1)预制构件的外观质量:合格;(2)预制构件的材质质量:合格;(3)预制构件的加工质量:合格;(4)预制构件的防水性能:合格;(5)预制构件的防火性能:合格。
五、不合格项处理在本次验收中,未发现预制构件存在不合格项。
六、备注七、承诺书施工单位和预制构件生产单位在本次验收中,郑重承诺所提供的预制构件质量符合设计要求和相关规范,并将严格按照相关要求进行施工和安装。

工程竣工验收会议纪要会议时间:XXXX年XX月XX日会议地点:XX工程现场参会人员:XX、XX、XX、XX会议纪要:一、会议目的和背景为确保工程的质量和安全,并最终按时完成竣工验收,本次会议旨在总结工程施工情况,检查工程的合格性,解决存在的问题并确保工程正常交付使用。
二、工程概况(这一部分针对具体工程,根据实际情况来书写,以下仅作示例)1. 工程名称:XXXX工程2. 工程位置:XXXX地区3. 工程规模:XXXX平方米4. 施工单位:XXXX公司5. 工程主要内容:XXXXXXXXX三、验收情况1. 施工过程中的主要问题及解决办法:(这一部分根据实际情况来填写,列举工程中的主要问题并针对性地给出相应的解决办法)问题一:解决办法:问题二:解决办法:2. 施工成果展示及评价:(这一部分简单展示施工成果,并进行客观、公正的评价)四、质量验收情况(这一部分针对工程的质量验收情况进行详细说明)1. 工程质量验收标准:(根据国家规范或公司要求列出工程质量验收标准)2. 工程质量验收结果:(这一部分列出工程的质量验收结果,包括工程验收合格或不合格的情况,并附上相应的证明文件或检测报告)五、安全验收情况(这一部分针对工程的安全验收情况进行详细说明)1. 工程安全验收标准:(根据国家规范或公司要求列出工程安全验收标准)2. 工程安全验收结果:(这一部分列出工程的安全验收结果,包括工程验收合格或不合格的情况,并附上相应的证明文件或检测报告)六、工程交付和使用(这一部分详细说明工程的交付和使用情况,包括交付手续的办理、相关文件的整理和保管等)七、持续跟进和建议(这一部分列出施工单位对于工程后续跟进和改善的建议和意见)八、会议总结(在这一部分概括性地总结会议的讨论和决策,并对工程竣工验收会议达到的目标和效果进行评价)以上为本次工程竣工验收会议纪要,希望所有参会人员认真遵守并对工程的后续跟进给予支持。
会议结束时间:XXXX年XX月XX日 XX时XX分。
工程验收会议纪要会议主题:工程验收会议会议时间:20XX年X月X日会议地点:XXX公司大会议室主持人:XXX记录人:XXX会议内容及讨论:一、会议开场本次会议是为了对XXX工程进行最终验收,确保工程质量符合标准要求。
会议开始前,主持人对与会人员进行简要介绍,并说明了会议的目的和议程安排。
二、工程概况介绍XXX工程是XXX公司在XX市建设的一项重要工程,工程的具体内容和目标进行了详细的介绍,包括工程范围、施工周期与过程、设计理念等。
三、工程验收过程1. 施工质量检查验收小组对工程的施工过程进行了详细的检查,包括土建工程、设备安装、管道布设等方面。
在检查过程中,发现了少数设备安装位置不准确和部分构件未完全按照设计要求进行安装的情况,但经相关工作人员及时处理并整改。
2. 工程质量检验验收小组对各项质量检验数据进行了仔细审核,包括材料检验报告、结构承载力测试等。
所有的材料和结构承载力都符合相关质量标准,说明工程质量达到验收要求。
四、工程验收结果在对工程的综合评估后,经过充分讨论和权衡,验收小组一致认为XXX工程各项指标全部符合要求,达到了预期目标。
因此,决定通过本次工程验收。
五、下一步计划根据工程验收结果,我们制定出了下一步的计划:1. 确保工程安全交付使用工程管理人员将加强对各个部位的巡检力度,确保工程交付后的安全使用,及时处理任何可能出现的问题,保障工程质量。
2. 向相关部门上报验收结果将工程验收结果报告上报给相关部门,以便相关部门能够按照工程验收结果进行资金结算和工程备案操作。
六、会议总结本次工程验收会议圆满结束,在充分的讨论和分析基础上,工程验收小组一致认为XXX工程符合相关标准和规范要求。
我们相信,通过今后的规范运营和维护,工程将为公司带来可持续的收益。
本次会议纪要经与会人员审阅无误,特此记录。
记录人:XXX日期:20XX年X月X日(文章结束)。
质量验收会议纪要范文会议日期:[具体日期]会议地点:[详细地点]参会人员:甲方:[甲方代表姓名]、[相关人员姓名]乙方:[乙方代表姓名](施工方/供货方等)、[项目负责人姓名]、[技术人员姓名]监理方:[监理代表姓名]一、会议开场。
甲方代表[甲方代表姓名]先开了个玩笑:“今天这质量验收会啊,就像是一场对咱们项目这个‘大孩子’的期末考试,看看它到底能不能及格,拿个优秀啥的。
”大家都笑了笑,然后会议正式开始。
二、施工/供货情况汇报(乙方)# (一)项目概述。
乙方代表[乙方代表姓名]开始介绍项目情况:“咱们这个项目啊,就像精心打造的一个大拼图。
从[项目开始时间]开始,我们就像一群勤劳的小蜜蜂,一块一块地把它拼凑起来。
”# (二)质量管控措施。
1. 材料方面。
“首先说这材料,那可都是我们精挑细选的,就像挑对象一样严格。
每一批材料进场,我们都得先检查它的‘出身证明’(质量证明文件),然后再看看它的‘颜值’(外观质量),不合格的坚决不要。
比如说那[材料名称],我们查了好几遍,就怕它有啥毛病。
”2. 施工过程。
“在施工过程里呢,我们的工人师傅那都是按照标准流程来的,就像跳舞得跟着节奏一样。
每一道工序完成后,都得自己先检查一遍,就像出门前照镜子,看看自己有没有哪里不得体,然后再让监理大哥来检查。
”# (三)自验结果。
“我们自己也做了详细的检查,就像给自己做个体检一样。
总体来说,我们觉得这个项目质量还是很不错的,当然啦,可能还存在一些小瑕疵,就像人脸上的小雀斑,但是不影响整体美观和功能。
”三、监理情况汇报(监理方)# (一)监理工作内容。
监理代表[监理代表姓名]接着说:“我们监理啊,那就是这个项目的‘质检员’,从项目一开始就在旁边盯着。
我们按照规范和合同要求,对原材料、构配件进行了抽检,那比例可不小,就像在沙子里找金子一样仔细。
施工过程中,每个关键工序我们都得在场,看着他们干活,要是发现不对的地方,立马就得让他们整改。
项目验收与总结会议纪要会议时间:XXXX年XX月XX日会议地点:XXX会议室会议主持人:XXX会议记录人:XXX会议目的:对项目进行验收并总结项目经验,提出改进意见和建议。
会议内容:一、项目验收1. 项目概述项目名称:XXX项目负责人:XXX项目周期:XXX年XX月XX日至XXX年XX月XX日项目目标:XXX2. 项目成果展示项目组成员逐一介绍项目成果,并进行演示和说明。
3. 项目验收标准根据项目合同和需求文档,对项目的关键指标和功能进行验收。
4. 项目验收结果经过全体成员的讨论和评审,项目验收结果如下:(1)项目整体验收结果:通过/未通过(2)验收通过的原因:XXX(3)验收未通过的原因:XXX5. 项目验收结论经过综合评估,项目验收结论如下:(1)项目整体验收结论:通过/未通过(2)验收通过的原因:XXX(3)验收未通过的原因:XXX二、项目总结1. 项目目标达成情况对比项目目标和实际成果,总结项目目标的达成情况,并分析原因。
2. 项目管理总结(1)项目管理的优点和不足(2)项目管理中遇到的问题及解决方案(3)项目管理经验和教训3. 项目团队总结(1)团队合作情况(2)团队成员表现和贡献(3)团队协作中的问题及解决方案4. 项目质量总结(1)项目质量目标的达成情况(2)项目质量控制措施的有效性评估(3)项目质量改进建议5. 项目进度总结(1)项目进度目标的达成情况(2)项目进度控制措施的有效性评估(3)项目进度改进建议6. 项目成本总结(1)项目成本目标的达成情况(2)项目成本控制措施的有效性评估(3)项目成本改进建议三、改进意见和建议1. 项目管理改进意见和建议(1)改进项目计划和进度控制(2)改进项目团队协作和沟通(3)改进项目质量管理2. 项目技术改进意见和建议(1)改进技术选型和方案设计(2)改进开发和测试流程(3)改进技术支持和维护3. 项目运营改进意见和建议(1)改进项目交付和售后服务(2)改进项目运营和维护(3)改进客户满意度管理四、下一步行动计划1. 针对项目验收和总结的结果,制定下一步行动计划。
验收会议纪要范文4篇Model of minutes of Acceptance Meeting编订:JinTai College验收会议纪要范文4篇前言:会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。
包括会议的基本情况、主要精神及中心内容,便于向上级汇报或向有关人员传达及分发。
本文档根据会议纪要内容要求和特点展开说明,具有实践指导意义,便于学习和使用,本文下载后内容可随意调整修改及打印。
本文简要目录如下:【下载该文档后使用Word打开,按住键盘Ctrl键且鼠标单击目录内容即可跳转到对应篇章】1、篇章1:验收会议纪要范文2、篇章2:装修验收会议纪要文档3、篇章3:装修验收会议纪要文档4、篇章4:装修验收会议纪要文档篇章1:验收会议纪要范文竣工验收会议纪要时间:2019-4-24地点:XXX主持人:XX参加单位及人员:XXX房地产有限公司:XXXXX监理公司:XXXXXX建筑公司:XXXXXX质量监督站:XXXXXX设计院:XXX会议主持人:XXX会议安排:首先对验收小组人员进行介绍,然后对工程法律法规执行情况进行介绍,再由建设单位、设计单位、施工单位、监理单位进行质量汇报和质量评估,然后进行实地质量检查,最后作工程验收总结,验收会议纪要一、建设单位进行工程介绍和验收意见汇报:1.工程验收之前已经我方会同监理、施工方进行了预验收,目前发现的楼梯、钢门窗的问题已经进行了整改和落实。
2.对工程的概况进行介绍:本工程为XX项目,6层,车库层一层,砖混结构,总建筑面积2122㎡,建筑长27.6m,宽8.7m,层高2.8m,房屋总建筑高度19.3m。
基础采用加固方法使新老基础共同使用,基础加固混凝土强度等级为C25,上部结构混凝土强度等级为C25,砌体采用MU10标准粉煤灰砖,砖基采用M10水泥砂浆,主体砌筑砂浆等级为M7.5混合砂浆,范文《验收会议纪要》。
外墙装饰为沙壁壮合成树脂涂料,楼地面水泥砂浆面层;车库层门窗为钢门窗;主体门窗为PVC塑钢门窗;屋面为水泥砂浆面层,SBS防水卷材,架空隔热板。
工程验收会议纪要模板7篇工程验收会议纪要模板 (1) 会议时间:会议地点:会议议题:参加单位及人员:会议主持人:会议议程及内容:一、验收组负责人介绍验收组成员组成及验收方案内容。
二、施工单位介绍主体工程自评报告(记录其结论意见)。
三、监理单位介绍主体工程质量评估报告(记录其结论意见)。
四、设计单位介绍主体工程质量有关检查情况(记录其结论意见)。
五、验收组审阅施工单位工程档案资料及实地查验工程质量。
六、验收组成员分别对检查情况提出意见。
七、验收组组长根据各验收小组结果提出验收组综合意见,参建各方是否同意验收,是否达成一致性意见。
八、若参建各方对验收不能形成一致意见时,应当协商提出解决的方法,待意见一致后重新组织验收。
九、主体工程验收过程中参建各方对工程实体及工程档案资料提出问题汇总。
十、承监质监站对主体工程验收发表验收监督意见和提出相关要求。
十一、参建各方对会议纪要内容进行确认签字和技术部门盖章。
建设单位(盖章)代表人签字:设计单位(盖章)代表人签字:监理单位(盖章)代表人签字:施工单位(盖章)工程验收会议纪要模板 (2) 时间:20xx年04月05日上午十点地点:工地现场办公室主持人:参加单位和人员会议内容:20xx年04月05日,大桥局培训中心召集培训中心教学综合楼项目各参建单位,对主体结构混凝土分部工程进行施工质量验收。
监督单位对会议的进程及内容进行了监督。
会议内容如下:一、首先,各参建单位到现场对建筑物主体结构进行观感质量检查,监督单位组织监理、施工单位对板厚进行现场实测。
二、随后,各参建单位汇集在办公室,对工程的施工质量发表意见。
先由施工单位汇报主体结构工程的施工情况,提交主体结构工程施工质量自评报告;监理单位介绍主体结构的施工监理情况,提交主体结构工程质量评估报告;质检部门对内业资料进行了检查。
三、各参建单位意见施工单位意见:根据现行施工规范及武汉市建筑工程质量安全监督站有关要求,主体工程评定情况如下:1、主体结构分部工程共有4个分项工程,其中钢筋分项工程共12个检验批,模板分项工程12检验批,混凝土施工分项工程6个检验批,现浇结构分项工程6个检验批,经监理公司审查所有分项工程全部合格。
厂房主体验收会议纪要文档4篇Summary document of workshop main body acceptance meeting编订:JinTai College厂房主体验收会议纪要文档4篇前言:会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。
包括会议的基本情况、主要精神及中心内容,便于向上级汇报或向有关人员传达及分发。
本文档根据会议纪要内容要求和特点展开说明,具有实践指导意义,便于学习和使用,本文下载后内容可随意调整修改及打印。
本文简要目录如下:【下载该文档后使用Word打开,按住键盘Ctrl键且鼠标单击目录内容即可跳转到对应篇章】1、篇章1:厂房主体验收会议纪要文档2、篇章2:厂房主体验收会议纪要文档3、篇章3:厂房主体验收会议纪要文档4、篇章4:主体验收会议纪要文档厂房主体验收的会议纪要大家知道记录的标准格式是什么吗?下文是厂房主体验收会议纪要,欢迎阅读!篇章1:厂房主体验收会议纪要文档时间:20XX年12月13日地点:施工项目经理办公室主持人:项目总监陈贤生参加单位与人员:各单位会议内容如下:项目总监主持会议,施工单位技术负责人对此次验收的主体跟基础进行详细总结,对施工进场材料设备进行了报验,各分部分项工作均做了如实记录,各项检测合格后放进入下道工序施工。
专业监理工程师在本工程采取见证取样、跟班作业,对钢筋、模板、放复线、墙体平直度等各分部分项工程检验合格,满足设计要求方可进行下道工序施工。
勘察单位对此项基础工程进行了探察,满足设计标高,达到持力层。
设计单位经现场检验,各项工程均符合设计要求。
建设单位代表表示对此工程主体跟基础质量比较满意。
项目总监强调此工程报建手续、资料,应尽快落实完善。
此次会议各单位就复合材料研制厂房主体及动力厂房基础均同意验收!最后政府部门质检站对此工程后续工作提出建议:加强安全管理、脚手架、安全网、四口五临边应加强安全防护措施,报建手续及相关资料应尽快完善!建设单位代表:施工单位代表:监理单位代表:篇章2:厂房主体验收会议纪要文档【按住Ctrl键点此返回目录】工程名称:重庆庆兰汽车零部件制造工厂新建机加一厂房验收日期:20XX年8月日记录人:参加单位及人员铜梁区建设工程质量监督站xxx有限公司北方工程设计研究院有限公司xxx有限公司xxx有限责任公司xxx有限公司会议内容湖北精工:我单位施工重庆庆兰汽车零部件制造工厂新建机加一厂房,现已按图纸设计要求完成了钢结构主体工程的施工,在平时施工中我们严格按照自身的质保体系进行,在每道工序完工后,我们首先进行自检,合格后报监理公司查验,合格后签字,进行下道工序施工;施工进场的钢构件、高强螺栓都有质量证明文件;钢材、高强螺栓、地脚锚栓各项检测合格,工程技术资料基本齐全并与工程是同步的。
工程验收会议纪要会议概要日期:[填写日期]时间:[填写时间]地点:[填写地点]主持人:[填写主持人]与会人员:[填写与会人员]会议目的本次会议旨在对工程进行验收,确保工程的质量达到要求,并解决工程中存在的问题。
验收结果经过对工程的全面检查和评估,会议达成以下共识:1. 工程质量符合合同要求:工程的整体质量达到了合同约定的标准和要求。
2. 工程进度满足要求:工程按计划进展,工期符合合同约定的时间要求。
3. 工程安全得到保障:在工程施工期间,安全操作规范,未发生任何安全事故。
4. 工程设备完好:工程所涉及的设备完好,运行正常,没有出现故障。
问题和建议在验收过程中,与会人员提出了以下问题和建议:1. 问题1:[填写具体问题描述]建议:[填写针对该问题的解决措施或改进建议]2. 问题2:[填写具体问题描述]建议:[填写针对该问题的解决措施或改进建议]下一步行动为了解决存在的问题和优化工程,会议确定了以下下一步行动:1. 问题解决:工程相关责任方将采取适当的措施,尽快解决提出的问题。
2. 改进措施:工程相关责任方将根据与会人员的建议,制定改进措施,并在合理时间内进行实施。
建议及反馈与会人员对本次会议提出了以下建议和反馈:1. 建议1:[填写建议或反馈内容]2. 建议2:[填写建议或反馈内容]主持人对与会人员的建议和反馈表示感谢,并承诺将认真考虑并采纳合理建议。
会议结束会议在良好的氛围中结束,感谢与会人员的积极参与和贡献。
签字主持人:__________________与会人员:__________________日期:______________________。
2023年工程验收会议纪要范文(精选4篇)会议纪要一:2023年工程验收会议纪要时间:2023年5月10日地点:XX会议室主持人:XXX与会人员:XX、XX、XX等会议议程:1. 对项目进行整体验收,对项目进展情况进行总结;2. 对项目成果进行评估,是否达到预期目标;3. 针对项目存在的问题,提出改进意见和建议;4. 讨论项目验收报告的撰写和提交事宜;5. 其他事项。
会议纪要:会议开始时,主持人对与会人员表示欢迎,并简要介绍会议议程。
随后,与会人员对项目进行了整体验收,并对项目的进展情况进行了总结。
与会人员一致认为,在过去的一年里,项目取得了长足进展,各项指标均达到了预期目标。
然而,在项目实施过程中,也存在一些问题。
与会人员提到,项目进展受制于某些技术难题,导致工期延误。
同时,部分项目成果不够稳定可靠,还需要进一步改进和完善。
针对这些问题,与会人员提出了一些建议,包括加强技术研发力量,完善质量控制措施等。
最后,与会人员对项目的验收报告进行了讨论。
大家一致认为,项目的验收报告应该客观、详实地反映项目的整体情况,准确描述项目成果和问题,并提出改进意见。
为此,决定由项目组成员撰写验收报告,并在规定时间内提交。
会议在良好的氛围中圆满结束。
与会人员对项目取得的成绩表示肯定,并希望项目组继续努力,进一步完善项目成果。
会议纪要二:2023年工程验收会议纪要时间:2023年9月20日地点:XX会议室主持人:XXX与会人员:XX、XX、XX等会议议程:1. 对工程项目进行验收,评估项目实施情况;2. 讨论项目存在的问题,并提出解决方案;3. 确定项目的总结和经验教训;4. 讨论项目验收报告的提交时间和内容;5. 其他事项。
会议纪要:会议开始时,主持人对与会人员表示欢迎,并简要介绍了会议的议程。
随后,与会人员对工程项目进行了验收,并评估了项目的实施情况。
与会人员一致认为,该项目在过去的一年里取得了显著的进展,各项指标基本达到了预期目标。
单位工程预验收会议纪要范本(通用7篇)单位工程预验收会议纪要范本篇110月26日下午,市委书记、市人大会主任孙德汉、市委、博兴县委书记王文禄、副市长于志刚带领有关单位负责同志,对滨州铁路黄河引桥墩台工程进行现场检查验收,并在市铁路工程建设指挥部召开专题会议,研究部署下一阶段工程建设有关问题。
会上,各有关责任单位负责同志汇报了9月27日以来,黄河引桥墩台工程完成情况,市委副书记、常务副市长邓向阳同志对下一步工程建设提出了意见,孙书记讲了要求,最后,于志刚副市长做了全面安排部署。
现纪要如下:会议强调指出,9月27日调度会议后,博兴县、滨城区、市交通局、市规划局、市建设局等黄河引桥墩台工程责任单位立足全市经济社会事业发展大局,敢于挑战,勇于担纲,立即按照会议确定的工程建设任务,出色的完成了建设任务交接、施工队伍面向全省的遴选,克服了重重困难,以超强的理解力、执行力和战斗力,奋战二十八天,基本完成了一百多了墩台的建设任务,实现了墩台、架梁和铺轨三大战役的首战大捷,创造了铁路建设的奇迹,为后期工程建设赢得了主动,为12月26日全线贯通目标的实现创造了有利的形势。
但是,总揽目前工程完成情况,实现12月26日贯通的目标任务仍然十分艰巨,各有关部门、单位要继续发扬成绩,再接再厉,克服困难,急铁路之所急,想铁路之所想,超前谋划,科学组织,立体交叉,继续保持铁路工程大干高潮,全面夺取架梁、铺轨两大战役的胜利。
一、精益求精,全面完成黄河引桥墩台收尾工程会议强调,各有关责任单位要继续抓好引桥墩台工程的收尾,确保达到工程质量要求。
一是对于尚未完全完成浇筑的墩台,要限定时限,抓紧组织完成,特别是原六标段承担的墩台建设任务,要加快工程施工,确保本月底全部完成。
二是加强墩台凝固期的养护工作,要严格按照工程质量要求进行养护,加强表面光洁度的处理,在保证内部质量的前提下,也要保持外部的美观。
三是抓紧做好墩帽箱梁垫石的防线、浇筑工程,10月28日前,由原二标段和六标段施工单位完成垫石防线,月底前完成施工。
完工预验收验收会议纪要
会议概述
本次完工预验收验收会议于(日期)在(地点)召开,会议主要目的是对工程项目的完工情况进行预验收,并确定是否达到验收标准。
本次会议由(主持人)主持,参会人员包括(列举参会人员姓名及职务)。
完工情况汇报
(项目负责人)对工程项目的完工情况进行了详细的汇报。
汇报内容主要包括以下几个方面:
1. 工程项目的整体完工情况及进度;
2. 各阶段工程的质量控制情况;
3. 所遇到的问题及解决措施;
4. 完工后的维保计划。
验收标准确认
与会人员对工程项目的验收标准进行了讨论和确认,并达成以下共识:
1. 验收标准应符合相关法律法规及合同约定;
2. 验收标准应满足工程项目所要求的功能及性能;
3. 验收标准应包括工程项目的质量和安全标准。
完工预验收结果
经过对工程项目的完工情况进行全面评估和讨论,与会人员一致认为工程项目已达到预期的验收标准。
决定进行正式验收。
下一步工作安排
1. 处理工程项目中尚未完成或存在问题的部分,确保达到最终验收标准;
2. 确定正式验收时间和地点;
3. 确定相关验收人员及其职责。
其他事项
1. 会议期间提出的问题和建议将会记录并及时反馈相关部门进行处理;
2. 针对工程项目的维保计划,将制定详细的操作手册和维护方案;
3. 关于工程项目验收的进一步安排和沟通,将通过邮件或会议形式进行。
会议纪要批准
本次会议纪要经与会人员一致讨论和确认,负责人将对纪要进行审查和批准。
会议结束
会议在(时间)顺利结束。
关于项目验收的会议纪要模板会议时间:[填写会议日期及时间]会议地点:[填写会议地点]会议主题:项目验收会议会议主持:[填写主持人姓名]会议记录:[填写记录人姓名]会议参与人员:[填写参与人员姓名及角色]1. [姓名],[角色]2. [姓名],[角色]3. [姓名],[角色]...会议议程:一、会议开场主持人宣布会议开始,并介绍项目验收会议的背景和目的。
二、项目概述由项目经理或相关负责人简要介绍项目的背景、目标和实施情况,包括项目开展的原因、参与人员、关键节点等内容。
三、验收标准和要求项目经理详细说明项目验收的标准和要求,包括技术规范、功能需求、性能测试等方面的内容。
同时,项目经理也可以提前准备好项目验收的文件、报告或样品供参会人员查阅。
四、项目进展和问题汇报项目团队成员逐一汇报各自负责的任务进展情况,并说明目前存在的问题或困难。
参会人员可以针对问题进行讨论和解答,以确保项目进展顺利。
五、项目成果展示根据项目性质,相关负责人展示项目的成果,可以是软件演示、产品样品展示、报告分析等形式。
参会人员可以提出意见和建议,讨论项目成果的优点和改进空间。
六、项目验收结论根据项目的实际情况,评估项目是否达到验收标准,确定是否符合验收要求。
参会人员讨论并做出决策,可以有多种结果,如通过验收、需要进一步修改或补充、暂缓验收等。
七、项目验收文件签字确认在会议结束前,项目经理或相关负责人向参会人员分发项目验收文件,并要求相关人员在文件上签字确认。
同时,项目验收结论也需要在会议纪要上进行记录。
八、会议总结主持人对会议内容进行总结,并强调项目验收的重要性和下一步工作的安排。
会议纪要:[按照会议议程内容逐一记录会议讨论和决策的要点,包括问题和建议,并确保语句通顺,表达清晰]会议结束时间:[填写会议结束时间]附:相关附件1. [填写附件名称及摘要]2. [填写附件名称及摘要]...以上就是关于项目验收的会议纪要模板,希望对您有所帮助。
完工预验收验收会议纪要会议信息- 会议主题:完工预验收验收会议- 会议时间:[填写具体日期和时间]- 会议地点:[填写具体地点]参会人员- 主持人:[填写主持人姓名]- 审查人员:[填写审查人员姓名]- 建设方代表:[填写建设方代表姓名]- 监理方代表:[填写监理方代表姓名]会议目的本次会议的目的是对项目的完工情况进行预验收验收,确认是否达到建设方的要求和相关标准。
会议内容及结果项目总体情况介绍建设方代表详细介绍了项目的总体情况,包括项目背景、目标和要求等。
完工情况汇报建设方代表对项目的完工情况进行了汇报,包括工程进度、质量控制、安全措施以及关键节点的完成情况等。
现场实地考察参会人员对项目现场进行了实地考察,重点关注了工程质量、安全环保等方面。
技术问题讨论参会人员针对项目中存在的技术问题进行了讨论,并就解决办法进行了交流和协商。
验收结论经过全面评估和讨论,参会人员一致同意对项目进行验收。
详细验收结论如下:1. 项目的质量符合建设方的要求和相关标准。
2. 项目的安全措施得到了有效执行和落实。
3. 项目的关键节点顺利完成,并且工程进度符合预期。
下一步行动计划建设方代表和监理方代表商定了下一步行动计划,具体如下:1. 建设方将准备相关文件,包括项目竣工报告、移交手续等。
2. 监理方将进行最终验收,并发放验收证书。
3. 双方将进行项目移交和结算等相关工作。
会议总结本次完工预验收验收会议顺利结束,参会人员对项目的完工情况进行了充分评估和讨论,形成了详细的验收结论和下一步行动计划。
附件- [填写相关附件名称和编号]。
验收会议纪要验收会议纪要一、会议概要日期:20xx年xx月xx日时间:下午2:00-4:00地点:xxx会议室主持人:xxx参加人员:xxx,xxx,xxx,xxx会议目的:对项目进行验收,确定交付时间和评价项目成果二、验收情况1.项目背景本项目为xx公司开发的xxx,旨在满足用户的xxx需求。
2.项目进度自20xx年xx月xx日开始启动,共历经xxx个月,完成了xxx项工作。
3.验收情况本次会议主要对产品功能、性能、稳定性和用户体验等方面进行验收。
3.1.产品功能经过多轮测试和反复优化,产品在功能方面已经完全满足用户需求。
3.2.产品性能经过测试,产品在处理速度、响应时间等方面表现良好,性能符合公司要求。
3.3.产品稳定性在运行过程中并未出现过崩溃等严重问题,表现较为稳定。
3.4.用户体验经过对用户的反馈和问卷调查,产品在易用性和用户交互方面得到用户一致好评。
4.交付时间根据双方协商达成一致意见,决定将产品正式交付时间定在20xx年xx月xx日。
5.项目评价在本项目中,整个团队都付出了较大的努力,取得了较好的成果。
产品满足了用户的需求,达到了公司的预期目标。
6.问题和建议在验收过程中,提出了一些针对产品日后改进的问题和建议,如更广泛能力评测、优化软件更新流程等。
这些问题和建议将被纳入日后的产品改进计划中。
7.下一步工作在产品正式交付后,将继续跟踪用户反馈,持续优化产品,提升用户体验。
同时,对日后产品的迭代和升级提出相应计划。
三、会议总结本次验收会议顺利完成,确定了产品的交付时间,并对产品性能、稳定性等各方面进行了全面评估。
验收委员会将继续关注该项目的后续工作,并期待该项目能够为用户带来更好的使用体验。
工程验收会议纪要范文(精选4篇)工程验收会议纪要范文 1:日期:xxxx年月日时间:上午xx时地点:xx会议室主持人:xx记录人:xx与会人员:1. xx(负责人)2. xx(设计师)3. xx(施工工程师)4. xx(监理工程师)会议内容:1. 工程验收的目的和重要性:介绍工程验收的意义和目的,提醒与会人员重视本次验收。
2. 验收标准和要求:详细说明工程验收的标准和要求,包括质量、安全、环保等方面的要求。
3. 工程施工过程及问题:负责人汇报了整个工程的建设过程,包括材料采购、施工进度等,并列举了在施工过程中遇到的问题和解决方案。
4. 进行工程实地考察:组织与会人员对工程现场进行实地考察,重点查看工程质量和安全情况。
5. 报告工程验收结果:与会人员对工程进行综合评估,根据验收标准,以审查报告的形式向负责人汇报工程验收结果。
6. 针对问题提出整改要求:根据工程验收结果,对存在的问题提出整改要求,并确定整改期限。
7. 确定最终验收时间和责任人:商讨最终验收的时间和责任人,并明确相关责任及须完成的工作。
会议总结:本次会议对工程验收进行了全面的讨论和评估,与会人员对工程进行了实地考察,并对存在的问题提出了明确的整改要求。
下一步,各责任人将按照要求,认真完成整改工作,并确定最终验收时间。
通过大家的努力,相信工程验收将得以顺利完成。
会议结束时间:xx时记录人:签字主持人:签字工程验收会议纪要范文 2:日期:xxxx年月日时间:上午xx时地点:xx会议室主持人:xx记录人:xx与会人员:1. xx(负责人)2. xx(设计师)3. xx(施工工程师)4. xx(监理工程师)5. xx(业主代表)会议内容:1. 工程验收的目的和重要性:主持人首先向与会人员介绍了工程验收的意义和目的,强调了工程质量的重要性。
2. 项目概况介绍:负责人对项目进行了详细的介绍,包括项目的背景、规模、投资等。
3. 施工过程回顾:施工工程师汇报了整个施工过程,包括施工的进度、质量控制等,同时列举了在施工过程中出现的问题以及解决方案。
小型预制构件场验收会议纪要(修改后)(1)云桂铁路广西公司百色指挥部 2014年1月8日云桂铁路(广西段)YGZQ-4标一工区小型构件预制厂验收会议纪要2014年1月7日,云桂铁路广西公司百色指挥部在YGZQ-4标中铁十九局一工区小型构件预制厂组织验收会议,百色指挥部,设计、施工、监理单位有关人员参加,经验收组对该构件厂现场及内业资料检查,认为该厂人员配备、设备配臵、物资准备满足验收条件,同意小型预制构件厂批量生产,现纪要如下:一、构件厂概况该厂设于田东县祥周镇境内,位于DK175+520线路左侧100米左右,利用那利1号隧道弃碴场做为生产场地,生产预制的小型构件为一工区管段内(DK174+800~DK186+435长11.635km)的隧道电缆槽盖板、桥梁遮板、桥梁电缆槽盖板、桥梁防护栏杆、路基电缆槽及盖板。
其中隧道水沟电缆槽盖板80969块,桥梁遮板4386块,桥梁电缆槽盖板69064块,桥梁防护栏杆8678片,栏杆立柱4538根,栏杆扶手4478根,栏杆托梁4478根,桥梁墩顶吊篮踏步板4704块,路基电缆槽9040块,路基电缆槽盖板9040块。
二、检查情况1、预制厂占地11.2亩,且已硬化,配臵管理人员8名,作业人员59名,模板2580套,振动台流水线1套,现场机械配臵情况见表2-1,现已经生产隧道水沟电缆槽1号、2号盖板及桥梁墩顶吊篮踏步板9600块,现场采用土工布覆盖,定时洒水进行养护,养护有专人负责。
2、施工方案已批复,现场已对作业人员下发了针对性较强的技术交底,作业指导书已编制完成,试生产的工艺总结已完成,检验批样表及施工日志等资料齐全。
三、有关意见和建议1、部分构件拆模时间过早,存在损坏构件棱角的现象;建议混凝土浇筑完成后根据天气温度情况掌握脱模时间,不宜过早,确保构件边角不受损。
2、部分构件侧面由于模板原因导致混凝土表面不平整;建议及时联系模板厂家尽快对模板进行改进,且模板进场后检查模板质量,不合格不得投入使用。
(1)
云桂铁路广西公司百色指挥部2014年1月8日
云桂铁路(广西段)YGZQ-4标一工区
小型构件预制厂验收会议纪要
2014年1月7日,云桂铁路广西公司百色指挥部在YGZQ-4标中铁十九局一工区小型构件预制厂组织验收会议,百色指挥部,设计、施工、监理单位有关人员参加,经验收组对该构件厂现场及内业资料检查,认为该厂人员配备、设备配置、物资准备满足验收条件,同意小型预制构件厂批量生产,现纪要如下:
一、构件厂概况
该厂设于田东县祥周镇境内,位于DK175+520线路左侧100米左右,利用那利1号隧道弃碴场做为生产场地,生产预制的小型构件为一工区管段内(DK174+800~DK186+435长11.635km)的隧道电缆槽盖板、桥梁遮板、桥梁电缆槽盖板、桥梁防护栏杆、路基电缆槽及盖板。
其中隧道水沟电缆槽盖板80969块,桥梁遮板4386块,桥梁电缆槽盖板69064块,桥梁防护栏杆8678片,栏杆立柱4538根,栏杆扶手4478根,栏杆托梁4478根,桥梁墩顶吊篮踏步板4704块,路基电缆槽9040块,路基电缆槽盖板9040块。
二、检查情况
1、预制厂占地11.2亩,且已硬化,配置管理人员8名,作业人员59名,模板2580套,振动台流水线1套,现场机械配置情况见表2-1,现已经生产隧道水沟电缆槽1号、2号盖板及桥梁墩顶吊篮踏步板9600块,现场采用土工布覆盖,定时洒水进行养护,养护有专人负责。
2、施工方案已批复,现场已对作业人员下发了针对性较强的技术交底,作业指导书已编制完成,试生产的工艺总结已完成,检验批样表及施工日志等资料齐全。
三、有关意见和建议
1、部分构件拆模时间过早,存在损坏构件棱角的现象;建议混凝土浇筑完成后根据天气温度情况掌握脱模时间,不宜过
早,确保构件边角不受损。
2、部分构件侧面由于模板原因导致混凝土表面不平整;建议及时联系模板厂家尽快对模板进行改进,且模板进场后检查模板质量,不合格不得投入使用。
3、部分构件由于振捣平台不水平、混凝土浇筑完成后构件运输、场地不平整等原因造成的背面不平整、部分构件厚度不足;建议施工前将振捣平台调整至水平,运输及存放时尽量保证构件平整。
4、增加大型振捣平台以满足以后遮板、电缆槽等大型构件的施工振捣需要。
四、其它
1、小型构件生产过程中要加强质量控制,生产后按规范要求进行养护,运输过程加强管理减少破损。
2、施工、监理单位结合上述意见,进一步落实责任,确保小型预制构件的成品质量。
参加人员
百色指挥部:吴吉有
中铁十九局:魏立恒付显裕
北京铁城:付连高李毅
中铁二院:雷冲
2014年1月8日
分送:十九局云桂项目部,北京铁城监理公司云桂项目部,中铁二院。
