PPR给水管道安装技术交底
- 格式:doc
- 大小:55.50 KB
- 文档页数:5
给水PPR管技术交底
1.管道基本知识
1.1 管道分类
给水管道按照使用材料可以分为铜管、钢管、PVC管、PPR管等。
其中,PPR
管因优点明显而被广泛使用。
1.2 管道规格
PPR管的规格主要包括内径和壁厚。
内径按照毫米为单位表示,通常有20mm、25mm、32mm、40mm等;壁厚通常有2.0mm、2.3mm、2.8mm、3.2mm等四
种规格。
1.3 管道用途
PPR管广泛用于室内水供、室内环境温度下的地暖、工业输送等场合。
2.PPR管道安装
2.1 断面要求
管道断面应平整、无毛刺、破损和锋利边缘。
2.2 支架要求
PPR管道应设立足够支架,支架的间距应按照以下规则划分:
•垂直场合支架(上下安装)间距不得大于2m;
•水平场合支架(左右安装)间距不得大于1.5m。
2.3 正确连接管道
连接管道的方法包括打用热熔机后的热熔连接和打用过刀机切割后经电焊连接。
2.4 常见连接问题
2.4.1 爆管
快速热升温导致管道急剧扩张,最终导致爆管。
2.4.2 渗漏
一般是由于连接技术不熟练而导致。
2.4.3 焊缝不牢固
处理方法是重新焊接,确保连接更加安全。
2.5 管道保养
为确保管道连接的牢固,在安装PPR管道后,需要进行以下保养工作:•连接完成的管道应稍作等待,等到管道内的水冷却而形成的温度波动停止后再投入使用;
•在管道内的第一次使用前,要清洗管道内留有的杂物、灰尘等杂质,以保持管道畅通无阻;
•使用后,管道内的残余水应排放,以免因存留水分而引起管道生锈、腐蚀。
ppr安装技术交底PPR 安装技术交底PPR(无规共聚聚丙烯)管材因其具有良好的耐热性、耐腐蚀性、卫生性能以及安装方便等优点,在建筑给排水领域得到了广泛的应用。
为确保 PPR 管道安装工程的质量和安全,现将 PPR 安装技术要点向施工人员进行交底。
一、施工准备1、材料准备PPR 管材和管件应符合设计要求,并有产品合格证、质量检验报告等质量证明文件。
管材和管件的外观应光滑、平整,无气泡、裂口、凹陷、杂质等缺陷。
管材的颜色应均匀一致,管件的壁厚应均匀。
2、工具准备常用的工具包括热熔焊机、剪刀、尺子、铅笔、砂纸等。
热熔焊机应定期进行校准和维护,确保其工作性能良好。
3、作业条件准备施工图纸已经过会审,施工方案已经编制并审批。
施工现场已经清理干净,具备施工条件。
施工人员已经经过技术培训,熟悉 PPR 安装的工艺流程和操作要点。
二、PPR 管材的切割与处理1、切割使用专用剪刀或切割机对 PPR 管材进行切割,切割时应保证切口垂直、平整,无毛刺。
对于管径较大的管材,可以使用电锯进行切割,但应注意控制切割速度和力度,避免管材变形。
2、处理切割后的管材端口应用砂纸打磨光滑,去除毛刺和碎屑。
若管材端口存在油污或灰尘等污染物,应使用清洁剂或酒精进行清洗,确保端口干净、干燥。
三、热熔连接的操作要点1、热熔焊机的设置根据管材的规格和壁厚,设置热熔焊机的加热温度和加热时间。
一般来说,PPR 管材的加热温度在 260℃-280℃之间,加热时间根据管径大小而定,通常在 5-10 秒之间。
在进行热熔连接前,应先对热熔焊机进行预热,待达到设定温度后再进行操作。
2、管材和管件的插入加热完成后,迅速将管材和管件从热熔焊机上取下,并将管材插入管件至规定深度。
插入时应保持管材和管件的轴线在同一直线上,不得歪斜。
插入过程应在规定的时间内完成,一般为 5 秒左右。
插入完成后,应保持管材和管件的位置不变,直至冷却固化。
3、冷却固化热熔连接完成后,应让管材和管件自然冷却固化,不得进行强制冷却。
客厅PPR供水管道安装技术交底记录
1. 应安装在客厅的PPR供水管道是为了保障住宅的正常用水需求。
本文档记录了有关PPR供水管道安装的技术交底。
2. 安装前的准备工作:
- 确保所有相关的工具和材料齐备;
- 检查供水管道的设计图纸,并严格按照图纸要求进行安装;
- 清理施工场地,确保安装环境整洁。
3. 安装步骤:
1) 定位:根据设计图纸确定供水管道的位置,并进行标注。
2) 准备管材:选取合适的PPR供水管材,确保质量达到标准
要求。
3) 切割管材:使用切割工具将管材按照所需长度进行切割。
4) 管材连接:使用合适的连接方式将管材连接起来,确保连接
处密封可靠。
5) 固定管道:使用支架或夹具固定管道,确保管道稳固不松动。
6) 测试:按照规定的测试方法对管道进行压力测试,确保管道
无漏水现象。
7) 绝缘处理:对需要绝缘的部分进行绝缘处理,确保安全可靠。
4. 问题处理:
- 若在安装过程中遇到问题,应及时与相关人员沟通,寻求解
决方案;
- 若发现材料存在质量问题,应立即更换,并通知相关人员。
5. 注意事项:
- 操作人员应具备相关PPR供水管道安装技术知识和经验;
- 操作过程中应注意安全,佩戴个人防护装备;
- 所有工作应按照相关法规和标准进行,不得有任何违规行为。
以上为客厅PPR供水管道安装技术交底记录,作为参考指导。
在实际安装过程中,应遵守相关法规和标准,并确保安装质量和安
全可靠。
PPR冷热水管道安装施工技术交底PPR冷热水管道是一种新型环保管材,具有优良的耐热耐压等特性,因此被广泛应用于建筑施工中的水力管道系统。
在PPR冷热水管道的施工过程当中,技术交底则显得尤为重要,它是施工前必须严格遵守的步骤。
一、施工前的准备在进行PPR冷热水管道的安装施工前,需要准备必要的工具与材料。
如管道,管件,热熔焊机,扳手,打印机,楼宇设计图纸等。
此外,还要进行充分的合格培训,将需要的工艺要素以及相关标准作标记,并将其设为指导施工实践的准绳。
二、施工质量的控制进行PPR冷热水管道的施工,在质量控制方面有一些要点需要注意,例如对PPR管、管件的检查和筛查,使其符合规定的性能参数和标准,同时,要进行良好的管道布局,以经过合理设计和布局的管道优化管道使用效率。
三、施工的安全保障在PPR冷热水管道的施工过程中,要合理有效地确保施工的安全,防止在施工过程中发生意外事故。
在工作现场严格遵循安全操作规程,做好安全隐患的排查与隔离,及时保养维护施工所需机械设备,并配备喷淋灭火器等安全保障设施。
四、施工完成的验收标准完成PPR冷热水管道的施工后,还需要进行质量验收,检查和验证安装质量是否符合相关标准和规范。
将PPR冷热水管道的安装情况与制定的设计图纸进行对比,以做出满意的验收报告,保证未来使用的无故障。
另外,需对完成施工的管道进行测试,检验其在正常使用和负荷条件下的承载能力和性能等方面是否合格。
五、施工后的保养和维护对于完成PPR冷热水管道的安装施工后,为确保其持久使用效果,在施工完成后,还需进行针对性的管道保养和维护。
建立管道保养制度,定期进行管道清洗和检查,及时发现并处理原因,保证管道安全、卫生、无堵塞和长期运行。
同时,指导用户进行科学的水的使用方式,节约能源、资源、现金等,达到最大程度的环保效益。
PPR冷热水管道的安装施工技术交底是施工过程质量的保证,是管道施工的重要步骤,具有非常重要的意义。
我们要按照相关的技术要求和标准进行实践,并不断学习、研究新型管道材料和施工方式,提高施工质量,保障管道工程的长久安全使用。
ppr施工技术交底(完整版)PPR施工技术交底(完整版)1. 简介本文档旨在对PPR管道施工技术进行全面交底,包含了施工方案、材料选用、工序、质量控制等方面的详细内容,以确保施工的高效和质量。
2. 施工方案2.1 管道布置- 确定PVC管道的走向和位置,保证符合设计要求。
- 根据使用需求,进行管道的分支和连接。
2.2 材料选用- 确保使用符合国家标准的PPR管材和配件。
- 对于特殊环境和使用要求,选择符合要求的增强材料和特殊配件。
3. 工序3.1 准备工作- 清理施工区域,确保没有杂物和障碍物。
- 检查PPR管材和配件的质量和数量。
3.2 管道的切割与连接- 确定PVC管道的长度和位置,使用专用工具进行切割。
- 清理切割口,确保无毛刺和污垢。
- 使用专用的热熔设备,将管材和配件进行热熔连接。
3.3 支架和固定- 根据设计要求,安装支架和固定件。
- 确保支架和固定件的稳固和坚固。
4. 质量控制4.1 管道质检- 对每根管道进行外观检查,确保无破损和变形。
- 进行压力测试,确保管道的密封性能。
4.2 工艺检验- 对管道的切割和连接进行检查,确保切割口的平整无毛刺,连接处的焊接质量良好。
5. 管道保护和维护5.1 管道保护- 施工完毕后,对管道进行维护和保护,防止受到外力破坏和腐蚀。
5.2 管道维护- 定期检查管道的运行状态,对可能存在的问题进行修复和维护。
附件:本文档涉及的附件包括设计图纸、施工方案、设备清单等。
法律名词及注释:1. 国家标准:指由国家相关部门制定的具有法律效力的标准文件,对产品质量和技术要求做出规定。
2. 维护:指对设备、器具等进行保养、修复和保护的工作,以确保其正常运行和延长使用寿命。
PPR施工技术交底(完整版)1. 简介本文档详细描述了PPR管道的施工技术要领,包括施工方案、材料选用、工艺流程等内容,旨在确保施工的高效和质量。
2. 施工方案2.1 管道布置- 根据设计要求确定管道的布置方案,确保管道走向合理且最短距离。
SG-0133.2.5冷热水管安装(板下吊装)1、不同材质管道连接,应采用螺纹、法兰管件过度,检修时需拆卸的管件、仪表,应采用带活接头的管件连接。
2、管卡安装,确定安装管线距墙距离,弹线定出管线走向,确定起点、终点、转角点,分支点管卡设置不大于200mπι,其余直线段管卡间距不得超过下表:若提前预埋管卡,预埋阶段在板上弹线,确定管路走向,按上述方式预埋管卡底座,拆模后及时清理管卡底座,做好标记。
2、安装吊卡,按墙梁上预埋套管中心标高确定吊卡安装高度,先确定起点、终点、转角点,分支点管卡高度,直线段挂尼龙线安装吊卡,保证吊卡平直。
采用金属支吊架或管卡时,宜用扁铁制作的鞍型管卡,塑料管与管卡之间应有软材料隔离,一般不得采用圆钢制作的U型管卡。
3、将组装好的管段运抵现场,先逐段安装水平管段,再安装墙体暗敷管段。
4、吊装的给水管安装应保证横平竖直,距边墙间距一致,冷热水管平行间距一致。
5、管道安装要求顺直,双管或多管间距一致,管道安装完后及时固定支架。
6、冷热水管交叉安装时,应在冷水管上采用过桥弯,冷水管过桥弯安装在热水管下方,冷热水管上下平行安装时,应冷水管在下,热水管在上,冷热水水平平行安装时,应冷水管靠墙外,热水管靠墙内,冷热水管在墙体垂直平行安装时,冷水管应安装在右边,热水管安装在左边。
3. 2.6冷热水管安装(墙体明装)1、冷热水管垂直明敷在墙体时,应随安装套入钢套管,安装完后固定管卡。
2、已按规范要求设置钢套管,应核对钢套管位置,确保冷热水管居于套管中,套管与管道之间封堵用微膨胀混凝土和防水油膏封堵。
3、冷热水管接头不得设置在套管内。
4、明装管道应注意管道、管件、阀门距墙位置,特别是阀门距墙应保证净距在20mm〜25mπι,有防结露或保温要求的管道应根据保温层厚度加大距墙净距。
5.3暗装管道封闭5、管道安装完成后,应及时予以隐蔽保护,埋地或墙体上暗埋的管道在垫层或抹灰施工前,吊顶内安装的管道在吊顶封闭前,必须经压力试验合格后方可封闭。

PPR水管安装施工技术交底三篇篇一:PP-R水管安装施工技术交底工程名称:XX实业有限公司泾渭明珠施工单位:浙江广宏建设有限公司西安分公司施工技术交底记录工程名称:XX实业有限公司泾渭明珠施工单位:浙江广宏建设有限公司西安分公司项目技术负责人:项目专业施工员:项目专业质量检查员:交底时间:20XX年5专业班组长:交底地址:月13日(2)切割管材必须使端面垂直于管轴线。
管材切割应使用管子剪、断管器或管道切割机,不宜用钢锯锯断管材。
若使用时,应用刮刀清除管材锯口的毛边和毛刺。
(3)管材与管件的连接端面和熔接面必须清洁、干燥、无油污。
施工技术交底记录工程名称:XX实业有限公司泾渭明珠施工单位:浙江广宏建设有限公司西安分公司施工技术交底记录工程名称:XX实业有限公司泾渭明珠施工单位:浙江广宏建设有限公司西安分公司管配件一端。
(6)立管和横管支架、吊架或管卡的间距,不得大于表1-22和表1-23的规定。
(7)三通、弯头、接配水点的端头、阀门、穿墙(楼板)等部位,应设可靠的固定支架。
用作补偿管道伸缩变形的自由臂不得固定。
7.压力试验(1)冷水管道试验压力应为管道系统设计工作压力的1.5倍,但不得小于1.0MPa。
(2)热水管道试验压力应为管道系统设计工作压力的2.0倍,但不得小于1.5MPa。
施工单位技术交底人签字:施工班组接受人签字:施工技术交底记录工程名称:XX实业有限公司泾渭明珠施工单位:浙江广宏建设有限公司西安分公司用。
五、质量标准1、主控项目(1).PP-R管道的水压试验必须符合设计要求。
当设计未注明时,按第四条中第7款执行。
(2).系统交付使用前必须进行通水试验并做好记录。
(3).系统交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家有关生活饮用水标准方可使用。
2、一般项目(1).热熔焊接的焊缝应符合第四条中第4款第(4)项。
(2).管道的支架、吊架及管卡安装应符合第四条中第6款第(6)项。

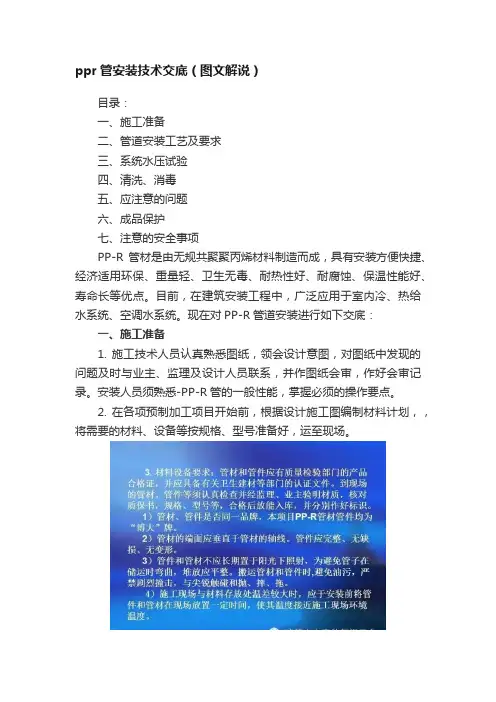

ppr管安装技术交底(图文解说)
目录:
一、施工准备
二、管道安装工艺及要求
三、系统水压试验
四、清洗、消毒
五、应注意的问题
六、成品保护
七、注意的安全事项
PP-R管材是由无规共聚聚丙烯材料制造而成,具有安装方便快捷、经济适用环保、重量轻、卫生无毒、耐热性好、耐腐蚀、保温性能好、寿命长等优点。
目前,在建筑安装工程中,广泛应用于室内冷、热给水系统、空调水系统。
现在对PP-R管道安装进行如下交底:
一、施工准备
1. 施工技术人员认真熟悉图纸,领会设计意图,对图纸中发现的问题及时与业主、监理及设计人员联系,并作图纸会审,作好会审记录。
安装人员须熟悉-PP-R管的一般性能,掌握必须的操作要点。
2. 在各项预制加工项目开始前,根据设计施工图编制材料计划,,将需要的材料、设备等按规格、型号准备好,运至现场。
序号项目备注1水电书籍、PPT资料限时免费下载详情
286套精品电气施工图免费下载详情。
统表C08-5
技术交底记录
统表C08-5
技术交底记录
工程部位三期D12~17#、X03~X05#、
G07~G09#
交底日期2014-5-30
施工单位河北分项工程名称建筑给水交底提要塑料给水管道安装
交底内容:
2.4.1.5 加热时间、加工时间及冷却时间按表2-1进行。
热熔连接技术要求表2-1
公称外径(mm)最小承插深度
(mm)
加热时间
(s)
加工时间
(s)
冷却时间
(min)
20 11.0 5 4 3
25 12.5 7 4 3
32 14.6 8 4 4
40 17.0 12 6 4
50 20.0 18 6 5
2.4.1.6 熔接弯头或三通时,按设计图纸要求,应注意其方向,在管件和管材的直线方向上,用辅助标志标出其位置;
2.4.1.7 连接时,无旋转的把管端导入加热套内,插入到所标志的深度,同时,无旋转的把管件推到加热头上,达到规定标志处;
2.4.1.8 达到加热时间后,立即把管材与管件从加热套与加热头上同时取下,迅速无旋转的直线均匀对插入到所标深度,使接头处形成均匀凸缘;
2.4.1.9 在规定的加工时间内,刚熔接好的接头还可以校正,但不得旋转。
2.4.2 全部给水管道除机房、设备层、管道间明设外其余全部暗装在吊顶、管井、墙槽垫层和找平层内。
2.4.3 安装时,首先根据设计图纸要求的坐标,标高预留槽洞,施工条件具备时,将预制加工好的管段,运至安装部位安装,各管段熔接时也必须按熔接工艺依次进行,全部熔接后,管道要直,坡度均匀为0.002,坡向泄水装置,各个预留口位置准确,符合设计规范。
2.4.4 冷热水给水点距离建筑地面高度:淋浴和洗衣机:1m;洗菜盆和洗脸盆:0.5m;阀门和坐便0.25m。
剔槽时候先用无齿锯切割再剔。
给水点末端内丝弯头应突出墙面15mm。
2.4.5 竖向支管均在距建筑底面0.3m高甩口,用官帽封堵,明装。
2.4.5 冷热水管支、吊架最大安装间距
审核:年月日交底:年月日
统表C08-5
技术交底记录
统表C08-5
技术交底记录
工程名称:编号:SN-002。
