建设标准强制性条文实施计划1编制目的及适用范围1.1编制目的为了在xxx电力工程建设中强化贯彻执行国家质量安全法律法规和强制性技术标准的力度,确保工程建设的质量与安全,特制定本实施计划。
1.2适用范围本计划适用于本公司(xxxxxx公司)在建的xxxxx工程,其它工程可参照执行,参与工程建设的勘察、设计单位、施工单位、调试单位、监理单位等均应贯彻执行。
2主要编制依据1)《建设工程质量管理条例》(国务院令第279号)。
2)《建设工程安全生产管理条例》(国务院令第393号)。
3)《建设工程勘察设计管理条例》(国务院令第293号)。
4)《电力监管条例》(国务院令第432号)。
5)《生产安全事故报告和调查处理条例》(国务院令第493号)。
6)《特种设备安全监察条例》(国务院令第493号)。
7)《关于开展电力工程建设标准强制性条文实施情况检查的通知》(国家电监会办公厅、建设部办公厅电输[2006]8号)。
8)《电力建设工程质量监督检查典型大纲(风力发电电部分,2009版)。
9)《实施工程建设强制性标准监督规定》(建设部令第81号,2000年8月25日)。
10)《工程建设标准强制性条文》(汇编)。
①房屋建筑部分(2009版)②工业建筑部分(2002版)③电力工程部分(2006版)注1:房屋建筑与工业建筑强条汇编(2002)版收集截止日期为2002年6月30日,其后发布或修订的新标准也应补充到强条汇编中。
11)《风力发电场工程达标投产考核标准》(试行)(中国电力建设企业协会,2008年版)。
12)国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准。
3执行计划3.1组织机构、人员构成及主要职责1)建设项目成立强制性条文执行领导小组和办公室。
①领导小组:由各参建单位技术负责人组成。
建设单位项目(副)经理任组长,监理单位总监和总承包单位(或主体施工单位)项目总工程师任副组长,其他施工单位的总工程师(或技术负责人)为其成员。
工程建设标准强制性条文1. 引言工程建设标准是指为了保证工程质量、安全和可持续发展,对工程建设过程中的设计、施工、验收等环节的技术要求和规范进行统一的制定和实施。
工程建设标准的强制性条文是指必须严格遵守和执行的标准规定,以确保工程建设的质量和安全。
本文将介绍一些常见的工程建设标准强制性条文。
2. 安全生产条文2.1 施工现场安全:施工单位必须按照国家有关规定,制定施工现场安全管理制度,并落实安全责任制度。
同时,必须设立安全管理部门,配备专职安全管理人员,并进行相关安全培训。
2.2 材料安全:工程施工过程中所使用的材料必须符合国家标准和行业标准,且必须经过质量检验合格后方可使用。
2.3 安全防护设施:施工现场必须设置符合国家标准的安全防护设施,如围挡、安全网等,并且必须进行日常检查和维护,确保施工现场的安全。
2.4 安全培训:施工单位必须对所有参与施工的人员进行安全培训,并掌握相关安全操作规程和应急措施。
3. 质量条文3.1 设计要求:工程建设必须按照设计文件的要求进行施工,不得随意变更。
如需变更,必须重新进行审核和批准。
3.2 施工质量控制:施工单位必须按照国家标准和设计要求,严格控制施工质量,确保工程质量符合要求。
3.3 质量测试和检验:工程建设过程中,必须按照规定进行质量测试和检验,并对不合格的材料或施工进行整改或返工。
3.4 质量记录和归档:工程质量记录必须真实、完整,并按照规定进行归档。
4. 环境保护条文4.1 施工废料处理:施工单位必须按照国家环保要求,对施工废料进行分类、收集、储存和处理,禁止随意倾倒或排放。
4.2 污水处理:工程建设过程中产生的污水必须进行处理,符合国家环保要求后方可排放。
4.3 环境监测:工程建设过程中,必须进行环境监测,及时发现并采取相应措施处理环境问题。
4.4 生态保护:工程建设过程中,必须保护周边生态环境,防止造成生态破坏。
5. 法律法规条文5.1 工程建设法律法规遵守:工程建设必须严格按照国家相关的法律法规进行,不得违反。

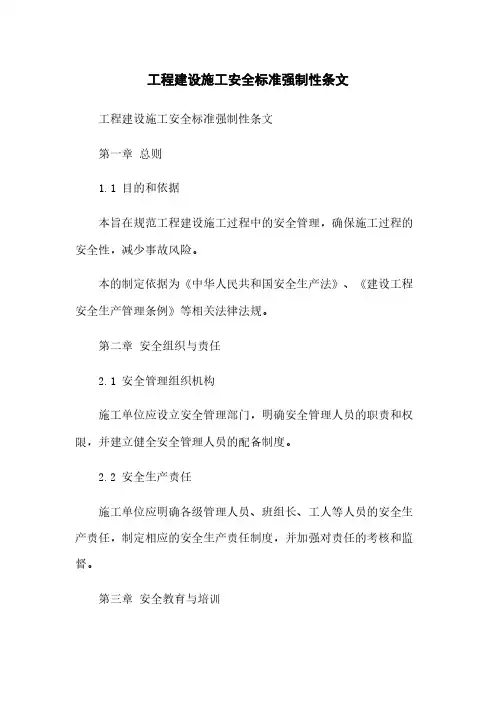

工程建设施工安全标准强制性条文工程建设施工安全标准强制性条文第一章总则1.1 目的和依据本旨在规范工程建设施工过程中的安全管理,确保施工过程的安全性,减少事故风险。
本的制定依据为《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等相关法律法规。
第二章安全组织与责任2.1 安全管理组织机构施工单位应设立安全管理部门,明确安全管理人员的职责和权限,并建立健全安全管理人员的配备制度。
2.2 安全生产责任施工单位应明确各级管理人员、班组长、工人等人员的安全生产责任,制定相应的安全生产责任制度,并加强对责任的考核和监督。
第三章安全教育与培训3.1 安全教育制度施工单位应建立完善的安全教育制度,包括安全教育的内容、时间、方式等,并定期进行安全教育。
3.2 安全教育内容安全教育内容应包括安全操作规程、安全知识、应急处理等方面的内容,确保工人对安全操作有充分的了解和掌握。
3.3 安全培训施工单位应根据施工工艺和岗位需求开展安全培训,确保施工人员具备相应的技能和知识。
第四章安全生产管理4.1 安全控制措施施工单位应制定并执行符合国家标准的安全控制措施,包括临时设施搭设、用电用气安全、消防安全等方面。
4.2 施工现场管理施工单位应对施工现场进行全面管理,包括施工场地的布置、交通组织、物料堆放等,确保施工现场的安全性。
4.3 施工工艺管理施工单位应制定施工工艺流程和操作规程,并进行监督和检查,确保施工过程中的安全操作。
第五章危险源辨识与风险评估5.1 危险源辨识施工单位应及时辨识出施工过程中的危险源,并采取相应的控制措施,以防范事故的发生。
5.2 风险评估施工单位应对施工过程中的各项风险进行评估,确定事故的可能性和严重程度,并制定相应的风险管控措施。
第六章安全监测与检查6.1 安全监测制度施工单位应建立安全监测制度,对施工现场、施工设备、工艺流程等进行定期检查和监测,发现问题及时处理。
6.2 安全检查施工单位应定期进行安全检查,包括全面安全检查和专项安全检查,发现隐患和问题及时整改。

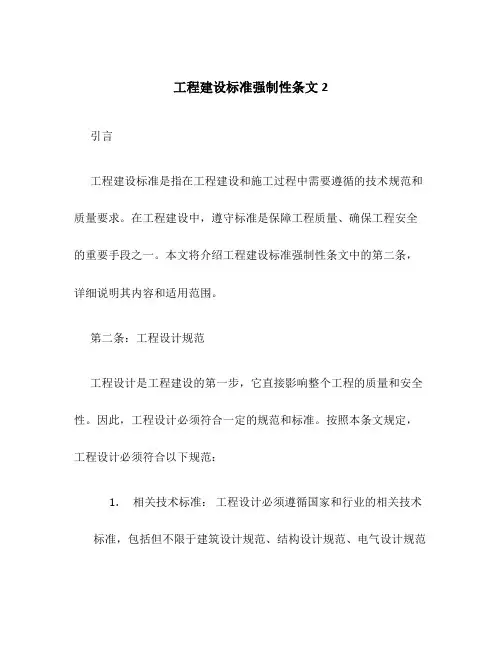

工程建设标准强制性条文2引言工程建设标准是指在工程建设和施工过程中需要遵循的技术规范和质量要求。
在工程建设中,遵守标准是保障工程质量、确保工程安全的重要手段之一。
本文将介绍工程建设标准强制性条文中的第二条,详细说明其内容和适用范围。
第二条:工程设计规范工程设计是工程建设的第一步,它直接影响整个工程的质量和安全性。
因此,工程设计必须符合一定的规范和标准。
按照本条文规定,工程设计必须符合以下规范:1.相关技术标准:工程设计必须遵循国家和行业的相关技术标准,包括但不限于建筑设计规范、结构设计规范、电气设计规范等。
这些技术标准是保证工程设计符合国家标准并具有一定的可靠性和安全性的基础。
2.合理性和科学性:工程设计必须合理、科学,符合工程建设的实际情况和要求。
设计人员应根据工程的目标、功能和使用要求,进行全面、系统的设计,确保设计方案能够满足工程的需求。
3.可行性和可操作性:工程设计应具备可行性和可操作性,即设计方案在技术和经济上具备实施的可行性,并且能够操作实施。
设计人员应对设计方案进行全面的可行性和可操作性评估,确保设计方案能够顺利实施。
4.环境保护要求:工程设计必须符合环境保护的要求,包括对环境影响的评估、环境保护设施的设置等。
设计人员应根据工程的性质和规模,合理确定环境保护措施,保护和改善环境质量。
5.安全性要求:工程设计必须考虑工程的安全性,包括对自然灾害、事故和突发事件的防范和应对措施。
设计人员应对设计方案进行全面的安全性评估,确保工程的安全性能。
6.可持续发展要求:工程设计必须符合可持续发展的要求,包括对资源的合理利用、能源的节约、环境的保护等。
设计人员应在设计过程中考虑可持续性因素,提出可持续发展的解决方案。
适用范围本条文适用于所有工程建设项目的设计过程,包括建筑工程、交通工程、水利工程、电力工程等。
无论是新建工程、改建工程还是扩建工程,设计人员都必须遵循本条文的规定进行设计。
总结本文详细介绍了工程建设标准强制性条文中的第二条,即工程设计规范。

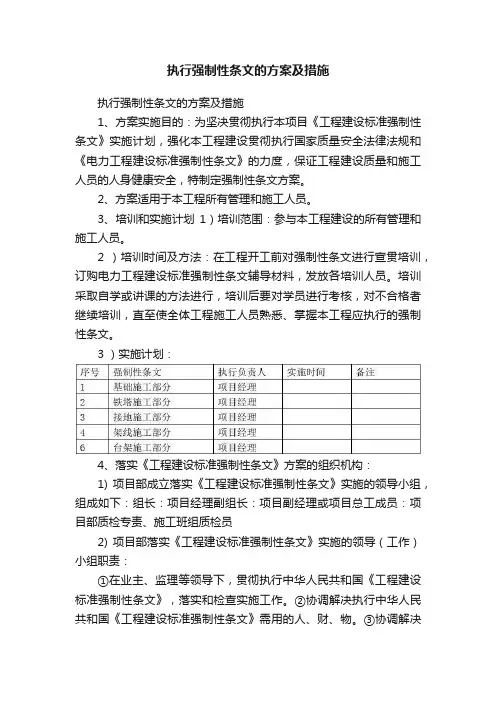

执行强制性条文的方案及措施执行强制性条文的方案及措施1、方案实施目的:为坚决贯彻执行本项目《工程建设标准强制性条文》实施计划,强化本工程建设贯彻执行国家质量安全法律法规和《电力工程建设标准强制性条文》的力度,保证工程建设质量和施工人员的人身健康安全,特制定强制性条文方案。
2、方案适用于本工程所有管理和施工人员。
3、培训和实施计划1)培训范围:参与本工程建设的所有管理和施工人员。
2 )培训时间及方法:在工程开工前对强制性条文进行宣贯培训,订购电力工程建设标准强制性条文辅导材料,发放各培训人员。
培训采取自学或讲课的方法进行,培训后要对学员进行考核,对不合格者继续培训,直至使全体工程施工人员熟悉、掌握本工程应执行的强制性条文。
3 )实施计划:4、落实《工程建设标准强制性条文》方案的组织机构:1) 项目部成立落实《工程建设标准强制性条文》实施的领导小组,组成如下:组长:项目经理副组长:项目副经理或项目总工成员:项目部质检专责、施工班组质检员2) 项目部落实《工程建设标准强制性条文》实施的领导(工作)小组职责:①在业主、监理等领导下,贯彻执行中华人民共和国《工程建设标准强制性条文》,落实和检查实施工作。
②协调解决执行中华人民共和国《工程建设标准强制性条文》需用的人、财、物。
③协调解决项目部施工过程中执行中华人民共和国《工程建设标准强制性条文》工作和出现的问题。
④定期、不定期组织项目部的关于执行中华人民共和国《工程建设标准强制性条文》工作的检查和复查,检查各施工队、班组执行中华人民共和国《工程建设标准强制性条文》工作开展情况,总结经验,提出改进意见。
⑤讨论重大违章及违反中华人民共和国《工程建设标准强制性条文》规定的奖惩。
⑥监督各级生产管理人员,杜绝违反中华人民共和国《工程建设标准强制性条文》的情况/行为发生。
5、《电力工程标准强制性条文》的实施:1)、编制的施工组织设计,制定的质量、环境和职业健康安全目标应符合国家质量、环境和安全管理法律法规、现行技术标准及强制性条文;作业指导书、质量保证措施、安全保证措施等要符合强制性标准,施工过程中施工人员严格按照规程、规范技术标准和强制性条文施工,不得擅自修改。

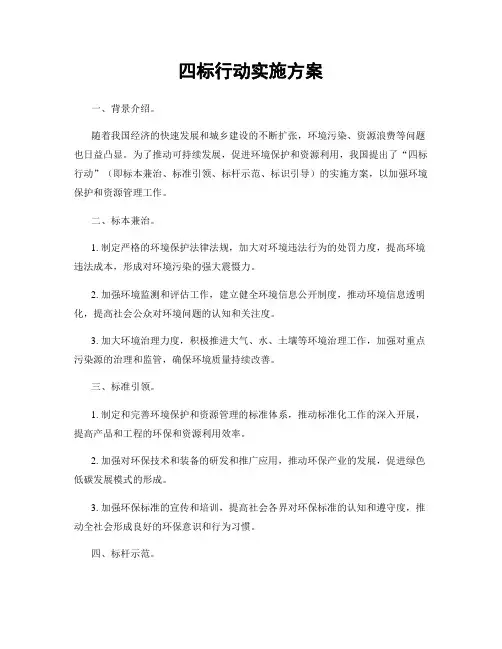

四标行动实施方案一、背景介绍。
随着我国经济的快速发展和城乡建设的不断扩张,环境污染、资源浪费等问题也日益凸显。
为了推动可持续发展,促进环境保护和资源利用,我国提出了“四标行动”(即标本兼治、标准引领、标杆示范、标识引导)的实施方案,以加强环境保护和资源管理工作。
二、标本兼治。
1. 制定严格的环境保护法律法规,加大对环境违法行为的处罚力度,提高环境违法成本,形成对环境污染的强大震慑力。
2. 加强环境监测和评估工作,建立健全环境信息公开制度,推动环境信息透明化,提高社会公众对环境问题的认知和关注度。
3. 加大环境治理力度,积极推进大气、水、土壤等环境治理工作,加强对重点污染源的治理和监管,确保环境质量持续改善。
三、标准引领。
1. 制定和完善环境保护和资源管理的标准体系,推动标准化工作的深入开展,提高产品和工程的环保和资源利用效率。
2. 加强对环保技术和装备的研发和推广应用,推动环保产业的发展,促进绿色低碳发展模式的形成。
3. 加强环保标准的宣传和培训,提高社会各界对环保标准的认知和遵守度,推动全社会形成良好的环保意识和行为习惯。
四、标杆示范。
1. 建立和完善环保和资源管理的标杆示范项目,推动先进技术和管理经验的示范推广,引领全行业的环保和资源管理工作。
2. 加强对环保和资源管理的典型案例宣传和推广,引导企业和社会各界积极参与环保和资源管理工作,形成良好的示范效应。
3. 加强对环保和资源管理的评价和奖励机制建设,激发各方面的积极性和创造性,推动环保和资源管理工作的不断提升。
五、标识引导。
1. 加强环保和资源管理标识的设计和推广应用,提高环保标识的知名度和影响力,引导社会各界积极参与环保和资源管理工作。
2. 推动环保和资源管理标识的认证和监管工作,加强对环保和资源管理标识的质量和真实性监督,确保标识引导的有效性和可信度。
3. 加强环保和资源管理标识的宣传和教育工作,提高社会公众对环保和资源管理标识的认知和理解度,促进环保和资源管理行为的良好形成。

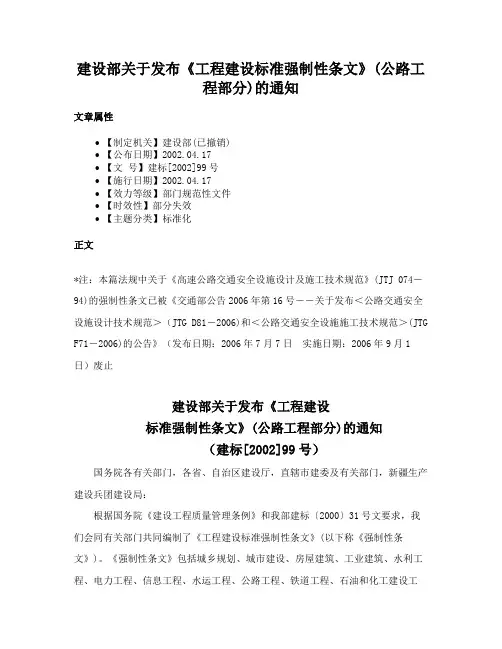

建设部关于发布《工程建设标准强制性条文》(公路工程部分)的通知文章属性•【制定机关】建设部(已撤销)•【公布日期】2002.04.17•【文号】建标[2002]99号•【施行日期】2002.04.17•【效力等级】部门规范性文件•【时效性】部分失效•【主题分类】标准化正文*注:本篇法规中关于《高速公路交通安全设施设计及施工技术规范》(JTJ 074-94)的强制性条文已被《交通部公告2006年第16号--关于发布<公路交通安全设施设计技术规范>(JTG D81-2006)和<公路交通安全设施施工技术规范>(JTG F71-2006)的公告》(发布日期:2006年7月7日实施日期:2006年9月1日)废止建设部关于发布《工程建设标准强制性条文》(公路工程部分)的通知(建标[2002]99号)国务院各有关部门,各省、自治区建设厅,直辖市建委及有关部门,新疆生产建设兵团建设局:根据国务院《建设工程质量管理条例》和我部建标〔2000〕31号文要求,我们会同有关部门共同编制了《工程建设标准强制性条文》(以下称《强制性条文》)。
《强制性条文》包括城乡规划、城市建设、房屋建筑、工业建筑、水利工程、电力工程、信息工程、水运工程、公路工程、铁道工程、石油和化工建设工程、矿山工程、人防工程、广播电影电视工程和民航机场工程等部分。
《强制性条文》是现行工程建设国家标准和行业标准中直接涉及人民生命财产安全、人身健康、环境保护和其他公众利益的内容,同时考虑了提高经济效益和社会效益等方面的要求。
列入《强制性条文》的所有条文都必须严格执行。
《强制性条文》是参与建设活动各方执行工程建设、强制性标准和政府对执行情况实施监督的依据,今后新批准发布的工程建设标准,凡有强制性条文的,均在文本中明确表示,并编入《工程建设标准强制性条文》。
《工程建设标准强制性条文》(公路工程部分)已经交通部组织审查,现批准实施,自发布之日起施行。
《工程建设标准强制性条文》(公路工程部分)由交通部负责具体管理、解释和发行。

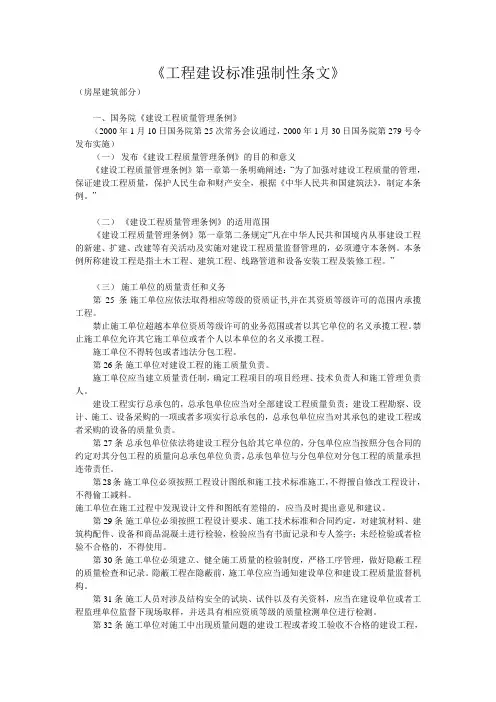

《工程建设标准强制性条文》(房屋建筑部分)一、国务院《建设工程质量管理条例》(2000年1月10日国务院第25次常务会议通过,2000年1月30日国务院第279号令发布实施)(一)发布《建设工程质量管理条例》的目的和意义《建设工程质量管理条例》第一章第一条明确阐述:“为了加强对建设工程质量的管理,保证建设工程质量,保护人民生命和财产安全,根据《中华人民共和国建筑法》,制定本条例。
”(二)《建设工程质量管理条例》的适用范围《建设工程质量管理条例》第一章第二条规定“凡在中华人民共和国境内从事建设工程的新建、扩建、改建等有关活动及实施对建设工程质量监督管理的,必须遵守本条例。
本条例所称建设工程是指土木工程、建筑工程、线路管道和设备安装工程及装修工程。
”(三)施工单位的质量责任和义务第25条施工单位应依法取得相应等级的资质证书,并在其资质等级许可的范围内承揽工程。
禁止施工单位超越本单位资质等级许可的业务范围或者以其它单位的名义承揽工程。
禁止施工单位允许其它施工单位或者个人以本单位的名义承揽工程。
施工单位不得转包或者违法分包工程。
第26条施工单位对建设工程的施工质量负责。
施工单位应当建立质量责任制,确定工程项目的项目经理、技术负责人和施工管理负责人。
建设工程实行总承包的,总承包单位应当对全部建设工程质量负责;建设工程勘察、设计、施工、设备采购的一项或者多项实行总承包的,总承包单位应当对其承包的建设工程或者采购的设备的质量负责。
第27条总承包单位依法将建设工程分包给其它单位的,分包单位应当按照分包合同的约定对其分包工程的质量向总承包单位负责,总承包单位与分包单位对分包工程的质量承担连带责任。
第28条施工单位必须按照工程设计图纸和施工技术标准施工,不得擅自修改工程设计,不得偷工减料。
施工单位在施工过程中发现设计文件和图纸有差错的,应当及时提出意见和建议。
第29条施工单位必须按照工程设计要求、施工技术标准和合同约定,对建筑材料、建筑构配件、设备和商品混凝土进行检验,检验应当有书面记录和专人签字;未经检验或者检验不合格的,不得使用。

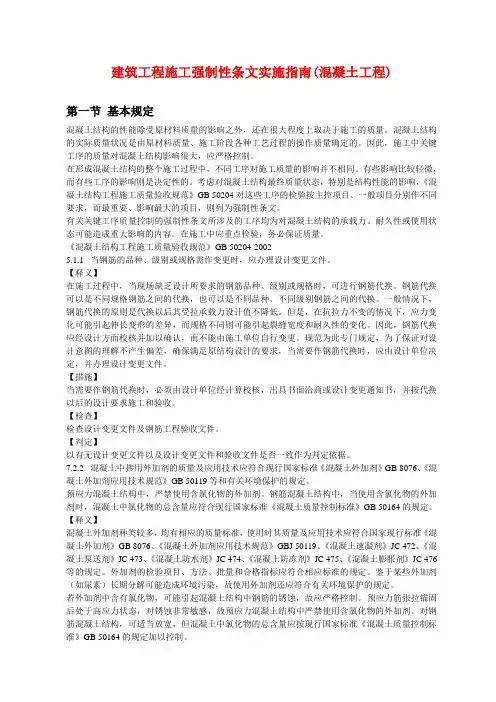

建筑工程施工强制性条文实施指南(混凝土工程)第一节基本规定混凝土结构的性能除受原材料质量的影响之外,还在很大程度上取决于施工的质量。
混凝土结构的实际质量状况是由原材料质量、施工阶段各种工艺过程的操作质量确定的。
因此,施工中关键工序的质量对混凝土结构影响很大,应严格控制。
在形成混凝土结构的整个施工过程中,不同工序对施工质量的影响并不相同。
有些影响比较轻微,而有些工序的影响则是决定性的。
考虑对混凝土结构最终质量状态,特别是结构性能的影响,《混凝土结构工程施工质量验收规范》GB 50204对这些工序的检验按主控项目、一般项目分别作不同要求,而最重要、影响最大的项目,则列为强制性条文。
有关关键工序质量控制的强制性条文所涉及的工序均为对混凝土结构的承载力、耐久性或使用状态可能造成重大影响的内容。
在施工中应重点检验,务必保证质量。
《混凝土结构工程施工质量验收规范》GB 50204-20025.1.1 当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。
【释义】在施工过程中,当现场缺乏设计所要求的钢筋品种、级别或规格时,可进行钢筋代换。
钢筋代换可以是不同规格钢筋之间的代换,也可以是不同品种、不同级别钢筋之间的代换。
一般情况下,钢筋代换的原则是代换以后其受拉承载力设计值不降低。
但是,在抗拉力不变的情况下,应力变化可能引起伸长变形的差异,而规格不同则可能引起裂缝宽度和耐久性的变化。
因此,钢筋代换应经设计方面校核并加以确认,而不能由施工单位自行变更。
规范为此专门规定,为了保证对设计意图的理解不产生偏差,确保满足原结构设计的要求,当需要作钢筋代换时,应由设计单位决定,并办理设计变更文件。
【措施】当需要作钢筋代换时,必须由设计单位经计算校核,出具书面洽商或设计变更通知书,并按代换以后的设计要求施工和验收。
【检查】检查设计变更文件及钢筋工程验收文件。
【判定】以有无设计变更文件以及设计变更文件和验收文件是否一致作为判定依据。
强制性条文实施方案批准:审核:编制:施工单位:XX目录一、前言 (3)二、工程概况 (3)三、编制目的 (3)四、编制依据: (3)五、执行计划 (4)5.1组织机构 (4)5.2监督检查制度与管理 (4)5.3资金支持计划 (5)5.4定制培训计划 (5)六、强条的执行、检查与考核 (5)6.1强条的执行 (5)6.2强条执行情况检查内容 (6)6.3检查方式与检查计划 (6)6.4执行记录、检查记录和表式 (6)6.5整改闭环管理 (7)七、强条实施情况总结 (7)一、前言《工程建设标准强制性条文》内容为现行国家和行业强制性标准,直接涉及人民财产、生命安全、环境环保和公共利益的条文,同时考虑了提高经济效益和社会效益等方面的要求,因此它的建设标准和质量标准,是必须严格掌握和执行的,不执行就是违法。
二、工程概况栾城区热网项目自裕华公司新建约10km采暖供回水管道及配套设施,管径DN1000~DN800,与宏源热电、华阳供热及腾达供热现有主管网相连,为栾城区提供冬季采暖热负荷。
(D标段)施工总承包工程施工界限:共分三部分:自南车路与昌德街交口处始,与C标段采暖供回水管道接口,沿昌德街、裕康路、泰和街、中兴大道(泰和街与柴武大街之间路段),敷设DN1000采暖供回水管道及其配套设施。
自泰和街与中兴大道接口始,向南至星桥路,直至与宏源热电采暖主管网相连,敷设DN800采暖供回水管道及其配套设施自柴武大街与中兴大道接口始,向南沿柴武大街直至与华阳供热采暖主管网相连,敷设DN900采暖供回水管道及其配套设施。
建设单位:XX设计单位:XX勘察单位:XX监理单位:XX施工单位:XX三、编制目的为了加强施工现场管理,提高工程施工技术水平,稳定施工现场生产秩序,确保项目部创优质工程质量目标的实现,提高工程项目的经济效益,根据建设部颁发的《工程建设标准强制性条文》的要求,结合我单位承建的栾城区热网项目D标段工程的具体情况,特制定以下要求,在施工过程中严格按计划执行,贯彻执行《工程建设标准强制性条文》。
C4标强制性条文实施方案1 -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII福建长泰枋洋水利枢纽工程合同编号:FJFY/C4工程建设标准强制性条文实施方案审批:审核:审查:编写:中国水利水电第十六工程局有限公司福建长泰枋洋水利枢纽工程C4标项目经理部二O一五年十月目录1 工程概况........................................................................ 错误!未定义书签。
2 编制依据........................................................................ 错误!未定义书签。
3 编制目的........................................................................ 错误!未定义书签。
4 引用规范清单 ................................................................ 错误!未定义书签。
施工部分......................................................................错误!未定义书签。
验收 ..........................................................................错误!未定义书签。
5 强制性条文的实施内容................................................. 错误!未定义书签。
6 强制性条文的实施计划................................................. 错误!未定义书签。
建筑工程施工强制性条文措施方案第一章总则第一条强制力条文措施方案的目的是确保建筑工程施工过程中的安全、质量和环境保护,并最大程度地遵守相关法律法规,促进施工工作的规范化、标准化和可持续发展。
第二章规范机构和监督机构第二条为了保证强制力条文措施的执行,成立规范机构负责制定和修订相关规范、检查和审批施工方案,并定期对施工现场进行检查和监督。
第三条监督机构负责对施工现场进行监督,必要时可以要求规范机构出具检测报告、解释相关规定,并可以对违反强制性条文措施的单位和个人进行处罚。
第三章入场前准备工作第四条承包商在进入施工现场之前,应提交施工方案、施工组织设计等相关文件,经监督机构审核,并办理施工许可手续。
第五条承包商应当对施工人员进行安全教育培训,提高其安全意识和技能水平。
第六条承包商应当组织专业技术人员进行现场调查和勘察,制定详细的施工方案,并按照项目要求安排施工人员和施工机械设备。
第四章施工现场管理第七条承包商应当建立健全的安全制度和管理体系,确保施工现场的安全。
第八条施工现场应设立明显的安全标识,并严禁未经许可的人员进入现场。
第九条施工现场应设置消防器材和应急设施,并定期进行检查和维护。
第十条施工现场应统一管理住宿、食堂、厕所等生活设施,确保施工人员的基本生活条件。
第五章劳动安全与劳动保护第十一条施工人员应按照施工现场安全规定佩戴个人防护装备,并接受施工现场安全教育。
第十二条承包商应建立健全的施工安全监控机制,定期对施工现场进行安全检查和消防演练,并及时记录和整改相关问题。
第十三条施工现场应设置安全警示牌和标识,采取必要的安全防护措施,确保施工人员的人身安全。
第六章质量管理第十四条承包商应建立健全的质量管理体系,制定详细的质量控制计划,并按照相关要求进行施工。
第十五条施工过程中应设置质量检测点,并进行必要的材料、构件和施工工艺的检验和试验。
第十六条施工方案和材料等应经过监督机构的审核和认可,确保施工质量符合要求。
强制性条文实施规划1编制目的为了更好地贯彻实施国务院建设行政主管部门颁布的《工程建设标准强制性条文》,强化电力建设贯彻执行国家质量安全法律法规和强制性技术标准力度,实现本工程“安全零事故”、“质量零缺陷”的建设目标。
根据国务院颁发的《建设工程质量管理条例》、《建设工程安全管理条例》和国家能源局《电力建设施工技术规范》(DL 5190-2012)以及中电联标准【2012】16号《工程建设标准强制性条文》(电力工程部分)规定,结合中山火力发电有限公司2X300MW “上大压小”热电联产扩建工程B标段汽机专业实际情况,特制定本规划,以确保#2机组汽机、管道、化学安装的质量与安全。
2适用范围本计划适用于中山火力发电有限公司2X300MW"上大压小”热电联产扩建工程#2机组汽机、管道、化学安装工程。
3国家有关规定《实施工程建设强制性标准监督规定》(建设部2000年第81号令)第十条强制性标准监督检查的内容包括:㈠有关工程技术人员是否熟悉、掌握强制性标准;㈡工程项目的规划、勘察、设计、施工、验收等是否符合强制性标准的规定;㈢工程项目采用的材料、设备是否符合强制性标准的规定;㈣工程项目的安全、质量是否符合强制性标准的规定;㈤工程中采用的导则、指南、手册、计算机软件的内容是否符合强制性标准的规定;第十三条工程技术人员应当参加有关工程建设强制性标准的培训,并可以计入继续教育学时。
第十八条施工单位违反工程建设强制性标准的,责令改正,处工程合同价款2%以上4%以下的罚款;造成建设工程质量不符合规定的质量标准的,负责返工、修理,并赔偿因此造成的损失;情节严重的,责令停业整顿,降低资质等级或者吊销资质证书。
第二十条违反工程建设强制性标准造成工程质量、安全隐患或者工程事故的,按照《建设工程质量管理条例》有关规定,对事故责任单位和责任人进行处罚。
4编制依据4.1 《建设工程质量管理条例》(国务院令第279号)4.2 《建设工程安全生产管理条例》(国务院令第393号)4.3 《工程建设标准强制性条文电力工程部分》(2011版)4.4《生产安全事故报告和调查处理条例》(国务院令第493号)4.5《特种设备安全监察条例》(国务院令第549号)4.6《关于开展电力工程建设标准强制性条文实施情况检查的通知》(国家电监会办公厅、建设部办公厅电输(2006) 8号)4.7《火力发电工程质量监督检查大纲》(火电、送变电部分,2014版)4.8 《实施工程建设强制性标准监督规定》(建设部2000年第81号令)4.9 《电力建设安全工作规程》(第一部分:火力发电厂DL5009.1-2002)4.10 《电力工程达标投产管理办法》(中国电力建设企业协会,2006年版)4.11 国家发展改革委等七部委关于加强重大工程安全质量保障措施的通知(发改投资(2009) 3183 号)4.12 国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准5实施5.1 组织机构的设置5.1.1执行领导小组机构为加强在汽机、管道、化学安装施工实施中严格执行”强条”控制力度,特成立强制性条文执行小组机构:组长:蔚厚祥副组长:聂涛组员:杨建国邹蕾5.1. 2 “强条”执行小组人员职责组长:全面负责组织强制性条文在项目的宣贯、培训、策划、实施和检查管理工作,确保强制性条文在工程施工中得到落实执行。
ICSQ/GDW国家电网公司企业标准Q/GDW —2016代替 Q/GDW —2008 输变电工程建设标准强制性条文实施管理规程第1 部分:通则Management regulation for enforcing the compulsory provisions of standards oftransformer substation engineering constructionPart 1:General rules2016 -12 -22 发布2016 - 12 - 22 实施国家电网公司发布目次前言 (II)1 范围 (1)2 规范性引用文件 (1)3 强制性条文的实施 (1)基本规定 (1)强制性条文实施准备 (1)强制性条文的执行 (2)强制性条文执行情况的检查 (3)强制性条文执行情况的核查 (4)编制说明 (5)前言为加强国家电网公司输变电工程建设过程控制,强化质量安全责任,规范质量安全行为,确保输变电工程建设严格执行强制性条文,保证工程质量及电网安全,根据法律、法规及相关规定,制定本部分。
《输变电工程建设标准强制性条文实施管理规程》标准分为8个部分:——第1部分:通则;——第2部分:变电(换流)站建筑工程设计;——第3部分:变电(换流)站建筑工程施工;——第4部分:变电(换流)站电气工程设计;——第5部分:变电(换流)站电气工程施工;——第6部分:输电线路工程设计;——第7部分:输电线路工程施工;——第8部分:输变电工程施工安全。
本部分为《输变电工程建设标准强制性条文实施管理规程》标准的第1部分。
本部分代替Q/GDW —2008,与Q/GDW —2008 相比,主要技术性差异如下:——修改了强制性条文执行、检查及强制性条文汇总方式;——增加了编制强制性条文执行计划表时,识别强制性条文执行条号的规定。
本部分由国家电网公司基建部提出并解释。
本部分由国家电网公司科技部归口。
本部分起草单位:山西省电力建设工程质量监督中心站、国网山西送变电工程公司、国网山西供电工程承装公司、国网山西省电力公司忻州供电公司、山西锦通工程项目管理咨询有限公司、中国能源建设集团山西省电力勘测设计院、山西多源电力建筑工程有限责任公司。
福建长泰枋洋水利枢纽工程合同编号:FJFY/C4工程建设标准强制性条文实施方案审批:审核:审查:编写:中国水利水电第十六工程局有限公司福建长泰枋洋水利枢纽工程C4标项目经理部二O一五年十月目录1 工程概况 (1)2 编制依据 (1)3 编制目的 (1)4 引用规范清单 (1)4.1 施工部分 (2)4.2 验收 (2)5 强制性条文的实施内容 (2)6 强制性条文的实施计划 (6)6.1 组织机构的成立 (6)6.2 强制性标准的管理 (7)6.3 资金支持计划 (7)6.4 培训计划 (8)7 强制性条文的执行与检查 (8)7.1 强条的执行原则 (8)7.2 强条的执行检查 (9)7.3 检查方式与检查计划 (9)7.4 执行记录、检查记录和表式 (9)7.5 整改闭环管理 (9)1 工程概况本工程属跨地域引水工程,供水对象为厦门市,引水流量10.0m3/s,涉及漳州市长泰县和厦门市集美区两个县(区)。
工程枢纽主要由上存碾压混凝土重力坝、上存水库~尚吉引水系统、尚吉厂房以及溪口闸坝、溪口~许庄引水系统等建筑物组成。
上存碾压混凝土重力坝坝顶高程204.30m,最大坝高89.30m,坝顶宽度8m,坝顶长338m,溢洪道布置在坝顶中央,设3孔10×10m弧形钢闸门,堰顶高程为191.00m。
上存至尚吉引水系统总长约1019m(进水口至岔管中心),由进水口、引水隧洞、调压井和压力管道组成,进水口为塔式进水口,底板高程144.0m,引水隧洞开挖断面为底宽2.5m,直径4.1m的扩底圆形断面。
绕坝公路位于大坝右岸,全长2.58km,路线共分两段,上坝路段1.64km(K0+000~K1+640),为线路起点至坝顶右岸,为上存大坝工程永久上坝公路,3级公路,路基宽度7.5m,路面宽度6.5m,为砼路面;下坝路段0.940km(K1+640~K2+580.075)为坝顶右岸至终点(接207省道),为大坝施工期间的临时接线公路,水库大坝完工蓄水后,将被库区淹没,4级公路,路基宽度6.5m,路面宽度6.0m,为泥结石路面。
大坝至进水口永久公路位于大坝左岸,全长0.23km,4级公路,路基宽度6.5m,路面宽度6.0m,为砼路面。
主要工程量为:土石方明挖约57万m3,石方洞挖2.2万m3,碾压砼(含变态砼)43.3万m3,常态砼4.2万m3,洞身衬砌砼3800m3,工期为36个月。
2 编制依据(1)《工程建设标准强制性条文》(水利工程部分,2010版);(2)《建设工程质量管理条例》(国务院令第279号);(3)国家及行业有关水利工程建设的技术与管理方面的规范、规程、标准。
3 编制目的为了在本工程建设中强化贯彻执行国家质量法律法规和强制性条文技术标准的力度,确保工程建设的质量,特制定本实施方案。
4 引用规范清单根据中华人民共和国《工程建设标准强制性条文》水利工程部分2010年版,第二篇水利工程施工和第四篇水力工程验收,结合我单位承担的工程建设任务,对所施工项目执行的强条清单归纳如下:4.1 施工部分4.2 验收5 强制性条文的实施内容5.1水利工程施工5.1.1土石方工程(1)开挖《水工建筑物岩石基础开挖工程施工技术规范》SL47—941)严禁在设计建基面、设计边坡附近采用洞室爆破法或药壶爆破法施工。
2)未经安全技术论证和主管部门批准,严禁采用自下而上的开挖方式。
《水工建筑物地下开挖工程施工规范》 SL378-20071)地下洞室洞口削坡应自上而下分层进行,严禁上下垂直作业。
进洞前,应做好开挖及其影响范围内的危石清理和坡顶排水,按设计要求进行边坡加固。
2)地下洞室进口施工宜避开降水期和融雪期。
进洞前,应完成洞口排水系统,并对洞脸岩体进行鉴定,确认稳定后,方可开挖洞口。
(2)锚固与支护《水利水电工程锚喷支护技术规范》 SL377-2007竖井或斜井中的锚喷支护作业应遵守下列安全规定:1)井口应设置防止杂物落入井中的措施。
2)采用溜筒运送喷射混凝土混合料时,井口溜筒喇叭口周围应封闭严密。
3输料钢管应采用法兰联接,输料管悬吊应牢固。
5.1.2砌石工程《浆砌石坝施工技术规定》(试行) SD120—84(1) 砌坝石料必须质地坚硬、新鲜,不得有剥落层或裂纹。
(2)胶结材料的配合比,必须满足设计强度及施工和易性的要求。
为确保胶结材料的质量,其配合比必须通过试验确定。
(3)在胶结料初凝前,允许一次连续砌筑两层石块,应严格执行上下错缝、铺浆及填浆饱满密实的规定,防止铺浆遗漏或插刀不严。
5.1.3混凝土工程(1)模板《水工混凝土施工规范》SDJ 207—821)重要结构物的模板,承重模板,移动式、滑动式、工具式及永久性的模板,均须进行模板设计,并提出对材料、制作、安装、使用及拆除工艺的具体要求。
2)除悬臂模板外,竖向模板与内倾模板都必须设置内部撑杆或外部拉杆,以保证模板的稳定性。
3)拆除模板的期限,应遵守下列规定:a钢筋混凝土结构的承重模板,应在混凝土达到下列强度后(按混凝土设计标号的百分率计),才能拆除。
悬臂板、梁:跨度≤2 m 70 %;跨度>2 m 100 %。
其他梁、板、拱:跨度≤2 m 50 %;跨度 2~8 m 70 %;跨度>8 m 100 %。
(2) 钢筋《水工混凝土施工规范》 SDJ 207—821)钢筋应有出厂证明书或试验报告单。
使用前,仍应作拉力、冷弯试验。
需要焊接的钢筋尚应作好焊接工艺试验。
钢号不明的钢筋,经试验合格后方可使用,但不能在承重结构的重要部位上应用。
2)水工结构的非预应力混凝土中,不应采用冷拉钢筋。
3)钢筋的安装位置、间距、保护层及各部分钢筋的大小尺寸,均应符合设计图纸的规定。
(3)浇筑《水工混凝土施工规范》SDJ 207—821)运至工地的水泥,应有制造厂的品质试验报告;试验室必须进行复验,必要时还应进行化学分析。
2)未经处理的工业污水和沼泽水,不得用以拌制和养护混凝土。
3)为确保混凝土的质量,工程所用混凝土的配合比必须通过试验确定。
4)拌制混凝土时,必须严格遵守试验室签发的混凝土配料单进行配料,严禁擅自更改。
5)岩基上的杂物、泥土及松动岩石均应清除。
6)浇入仓内的混凝土应随浇随平仓,不得堆积。
仓内若有粗骨料堆叠时,应均匀地分布于砂浆较多处,但不得用水泥砂浆覆盖,以免造成内部蜂窝。
7)浇筑混凝土时,严禁在仓内加水。
如发现混凝土和易性较差时,必须采取加强振捣等措施,以保证混凝土质量。
8)不合格的混凝土严禁入仓;已入仓的不合格的混凝土必须清除。
9)混凝土浇筑应保持连续性,如因故中止且超过允许间歇时间,则应按工作缝处理,若能重塑者,仍可继续浇筑混凝土。
5.1.4灌浆工程《水工建筑物水泥灌浆施工技术规范》 SL62—94a)下列灌浆工程在施工前或施工初期应进行现场灌浆试验:(1) 1、2 级水工建筑物基岩帷幕灌浆;(2)地质条件复杂地区或有特殊要求的 1、2 级水工建筑物基岩固结灌浆和水工隧洞固结灌浆。
b)已完成灌浆或正在灌浆的地区,其附近 30 m 以内不得进行爆破作业。
如必须进行爆破作业,应采取减震和防震措施,并应征得设计或建设、监理部门同意。
c)蓄水前应完成蓄水初期最低库水位以下各灌区的接缝灌浆及其验收工作。
蓄水后,各灌区的接缝灌浆应在库水位低于灌区底部高程时进行。
《土坝坝体灌浆技术规范》 SD 266—88灌浆施工前应做灌浆试验。
选有代表性坝段,按灌浆设计进行布孔、造孔、制浆、灌浆。
观测灌浆压力、吃浆量及泥浆容量、坝体位移和裂缝等。
5.1.5单项工程5.1.5.1 碾压混凝土坝《水工碾压混凝土施工规范》 SL53—94a)施工前应通过现场碾压试验验证碾压混凝土配合比的适应性,并确定其施工工艺参数。
b)每层碾压作业结束后,应及时按网格布点检测混凝土的压实容重。
所测容重低于规定指标时,应立即重复检测,并查找原因,采取处理措施。
c)连续上升铺筑的碾压混凝土,层间允许间隔时间(系指下层混凝土拌和物拌和加水时起到上层混凝土碾压完毕为止),应控制在混凝土初凝时间以内。
d)施工缝及冷缝必须进行层面处理,处理合格后方能继续施工。
5.1.6 机电与金属结构《水利水电工程金属结构与机电设备安装安全技术规程》 SL400-2007a)施工设施应符合下列规定:机械设备、电气盘柜和其他危险部位应悬挂安全警示标志和安全操作规程。
b)底水封(或防撞装置)安装时,门体应处于全关(或全开)状态,启闭机挂停机牌,并派专人值守,严禁擅自启动。
c)喷砂枪喷嘴接头应牢固,严禁喷嘴对人,沿喷射方向 30m 范围内不得有人停留和作业,喷嘴堵塞应停机消除压力后,进行修理或更换。
d)在容器内进行喷涂时,应保持通风,容器内应无易燃、易爆物及有毒气体。
容器外应专人监护。
e)导叶进行动作试验时,应事先通告相关人员,应在水轮机室、蜗壳进人门处悬挂警示标志,严禁进入导叶附近,应有可靠的信号联系,并有专人监护。
f)蝴蝶阀和球阀安装时,应符合下列规定:蝴蝶阀和球阀动作试验前,应检查钢管内和活门附近有无障碍物,不应有人在内工作。
试验时应在进人门处挂“禁止入内”警示标志,并应设专人监护。
进入蝴蝶阀和球阀、钢管内检查或工作时,应关闭油源,投入机械锁锭,并应挂上“有人工作,禁止操作”警示标志。
5.2水利工程验收5.2.1 质量检查《水利水电工程施工质量检验与评定规程》 SL176-2007a)对涉及工程结构安全的试块、试件及有关材料,应实行见证取样。
见证取样资料由施工单位制备,记录应真实齐全,参与见证取样人员应在相关文件上签字。
b)施工单位应按《单元工程评定标准》及有关技术标准对水泥、钢材等原材料与中间产品质量进行检验,并报监理单位复核。
不合格产品,不得使用。
c) 4.3.4 水工金属结构、启闭机及机电产品进场后,有关单位应按有关合同进行交货检查和验收。
安装前,施工单位应检查产品是否有出厂合格证、设备安装说明书及有关技术文件,对在运输和存放过程中发生的变形、受潮、损坏等问题应作好记录,并进行妥善处理。
无出厂合格证或不符合质量标准的产品不得用于工程中。
d)施工单位应按《单元工程评定标准》检验工序及单元工程质量,作好书面记录,在自检合格后,填写《水利水电工程施工质量评定表》报监理单位复核。
监理单位根据抽检资料核定单元(工序)工程质量等级。
发现不合格单元(工序)工程,应要求施工单位及时进行处理,合格后才能进行后续工程施工。
对施工中的质量缺陷应书面记录备案,进行必要的统计分析,并在相应单元(工序)工程质量评定表“评定意见”栏内注明。
e)工程质量监督机构应按有关规定在工程竣工验收前提交工程质量监督报告,工程质量监督报告应有工程质量是否合格的明确结论。
f)工程质量事故处理后,由项目法人委托具有相应资质等级的工程质量检测单位检测后,按照处理方案确定的质量标准,重新进行工程质量评定。
