粘土灌浆方案
- 格式:docx
- 大小:23.21 KB
- 文档页数:3
水泥静压灌浆、粘土静压灌浆施工方案一、灌浆设计要求1、双排二序梅花布孔,孔间距0.5m,排距0.5m。
2、造孔采用干钻法。
3、灌浆压力设计初拟0.1-0.3Mpa,实际灌浆压力需经现场灌浆试验后确定。
二、灌浆施工1、水泥静压灌浆1.1、施工工艺流程:1.2、施工总体方案(1)设计要求根据设计要求,水泥静压灌浆采用双排二序施工,灌浆采用水泥浆,底线按设计图控制,灌浆线布置于堤堤轴线孔距0.5m,排距0.5m。
(2)施工总体方案根据本工程的特性和施工要求,总体施工方案为:1)采用XY-1型地质回钻机配金刚石钻头或硬质合金钻头钻孔。
2)灌浆布孔,双排二序施工,根据要求选取3个孔进行灌浆试验。
灌浆施工按逐续加密原则进行,以试验空为先,待取得有关实际数据后,再依次按一、二序的次序全面进行施工。
3)灌浆施工同时,根据规程规范做好施工记录,填写相关数据记录表。
1.3、施工准备(1)施工布置灌浆施工时,拟在灌浆轴线侧分段布置现场临时仓库和灌浆机棚,采取分散制浆,输将管路长控制在30~40m左右。
拟投入3个施工机组,每个机组配备钻机、灌浆机、制浆机、水泵各一台,并布设现场水泥仓库一个。
采取分段施工,分机组作业。
(2)机械设备1)钻机:型号XY-1A型,地质液压回转钻机,北京探矿机械厂,性能可靠。
转移方便,最大钻孔深度100m,设置有中、高、低档,适合本工程钻进;2)灌浆泵:型号HB50/15型,山东泰安水利机械厂生产,单缸卧式,最大输浆量80L/min,最大灌浆压力1.5Mpa;3)制浆机:高速制浆机,可以保证制浆和灌浆之间的连续性;4)水泵:多级潜水泵,满足钻孔、制浆的用水要求;5)比重计:采用1001型泥浆比重称,可以检测稀至浓的各级水灰比的浆液比重(密度)。
每台制浆机必备一台,以便随时进行检测;6)压力表:灌浆用压力根据试验数据确定,设计要求0.1-0.3Mpa。
1.4、钻孔(1)钻孔按照设计桩号准确定位,其偏差不大于10cm,孔深、孔斜符合设计要求;(2)采用XY-1型地质回转钻机钻孔。

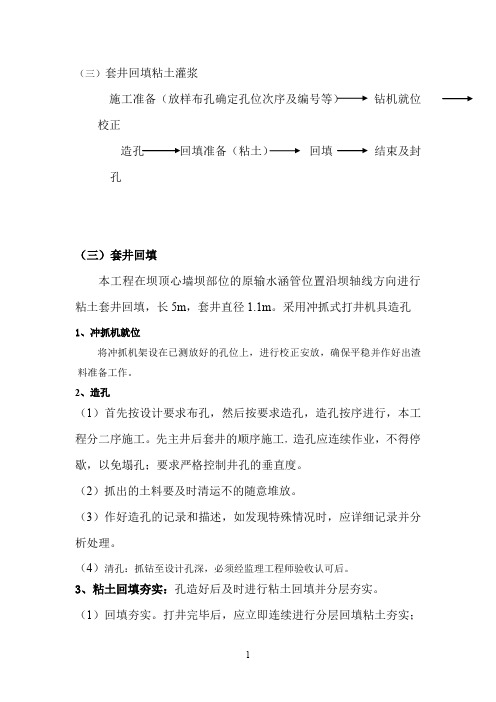

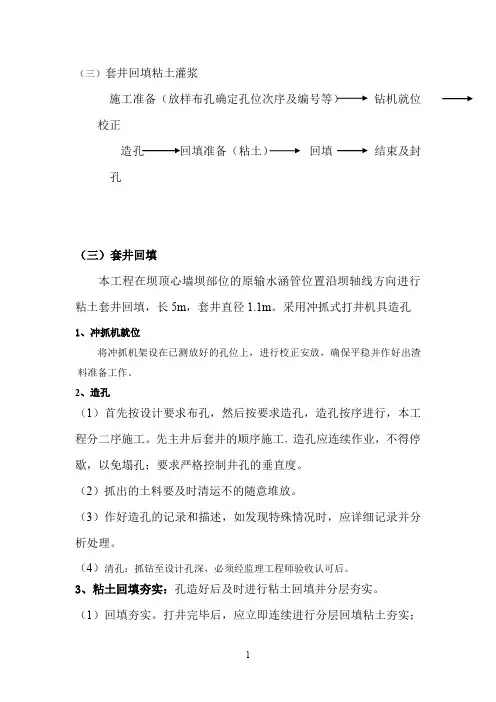

(三)套井回填粘土灌浆
施工准备(放样布孔确定孔位次序及编号等)钻机就位校正
造孔回填准备(粘土)回填结束及封
孔
(三)套井回填
本工程在坝顶心墙坝部位的原输水涵管位置沿坝轴线方向进行粘土套井回填,长5m,套井直径1.1m。
采用冲抓式打井机具造孔1、冲抓机就位
将冲抓机架设在已测放好的孔位上,进行校正安放,确保平稳并作好出渣料准备工作。
2、造孔
(1)首先按设计要求布孔,然后按要求造孔,造孔按序进行,本工程分二序施工。
先主井后套井的顺序施工,造孔应连续作业,不得停歇,以免塌孔;要求严格控制井孔的垂直度。
(2)抓出的土料要及时清运不的随意堆放。
(3)作好造孔的记录和描述,如发现特殊情况时,应详细记录并分析处理。
(4)清孔:抓钻至设计孔深,必须经监理工程师验收认可后。
3、粘土回填夯实:孔造好后及时进行粘土回填并分层夯实。
(1)回填夯实。
打井完毕后,应立即连续进行分层回填粘土夯实;
回填土料应选用含水量符合设计要求、颗粒松散的粘壤土,分层回填厚度以0.3~0.5m为宜;夯击时夯锤落距2~3m,夯击次数20~25次;回填时应保持井底无水。
(2)异常情况处理。
当出现严重塌孔时,可用土回填击实后,再进行冲抓;当井底有渗水时,可倾倒干土,反复抓尽,直至把水吸干。
粘土灌浆工程施工方案一、工程概况粘土灌浆是指利用泥浆或水泥浆来往土体中注入一种砂浆,从而改善土体的结构和力学性质,增强土体的稳定性和承载能力。
粘土灌浆工程一般应用于土石坡、地基加固、地下水封固、地下工程施工等方面。
本工程为某山体边坡加固工程,需要进行粘土灌浆和灌浆桩施工。
二、施工方案1.施工准备1.1 装备准备(1)提前准备好各种机械设备和工具,包括搅拌机、泵车、灌浆桩钻机等。
(2)检查设备和工具的运行状态,保证正常运转。
1.2 施工人员(1)组织好施工人员,确定各个岗位人员的职责和工作任务。
(2)安排专业技术人员负责现场施工管理和监督。
1.3 材料准备(1)准备好所需的水泥、石灰、砂浆等灌浆材料。
(2)检查材料质量,合格后方可使用。
1.4 地基处理在施工前应对工程现场进行初步的地基处理,清理杂物,确保施工面整洁。
2.施工工艺2.1 粘土灌浆施工(1)按照设计要求和工程要求制定灌浆方案。
(2)确定灌浆孔的位置和深度,进行钻孔。
(3)将泥浆或水泥浆倒入灌浆孔中,利用泵车进行灌浆。
(4)对灌浆孔进行封堵,保证灌浆材料不流失。
(5)注意控制灌浆量和压力,确保灌浆效果。
2.2 灌浆桩施工(1)确定灌浆桩的位置和尺寸,进行打桩。
(2)在灌浆桩孔中灌入水泥浆或泥浆。
(3)桩顶封堵,进行灌浆硬化。
3.安全措施3.1实行施工交底制度,做好施工现场安全告知,强化安全教育。
3.2严格遵守施工操作规程,做好设备维护保养,避免发生安全事故。
3.3定期检查现场安全设施,保证施工现场的安全环境。
3.4严格控制施工现场人员作业行为,保证作业人员的安全。
4.质量控制4.1 严格遵循设计图纸和规范要求,保证施工质量。
4.2 对灌浆施工进行质量检测,确保灌浆材料的质量符合标准。
4.3 做好施工记录和施工日志,确保施工过程和结果可查可控。
5.验收和收尾5.1 在工程完工后进行工程验收,检查工程质量和安全情况。
5.2 对工程进行竣工图纸整理和报批,做好工程交接。
粘土固化剂水泥灌浆施工监理作业指导书1.概述:1.1粘土固化剂水泥灌浆技术就是利用钻机在地层中造孔,然后将注浆管申到须灌浆地层根据设计要求的灌浆方法将浆液注入到坝体和坝基地层中,固化剂水泥浆液将填充和密实坝体和坝基中的裂隙、孔洞并在坝体内形成结石体以提高坝体和坝基的抗渗性。
2. 监理工作程序和工作内容2.1灌浆工程开工前现场监理应检查设备,灌浆设备有地质钻机,粘土粉细机、搅浆桶、泥浆池,泥浆泵,压力表、管路。
将所有设备进行试运转,看设备完好情况,不合格设备要求施工单位更换。
检查水泥和固化剂的合格证、出厂检验报告、水泥复试报告,质量合格才能使用。
将以上检查结果在监理日记中做详细记录。
2.2对灌浆所用的材料和浆液进行试验,土料试验包括:颗粒分析、有机质含量及可容盐含量等;浆液试验包括:容重、粘度、稳定性、胶体率及失水量等。
浆液经试验后一般采用以下配比:粘土水泥比为8∶2, 固化剂用量为水泥用量的15%,水料比为0. 5: 1; 每拌浆液实际用料为粘土40kg、水泥10kg、水75kg; 浆液容重控制在1. 62T m 3 , 泥浆密度1. 8~2. 3gcm 3, 失水量≤20m l, 胶体率≥35% , pH 值: 7~12。
2.3监督承包人根据设计及合同技术规范要求,选有代表性坝段进行试灌,试灌前承包人应将试验大纲报监理部审批,试灌应按灌浆设计进行布孔、造孔、制浆、灌浆。
观测灌浆压力、吃浆量及泥浆容重、坝体位移和裂缝等。
试验孔不少于3个。
试验结束后应分析资料,总结经验,确定施工参数,完善和熟练灌浆工艺。
灌浆试验结束后,承包人应及时整理试验成果报监理部审批。
现场监理应将以上实验结果在监理日记中做详细记录。
然后方可全面施工。
2.4灌浆工程开工前14天,承包人应根据试验成果和技术规范要求,结合现场施工条件,编制灌浆工程施工措施计划报监理部审批,包括以下内容:(1)工程概况(灌浆部位,施工布置,钻孔分序及编号)(2)灌浆工序,工艺和压力。
灌浆工程施工基坑施工方案一、工程概况本工程为某商业综合体的地下一层和地下二层基坑工程,总面积约10000平方米,深度约7米,周边环境为老旧城区,地下水位较高,地质条件为软岩和粘土,地下水丰富。
二、灌浆工程施工目标1. 对基坑墙壁进行加固,确保基坑的稳定性和安全性。
2. 防止地下水渗透,保障基坑周边环境和建筑物的安全。
三、灌浆工程施工方案1. 施工前准备在进行灌浆工程前,需要对基坑进行周边环境的调查和地质勘察,获取基坑附近的地下水位、土质及地质情况等信息,并制定相应的灌浆方案。
2. 施工材料及设备准备灌浆工程所需的材料主要包括水泥、注浆剂、加固材料等,设备包括注浆设备、泵车、搅拌设备等。
3. 施工工艺流程(1)对基坑墙壁进行凿孔处理,打孔间距不超过1.5米,孔深度根据实际情况确定。
(2)将凿孔和墙体表面清洗干净,并将注浆设备接入孔口。
(3)根据设计要求,将水泥和注浆剂按一定比例搅拌均匀,然后通过泵车送入基坑墙壁孔中进行注浆。
(4)注浆完成后,等待一定时间使其固化,然后进行下一道工艺流程。
(5)再次对基坑墙壁进行检测和清洗,确保基坑墙壁完全加固和防水。
四、施工注意事项1. 施工中需严格按照设计要求进行,确保注浆的质量和数量符合标准。
2. 在施工过程中要加强对基坑周边环境和建筑物的保护,避免施工对周边环境造成不利影响。
3. 施工过程中需加强对工人的安全教育和施工现场的安全管理,确保施工安全。
4. 施工过程中需密切关注地下水变化、地质条件变化及施工效果,随时调整施工方案。
五、施工质量验收1. 结束灌浆工程后,需进行全面的施工质量验收,确保灌浆工程达到设计要求。
2. 需对基坑墙壁进行专业的检测和测量,确保墙壁的加固和防水效果。
3. 应对施工过程进行全面的验收和记录,做好相关的工程档案和报告。
六、施工效果评估1. 在施工结束后,需对灌浆工程效果进行评估,对加固和防水效果进行全面检测和测量。
2. 需对施工过程中的经验和问题进行总结和评估,为今后类似工程提供经验借鉴。
大坝帷幕灌浆及充填灌浆施工方案大新县派林水库除险加固工程正在进行中,此次工程的重点是对大坝进行帷幕灌浆和充填式灌浆。
下面将介绍具体的施工方案。
在大坝灌浆坝基线以下5米的范围内,我们采用防渗帷幕灌浆,使用纯水泥浆进行灌注。
而在坝基以上的土坝充填式灌浆中,我们会在坝坡上布置单排灌浆孔,孔距为2.0米。
灌浆材料包括水泥粘土浆和水。
水泥粘土浆的配比为砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%,水泥掺入量为15%。
灌浆施工次序采用逐渐加密法,先钻一个先导孔了解地质状况,然后进行第一次序孔灌浆,再进行第二次序孔灌浆,最后进行第三次序孔钻孔灌浆。
帷幕灌浆采用直自下而上进行,灌浆压力为400~500Kpa。
充填式灌浆采用分段灌注方法,由下而上,下套管分段灌注,段长为5~10米。
浆液稠度先稀后稠,采用少管多复方法。
灌浆压力由小到大,孔口最大灌浆压力为50kPa。
在机械设备和人员方面,我们采用1台套液压回转钻机、1台套灌浆泵、1台套水泥搅拌机和4台水泵。
钻孔灌浆专业施工人员为8人。
施工过程中,我们先进行测量布孔,按设计图纸测量放出灌浆孔轴线,并用木桩在地面上标明孔位写上孔号。
所有钻孔按施工放样图纸统一编号,并注明施工次序。
灌浆材料经过称量,称量误差小于5%。
浆液采用专用机械制浆,搅拌均匀并测定浆液密度。
最后进行封孔和检查孔施工。
充填式灌浆应该采用分段灌注的方法,从下往上,每段长度为5-10米。
浆液的浓度应该先稀后稠,采用少量管道多次注入的方法,灌浆方式应该采用纯压式灌浆。
开始时应该使用稀浆,经过3-5分钟后再加入更浓的泥浆。
如果孔口压力下降或注浆管出现负压(压力表读数低于),则应增加浆液的浓度。
在灌浆过程中,应先灌注第一序孔,采用“少灌多复”的方法。
等第一序孔灌浆结束后,再进行第二序孔。
每次最大灌浆量应按设计要求控制,每孔灌浆次数不少于5次,两次灌浆间隔时间不少于5天。
同时,要做好灌浆记录。
在帷幕灌浆中,应采用循环式灌浆,压力表应安装在孔口回浆管上,灌浆压力应为400-500Kpa。

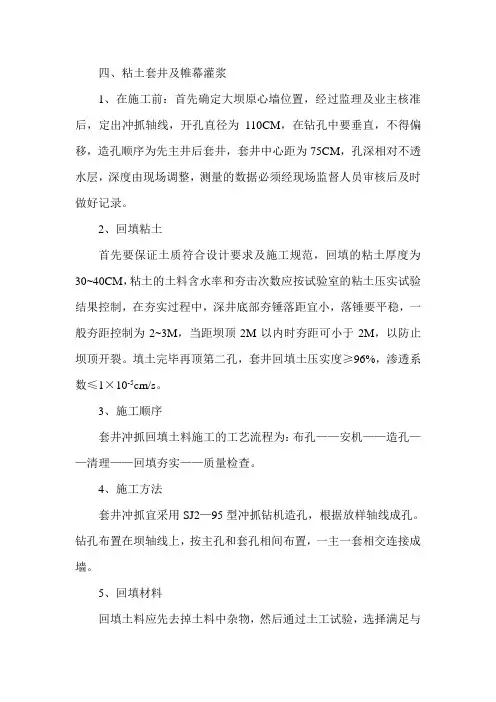

四、粘土套井及帷幕灌浆1、在施工前:首先确定大坝原心墙位置,经过监理及业主核准后,定出冲抓轴线,开孔直径为110CM,在钻孔中要垂直,不得偏移,造孔顺序为先主井后套井,套井中心距为75CM,孔深相对不透水层,深度由现场调整,测量的数据必须经现场监督人员审核后及时做好记录。
2、回填粘土首先要保证土质符合设计要求及施工规范,回填的粘土厚度为30~40CM,粘土的土料含水率和夯击次数应按试验室的粘土压实试验结果控制,在夯实过程中,深井底部夯锤落距宜小,落锤要平稳,一般夯距控制为2~3M,当距坝顶2M以内时夯距可小于2M,以防止坝顶开裂。
填土完毕再顶第二孔,套井回填土压实度≥96%,渗透系数≤1×10-5cm/s。
3、施工顺序套井冲抓回填土料施工的工艺流程为:布孔——安机——造孔——清理——回填夯实——质量检查。
4、施工方法套井冲抓宜采用SJ2—95型冲抓钻机造孔,根据放样轴线成孔。
钻孔布置在坝轴线上,按主孔和套孔相间布置,一主一套相交连接成墙。
5、回填材料回填土料应先去掉土料中杂物,然后通过土工试验,选择满足与设计要求的回填粘土料,采用边回填边夯实,夯实采用了蹄形的砼(或石质)夯锤,应严格控制回填土料的含水量及分层厚度,回填顺序随打孔顺序进行回填。
6、工程内容帷幕灌浆分为坝体帷幕灌浆及坝基帷幕灌浆,主坝桩号为0+000~0+160,副坝桩号为0+000~0+064。
7、施工顺序因坝顶场地狭小,分二序施工,先I序孔后II序孔,奇数孔为I 序孔,偶数孔为II序孔。
8、灌浆材料灌浆材料为32.5Mpa普通硅酸盐水泥,灌浆浆液采用六个比级:即5:1、3:1、2:1、0.8:1、0.6:1、(0.5:1)。
9、帷幕灌浆施工方法及工艺流程帷幕灌浆流程图(1)测量放样按设计图纸对各序帷幕灌浆孔进行精确孔位放样,并分别做出明显标记,主坝岸坡段孔距1.5m,桩号为0+000~0+160,河槽段孔距为2.0M,副坝桩号为0+000~0+064,副坝岸坡段孔距1.5M,钻孔深入坝基均为5.0M。
黄泥灌浆方案及安全技术措施1. 黄泥灌浆方案黄泥灌浆是一种常用的地基处理方法。
其主要作用是通过灌注黄泥、粘土、混凝土等物料来填充地基中的空隙,达到增强地基的稳定性和承载能力的目的。
黄泥灌浆方案主要包括以下几个方面:1.1 材料准备黄泥灌浆的主要材料是黄泥、粘土和水泥。
黄泥应为黏性良好、干燥后不易开裂、粘土含量在20%以上的土壤。
水泥应选用32.5级以上的硅酸盐水泥。
在配制灌浆料时应根据实际情况进行配合,以保证灌浆料的流动性和稳定性。
1.2 浇注技术黄泥灌浆的浇注可以采用两种方法:手动浇注和机械浇注。
手动浇注适用于小面积和较浅的地基处。
机械浇注适用于大面积和深度较深的地基处。
不论使用哪种方法,都需要控制浇注的速度和压力,防止产生过度压实和损坏地基等情况。
1.3 灌浆量控制在进行黄泥灌浆时,需要根据地基的情况、土质条件和要求承载能力等要素进行灌浆量的控制。
一般来说,灌浆量控制在每平方米0.5-1.0米之间,灌浆深度控制在2-4米之间。
同时,要注意灌注的位置,保证灌浆料能够充分填充地基中的空隙。
2. 安全技术措施在进行黄泥灌浆时,需要采取一系列安全技术措施,以确保工人和施工现场的安全,防止因操作不当而导致事故的发生。
主要的安全技术措施包括以下几个方面:2.1 工人防护在施工现场中,工人必须穿戴符合规定的劳保用品,如安全鞋、安全带、防护手套等。
特别是在进行高空、洞穴等危险作业时,必须使用防护措施,以保证工人的安全。
2.2 施工现场管理施工现场应设有专人进行管理,定期检查设备、工具和施工现场的安全状况,及时发现和处理安全隐患,并保持施工现场的整洁和安全。
2.3 环境保护在进行黄泥灌浆时,需要注意环境保护和污染防治。
在挖掘和运输土方时,必须采取防止扬尘的措施。
在运输和储存灌浆料时,必须做到密闭和防渗漏,防止对周围环境造成污染。
2.4 防止事故发生在进行黄泥灌浆时,需要注意安全防范和事故应急措施。
对灌浆设备进行定期检查和维护,保证设备的正常运行。

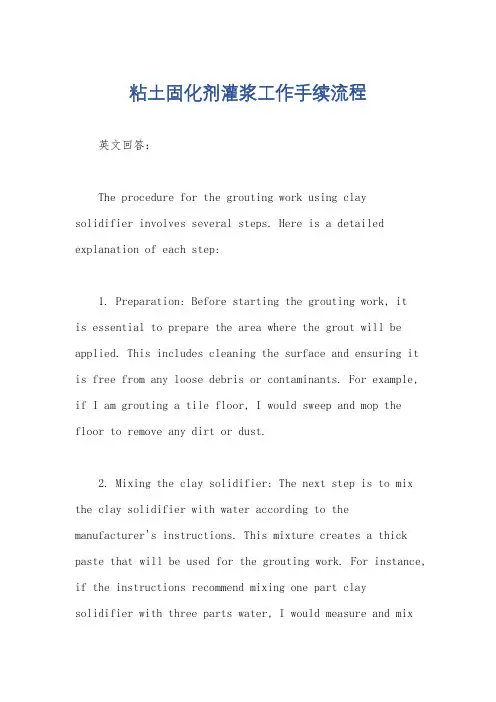

粘土固化剂灌浆工作手续流程英文回答:The procedure for the grouting work using claysolidifier involves several steps. Here is a detailed explanation of each step:1. Preparation: Before starting the grouting work, itis essential to prepare the area where the grout will be applied. This includes cleaning the surface and ensuring it is free from any loose debris or contaminants. For example, if I am grouting a tile floor, I would sweep and mop the floor to remove any dirt or dust.2. Mixing the clay solidifier: The next step is to mix the clay solidifier with water according to themanufacturer's instructions. This mixture creates a thick paste that will be used for the grouting work. For instance, if the instructions recommend mixing one part claysolidifier with three parts water, I would measure and mixthe ingredients accordingly.3. Application: Once the clay solidifier is properly mixed, it is time to apply it to the desired area. This can be done using a trowel, a grout float, or even a gloved hand, depending on the size and nature of the project. For example, if I am grouting a wall, I would use a trowel to spread the clay solidifier over the gaps between the bricks.4. Smoothing and shaping: After the clay solidifier is applied, it needs to be smoothed and shaped to achieve a neat and even finish. This can be done by using a damp sponge or a grout tool to remove any excess grout andcreate clean lines. For instance, if I am grouting a mosaic tabletop, I would use a damp sponge to wipe away any excess grout and make sure the grout lines are well-defined.5. Curing: Once the grout is applied and shaped, it needs time to cure and harden. The curing time can vary depending on the type of clay solidifier used and the environmental conditions. It is important to follow the manufacturer's instructions regarding the curing time. Forexample, if the instructions recommend allowing the groutto cure for 24 hours, I would ensure that the area is left undisturbed for the specified time.6. Cleaning: After the grout has cured, it is necessary to clean the surface to remove any residue or haze. Thiscan be done by using a damp sponge or a grout cleaner. For instance, if I am grouting a bathroom floor, I would use a damp sponge to wipe away any grout residue and then use a grout cleaner to remove any stubborn stains.7. Sealing (optional): Depending on the type of clay solidifier used and the intended use of the grouted area,it may be necessary to apply a sealer to protect the grout from stains and moisture. This step is optional but canhelp prolong the lifespan of the grout. For example, if Iam grouting a kitchen countertop, I would apply a sealer to prevent any food or liquid from penetrating the grout lines.中文回答:粘土固化剂灌浆工作的流程包括以下几个步骤。
5.4.4.2 粘土固化剂灌浆设计粘土固化剂灌浆就是用80~90%的粘土、15~20%的水泥和水泥用量15~20%的粘土固化剂按1.5:1~1:1的水料比通过高速搅拌后,参照帷幕灌浆施工工艺注入堤身或堤基,充填(或劈裂)密实堤防内部各处洞穴、裂隙、土质松散等隐患,以达到消除渗漏,提高堤防防抗渗能力的目的。
粘土固化剂属于新一代灌浆材料,为灰白色固体粉末,无味、无毒、非易燃易爆品。
粘土固化剂防渗灌浆技术于2004年6月通过了水利部科技司的技术成果鉴定,2005年1月获得广西壮族自治区科技进步一等奖,2005年5月获得国家发明专利。
2010年12月,湖南省水利厅下发了《关于进一步推广粘土固化剂在我省病险水库除险加固过程中试用的函》。
2011年12月,广西壮族自治区发布了《特种粘土固化浆液工程应用技术规范》的省级地方标准。
粘土固化剂灌浆技术的优点是:粘土固化浆液吸水性大且基本无析水性;初始粘度、胶凝时间可控;结石体早期强度上升较快且可控,标准养护28天抗压强度可达6~7Mpa、渗透系数达到C-7cm/s量级。
在抗地下水稀释性、流动性、可灌性、胶凝体积膨胀性、固化性、稳定性等方面优势明显;防渗体结构密实且强度高、抗震性好。
在工程应用实践中取得了明显的技术、经济效益。
在胶凝体的膨胀性和强度和稳定性相结合方面达到国际先进水平(摘自水利部科技司鉴定意见)。
施工设备简单、操作容易、造价适中、施工方法成熟、防渗效果显著、维护周期长、绿色环保。
根据洞庭湖地区的特点,对堤身土质松散、密实度较低、洞穴较多、渗漏严重的堤段,建议采用粘土固化剂进行防渗加固处理。
1)灌浆孔距粘土固化剂灌浆钻孔布置在离堤顶中心线外侧2m处,孔距1.2m、单排布置。
对洞穴较多、重点险工堤段采用双排,孔距 1.5m、排距0.75m布置。
2)灌浆孔深及孔径粘土固化剂灌浆深度为深入堤基以下 1.0m,孔径为91mm和110mm两种孔径。
3)灌浆材料及灌浆压力土料选用粘土,要求粘土的黏粒含量不小于25%、塑性指数不小于25,水泥选用32.5以上的普通硅酸盐水泥,粘土固化剂选用特定的专利产品,水料比一般控制在 1.5:1~1:1。
一、工程概况本工程为某水利枢纽工程,主要施工内容包括大坝、溢洪道、电站等。
其中,大坝采用粘土灌浆技术进行防渗处理,以提高大坝的稳定性和安全性。
二、施工准备1. 人员准备:组织施工队伍,明确施工人员职责,进行技术培训和安全教育。
2. 材料准备:准备粘土浆料、灌浆设备、测量仪器、试验设备等。
3. 施工设备:包括灌浆泵、灌浆管、灌浆孔钻机、泥浆搅拌机等。
4. 施工场地:平整施工场地,设置施工便道,确保施工车辆通行。
三、施工工艺1. 灌浆孔施工(1)钻孔:根据设计要求,采用钻机进行钻孔,孔径为50mm,孔深为设计要求。
(2)清孔:钻孔完成后,进行清孔,清除孔内杂物。
(3)孔位检查:检查孔位是否准确,确保孔位偏差在允许范围内。
2. 灌浆(1)浆料制备:根据设计要求,制备粘土浆料,浆液浓度为30%。
(2)灌浆设备:使用灌浆泵进行灌浆,灌浆泵流量为10L/min。
(3)灌浆压力:根据设计要求,控制灌浆压力在0.2-0.3MPa。
(4)灌浆顺序:从下往上,逐孔灌浆,每孔灌浆时间为30分钟。
(5)灌浆结束:当孔口返浆稳定,且压力达到设计要求时,停止灌浆。
3. 灌浆质量检查(1)检查灌浆孔是否通畅,孔口返浆是否正常。
(2)检查灌浆压力是否达到设计要求。
(3)检查灌浆面积是否达到设计要求。
四、施工安全措施1. 严格执行施工方案,确保施工安全。
2. 施工人员必须佩戴安全帽、防护眼镜、防尘口罩等防护用品。
3. 灌浆设备操作人员必须经过培训,掌握操作技能。
4. 施工现场设置警示标志,确保施工安全。
五、施工进度安排1. 灌浆孔施工:10天。
2. 灌浆施工:15天。
3. 灌浆质量检查:5天。
4. 整体施工周期:30天。
六、质量保证措施1. 严格按照设计要求和规范进行施工。
2. 对施工材料、设备进行检查,确保质量合格。
3. 对施工过程进行全程监控,确保施工质量。
4. 对灌浆效果进行检测,确保灌浆质量达到设计要求。
通过以上施工方案的实施,确保粘土灌浆工程顺利进行,为大坝的稳定性和安全性提供有力保障。
粘土封闭灌浆施工方案一、背景介绍粘土封闭灌浆是一种常用的地基处理方法,通常应用于软土地基处理、围护墙基础加固、岩溶地质地基处理等工程中。
本文将对粘土封闭灌浆施工方案进行详细介绍。
二、施工准备1. 材料准备•水泥•砂子•碎石•混凝土添加剂•混凝土搅拌机2. 设备准备•泵车•管道•灌浆机•压力计•水泥桶3. 人员配置•项目经理•施工队长•灌浆工人三、施工流程1. 地基准备在进行灌浆前,需要对地基进行清理和准备工作,确保地基表面平整、干燥、清洁。
如果地基存在明显的凹凸不平或坑洞,需要进行修补或填平。
2. 搅拌材料将水泥、砂子、碎石和混凝土添加剂按照一定比例进行混合,并使用混凝土搅拌机充分搅拌,确保混合均匀。
3. 管道连接将泵车和灌浆机通过管道连接,确保管道畅通,泵车能够输送灌浆材料到灌浆机。
4. 开始施工根据设计要求,从地基边缘开始,通过泵车将灌浆材料输送到灌浆机,然后通过灌浆机将材料注入到地基内部,确保地基充分灌浆。
5. 再次清理待灌浆完成后,对地表进行清理,并等待灌浆材料充分凝固和固化。
四、质量验收1. 强度检测对灌浆地基进行强度检测,确保灌浆质量符合设计要求。
2. 表面平整检查灌浆后地基表面的平整度,确保地基表面平整、无明显凹凸。
3. 压实测试进行压实测试,检测灌浆地基的压实性能,确保灌浆地基具有良好的承载能力。
五、安全注意事项1. 搅拌作业搅拌时需佩戴好防护装备,避免发生意外伤害。
2. 高处作业在泵车上进行作业时,需严格遵守安全操作规程,确保安全。
3. 材料储存储存灌浆材料时,需避免暴露在阳光下,防止材料受潮。
六、总结粘土封闭灌浆施工是一项重要的地基处理工程,合理的施工方案能够有效提高施工效率、确保施工质量,同时要加强对施工过程中的安全风险的控制,确保施工人员的安全。
愿本文介绍的施工方案对相关工程实践提供一定的参考和借鉴意义。
四、粘土套井及帷幕灌浆1、在施工前:首先确定大坝原心墙位置,经过监理及业主核准后,定出冲抓轴线,开孔直径为110CM,在钻孔中要垂直,不得偏移,造孔顺序为先主井后套井,套井中心距为75CM,孔深相对不透水层,深度由现场调整,测量的数据必须经现场监督人员审核后及时做好记录。
2、回填粘土首先要保证土质符合设计要求及施工规范,回填的粘土厚度为30~40CM,粘土的土料含水率和夯击次数应按试验室的粘土压实试验结果控制,在夯实过程中,深井底部夯锤落距宜小,落锤要平稳,一般夯距控制为2~3M,当距坝顶2M以内时夯距可小于2M,以防止坝顶开裂。
填土完毕再顶第二孔,套井回填土压实度≥96%,渗透系数≤1×10-5cm/s。
3、施工顺序套井冲抓回填土料施工的工艺流程为:布孔——安机——造孔——清理——回填夯实——质量检查。
4、施工方法套井冲抓宜采用SJ2—95型冲抓钻机造孔,根据放样轴线成孔。
钻孔布置在坝轴线上,按主孔和套孔相间布置,一主一套相交连接成墙。
5、回填材料回填土料应先去掉土料中杂物,然后通过土工试验,选择满足与设计要求的回填粘土料,采用边回填边夯实,夯实采用了蹄形的砼(或石质)夯锤,应严格控制回填土料的含水量及分层厚度,回填顺序随打孔顺序进行回填。
6、工程内容帷幕灌浆分为坝体帷幕灌浆及坝基帷幕灌浆,主坝桩号为0+000~0+160,副坝桩号为0+000~0+064。
7、施工顺序因坝顶场地狭小,分二序施工,先I序孔后II序孔,奇数孔为I 序孔,偶数孔为II序孔。
8、灌浆材料灌浆材料为32.5Mpa普通硅酸盐水泥,灌浆浆液采用六个比级:即5:1、3:1、2:1、0.8:1、0.6:1、(0.5:1)。
9、帷幕灌浆施工方法及工艺流程帷幕灌浆流程图(1)测量放样按设计图纸对各序帷幕灌浆孔进行精确孔位放样,并分别做出明显标记,主坝岸坡段孔距1.5m,桩号为0+000~0+160,河槽段孔距为2.0M,副坝桩号为0+000~0+064,副坝岸坡段孔距1.5M,钻孔深入坝基均为5.0M。
拟定灌浆参数要使粘土充填灌浆法能在建筑物的渗漏中运用自如,发挥更大的效果,还必须掌握主要技术措施。
2.1布孔灌浆孔的布置是实施充填灌浆的关键,布孔不当达不到预期效果,或大大增加无效工作量,因此必须针对土坝渗漏原因和现状周密拟定灌浆孔数量和位置。
1)坝体局部碾压不实,或土料含风化石较多形成通道,致使在后坡呈分散渗漏点,或坝坡局部湿润。
对此类型的灌浆孔布置,应根据渗漏资料,以低于临界渗漏位为起点,在前坡沿坝轴线平行方向分排布孔一直至坝顶。
如于都县的桐木坑水库,当溢洪道过水达0.5m时,大坝渗水严重,除5处较大漏水点外,在后坝中部尚有水平状的大片渗水区,漏水量达11L/s。
在实施粘土充填灌浆处理时,在前坡平行坝轴线至坝顶进行布孔,排距2m,孔距2m。
个别坝段吸浆量较大时,则加密孔距至1m,布孔呈梅花形,分二序次施灌。
经汛期观察,达到了预期目的。
2)坝体裂缝产生渗漏的布孔。
应沿裂缝布置第一序排孔,孔深应达到缝深下1m~2m,先把裂缝空隙填满,然后在裂缝两侧各布一排二序孔,排距1m,孔距2m,灌孔排列呈梅花形,使两侧二序孔对中排列对裂缝浆脉起压密作用。
3)坝体集中渗漏淘空形成的坝坡塌坑漏斗的布孔。
应先在塌坑坝坡面进行回填,然后在陷坑围内环形布孔,孔距0.5m~1m,孔深应超越塌坑深度。
若所形成陷坑在后坡,则在前坡应根据可能产生塌陷的渗漏通道影响范围,布置回填灌浆孔,孔距1m~2m,排距2m,呈梅花形,把进水通道封堵,取得了良好效果。
4)结合药杀充填白蚁孔的布孔。
在查清白蚁蚁穴的情况下,在前坡校核水位高程,与坝轴线平行布1排孔,坝顶布1排孔,后坡布2排~3排孔,排距2m~3m,孔距2m,呈梅花形,后坡最下一排孔,孔深应达到浸润线面,如孔位触及蚁洞吸浆量会显著增大,可在泥浆内渗入万分之一灭蚁灵封堵蚁洞。
5)低塘堰和河堤渠道的布孔。
由于塘堰和河堤渠道比较低,一般造孔可达基础,因此只需在坝顶布1排~2排灌孔,孔距2m~3m,特别是对准渗漏点布孔,效果更为明显。
1、填充灌浆施工1)充填灌浆施工工序图如下所示:2)施工准备①确定观测点位置,埋设好必需的观测标点,每组分别在上、下游处各设一个观测标点,标点用桩或砼桩。
②准备观测和试验仪器以及观测记录表和成果表。
③准备机械设备和布量好制浆和灌浆土机械及土料堆放位置具体施工机械见机械设备部分。
④施工前做好灌浆试验,选好有代表性点,按灌浆设计进行布孔、制浆、灌注。
观测灌浆压力,吃浆量及泥浆容重。
试验结束后分析资料,总结经验,修改参数,完善和熟练灌浆工艺,作为全面施工的依据。
⑤对所用土料及浆液进行试验。
土料试验包括颗粒分析有机质含量及可容盐含量等。
浆液试验包括容重、粘度、稳定性、胶体率及失水量等。
3)造孔①首先按设计要求把每个孔的位置放样好。
孔的位置放样好。
造孔顺序先上游排,后下游排,分4序跳跃式造孔。
②造孔应保证铅直,偏斜不得大于孔深2%。
③做好造孔的记录和描述,如发现特殊情况时,应详细记录并分析处理。
4)制浆①制浆材料为土料、水和水泥,浆液材料采用50%粘土加50%粉土,容重为1.4t/ m3,浆液中掺入25%的水泥(重量比)。
水质要求一般为无杂质、无异味的淡水。
②拌机把水泥、土料及水混合、搅拌成浆,通过过滤筛和沉淀清除大颗粒和杂物,灌浆前再通过35孔/cm2的过滤筛。
③各项指标应按设计要求控制,灌浆过程中浆液容重和输浆量应每小时测定1次并记录,如浆料发生变化,应随时调整。
5)灌浆①先灌上游排孔,后灌下游排孔,各排按钻孔顺序分序进行灌注。
②充填灌浆采用分段灌注方法。
由下而上,下套管分段灌注,段长为5~10米。
③浆开始先用稀浆,经过3~5min后再加大泥浆稠度,若孔口压力下降和注浆管出现负压(压力表读数为0以下)立即再加大浆液稠度,浆液的容重按技术要求控制。
④作好灌浆记录,并绘制图表。
6)灌浆综合控制综合控制包括:灌浆量控制,灌浆压力控制,横向水平位移控制,裂缝开展宽度控制。
综合控制施行于灌浆过程的始终。
①每孔每次平均灌浆量,以孔深计每米孔深控制在0.5~1.0m3,每孔灌浆次数应要6次以上。
大坝粘土灌浆施工方案大坝粘土灌浆施工方案一、施工前准备工作1.进行现场勘察,确定灌浆的具体位置和数量以及施工完成后的厚度。
2.清理施工区域,清除杂物和土壤,并进行平整化处理,确保施工区域的平整度。
3.准备好所需的设备和工具,包括灌浆机、混合机、喷浆枪等。
二、施工工艺与方法1.混合物准备将所需的粘土与水按照一定比例混合,使其达到适宜的浆液状态。
可以根据需要添加一定比例的添加剂,以增强灌浆材料的黏附力和流动性。
2.灌浆施工(1)将混合好的灌浆材料倒入灌浆机中,并通过压力将其输送到喷浆枪。
(2)将喷浆枪对准施工面,一边进行慢速移动,一边喷洒灌浆材料,确保灌浆材料均匀覆盖整个施工面。
(3)根据需要,可以进行多遍喷浆,重复以上操作直至达到预定的灌浆厚度。
3.施工质量控制(1)根据施工现场的情况和要求,进行对灌浆材料的测定,包括浆料的流动性、黏度和含水率等。
(2)对施工后的灌浆层进行质量检查,包括检查灌浆层的平整度、密实度和粘结力等。
4.施工安全措施(1)施工现场应设置明显的警示标识,提醒工作人员和其他人员注意安全。
(2)施工人员应佩戴安全帽、防护服等个人防护装备,确保安全施工。
(3)对设备进行定期检查和维护,以确保其正常工作。
三、施工后处理工作1.清理施工区域,清除残余的粘土和灌浆材料,并对施工区域进行清洗。
2.对施工质量进行评估,检查灌浆层的厚度和平整度,确保达到设计要求。
四、施工中常见问题及应对方法1.混合物过干或过湿,影响灌浆质量。
解决方法:根据材料特性和灌浆要求,适当调整水泥和水的比例,保证灌浆材料达到适宜浆液状态。
2.喷浆施工速度过快或过慢,导致灌浆层厚度不均匀。
解决方法:根据具体的施工情况,控制喷浆机的喷射速度和移动速度,确保灌浆层的均匀厚度。
3.施工面积较大,无法一次完成灌浆。
解决方法:根据需要,可以分段进行施工,逐段完成灌浆,确保每段灌浆的厚度和质量一致。
总结:通过以上施工方案,可以有效地进行大坝粘土灌浆施工,保证灌浆层的质量和厚度达到设计要求,确保大坝的安全和稳定。
粘土充填灌浆浆液常见配比好啦,今天咱们聊聊粘土充填灌浆浆液的配比,嘿,别一听这个名字就觉得头疼。
其实吧,灌浆这个事儿,听上去复杂,但其实挺简单的,咱们就像跟朋友聊天一样,轻松点儿。
咱得知道,粘土和浆液这两位可不是随便凑一起的,得有个合适的配比。
就像做饭一样,盐放多了,菜就咸得吃不下,盐放少了,味儿又不够。
这可关系到咱们灌浆的效果哦。
粘土作为填充材料,得是高品质的,得经过筛选,才能保证它在灌浆过程中,不会掉链子,像那种软乎乎的,捏得出形状来,可别小看了这点,关键时刻可是能撑起整个工程的。
咱们在准备浆液的时候,水和胶的比例可要算得精准。
一般来说,水和胶的比例可以在1:1到1:2之间波动,当然了,这可不是说固定的,要根据实际情况来调整。
想象一下,如果你家泡茶,水放得太多,茶的味道全跑了,放得太少,嘿,你就喝一碗热水。
这不就是同样的道理吗?所以呀,掌握好这个比例,浆液的强度、流动性都能大大提升,简直是如虎添翼。
再说了,浆液的粘度也很关键,太稀了,根本就没法灌,太稠了,灌进去费劲。
像个小孩儿的粘土,玩起来还得有劲,才能捏出各种形状,嘿,捏得太硬了,小孩儿根本玩不动。
通常来说,浆液的粘度要控制在1000到1500厘泊,这个范围能保证咱们在灌浆时,既能顺畅,又能扎实。
此外,添加剂也是不可忽视的角色,像防水剂、减水剂等,这些小配件能让浆液的性能更上一层楼。
就像给车加个好油,开起来更顺畅。
防水剂能防止水分挥发,让浆液保持在最佳状态,减水剂则能让浆液的流动性更好,真是一举两得。
说白了,别小看这些添加剂,它们可是让灌浆更轻松的好帮手。
不过,有一点要注意哦,配比调好后,搅拌也是个技术活儿,别只是随便搅一搅就完事了。
搅拌的时候要均匀,要充分,嘿,跟打蛋糕似的,打得不均匀,蛋糕发不起来,灌浆也是一样。
搅拌时可以用电动搅拌器,省力又高效,保证每一滴浆液都是精华。
咱们得说说施工的时机,灌浆可不是随便哪天都能干的。
天气好,温度适中,湿度也得合适,才能让浆液发挥出最佳效果。
5.6心墙粘土灌浆 5.
6.1概述
本工程大坝心墙及冲洪积层灌浆造孔1407m ,粘土灌浆1407m 。
5.6.2粘土灌浆施工
(1)灌浆原则
稀浆开路,浓浆灌注,分序施灌,先疏后密,少灌多复,控制浆量。
(2)钻孔、灌浆工序
心墙及坝基冲洪积层粘土灌浆共分Ⅲ序孔,由下而上分段灌浆。
采用150型地质钻机钻孔,灌浆压力根据现场灌浆试验确定。
(3)粘土技术参数
粘土由指定料场供应。
粘土灌浆技术参数如表8-1: 表5-6-2-1 粘土灌浆技术参数表
(2)粘土灌浆孔轴线及孔距
心墙和坝基冲洪积层粘土灌浆单排布置,灌浆孔轴线同心墙轴线,沿心墙全线布孔灌浆。
孔距根据已建工程经验,暂定 2.0m ,与基础帷幕灌浆同孔布置,按静压灌浆影响半径1.5m 计算,考虑1%~5%钻孔孔斜率偏差,灌浆设计有效成墙厚度0.6m 。
待工程开工前,现场试验确定灌浆影响范围和实际孔距。
(3)灌浆压力
灌浆压力的选择是整个灌浆工艺的关键。
压力太小,细小裂缝充填不实,造成“不吸浆”的假象。
压力过大,往往造成冒浆、裂缝扩展,引起滑坡,威胁大坝安全。
初始灌浆压力估算:
KH
r P 10
P —允许最大灌浆压力(kg/cm 2)
0r —孔段以上复盖层容重。
取0r =1.5t/m 3
K —粘滞系数。
粘土取2
H —孔段埋藏深度。
最大孔深H max =21m 。
初选单孔最大初始灌浆控制压力为6kg/cm 2,通过现场试验予以修正。
(4)灌浆深度
灌浆孔深以达到基岩顶面为准。
(5)灌浆方式
因坝体较松软,裂缝分布较广。
为使孔壁固结和密实上层土体,防止孔壁塌落,使用较大压力灌注深层缝穴,不致冒浆、串浆,采用自下而上分段灌浆,每孔段长5-7m 。
(6)灌浆材料
粘土是灌浆的主要材料,其物理性质指标范围按表8-2选用。
粘土灌浆浆液的配制,掺合料的选用根据现场实验确定。
基岩顶部粘土灌浆掺和一定数量水泥。
表5-6-2-2 粘土物理性质选择范围表
⑦灌浆控制
包括灌浆控制,灌浆压力控制、横向水平位移控制、裂缝开展控制,灌浆控制施行于灌浆过程的始终。
灌浆量控制:灌浆采用定量灌注法,而不是灌至不吃浆为止,坚持“少灌多复”每孔每次平均灌注量以孔深计,每米孔深控制在0.2-0.3m 3。
灌浆压力控制:控制在最大允许孔口压力以内。
灌浆开始时,宜采用1.5~2倍设计压力作为起始压力,疏通造孔时被堵塞的缝隙后恢复正常的压力进行灌浆。
横向水平位移控制:灌浆时,坝顶上、下游两坝肩处横向水平位移一般要求控制在3cm 以内。
2
/3.621210
5.1cm kg p =⨯⨯=
裂缝开展宽度与长度控制:裂缝限制度根据试验确定,坝面一般控制在1cm 以内,要求在停灌后坝体裂缝能基本闭合。
裂缝长度一般控制在Ⅰ序孔间距内,并要求尽量避免坝面出现裂缝。
⑧复灌
心墙粘土灌浆采用三序孔布置,灌浆次数及顺序为:
次数:Ⅰ序孔8-10次;Ⅱ、Ⅲ序孔5-6次,不少于5次。
间隔时间:主要以灌入坝体裂缝中浆体的固结状态来确定,应待前次灌入的泥浆基本固结后,并根据坝体的变形情况,再确定进行复灌,每次间隔时间不少于5天。
⑨心墙灌浆观测工作
根据《土坝坝体灌浆技术规范》(SD266-88)要求,为保证坝体灌浆质量和坝体安全,检验灌浆效果,在灌浆期间应进行观测,观测项目包括表面变形、坝体深部位移、坝顶裂缝、坝体冒浆观测、渗流监测等。
在灌浆过程中,应有专职观测人员负责观测工作,全面控制灌浆质量,及时发现和解决施工中出现的问题。
水平位移(横向)观测:根据选定的观测断面,布设观测位移桩可用木桩或砼柱。
在灌浆期间,每天观测2-4次。
非灌浆期间,每5天观测1次。
竖向位移(沉陷)观测:竖向位移应与水平位移桩相结合,并同时进行观测,以便进行资料分析。
在灌浆前,至少应观测2次。
灌浆期间,每天观测1~2次,非灌浆期间,每5天观测1次。
在灌浆时,坝顶上下游坝肩允许横向水平位移量要求控制在3cm以内,并在停灌后能够基本复原。
