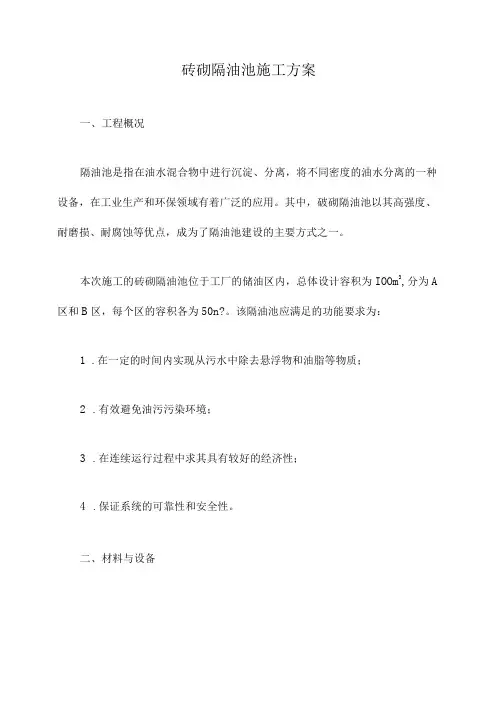

砖砌隔油池施工方案一、工程概况隔油池是指在油水混合物中进行沉淀、分离,将不同密度的油水分离的一种设备,在工业生产和环保领域有着广泛的应用。
其中,破砌隔油池以其高强度、耐磨损、耐腐蚀等优点,成为了隔油池建设的主要方式之一。
本次施工的砖砌隔油池位于工厂的储油区内,总体设计容积为IOOm3,分为A 区和B区,每个区的容积各为50n?。
该隔油池应满足的功能要求为:1.在一定的时间内实现从污水中除去悬浮物和油脂等物质;2.有效避免油污污染环境;3.在连续运行过程中求其具有较好的经济性;4.保证系统的可靠性和安全性。
二、材料与设备1.水洗砖:每方370块,规格为23OmnIX113mmX55mm,消耗量为9,680块;2.标准砂:每方650斤,消耗量为17,080斤;3.膨胀珍珠岩、轻质保温砖:用于隔油池的保温层;4.吊篮:用于运输材料和人员;5.批灰工具与设备:清水、水桶、拌缸、披钉等工具和设备。
三、执行标准及施工流程1.土方开挖首先按照设计要求清理开挖区域,再按照图纸标高,深度挖掘基坑。
挖掘深度应根据设计要求确定,一般采用地平面高度加0.5m的深度,以保证隔油池底部可进行清理。
挖出基坑后,需要对坑底进行夯实,以达到承托作用和防止基底塌陷的效果。
2.砖砌施工2.1按照设计要求进行标高,调整水平控制线,确保墙体的垂直度和水平度。
2.2在水洗砖台面,在砖块上取适量的砂浆,放入砖块表面,用批刀刮平,成为单调波状面。
2.3在砖块的两侧上抹一层5到IomnI的砂浆。
2.4砖块铺成垂直的墙壁,确保每次接缝处保持直向和平整,并且砖距离符合要求。
2.5在每层砖铺设结束后,抹上薄层的水泥砂浆,形成完成度好、沟槽顶部与结构顶面齐平、悬空大于25mm的嵌缝。
2.6修整波状基准,检查墙体垂直水平控制线,有任何偏差的地方都应调整到合适位置。
2.7在每层砖铺设完后,进行晾晒,防止其饱和导致砂浆裂缝等构造问题。
3.1用轻质保温砖或膨胀珍珠岩,分别将A区和B区的外墙进行保温处理。
砖砌隔油池一、施工程序:隔油池基坑土方开挖→混凝土垫层→MU10砌筑池壁→隔油池圈梁支模、绑筋、浇注混凝土→隔油池顶盖预制钢板制作→隔油池内壁、外壁防水砂浆抹面→作隔油池24H灌水实验→土方回填→隔油池预制顶盖安装→成品保护二、本站砖砌隔油池池选择图集07S906-IV-13。
应根据工程地质情况和地下水位的深度、设置地点等选用:有无地下水、有无覆土及可否过汽车的砖砌隔油池型号。
砖砌体采用实心砖。
砂浆采用M5级水泥砂浆。
当采用其他代用砖时保证强度不降低。
三、基坑开挖时,应根据图纸、图集,严格控制基坑深度。
在采用支护法施工时,应采取安全监控措施。
在有地下水或雨季施工时,要做好排水措施,防止基坑内积水及边坡坍塌。
基坑底部如无积水时,基坑素土夯实。
四、垫层混凝土强度C15厚度100mm,现浇底板、中、顶圈梁均采用C25级混凝土,钢筋混凝土保护层厚度:现浇钢筋混凝土底板、预制盖板及现浇盖板、圈梁均为35mm。
五、垫层厚100mm。
浇完后,根据图集尺寸,弹出隔油池底板外形及内外池壁宽度线。
根据墨线,摆放、绑扎钢筋。
各型号隔油池底板均为双层钢筋,要求施工时在上下层钢筋之间加马凳,用φ10钢筋,间距@600,呈梅花状布置,进行浇注。
钢筋截面面积占受力钢筋总截面面积的百分率受拉区不大于25%,受压区不大于50%。
圈梁钢筋绑完后应加水泥砂浆垫块。
六、砼浇灌过程中,不得踩倒和压弯钢筋,特别是负弯距钢筋。
砼浇灌完毕24小时后,待砼表面收水后,浇水保持湿润,一天3次,养护时间不得小于7天。
七、防水砂浆抹面前,应将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。
池顶盖及井筒内外侧均用防水砂浆抹面,厚度20mm。
八、砖砌隔油池在回填前应做满水试验,试验应分三次进行。
每次充水宜为设计水深的1/3 高度,且静置时间不应少于3小时,水充至设计水位后观测时间不应小于48小时。
渗漏量应按池壁和池底的浸湿总面积计算,其渗漏量不得大于2L/㎡天。

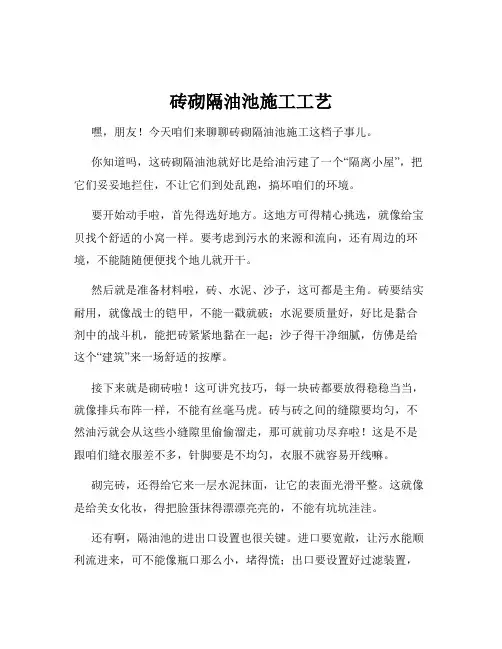

砖砌隔油池施工工艺嘿,朋友!今天咱们来聊聊砖砌隔油池施工这档子事儿。
你知道吗,这砖砌隔油池就好比是给油污建了一个“隔离小屋”,把它们妥妥地拦住,不让它们到处乱跑,搞坏咱们的环境。
要开始动手啦,首先得选好地方。
这地方可得精心挑选,就像给宝贝找个舒适的小窝一样。
要考虑到污水的来源和流向,还有周边的环境,不能随随便便找个地儿就开干。
然后就是准备材料啦,砖、水泥、沙子,这可都是主角。
砖要结实耐用,就像战士的铠甲,不能一戳就破;水泥要质量好,好比是黏合剂中的战斗机,能把砖紧紧地黏在一起;沙子得干净细腻,仿佛是给这个“建筑”来一场舒适的按摩。
接下来就是砌砖啦!这可讲究技巧,每一块砖都要放得稳稳当当,就像排兵布阵一样,不能有丝毫马虎。
砖与砖之间的缝隙要均匀,不然油污就会从这些小缝隙里偷偷溜走,那可就前功尽弃啦!这是不是跟咱们缝衣服差不多,针脚要是不均匀,衣服不就容易开线嘛。
砌完砖,还得给它来一层水泥抹面,让它的表面光滑平整。
这就像是给美女化妆,得把脸蛋抹得漂漂亮亮的,不能有坑坑洼洼。
还有啊,隔油池的进出口设置也很关键。
进口要宽敞,让污水能顺利流进来,可不能像瓶口那么小,堵得慌;出口要设置好过滤装置,把油污拦住,只让清水流出去,这就像是门口的保安,只让好人进,不让坏人出。
在施工的过程中,可别忘了检查和验收。
这就好比考试结束要检查试卷一样,看看有没有哪里没做好,及时改正,不然等交了“卷子”,发现错了可就来不及啦!总之,砖砌隔油池施工可不是一件简单的事儿,每一个环节都得用心去做,就像盖房子一样,基础要打牢,每一块砖都要砌好,这样才能建成一个坚固耐用、能发挥大作用的隔油池!咱们可不能马虎,要对环境负责,对自己的工作负责,你说是不是这个理儿?。
砖砌隔油池1、施工程序:隔油池基坑土方开挖→混凝土垫层→MU10砌筑池壁→隔油池圈梁支模、绑筋、浇注混凝土→隔油池顶盖预制钢板制作→隔油池内壁、外壁防水砂浆抹面→作隔油池24H灌水实验→土方回填→隔油池预制顶盖安装→成品保护二、本站砖砌隔油池池选择图集07S906-IV-13。
应根据工程地质情况和地下水位的深度、设置地点等选用:有无地下水、有无覆土及可否过汽车的砖砌隔油池型号。
砖砌体采用实心砖。
砂浆采用M5级水泥砂浆。
当采用其他代用砖时保证强度不降低。
三、基坑开挖时,应根据图纸、图集,严格控制基坑深度。
在采用支护法施工时,应采取安全监控措施。
在有地下水或雨季施工时,要做好排水措施,防止基坑内积水及边坡坍塌。
基坑底部如无积水时,基坑素土夯实。
四、垫层混凝土强度C15厚度100mm,现浇底板、中、顶圈梁均采用C25级混凝土,钢筋混凝土保护层厚度:现浇钢筋混凝土底板、预制盖板及现浇盖板、圈梁均为35mm。
五、垫层厚100mm。
浇完后,根据图集尺寸,弹出隔油池底板外形及内外池壁宽度线。
根据墨线,摆放、绑扎钢筋。
各型号隔油池底板均为双层钢筋,要求施工时在上下层钢筋之间加马凳,用φ10钢筋,间距@600,呈梅花状布置,进行浇注。
钢筋截面面积占受力钢筋总截面面积的百分率受拉区不大于25%,受压区不大于50%。
圈梁钢筋绑完后应加水泥砂浆垫块。
六、砼浇灌过程中,不得踩倒和压弯钢筋,特别是负弯距钢筋。
砼浇灌完毕24小时后,待砼表面收水后,浇水保持湿润,一天3次,养护时间不得小于7天。
七、防水砂浆抹面前,应将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。
池顶盖及井筒内外侧均用防水砂浆抹面,厚度20mm。
八、砖砌隔油池在回填前应做满水试验,试验应分三次进行。
每次充水宜为设计水深的1/3 高度,且静置时间不应少于3小时,水充至设计水位后观测时间不应小于48小时。
渗漏量应按池壁和池底的浸湿总面积计算,其渗漏量不得大于2L/㎡天。

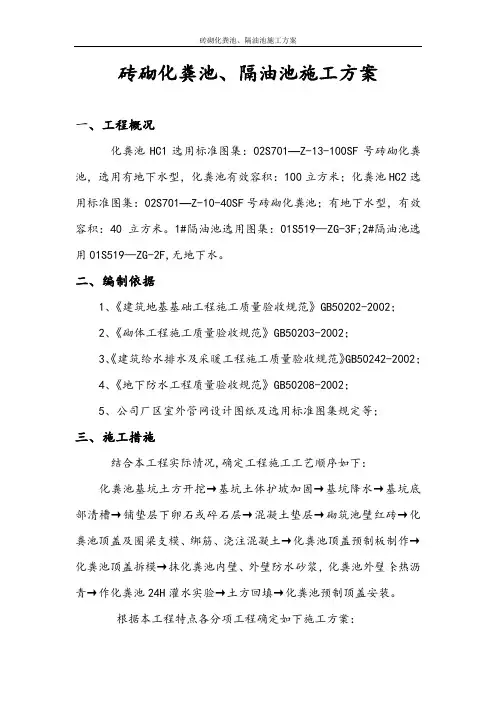

砖砌化粪池、隔油池施工方案一、工程概况化粪池HC1选用标准图集:02S701—Z-13-100SF号砖砌化粪池,选用有地下水型,化粪池有效容积:100立方米;化粪池HC2选用标准图集:02S701—Z-10-40SF号砖砌化粪池;有地下水型,有效容积:40立方米。
1#隔油池选用图集:01S519—ZG-3F;2#隔油池选用01S519—ZG-2F,无地下水。
二、编制依据1、《建筑地基基础工程施工质量验收规范》GB50202-2002;2、《砌体工程施工质量验收规范》GB50203-2002;3、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;4、《地下防水工程质量验收规范》GB50208-2002;5、公司厂区室外管网设计图纸及选用标准图集规定等;三、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青→作化粪池24H灌水实验→土方回填→化粪池预制顶盖安装。
根据本工程特点各分项工程确定如下施工方案:1、土方工程施工方案(1)、化粪池及隔油池土方开挖概况:本工程化粪池2座,型号分别为:Z-13-100SF、Z-10-40SF;隔油池2座,型号为:2G-3F、2G-2F,化粪池采用有地下水,顶面不过汽车,有覆土;隔油池采用无地下水,顶面不过汽车,有覆土。
(2)、化粪池及隔油池土方开挖施工措施及方法:土方开挖采取机械大开挖,根据土质情况,开挖土体放坡系数选用1:0.5,2座隔油池开挖深度约2.7m,四周场地宽阔,能满足放坡要求。
化粪池Z-13-100SF(1#化粪池),开挖深度约5.7m,南开挖面在路边,不具备放坡条件,需利用钢管、木板进行支撑,木板立放,贴于土体,木板满墙布置,然后利用钢管架做横斜支撑进行加固。

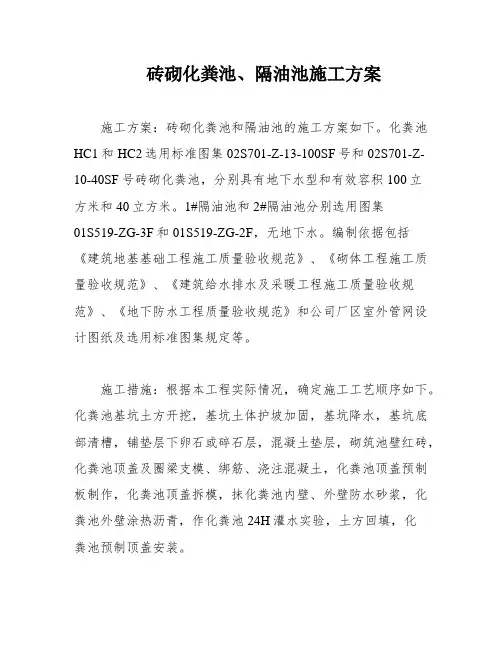

砖砌化粪池、隔油池施工方案施工方案:砖砌化粪池和隔油池的施工方案如下。
化粪池HC1和HC2选用标准图集02S701-Z-13-100SF号和02S701-Z-10-40SF号砖砌化粪池,分别具有地下水型和有效容积100立方米和40立方米。
1#隔油池和2#隔油池分别选用图集01S519-ZG-3F和01S519-ZG-2F,无地下水。
编制依据包括《建筑地基基础工程施工质量验收规范》、《砌体工程施工质量验收规范》、《建筑给水排水及采暖工程施工质量验收规范》、《地下防水工程质量验收规范》和公司厂区室外管网设计图纸及选用标准图集规定等。
施工措施:根据本工程实际情况,确定施工工艺顺序如下。
化粪池基坑土方开挖,基坑土体护坡加固,基坑降水,基坑底部清槽,铺垫层下卵石或碎石层,混凝土垫层,砌筑池壁红砖,化粪池顶盖及圈梁支模、绑筋、浇注混凝土,化粪池顶盖预制板制作,化粪池顶盖拆模,抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青,作化粪池24H灌水实验,土方回填,化粪池预制顶盖安装。
施工方案:根据本工程特点各分项工程,确定如下施工方案。
化粪池及隔油池土方开挖概况:本工程化粪池2座,型号分别为Z-13-100SF和Z-10-40SF,隔油池2座,型号为2G-3F和2G-2F。
化粪池采用有地下水,顶面不过汽车,有覆土;隔油池采用无地下水,顶面不过汽车,有覆土。
土方开挖施工措施及方法:土方开挖采取机械大开挖,根据土质情况,开挖土体放坡系数选用1:0.5.化粪池Z-13-100SF(1#化粪池)开挖深度约5.7m,南开挖面在路边,需利用钢管、木板进行支撑。
化粪池Z-10-40SF(2#化粪池)开挖深度约4.9m(局部5.7m),开挖面北、西两面临地下室砼墙体,不用考虑放坡,东边和南边具备放坡条件。
土方开挖注意事项包括为防止遇雨季天气,基础开挖完成后,立即清理基槽将化粪池底板完成。
基础开挖完成后,要进行人工休整边坡,以确保施工的安全。

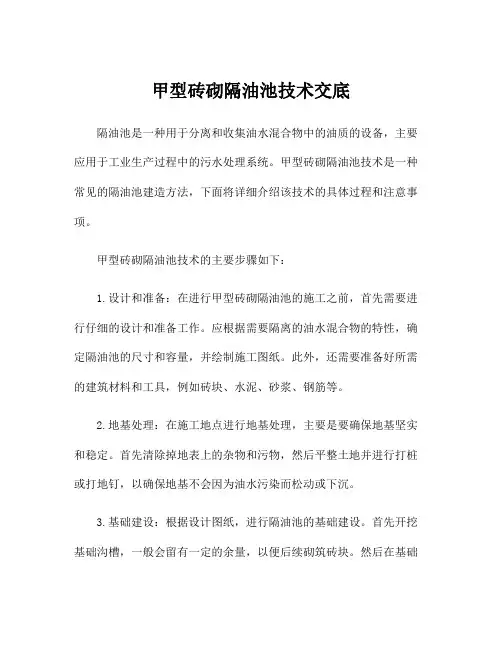

甲型砖砌隔油池技术交底隔油池是一种用于分离和收集油水混合物中的油质的设备,主要应用于工业生产过程中的污水处理系统。
甲型砖砌隔油池技术是一种常见的隔油池建造方法,下面将详细介绍该技术的具体过程和注意事项。
甲型砖砌隔油池技术的主要步骤如下:1.设计和准备:在进行甲型砖砌隔油池的施工之前,首先需要进行仔细的设计和准备工作。
应根据需要隔离的油水混合物的特性,确定隔油池的尺寸和容量,并绘制施工图纸。
此外,还需要准备好所需的建筑材料和工具,例如砖块、水泥、砂浆、钢筋等。
2.地基处理:在施工地点进行地基处理,主要是要确保地基坚实和稳定。
首先清除掉地表上的杂物和污物,然后平整土地并进行打桩或打地钉,以确保地基不会因为油水污染而松动或下沉。
3.基础建设:根据设计图纸,进行隔油池的基础建设。
首先开挖基础沟槽,一般会留有一定的余量,以便后续砌筑砖块。
然后在基础沟槽中铺设混凝土基础,其厚度和材质应根据设计要求确定。
在混凝土基础硬化之前,应进行充分的浇水和养护。
4.砖砌施工:当混凝土基础完全干燥后,可以开始进行砖砌施工。
首先在基础上涂抹一层砂浆,然后将砖块按照设计图纸的要求砌筑成池壁。
砌筑时应注意砖块之间的间隙要保持一致,并在需要加强的地方使用钢筋进行加固。
5.防水处理:在完成砖砌施工后,需要对隔油池进行防水处理,以防止油质渗入砖缝或汇聚到池外。
可以使用防水材料进行表面涂刷或堵塞砖缝,确保隔油池的密封性。
6.检查和测试:在完成隔油池的施工之后,应进行检查和测试,确保其质量和性能符合设计要求。
可以进行水密性和油水分离效果的测试,如有必要,还可以进行压力测试等。
7.完工验收:在确保隔油池达到要求后,进行完工验收。
主要包括对隔油池结构的检查和评估,以及对工程施工的整体质量和安全性的评估。
如发现问题或不合格之处,应及时进行修正和整改。
在进行甲型砖砌隔油池技术施工时,还需要注意以下几点:1.施工质量:砖砌隔油池的施工质量直接关系到其使用寿命和效果。
砖砌化粪池、隔油池专项施工方案编制单位:编制人:编制时间:审查人:审核人:审核时间: 年月日一、工程概况化粪池HC1选用标准图集:02S701—Z-13-100SF 号砖砌化粪池,选用有地下水型,化粪池有效容积:100立方米;化粪池HC2选用标准图集:02S701—Z-10-40SF 号砖砌化粪池;有地下水型,有效容积:40立方米。
1#隔油池选用图集:01S519—ZG-3F;2#隔油池选用01S519—ZG-2F,无地下水。
二、编制依据1、《建筑地基基础工程施工质量验收规范》GB50202-2002;2、《砌体工程施工质量验收规范》GB50203-2002;3、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;4、《地下防水工程质量验收规范》GB50208-2002;5、公司厂区室外管网设计图纸及选用标准图集规定等;三、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青→作化粪池24H 灌水实验→土方回填→化粪池预制顶盖安装。
根据本工程特点各分项工程确定如下施工方案:1、土方工程施工方案(1)、化粪池及隔油池土方开挖概况:本工程化粪池2座,型号分别为:Z-13-100SF、Z-10-40SF;隔油池2座,型号为:2G-3F、2G-2F,化粪池采用有地下水,顶面不过汽车,有覆土;隔油池采用无地下水,顶面不过汽车,有覆土。
(2)、化粪池及隔油池土方开挖施工措施及方法:土方开挖采取机械大开挖,根据土质情况,开挖土体放坡系数选用1:0.5,2座隔油池开挖深度约2.7m,四周场地宽阔,能满足放坡要求。
化粪池Z-13-100SF(1#化粪池),开挖深度约5.7m,南开挖面在路边,不具备放坡条件,需利用钢管、木板进行支撑,木板立放,贴于土体,木板满墙布置,然后利用钢管架做横斜支撑进行加固。
唐山海港开发区第五加油站隔油池项目施工方案编制人:审核人:审批人:隔油池施工方案本工程位于唐山乐亭县,本站为第二级加油站。
根据设计要求,1#罐区内建立两个密闭隔油池,分别位于1#罐区得两侧。
本工程施工内容:管井降水、土方开挖、钢筋砼水池浇筑、池壁四周做防水、钢栏杆制安、土方回填等。
由于水池所在位置地下水丰富,根据现场情况,我公司采取管井井点降水的措施进行降水,井点降水所排出的水必须按要求排放到指定的排水井,并做好排水的过滤工作。
这些降水、排水工作都要持续到基础工程完毕回填后才能停止,以保证基础等在干燥条件下施工。
(一)、降水施工技术措施1、安装程序井点放线定位→安装高压水泵→凿孔安装埋设井点管→布置安装总管→井点管与总管连接→安装抽水设备→试抽与检查→正式投入降水程序。
2、井点管埋设根据建设单位提供的测量控制点,测量放线确定井点位置(见附图),然后在井位先挖一个小土坑,深大约500mm,以便于冲击孔时集水、埋管时灌砂,并用水沟将小坑与集水坑连接,以便排泄多余水。
用绞车将简易井架移到井点位置,将套管水枪对准井点位置,启动高压水泵,水压控制在0.4~0.8MPa,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管与水枪。
一般含砂的粘土,按经验,套管落距在1000mm之内,在射水与套管冲切作用下,大约在10~15min时间之内,井点管可下沉10m左右,若遇到较厚的纯粘土时,沉管时间要延长,此时可增加高压水泵的压力,以达到加速沉管的速度。
冲击孔的成孔直径应达到300~350mm,保证管壁与井点管之间有一定间隙,以便于填充砂石,冲孔深度应比滤管设计安置深度低500mm以上,以防止冲击套管提升拔出时部分土塌落,并使滤管底部存有足够的砂石。
凿孔冲击管上下移动时应保持垂直,这样才能使井点降水井壁保持垂直,若在凿孔时遇到较大的石块和砖块,会出现倾斜现象,此时成孔的直径也应尽量保持上下一致。
井孔冲击成型后,应拔出冲击管,通过单滑轮,用绳索提起井点管插人井孔,井点管的上端应用木塞塞住,以防砂石或其他杂物进入,井在井点管与孔壁之间填灌砂石滤层。

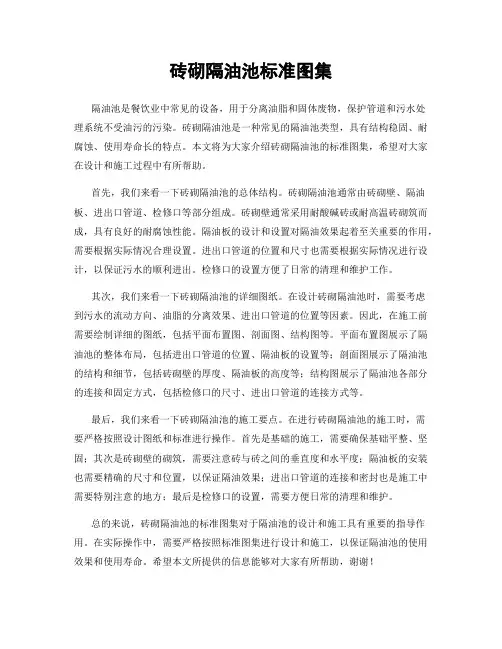

砖砌隔油池标准图集隔油池是餐饮业中常见的设备,用于分离油脂和固体废物,保护管道和污水处理系统不受油污的污染。
砖砌隔油池是一种常见的隔油池类型,具有结构稳固、耐腐蚀、使用寿命长的特点。
本文将为大家介绍砖砌隔油池的标准图集,希望对大家在设计和施工过程中有所帮助。
首先,我们来看一下砖砌隔油池的总体结构。
砖砌隔油池通常由砖砌壁、隔油板、进出口管道、检修口等部分组成。
砖砌壁通常采用耐酸碱砖或耐高温砖砌筑而成,具有良好的耐腐蚀性能。
隔油板的设计和设置对隔油效果起着至关重要的作用,需要根据实际情况合理设置。
进出口管道的位置和尺寸也需要根据实际情况进行设计,以保证污水的顺利进出。
检修口的设置方便了日常的清理和维护工作。
其次,我们来看一下砖砌隔油池的详细图纸。
在设计砖砌隔油池时,需要考虑到污水的流动方向、油脂的分离效果、进出口管道的位置等因素。
因此,在施工前需要绘制详细的图纸,包括平面布置图、剖面图、结构图等。
平面布置图展示了隔油池的整体布局,包括进出口管道的位置、隔油板的设置等;剖面图展示了隔油池的结构和细节,包括砖砌壁的厚度、隔油板的高度等;结构图展示了隔油池各部分的连接和固定方式,包括检修口的尺寸、进出口管道的连接方式等。
最后,我们来看一下砖砌隔油池的施工要点。
在进行砖砌隔油池的施工时,需要严格按照设计图纸和标准进行操作。
首先是基础的施工,需要确保基础平整、坚固;其次是砖砌壁的砌筑,需要注意砖与砖之间的垂直度和水平度;隔油板的安装也需要精确的尺寸和位置,以保证隔油效果;进出口管道的连接和密封也是施工中需要特别注意的地方;最后是检修口的设置,需要方便日常的清理和维护。
总的来说,砖砌隔油池的标准图集对于隔油池的设计和施工具有重要的指导作用。
在实际操作中,需要严格按照标准图集进行设计和施工,以保证隔油池的使用效果和使用寿命。
希望本文所提供的信息能够对大家有所帮助,谢谢!以上就是砖砌隔油池标准图集的相关内容,希望对大家有所帮助。

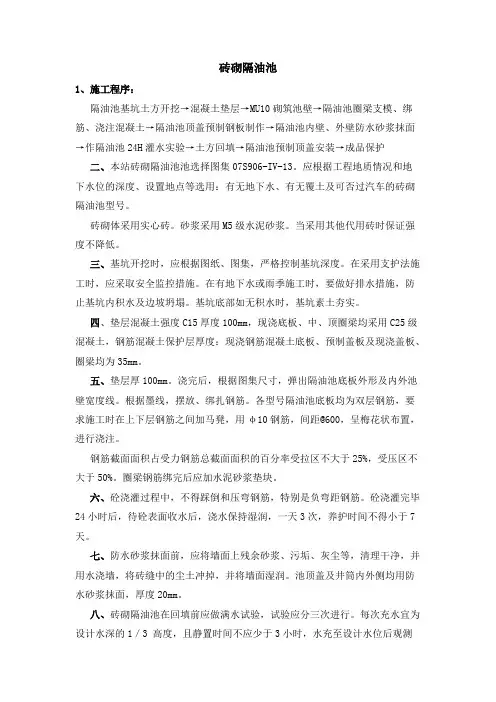

砖砌隔油池一、施工程序:隔油池基坑土方开挖→混凝土垫层→MU10砌筑池壁→隔油池圈梁支模、绑筋、浇注混凝土→隔油池顶盖预制钢板制作→隔油池内壁、外壁防水砂浆抹面→作隔油池24H灌水实验→土方回填→隔油池预制顶盖安装→成品保护二、本站砖砌隔油池池选择图集07S906-IV-13。
应根据工程地质情况和地下水位的深度、设置地点等选用:有无地下水、有无覆土及可否过汽车的砖砌隔油池型号。
砖砌体采用实心砖。
砂浆采用M5级水泥砂浆。
当采用其他代用砖时保证强度不降低。
三、基坑开挖时,应根据图纸、图集,严格控制基坑深度。
在采用支护法施工时,应采取安全监控措施。
在有地下水或雨季施工时,要做好排水措施,防止基坑内积水及边坡坍塌。
基坑底部如无积水时,基坑素土夯实。
四、垫层混凝土强度C15厚度100mm,现浇底板、中、顶圈梁均采用C25级混凝土,钢筋混凝土保护层厚度:现浇钢筋混凝土底板、预制盖板及现浇盖板、圈梁均为35mm。
五、垫层厚100mm。
浇完后,根据图集尺寸,弹出隔油池底板外形及内外池壁宽度线。
根据墨线,摆放、绑扎钢筋。
各型号隔油池底板均为双层钢筋,要求施工时在上下层钢筋之间加马凳,用φ10钢筋,间距@600,呈梅花状布置,进行浇注。
钢筋截面面积占受力钢筋总截面面积的百分率受拉区不大于25%,受压区不大于50%。
圈梁钢筋绑完后应加水泥砂浆垫块。
六、砼浇灌过程中,不得踩倒和压弯钢筋,特别是负弯距钢筋。
砼浇灌完毕24小时后,待砼表面收水后,浇水保持湿润,一天3次,养护时间不得小于7天。
七、防水砂浆抹面前,应将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。
池顶盖及井筒内外侧均用防水砂浆抹面,厚度20mm。
八、砖砌隔油池在回填前应做满水试验,试验应分三次进行。
每次充水宜为设计水深的1/3 高度,且静置时间不应少于3小时,水充至设计水位后观测时间不应小于48小时。
渗漏量应按池壁和池底的浸湿总面积计算,其渗漏量不得大于2L/㎡天。
厨房隔油池施工方案砖砌引言在厨房的烹饪过程中,难免会产生一些油烟和油渍。
这些油污会对厨房环境和空气质量造成不良影响,并且需要花费大量的清洁工作来保持厨房的整洁。
为了解决这个问题,我们可以在厨房中安装隔油池。
本文将介绍厨房隔油池的施工方案,采用砖砌的方式进行施工。
施工前准备在开始施工之前,我们需要做一些准备工作。
首先,确定隔油池的位置和尺寸,通常选择固定在厨房柜台下方。
然后,准备好所需的材料和工具,包括砖块、砂浆、砖锤、砖斧等。
施工步骤1.清理施工区域:在施工前,清理厨房柜台下方的区域,确保没有杂物和污垢。
2.测量尺寸:根据设计要求,使用测量工具测量隔油池的尺寸,包括长度、宽度和深度。
3.砌筑基底:在厨房柜台下方的区域上砌筑基底,以确保隔油池的稳固性和耐用性。
选择适当的砖块,使用砂浆将其固定在基底上。
4.砖砌池体:根据测量的尺寸,在基底上开始砖砌隔油池的池体。
使用砖锤和砖斧将砖块切割成所需的尺寸,并使用砂浆将其粘合在一起。
5.安装出水口:在砖砌隔油池的一侧或底部安装出水口,以便隔油池可以排出油水。
出水口可以选择购买现成的,也可以自己制作。
6.完善细节:在隔油池的边缘和角落处理好细节部分,确保相邻的砖块之间没有缝隙和空隙。
7.清洁和涂漆:施工完成后,清理隔油池周围的残留物,然后进行清洁和涂漆处理,以提高其美观和耐用性。
注意事项•在砖砌过程中,需使用砂浆将砖块粘合在一起,确保隔油池的稳固性和密封性。
•安装出水口时,要注意与隔油池的连接,确保它能够顺畅排出油水。
•在处理细节部分时,要注意保持砖块之间的一致性,避免出现缝隙和空隙。
•施工完成后,需进行清洁和涂漆处理,以提高隔油池的美观和耐用性。
结论通过砖砌施工的方式,我们可以在厨房中安装一个隔油池,有效地隔离油烟和油渍,改善厨房的环境和空气质量。
在施工过程中,我们需要准备好所需的材料和工具,并按照施工步骤进行操作。
同时,我们也需要注意细节和注意事项,以确保施工质量和隔油池的功能性和耐用性。
砖砌蓄水池施工方案砖砌蓄水池,在节水灌溉和人畜饮水困难的山区农村中发挥着重要作用。
其施工步骤如下:1.放线尺寸的确定放线直径按圆形水池内净直径加两个池壁厚度再加底板两边伸出长度。
底板每边伸出长度一般为12~20厘米。
开挖深度:池净深加底板厚度再加盖板厚度.一般池净深为3米(最深不超过4米),底板厚约30厘米(五皮砌砖厚),盖板厚12厘米(预应力空心板厚)。
如池底需打三七土时,池挖深应把三七土厚度加上(三七灰土厚一般为30厘米).2.砌筑材料要求砖选用不低于100#烧熟的机砖,水泥沙浆标号选用75#~100#,水泥选用325#~425#,沙为中粗青沙。
3.砌筑水池开挖深度到位后,找好圆心校核圆的半径尺寸并整修到位.池底整平,原土人工打夯3~4遍。
如池底原土较软,除原土打夯外,还应打30厘米厚的三七灰土,以提高池底的承压强度。
砌底板:把砖用水浇透,池底铺浆砌砖,砖与砖留足灰缝,砖茬错开,前后、左右、上下不留通缝。
砌池壁:把砖用水浇透,砌砖沙浆饱满,不留通缝,每砌0.5米高要以圆心为准校核圆的半径尺寸.4.防水抹面的施工操作按五层防水做法,其步骤是:在基层面浇水湿透后,素灰(水灰比0.5~0.6)分两次抹成。
先抹1毫米厚,用铁抹子用力刮抹4~6遍,刮抹均匀,使素灰填实基层的孔隙,与基层牢固结合,随即再抹1毫米厚找平,找平要保证素灰厚度均匀,不能听到抹子碰基层的声音.在素灰初凝前用板刷蘸水按顺序均匀水平涂刷抹成毛纹,以堵塞和填平毛细孔道,增加不透水性。
第二层抹水泥沙浆(用1:2.5水泥沙浆,水灰比0.4~0.45)5~7毫米厚,在素灰层初凝期间即抹水泥沙浆层,要轻轻抹压,以免破坏素灰层,但也要使水泥沙浆层中的沙粒压入素灰层,压入深度约为素灰层厚度的1/4,使两层能牢固地粘结在一起。
在水泥沙浆初凝前,用扫帚将沙浆表面顺序向一个方向轻轻扫出横向条纹,不准另行加水,也不能往返扫。
在实际施工中,横向条纹比纵向和斜向条纹粘结牢固、施工方便.第三层抹素灰层(水灰比)0.37~0.4)厚2毫米。
唐山海港开发区第五加油站隔油池项目施工方案编制人:审核人:审批人:隔油池施工方案本工程位于唐山乐亭县,本站为第二级加油站.根据设计要求,1#罐区内建立两个密闭隔油池,分别位于1#罐区得两侧.本工程施工内容:管井降水、土方开挖、钢筋砼水池浇筑、池壁四周做防水、钢栏杆制安、土方回填等。
由于水池所在位置地下水丰富,根据现场情况,我公司采取管井井点降水的措施进行降水,井点降水所排出的水必须按要求排放到指定的排水井,并做好排水的过滤工作。
这些降水、排水工作都要持续到基础工程完毕回填后才能停止,以保证基础等在干燥条件下施工.(一)、降水施工技术措施1、安装程序井点放线定位→安装高压水泵→凿孔安装埋设井点管→布置安装总管→井点管与总管连接→安装抽水设备→试抽与检查→正式投入降水程序。
2、井点管埋设根据建设单位提供的测量控制点,测量放线确定井点位置(见附图),然后在井位先挖一个小土坑,深大约500mm,以便于冲击孔时集水、埋管时灌砂,并用水沟将小坑与集水坑连接,以便排泄多余水。
用绞车将简易井架移到井点位置,将套管水枪对准井点位置,启动高压水泵,水压控制在0。
4~0.8MPa,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管与水枪.一般含砂的粘土,按经验,套管落距在1000mm之内,在射水与套管冲切作用下,大约在10~15min时间之内,井点管可下沉10m左右,若遇到较厚的纯粘土时,沉管时间要延长,此时可增加高压水泵的压力,以达到加速沉管的速度。
冲击孔的成孔直径应达到300~350mm,保证管壁与井点管之间有一定间隙,以便于填充砂石,冲孔深度应比滤管设计安置深度低500mm以上,以防止冲击套管提升拔出时部分土塌落,并使滤管底部存有足够的砂石。
凿孔冲击管上下移动时应保持垂直,这样才能使井点降水井壁保持垂直,若在凿孔时遇到较大的石块和砖块,会出现倾斜现象,此时成孔的直径也应尽量保持上下一致.井孔冲击成型后,应拔出冲击管,通过单滑轮,用绳索提起井点管插人井孔,井点管的上端应用木塞塞住,以防砂石或其他杂物进入,井在井点管与孔壁之间填灌砂石滤层。

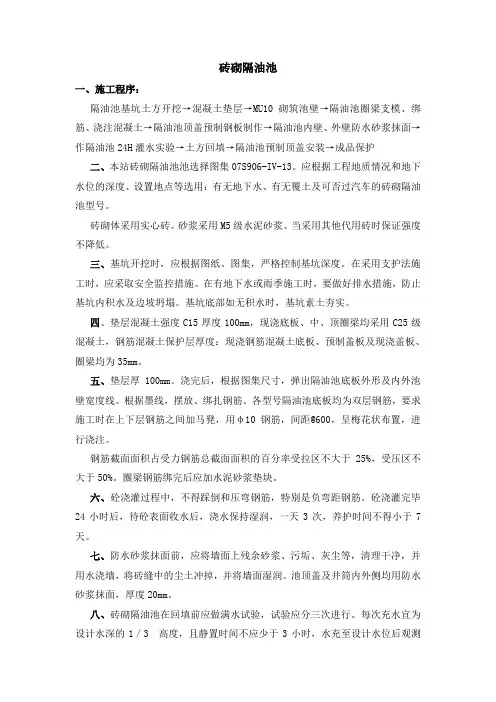

砖砌隔油池
一、施工程序:
隔油池基坑土方开挖→混凝土垫层→MU10砌筑池壁→隔油池圈梁支模、绑筋、浇注混凝土→隔油池顶盖预制钢板制作→隔油池内壁、外壁防水砂浆抹面→作隔油池24H灌水实验→土方回填→隔油池预制顶盖安装→成品保护
二、本站砖砌隔油池池选择图集07S906-IV-13。
应根据工程地质情况和地下水位的深度、设置地点等选用:有无地下水、有无覆土及可否过汽车的砖砌隔油池型号。
砖砌体采用实心砖。
砂浆采用M5级水泥砂浆。
当采用其他代用砖时保证强度不降低。
三、基坑开挖时,应根据图纸、图集,严格控制基坑深度。
在采用支护法施工时,应采取安全监控措施。
在有地下水或雨季施工时,要做好排水措施,防止基坑内积水及边坡坍塌。
基坑底部如无积水时,基坑素土夯实。
四、垫层混凝土强度C15厚度100mm,现浇底板、中、顶圈梁均采用C25级混凝土,钢筋混凝土保护层厚度:现浇钢筋混凝土底板、预制盖板及现浇盖板、圈梁均为35mm。
五、垫层厚100mm。
浇完后,根据图集尺寸,弹出隔油池底板外形及内外池壁宽度线。
根据墨线,摆放、绑扎钢筋。
各型号隔油池底板均为双层钢筋,要求施工时在上下层钢筋之间加马凳,用φ10钢筋,间距@600,呈梅花状布置,进行浇注。
钢筋截面面积占受力钢筋总截面面积的百分率受拉区不大于25%,受压区不大于50%。
圈梁钢筋绑完后应加水泥砂浆垫块。
六、砼浇灌过程中,不得踩倒和压弯钢筋,特别是负弯距钢筋。
砼浇灌完毕24小时后,待砼表面收水后,浇水保持湿润,一天3次,养护时间不得小于7天。
七、防水砂浆抹面前,应将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。
池顶盖及井筒内外侧均用防水砂浆抹面,厚度20mm。
八、砖砌隔油池在回填前应做满水试验,试验应分三次进行。
每次充水宜为设计水深的1/3 高度,且静置时间不应少于3小时,水充至设计水位后观测
时间不应小于48小时。
渗漏量应按池壁和池底的浸湿总面积计算,其渗漏量不得大于2L/㎡天。
九、顶面盖板选用活动钢盖板选用钢号Q235-B级钢,盖板的面板宜采用花纹钢板,或采用其他防滑措施,且焊条型号选用E43.
油漆:底漆:环氧富锌底漆;中层:云铁氯化橡胶,面漆:氯化橡胶丙稀酸磁漆。
十、成品保护
其他专业施工时,应有专人跟踪,发现问题及时解决。
十一、在隔油池满水试验完成后,即可在其周围进行回填土,要求对称均匀回填,分层夯实,每层摊铺厚度不大于200mm,压实度不小于90%,回填土不得有腐植土、泡沫及直径大于50mm的砖石块。
