水库大坝基础处理帷幕灌浆技术讲义
- 格式:ppt
- 大小:4.79 MB
- 文档页数:58
大坝帷幕灌浆及充填灌浆施工方案大坝是一种工程建筑物,主要用于水利工程中的水库建设。
大坝的建造需要进行灌浆及充填灌浆施工。
灌浆施工是指使用特定的材料将大坝的裂缝、空洞和孔隙注满,以提高大坝的稳定性和安全性。
充填灌浆是指将填充材料填充到大坝的裂缝和空洞中,使其变得坚实和稳定。
灌浆施工方案的主要步骤如下:1.准备工作:在施工开始之前,需要进行充分的准备工作。
这包括勘察大坝的现场情况,确定灌浆的位置和方式,以及准备所需的设备和材料。
2.挖掘缝隙:使用钻机等设备,在大坝的裂缝和空洞中挖掘出适当大小的孔隙。
这些孔隙应该足够大,以便能够注入灌浆材料。
3.清洁孔隙:使用高压水枪等设备,清洁孔隙内的杂物和杂质,以确保灌浆材料能够充分填充孔隙。
4.注浆施工:根据具体情况,选择合适的灌浆材料进行注浆施工。
常用的注浆材料有水泥浆、环氧树脂和聚氨酯等。
将灌浆材料注入孔隙,直到灌浆材料充满整个孔隙。
5.封堵孔隙:在注浆施工结束后,需要及时封堵孔隙,以防止灌浆材料泄漏或溢出。
可以使用环氧树脂等材料进行封堵。
充填灌浆施工方案的主要步骤如下:1.准备工作:与灌浆施工类似,充填灌浆施工也需要进行准备工作。
这包括勘察现场情况,确定充填的位置和方式,以及准备设备和材料。
2.挖掘裂缝和空洞:与灌浆施工类似,需要在大坝的裂缝和空洞中挖掘出适当大小的空间,以便填充充填材料。
3.清理空间:清理空间中的杂物和杂质,以确保充填材料能够充分填充空间。
4.填充空间:选择合适的充填材料进行填充。
常用的充填材料有砂浆、岩石和混凝土等。
将充填材料填充到空间中,直到充填材料充满整个空间。
5.压实充填材料:使用压实设备对充填材料进行压实,以提高其密实度和稳定性。
总结起来,大坝帷幕灌浆及充填灌浆施工方案的关键步骤包括准备工作、挖掘裂缝和空洞、清理空间、注浆施工或填充空间、封堵孔隙和压实充填材料。
这些步骤的实施,可以提高大坝的稳定性和安全性,确保其在长期运行中不发生变形和破坏。

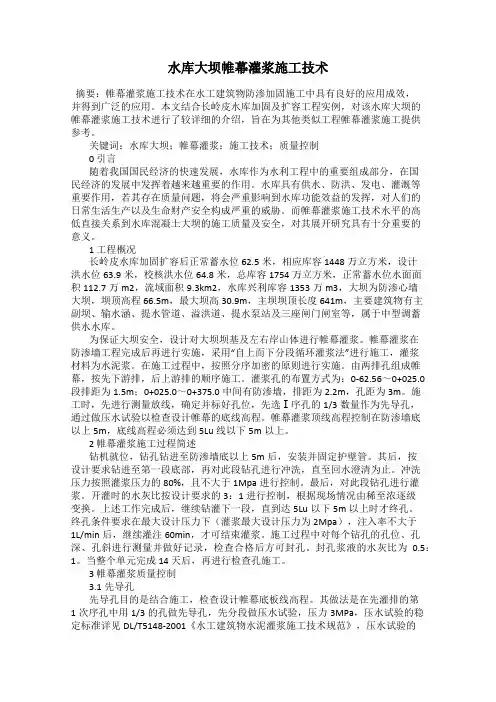

水库大坝帷幕灌浆施工技术摘要:帷幕灌浆施工技术在水工建筑物防渗加固施工中具有良好的应用成效,并得到广泛的应用。
本文结合长岭皮水库加固及扩容工程实例,对该水库大坝的帷幕灌浆施工技术进行了较详细的介绍,旨在为其他类似工程帷幕灌浆施工提供参考。
关键词:水库大坝;帷幕灌浆;施工技术;质量控制0 引言随着我国国民经济的快速发展,水库作为水利工程中的重要组成部分,在国民经济的发展中发挥着越来越重要的作用。
水库具有供水、防洪、发电、灌溉等重要作用,若其存在质量问题,将会严重影响到水库功能效益的发挥,对人们的日常生活生产以及生命财产安全构成严重的威胁。
而帷幕灌浆施工技术水平的高低直接关系到水库混凝土大坝的施工质量及安全,对其展开研究具有十分重要的意义。
1 工程概况长岭皮水库加固扩容后正常蓄水位62.5米,相应库容1448万立方米,设计洪水位63.9米,校核洪水位64.8米,总库容1754万立方米,正常蓄水位水面面积112.7万m2,流域面积9.3km2,水库兴利库容1353万m3,大坝为防渗心墙大坝,坝顶高程66.5m,最大坝高30.9m,主坝坝顶长度641m,主要建筑物有主副坝、输水涵、提水管道、溢洪道、提水泵站及三座闸门闸室等,属于中型调蓄供水水库。
为保证大坝安全,设计对大坝坝基及左右岸山体进行帷幕灌浆。
帷幕灌浆在防渗墙工程完成后再进行实施,采用“自上而下分段循环灌浆法”进行施工,灌浆材料为水泥浆。
在施工过程中,按照分序加密的原则进行实施。
由两排孔组成帷幕,按先下游排,后上游排的顺序施工。
灌浆孔的布置方式为:0-62.56~0+025.0段排距为1.5m;0+025.0~0+375.0中间有防渗墙,排距为2.2m,孔距为3m。
施工时,先进行测量放线,确定并标好孔位,先选Ⅰ序孔的1/3数量作为先导孔,通过做压水试验以检查设计帷幕的底线高程。
帷幕灌浆顶线高程控制在防渗墙底以上5m,底线高程必须达到5Lu线以下5m以上。
大坝基础灌浆一、当开始修建大坝时,首先应做好坝基基础处理工作,坝基基础处理包括以下内容:1、基础防渗墙:(包括砼心墙、粘土心墙、沥青心墙、黄土心墙)。
2、帷幕灌浆:用浆液灌入岩体或土层的裂隙、孔隙、形成连续的阻水幕,起到防渗的作用;解决大坝地下渗漏、坝间渗漏、绕坝渗漏。
3、固结灌浆:用浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形能力,为主要目的浆液灌浆。
4、接缝灌浆:通过埋设管路或其他方式,将浆液灌入砼坝块之间预设的接缝缝面,增强坝体的整体性,改善传力条件的灌浆。
5、接触灌浆:用浆液灌入砼与基岩,钢板或其他材料之间的裂隙,增强接触面结合能力的灌浆。
6:回填灌浆:用浆液充填砼结构物施工留下的空穴、空洞、或地下空腔,增强结构物或地基的密实性的灌浆。
(称填充灌浆)二、大坝灌浆的作用就在于通过采用灌浆技术处理坝基岩石或砂砾石层,使之满足筑坝工程的需要,确保大坝地基稳定。
安全,水库正常运行,发挥应有效益。
三、大坝坝基灌浆的分类:1、按照大坝坝基岩类构成,可分为岩石灌浆和砂砾石层灌浆。
2、按灌浆作用,可分为帷幕灌浆、固结灌浆、接触灌浆和回填灌浆。
3、按照灌浆材料,可分为水泥灌浆,水泥砂浆灌浆、水泥粘土灌浆以及化学灌浆。
4:、按照灌浆压力可分为高压灌浆(3Mpa以上)、中压灌浆(0.5-3Mpa)、低压灌浆(0.5Mpa以下)。
5、按照灌浆机理:可分为渗入性及张裂式灌浆。
四、大坝坝基灌浆的特点1、是隐蔽性工程:灌入的浆液在坝基中充填的情况,无法直接评定,施工质量难于直观判断,施工单位一定要做好资料整理与分析工作;前提是要求原始记录必须填写准确、详细、清楚,并应配备有专职的资料整理员。
2、灌浆工程设计由于未知因素较多如各地地质条件多不相同,在设计以前,先在工地进行灌浆试验,以灌浆试验所得的成果结合已取得的地质、勘探、压水和其他各项试验等有关资料作为进行坝基灌浆设计和编写施工技术要求的主要参考资料、五、对花崖水库帷幕灌浆、固结灌浆、回填灌浆施工过程质量控制的要求:一、大坝坝基帷幕灌浆质量控制,各项施工准备就绪后开始钻孔:1、钻孔方法:帷幕灌浆的钻孔是实现帷幕灌浆的先头条件,只有通过特设的钻孔,才能进行帷幕灌浆。
水库大坝基础防渗加固处理中帷幕灌浆施工技术的运用摘要:水库大坝是我国重要的基础设施之一,直接关系到防汛抗旱、水利工程运行以及发电等功效的发挥。
近年来,为改善人们生活质量以及提升经济水平,水库大坝建设工程越来越多,同时对坝基进行防渗加固处理也越来越重要,有助于保障水库大坝的安全性。
在实际项目中采用帷幕灌浆施工技术,有助于提升坝基的稳定性、增强防渗功能,对保证周边村镇及农田的安全性具有积极意义。
鉴于此,本文针对水库大坝基础防渗加固处理开展探究,分析对帷幕灌浆法施工技术的具体应用要点,旨在为相关工程提供借鉴和参考。
关键词:水库大坝基础;防渗加固处理;帷幕灌浆施工技术前言水库大坝设施在长期使用过程中,尤其受到外部环境的侵蚀和水体冲刷的影响,将会对其建筑结构产生一定的破坏,特别是对于水库大坝基础来说,很容易出现渗漏等风险,影响工程的实际运营效果。
为此相关施工单位及人员需要充分关注对水库大坝基础的防渗加固处理,目前阶段为强化坝基的防渗性能,主要采用帷幕灌浆技术,以此提升地层的抗渗能力,确保工程整体稳定性。
1帷幕灌浆施工技术概述帷幕灌浆施工技术是当前针对地基防渗的主要应用手段,在水库大坝设施建设项目中,其有利于保障水工建筑物的安全运行。
该项技术的主要原理是利用孔口封闭器卡塞循环灌浆法,对帷幕线上的岩石孔洞或者裂隙等实施有效的填充。
即是在进行帷幕灌浆工艺之后,将帷幕的顶部与闸底或者坝底进行连接,并且在底部可深入到岩层,以此减少出现地基渗漏的问题。
同时帷幕也可与下游的排水系统共同发挥作用,有效降低水压对坝底的压力。
一般情况下,开展帷幕灌浆工艺时,可按照灌浆孔的排数分为两类,分别是多排孔以及两排孔帷幕等。
如果在实际应用中存在较高的水头,且地质条件较差的条件下,适用于多排孔帷幕。
如按照孔底相对岩层的位置进行划分,则有封闭式帷幕,其是指深入到岩层内部。
如不深入则成为悬挂式帷幕[1]。
2水库坝基防渗加固中帷幕灌浆施工技术运用要点2.1 做好施工准备在实际水库大坝基础防渗加固处理施工中应用帷幕灌浆法,首先应当做好施工准备工作。
大坝基础灌浆一、当开始修建大坝时,首先应做好坝基基础处理工作,坝基基础处理包括以下内容:1、基础防渗墙:(包括砼心墙、粘土心墙、沥青心墙、黄土心墙)。
2、帷幕灌浆:用浆液灌入岩体或土层的裂隙、孔隙、形成连续的阻水幕,起到防渗的作用;解决大坝地下渗漏、坝间渗漏、绕坝渗漏。
3、固结灌浆:用浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形能力,为主要目的浆液灌浆。
4、接缝灌浆:通过埋设管路或其他方式,将浆液灌入砼坝块之间预设的接缝缝面,增强坝体的整体性,改善传力条件的灌浆。
5、接触灌浆:用浆液灌入砼与基岩,钢板或其他材料之间的裂隙,增强接触面结合能力的灌浆。
6:回填灌浆:用浆液充填砼结构物施工留下的空穴、空洞、或地下空腔,增强结构物或地基的密实性的灌浆。
(称填充灌浆)二、大坝灌浆的作用就在于通过采用灌浆技术处理坝基岩石或砂砾石层,使之满足筑坝工程的需要,确保大坝地基稳定。
安全,水库正常运行,发挥应有效益。
三、大坝坝基灌浆的分类:1、按照大坝坝基岩类构成,可分为岩石灌浆和砂砾石层灌浆。
2、按灌浆作用,可分为帷幕灌浆、固结灌浆、接触灌浆和回填灌浆。
3、按照灌浆材料,可分为水泥灌浆,水泥砂浆灌浆、水泥粘土灌浆以及化学灌浆。
4:、按照灌浆压力可分为高压灌浆(3Mpa以上)、中压灌浆(0.5-3Mpa)、低压灌浆(0.5Mpa以下)。
5、按照灌浆机理:可分为渗入性及张裂式灌浆。
四、大坝坝基灌浆的特点1、是隐蔽性工程:灌入的浆液在坝基中充填的情况,无法直接评定,施工质量难于直观判断,施工单位一定要做好资料整理与分析工作;前提是要求原始记录必须填写准确、详细、清楚,并应配备有专职的资料整理员。
2、灌浆工程设计由于未知因素较多如各地地质条件多不相同,在设计以前,先在工地进行灌浆试验,以灌浆试验所得的成果结合已取得的地质、勘探、压水和其他各项试验等有关资料作为进行坝基灌浆设计和编写施工技术要求的主要参考资料、五、对花崖水库帷幕灌浆、固结灌浆、回填灌浆施工过程质量控制的要求:一、大坝坝基帷幕灌浆质量控制,各项施工准备就绪后开始钻孔:1、钻孔方法:帷幕灌浆的钻孔是实现帷幕灌浆的先头条件,只有通过特设的钻孔,才能进行帷幕灌浆。
大坝基础灌浆一、当开始修建大坝时,首先应做好坝基基础处理工作,坝基基础处理包括以下内容:1、基础防渗墙:(包括砼心墙、粘土心墙、沥青心墙、黄土心墙)。
2、帷幕灌浆:用浆液灌入岩体或土层的裂隙、孔隙、形成连续的阻水幕,起到防渗的作用;解决大坝地下渗漏、坝间渗漏、绕坝渗漏。
3、固结灌浆:用浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形能力,为主要目的浆液灌浆。
4、接缝灌浆:通过埋设管路或其他方式,将浆液灌入砼坝块之间预设的接缝缝面,增强坝体的整体性,改善传力条件的灌浆。
5、接触灌浆:用浆液灌入砼与基岩,钢板或其他材料之间的裂隙,增强接触面结合能力的灌浆。
6:回填灌浆:用浆液充填砼结构物施工留下的空穴、空洞、或地下空腔,增强结构物或地基的密实性的灌浆。
(称填充灌浆)二、大坝灌浆的作用就在于通过采用灌浆技术处理坝基岩石或砂砾石层,使之满足筑坝工程的需要,确保大坝地基稳定。
安全,水库正常运行,发挥应有效益。
三、大坝坝基灌浆的分类:1、按照大坝坝基岩类构成,可分为岩石灌浆和砂砾石层灌浆。
2、按灌浆作用,可分为帷幕灌浆、固结灌浆、接触灌浆和回填灌浆。
3、按照灌浆材料,可分为水泥灌浆,水泥砂浆灌浆、水泥粘土灌浆以及化学灌浆。
4:、按照灌浆压力可分为高压灌浆(3Mpa以上)、中压灌浆(0.5-3Mpa)、低压灌浆(0.5Mpa以下)。
5、按照灌浆机理:可分为渗入性及张裂式灌浆。
四、大坝坝基灌浆的特点1、是隐蔽性工程:灌入的浆液在坝基中充填的情况,无法直接评定,施工质量难于直观判断,施工单位一定要做好资料整理与分析工作;前提是要求原始记录必须填写准确、详细、清楚,并应配备有专职的资料整理员。
2、灌浆工程设计由于未知因素较多如各地地质条件多不相同,在设计以前,先在工地进行灌浆试验,以灌浆试验所得的成果结合已取得的地质、勘探、压水和其他各项试验等有关资料作为进行坝基灌浆设计和编写施工技术要求的主要参考资料、五、对花崖水库帷幕灌浆、固结灌浆、回填灌浆施工过程质量控制的要求:一、大坝坝基帷幕灌浆质量控制,各项施工准备就绪后开始钻孔:1、钻孔方法:帷幕灌浆的钻孔是实现帷幕灌浆的先头条件,只有通过特设的钻孔,才能进行帷幕灌浆。
大坝工程帷幕灌浆方案一、前言大坝是水利工程中重要的设施之一,其安全稳定性直接影响着坝后的人员财产安全,因此在大坝的建设和运行过程中,各种安全隐患都需要得到高度重视。
其中,帷幕灌浆作为一种有效的加固和防渗措施,对于大坝的安全性起着至关重要的作用。
本文将针对大坝工程帷幕灌浆方案进行深入探讨,旨在为大坝工程建设提供科学合理的灌浆方案。
二、帷幕灌浆的工作原理及作用帷幕灌浆是指利用高压注浆机在岩体或土体内部形成一定深度的注浆层,以改善其物理力学性质和渗透性能的工艺。
帷幕灌浆一般分为单孔灌浆和多孔灌浆,通过管道将灌浆材料注入到地层内部,形成坚实的灌浆帷幕,从而提高地基的承载能力和抗渗性能。
在大坝工程中,帷幕灌浆主要起到如下作用:1. 加固地层:对于地层松软、疏松或具有较高渗透性的情况,帷幕灌浆可以填充土层孔隙,形成坚实的灌浆帷幕,增加地层的抗剪强度和承载能力,从而提高地基的稳定性和安全性。
2. 防渗措施:对于地层具有较高渗透性的情况,帷幕灌浆可以形成一层坚实的防渗屏障,阻止水体渗透,从而在一定程度上减小了大坝工程的渗漏风险。
3. 合理分流:帷幕灌浆可以在一定程度上改善地层的渗透性,缩小地下水流域范围,有利于合理分流和排水,减小对大坝地基的侵蚀和冲刷,保护大坝的安全稳定。
综上所述,帷幕灌浆对大坝的安全性和稳定性具有重要的作用,因此在大坝工程建设中,帷幕灌浆方案需要得到合理的设计和施工实施。
三、帷幕灌浆方案的设计原则1. 结合地质条件:在设计帷幕灌浆方案时,需要充分考虑大坝所处地质条件,包括地质构造、岩性、地层倾向、地下水位等因素,确保灌浆帷幕与地质条件相适应。
2. 合理布局孔距:帷幕灌浆孔距的合理布局直接影响到灌浆效果,一般情况下,孔距不能过大,同时也不能过小,需要综合考虑地质条件、灌浆材料的渗透能力等因素。
3. 灌浆材料的选取:灌浆材料的选择需要综合考虑地层的物理力学性质和渗透性能,确保选用的灌浆材料具有较好的渗透性能和加固效果。
大坝帷幕灌浆施工措施方案1. 概述大坝帷幕灌浆是一种用于加固土壤、岩石的施工方法,用以提高大坝的稳定性和防止渗漏。
本文将详细介绍大坝帷幕灌浆施工的步骤、材料、设备和安全措施。
2. 施工步骤2.1 前期准备在施工开始前,需进行现场勘察和测量,确定灌浆区域的边界和深度。
同时,需要准备好以下设备和材料:注浆机、搅拌机、软管、注浆剂、添加剂等。
2.2 灌浆孔钻探根据设计要求,在灌浆区域钻探孔洞。
孔洞直径和间距应根据土壤或岩石的特性而定,确保灌浆剂充分渗透并完成灌浆作用。
2.3 清洁孔洞使用高压水洗孔洞,以确保孔洞内表面光滑清洁,便于注浆剂渗透。
2.4 灌浆作业将准备好的注浆剂和添加剂根据指定比例混合均匀,注入注浆机中。
通过软管连接注浆机和孔洞,开始注浆作业。
注浆时需要控制注浆速度和注浆压力,确保均匀注浆,避免孔洞堵塞和过度注浆。
2.5 灌浆剂固化在注浆完成后,需要等待一定时间,使注浆剂固化。
固化时间根据注浆剂的类型和环境条件而定。
一般来说,至少需要24小时以上。
3. 材料和设备3.1 注浆机注浆机是大坝帷幕灌浆中必不可少的设备之一。
它能够将注浆剂按照一定比例和压力送入孔洞,完成灌浆作业。
3.2 搅拌机搅拌机用于将注浆剂和添加剂混合均匀。
选择高效、稳定的搅拌机能够提高施工效率和灌浆质量。
3.3 软管软管用于连接注浆机和孔洞,将注浆剂输送到目标区域。
软管应具有足够的强度和耐腐蚀性,以保证施工过程的安全和稳定。
3.4 注浆剂注浆剂是灌浆施工中最重要的材料之一,其性能直接影响施工效果。
常用的注浆剂有水泥浆、聚氨酯浆料等,根据项目要求选择合适的注浆剂。
4. 安全措施4.1 人员防护所有参与施工的人员必须戴好安全帽、防护眼镜和防护手套。
遵守相关操作规程,严禁在施工现场吸烟或使用明火。
4.2 设备安全在使用注浆机和搅拌机时,必须确保设备处于良好的工作状态。
定期检查设备的运行状况,及时处理故障,确保施工过程的顺利进行。

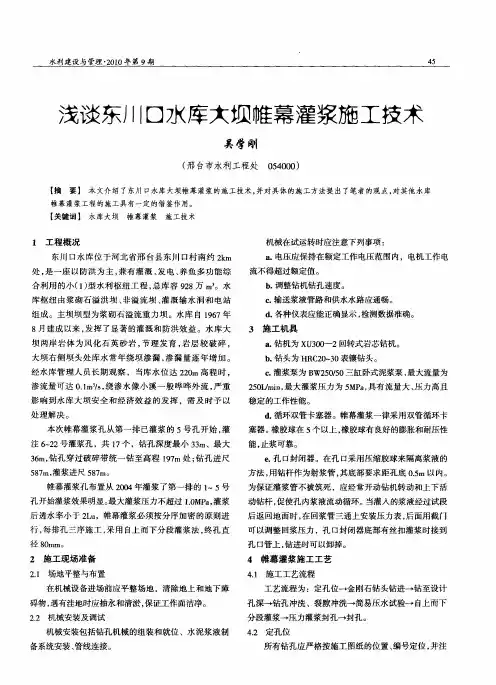

阐述帷幕灌浆具体实施方法与步骤前言:本文通过案例分析的办法,以某水库枢纽工程为例,讨论在确保灌浆质量的基础上,严格按照设计和规范要求进行非灌段帷幕灌浆工程施工的相关技术应用问题。
一、帷幕灌浆施工准备阶段(一)帷幕灌浆施工灌浆孔排序布置该水库枢纽为小一型水库。
在大坝坝基进行帷幕灌浆的过程中分为主副两部分施工,先副后主。
副帷幕两排,孔深10m,孔深均指从建基面基岩到孔底的深度。
副帷幕灌浆长度2977m,孔排距3m,孔深10m,副帷幕2排,分为两序施工。
先施工下游排,再施工上游排。
主帷幕灌浆长度6886m,孔距2m,先导孔孔距10m,主帷幕一排,孔深30~35m,孔深均指从建基面基岩到孔底的深度。
主帷幕灌浆孔间距为2m,直线形布置,分为两序施工。
主帷幕灌浆孔深根据先导孔压水试验最终确定。
先进行先导孔施工,再进行1序孔施工,后进行2序孔施工。
,对帷幕灌浆,采用自上而下分段灌浆法,导孔应自上而下分段卡塞进行压水试验,并按施工图纸要求采用单点法压水试验。
其他各次序孔的各灌浆段,可进行简易压水试验。
检查孔采用五点法进行压水试验,压力为灌浆压力的80%,然后进行全孔灌浆式封孔。
(二)灌浆材料及始灌浆水灰比灌浆水泥采用满足GB175标准的天山42.5R硅酸盐水泥,水泥细度满足通过80μm方孔筛的筛余量不大于2%,比表面积大于3500cm2/g。
不得使用受潮结块的水泥。
水泥不应存放过久,出厂期超过三个月的水泥不应使用。
试验室对每一批水泥的细度、粒径等物理性能指標进行检测,并且负责提供水泥复检报告,检验合格后用于灌浆。
浆液水灰比为:2∶1、1∶1、0.8:1、三个比级。
开灌水灰比采用2∶1,由稀到浓逐级变换。
二、帷幕灌浆具体实施方法与步骤(一)帷幕灌浆造孔对坝基岩层的耗灰量进行灌浆试验,探讨灌浆的效果以及随孔深变化的特性,进行孔距、排距、深度、压力等参数的实地验证和处理技术工艺的落实,以此实现对大面积灌浆提出推荐性的合理施工工艺。
一、坝基帷幕灌浆结合大坝的病害整治,对渗漏段进行帷幕灌浆。
灌浆总压力初拟为100~300Kpa,使用水泥浆,水泥标号不低于42.5Mpa,灌浆后基岩透水率标准q≤10Lu。
帷幕灌浆施工方法:在坝体内,平行于坝体或基础轴线,钻一排或几排孔,用压力灌浆法将浆液灌入到岩石的裂隙中去,形成一道防渗帷幕,截断坝体或基础渗流。
根据规范及设计要求,首先进行帷幕灌浆试验,试验孔即为先导孔,后再进行帷幕灌浆的施工。
帷幕灌浆的钻孔采用回旋式钻机和金刚石钻头钻进。
孔位、孔向和孔深满足设计要求,钻孔冲洗、灌注、封孔等按照《水工建筑物水泥灌浆施工技术规范》(SL62-94)及设计要求进行。
灌浆工艺与技术要求施工顺序:钻孔—压水试验—灌浆—封孔---质量检查钻孔:钻孔的布置有规则布孔和随机布孔两种。
规则布孔形式有正方形布孔和梅花形布孔;随机布孔形式为梅花形布孔。
灌浆前的钻孔为整个灌浆工程的首要环节,其质量直接影响到整个工程的质量,故必须严格要求。
钻孔的孔位、深度、孔径、钻孔顺序、孔斜、钻孔取芯及保存必须严格按施工图纸和监理的要求进行:在钻孔过程中,进行孔斜测量,并采取措施控制孔斜,孔斜必须符合规定,发现钻孔偏斜超过规定时,及时纠偏或采取经监理批准的其它补救措施,纠偏无效时,按监理的指示报废原孔重新钻孔;所有钻孔的孔位与设计位置的偏差不得大于10cm,因故变更孔位须征得监理同意,并记录实际孔位;钻孔孔底的偏差不得大于1/40孔深;灌浆孔的施钻按灌浆程序分序分段进行,本次施工分三序进施工灌;钻孔取芯在先导孔及检查孔中进行,其获得率应大于80%并按顺序统一编号,填牌装箱,绘制钻孔柱状图,对芯样拍两张彩色照片,存放在指定地点,防止散乱和混装;所有钻孔须妥善保护,直至验收合格为止。
压水试验:在灌浆前对钻孔进行裂隙冲洗,根据监理指示采用风水联合冲洗或导管通入大流量水流,从孔底向孔外冲洗的方法进行冲洗,冲洗水采用80%的灌浆压力,并不大于1MPa;至回水澄清后10min结束,总的时间要求单孔不大于20min,孔内残存的沉积物厚度不得超过20cm;临近有正在灌浆的孔或临近灌浆孔结束不足24h时,不得进行裂隙冲洗;灌浆孔裂隙冲洗后应立即进行灌浆作业,因故中断时间间隔超过24h者,应在灌浆前重新进行裂隙冲洗。
水库大坝基础帷幕灌浆的施工技术发表时间:2017-10-10T11:26:00.793Z 来源:《基层建设》2017年第15期作者:肖勇军[导读] 摘要:在水利工程中,为了避免基础渗漏情况的发生,对水库大坝基础帷幕灌浆尤为重要,它可以有效控制基础渗流,使水利工程的安全性得到提高。
本文结合某水库施工实例,对水库工程的大坝采取基础帷幕灌浆的施工技术,不仅保障了帷幕灌浆工程的质量,还使施工进度得到了加快。
邻水县水务局四川广安 638500摘要:在水利工程中,为了避免基础渗漏情况的发生,对水库大坝基础帷幕灌浆尤为重要,它可以有效控制基础渗流,使水利工程的安全性得到提高。
本文结合某水库施工实例,对水库工程的大坝采取基础帷幕灌浆的施工技术,不仅保障了帷幕灌浆工程的质量,还使施工进度得到了加快。
关键词:水库;帷幕灌浆;施工技术引言在对水工建筑施工过程中,最基本的一个环节就是水利工程基础防渗处理。
对工程进行防渗处理可以很好的提高水利工程的安全性。
而进行防渗处理的有效措施就是帷幕灌浆。
1、工程概况某水库总容积约为156万m3,坝顶高程为360.2m,坝顶长度为202.3m,最大坝高58m。
大坝枢纽工程采用细骨料混凝土砌石材料,坝基帷幕灌浆。
是一座以农业灌溉、城镇用水和防洪为主的小(一)型水库。
2、帷幕灌浆施工技术水库大坝帷幕灌浆技术施工难度在于需要穿过深度达42米,厚度达80厘米的塑性混凝土防渗墙体,且施工工期紧,因此,技术人员需控制好施工进度。
2.1成孔方案对比薄而深的塑性混凝土防渗墙体是帷幕灌浆技术遇到的主要难题,且帷幕灌浆技术对墙体内成孔质量要求高,而常见的墙体内成孔方法主要有三种,分别是钻孔法、预埋管法和拔管法。
钻孔法主要在防渗墙墙体混凝土达到一定强度后使用,该方法虽使用广泛,但是对钻孔的精度要求非常高,因此,钻孔法不能节省工期,不能保证成孔质量,且成本比较高。
拔管法指的是在对防渗墙体混凝土进行浇筑时,在墙体内插入钢管或者PVC管,待浇筑完成后取出钢管或者PVC管,成孔即完成。
