PC吊装安全技术交底
- 格式:doc
- 大小:21.50 KB
- 文档页数:2

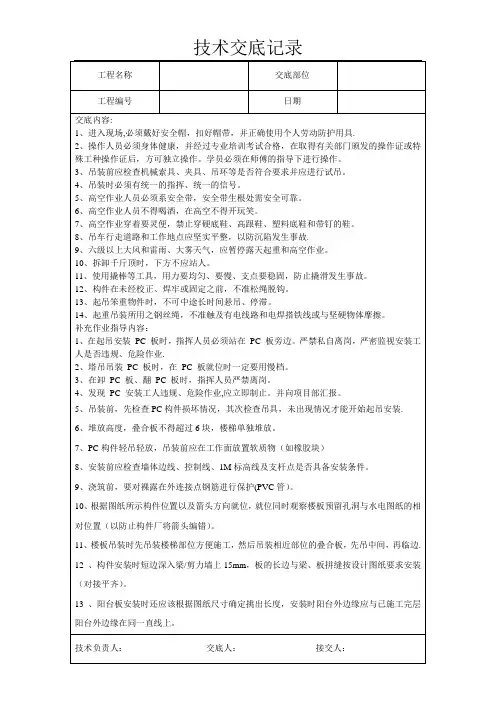

PC板安装作业安全技术交底(建委版)JD-010 技术交底表 A5-1PC 板安装施工单位名称:施工部位:单位工程名称:施工内容:安全技术交底内容:PC 板吊装和卸车必须垂直进行。
在卸车过程中,所有相关人员必须相互配合,以确保 PC 板安全放置。
非吊装人员严禁进入吊装区域。
在 PC 板上挂钩之后,必须检查钩子是否锁紧,并且起吊必须慢、稳,以确保 PC 板不会左右摇晃。
在楼层外架上安装作业人员必须佩戴安全带和安全帽等。
1.PC 吊装工人必须接受三级教育和安全生产知识考试,并且通过考试。
此外,他们还必须接受安全技术交底。
2.吊装工作期间,所有工作人员必须固定,不得随意更换。
这样可以确保工人熟练掌握技能。
在外架吊装作业时,所有工作人员必须按要求佩戴安全带,以确保施工安全。
3.PC 板吊装工人每次作业前必须检查钢丝绳、吊钩、手拉葫芦、吊环螺丝等所有安全环节吊具,以确保完好无损。
只有在这些工具完好无损的情况下,才能进行作业。
4.PC 板离开地面后,所有工人必须全部撤离 PC 板运行轨道及其附近区域。
5.PC 板上预留的起吊点(螺栓孔)必须全部利用到位,并且螺栓必须拧紧。
严禁吊装工人贪图快速减少螺栓。
6.PC 板吊装工人必须与塔吊班组配合,禁止野蛮施工。
在遇到六级及六级以上大风时,PC 板吊装工人不得强求塔吊班组继续作业。
7.PC 板吊装时必须采用“四点吊”,且吊点位置必须按照图纸中明确的预留吊点孔洞进行加固起吊,不得利用 PC 板上其他预留孔洞进行起吊。
8.PC 板吊装时四条吊装钢丝绳必须采用同规格、同长度(4m)进行吊装,否则吊装时受力不稳易发生脱落现象。
交底人签字:接受交底人签字:负责人签字:交底时间:年月日注:1.本表头由交底人填写,交底人和接受交底人各保存一份,安全员也保存一份。
2.在进行分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏。
3.交底提要应根据交底内容把交底重要内容写上。
PC吊装安全技术交底第一部分:工程概述与安全要求一、工程概述1.1 工程名称:XX项目PC吊装工程1.2 工程地点:XX省XX市XX区1.3 工程规模:总建筑面积XX平方米,共XX栋楼,层数XX层1.4 施工单位:XX建筑工程有限公司1.5 施工期限:自XX年XX月XX日至XX年XX月XX日二、吊装作业类型及设备2.1 吊装作业类型:采用预制混凝土构件(PC)进行吊装2.2 吊装设备:主要包括塔式起重机、履带式起重机、汽车式起重机等2.3 吊装工具:钢丝绳、吊具、索具、连接件等三、安全要求3.1 施工人员要求(1)吊装作业人员必须持有相关特种作业操作证,并经过专业培训;(2)吊装作业人员应具备一定的安全意识和应急处理能力;(3)吊装作业人员应严格遵守国家法律法规及施工现场管理制度。
3.2 吊装设备要求(1)吊装设备必须经过验收合格,并取得相关检验报告;(2)吊装设备在使用前应进行检查,确保设备性能良好;(3)吊装设备应按照规定进行维护保养,确保设备安全可靠。
3.3 吊装作业现场要求(1)施工现场应设立明显的安全警示标志,提醒作业人员注意安全;(2)施工现场应保持清洁、整齐,道路畅通,避免影响吊装作业;(3)施工现场应配备必要的消防设施和器材,防止火灾事故发生。
四、安全技术措施4.1 吊装前准备(1)对吊装作业人员进行安全技术交底,明确各自职责;(2)编制吊装作业方案,并经审批合格;(3)检查吊装设备、工具及吊点是否符合安全要求。
4.2 吊装作业过程控制(1)吊装作业过程中,必须由专业人员进行现场指挥;(2)吊装作业前,应进行试吊,确认吊具及设备安全可靠;(3)吊装作业过程中,严禁无关人员进入吊装作业区域;(4)遇有大风、雷雨等恶劣天气,应暂停吊装作业,确保安全。
4.3 吊装作业结束后(1)对吊装设备进行清理、检查、保养;(2)对吊装作业现场进行清理,确保现场整洁;(3)对吊装作业过程进行总结,提高吊装作业安全管理水平。
表C2-4 安全技术交底记录编号:工程名称****项目日期2019年6月27日交底部位PC构件吊装安全技术交底页数共4页交底内容:一、叠合板吊装:PC梁顶部预先测放好叠合板定位线。
叠合板吊运距墙顶500mm处停止降落。
作业人员参照定位线引导楼板降落至木龙骨上,叠合板每边伸入梁边线15mm。
二、楼梯吊装:1.楼梯受力集中,导致构件破坏:吊装采用专用吊架,吊架由工字钢焊接而成尺寸2m×1m,吊架四角设置专用吊耳,吊耳下对称布置2长2短吊索,其中2根短吊索与手动吊葫芦连接。
每段楼梯内置4个M20螺母均匀对称分布在踏步水平面上,吊装配置与螺母匹配的专用吊扣,然后吊扣与吊具吊钩连接。
以避免构件受力过于集中,导致构件破坏。
2.楼梯安装偏差较大:就位前标高用钢垫片调整好,同时连接部位采用专用高强座浆料铺平。
当吊距楼梯安装面1m时停止降落,作业人员稳住PC楼梯并防止与周围现浇结构碰撞,根据水平控制线缓慢下降楼梯,微调手动葫芦使预制楼梯端部水平段的圆柱体空腔对准预埋螺栓安装至设计位置。
利用之前放出的楼梯间控制线放置楼梯精确就位,摘钩。
3.吊架四角设置专用吊耳,吊耳下对称布置2长2短吊索,其中2根短吊索与手动吊葫芦连接。
每段楼梯内置4个M20螺母均匀对称分布在踏步水平面上,吊装配置与螺母匹配的专用吊扣,然后吊扣与吊具吊钩连接。
以避免构件受力过于集中,导致构件破坏。
4.楼梯安装偏差较大:就位前标高用钢垫片调整好,同时连接部位采用专用高强座浆料铺平。
当吊距楼梯安装面1m时停止降落,作业人员稳住PC楼梯并防止与周围现浇结构碰撞,根据水平控制线缓慢下降楼梯,微调手动葫芦使预制楼梯端部水平段的圆柱体空腔对准预埋螺栓安装至设计位置。
利用之前放出的楼梯间控制线放置楼梯精确就位,摘钩。
三、剪力墙吊装:1.构件位置偏差较大:PC墙板安装线以每层楼板主控轴线的基准线为依据,用标准钢卷尺、经纬仪测量出埋件的定位中心线和PC板的安装中心线、板缝线等。
吊装作业安全技术交底内容第一部分:吊装作业准备阶段安全措施一、作业前期准备1.1 编制吊装方案:根据吊装作业的具体情况,编制详细的吊装方案,明确吊装工艺、设备选型、人员组织、安全措施等内容。
吊装方案需经相关部门审核批准后方可实施。
1.2 吊装设备检查:在吊装作业前,应对吊装设备进行全面检查,包括但不限于钢丝绳、吊具、滑轮、索具、限位器等,确保设备完好、性能稳定。
1.3 作业现场环境检查:对吊装作业现场进行清理,确保无杂物、油污等影响吊装安全的因素。
同时,对现场周边环境进行安全评估,如有需要,设置警戒线、警示标志等。
1.4 人员培训与交底:对参与吊装作业的全体人员进行安全培训,使每位作业人员熟悉吊装方案、安全措施及应急处理措施。
培训结束后进行考核,确保人员掌握相关知识和技能。
二、吊装作业安全措施2.1 设备操作规范:吊装作业过程中,操作人员应严格遵守设备操作规程,确保设备正常运行。
2.2 信号指挥:设置专门的信号指挥人员,负责吊装作业的指挥、协调。
信号指挥人员应具备相关资质,熟练掌握吊装作业的信号指令。
2.3 作业人员安全防护:吊装作业人员应穿戴符合国家标准的安全防护用品,如安全帽、防护手套、防护眼镜等。
2.4 设备监护:在吊装作业过程中,应有专人对吊装设备进行监护,发现异常情况立即采取措施,并及时报告。
2.5 防止物体打击:在吊装作业范围内,应采取措施防止物体脱落、打击,如设置防脱落网、防打击挡板等。
2.6 防止高处坠落:对于高处作业,应设置安全防护设施,如安全带、防护栏杆等,确保作业人员安全。
2.7 现场警示与标识:在吊装作业现场设置明显的警示标志,提醒无关人员远离作业区域。
三、应急处理措施3.1 制定应急预案:针对吊装作业可能出现的突发事件,制定应急预案,明确应急处理流程、责任人和应急资源。
3.2 应急演练:定期组织应急演练,提高全体作业人员应对突发事件的能力。
3.3 应急物资与设备:配备必要的应急物资和设备,如消防器材、急救包等。
吊装作业安全技术交底通用吊装作业安全技术交底范文模板一:吊装作业安全技术交底通用1. 作业前的准备工作1.1 确定作业目的及1.2 制定作业方案1.3 确定吊装设备及工具1.4 检查吊装设备及工具的完好性和可靠性1.5 确定作业区域及周围环境的安全检查1.6 确定作业人员的安全装备和守则1.7 指定作业人员及责任分工2. 吊装设备的操作及维护2.1 检查起重机的工作状态2.2 吊装设备的操作要求2.3 吊装设备的维护要求2.4 使用吊装工具的注意事项2.5 定期检查吊装设备的运行情况,及时发现并处理问题3. 吊装作业的操作3.1 安全指挥要求3.2 吊装作业的步骤3.3 吊装作业的注意事项3.4 操作人员的安全意识和技能要求3.5 紧急情况的处置办法4. 事故预防及应急处置4.1 吊装作业事故的原因及危害4.2 事故预防的措施及方法4.3 预防措施的监督与检查4.4 应急处置预案及演练附件:吊装作业安全技术交底记录表注释:1. 吊装设备:包括起重机、电动葫芦、吊装钢丝绳等。
2. 作业区域:指吊装作业发生的具体场地,应确保没有障碍物和滑倒的危(wei)险。
3. 安全装备:包括安全帽、防护眼镜、防护手套等。
4. 操作人员:指参预吊装作业的人员。
模板二:吊装作业安全技术交底范文1. 吊装作业前的准备工作1.1 制定吊装作业方案1.2 确定吊装物体的分量和形状1.3 确定吊装设备的种类和规格1.4 检查吊装设备和工具的完好性和可靠性1.5 安排作业区域及作业人员的布置2. 吊装设备的操作要求2.1 熟悉吊装设备的操作手册和使用说明书2.2 了解吊装设备的工作原理和应用范围2.3 进行吊装设备的功能测试2.4 检查吊装设备的润滑和维护情况2.5 按照操作规程进行吊装设备的操作3. 吊装作业的操作步骤3.1 在吊装前进行现场勘察和安全检查3.2 安全指挥人员的指挥和作业人员的配合3.3 检查起重机和吊装工具的工作状态3.4 安全系数的计算和吊装物体的稳定性检查3.5 按照吊装作业方案进行吊装操作4. 吊装作业的安全措施4.1 安全防护设施的使用和安装4.2 火灾和爆炸防护措施4.3 对作业人员的培训和技能要求4.4 安全事故的预防和处理附件:吊装作业安全技术交底记录表注释:1. 吊装设备:包括起重机、起重索具等。
施工技术交底记录湘质监统编施2015-31 工程名称:15 电焊机台 116 L型连接件个45017 一字型连接件个20018 轮扣层每栋2层19 硬塑垫片个1000020 铝合金人字梯 2.5M 架 2吊装放线测量仪器及辅助工具计划表序号物料名称规格单位数量备注1 红外激光水平仪5线台2 测量标高2 钢卷尺50米把 2 测量放线3 卷尺5米把4 测量放线4 卷尺 3.5米把 4 测量放线5 卷尺1米把 2 检查6 线锤个 2 放线7 铝合金靠尺2米把 2 检测8 塞尺把 1 检测9 红外线测距仪把 1 检测10 墨斗个 3 放线11 线把个 6 放线12 红蓝铅笔支100 放线13 木工笔支50 放线14 美工刀把 2 放线15 钢钉盒 5 放线16 铁锤把 2 放线吊爪钢梁连接件斜支撑硬塑垫块斜支撑杆一字连接件 L型连接件吊爪平衡钢梁(4)材料准备序号准备内容1所有PC构件均按图纸尺寸已加工完成,且经检验其型号、几何尺寸及外观质量符合设计要求,构件应有相应的出厂合格证。
2为保证现场安装的连续性,现场施工进度计划、工厂构件生产计划、构件运输计划三者应协调一致。
在开工前应将PC构件需求计划及运输相关事宜协商好。
如:装车顺序、车载数量,吊装进度计划、装车所需时间、从构件厂到施工现场所需时间、需求计划、到货周期等。
(5)劳动力准备根据本工程结构特点,各栋楼之间根据施工进度实行安装平行施工,高峰期施工劳动力投入如下表:劳动力准备计划表作业工序作业人员数量主要职责备注管理层组长 1 吊装现场总负责管理人员组员 2 负责吊装工程安全、质量监督、验收管理人员吊装塔吊司机 4特种作业持证上岗指挥8安装PC安装工12 安装、复核、校正协调 2 安装总协调架子工12 搭设叠合楼板支撑架测量员 2 测量、放线、检查杂工 2 清理说明:1、相邻楼栋PC构件吊装采用流水施工;2、所有吊装及安装作业人员经厂家相关技术人员培训后方可上岗。
