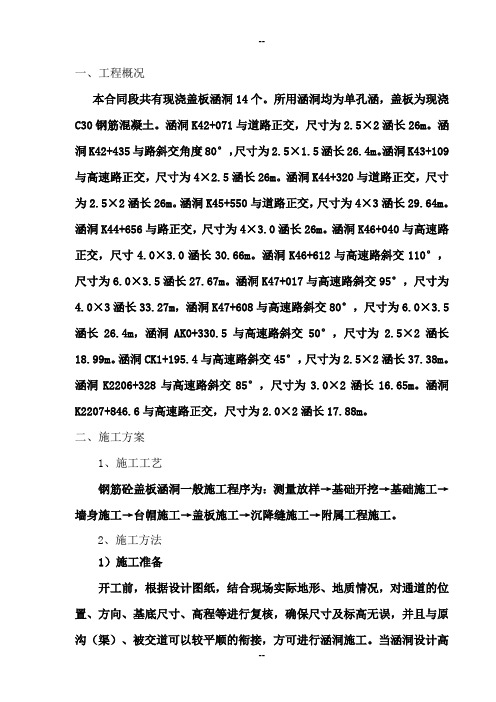

一、工程概况本合同段共有现浇盖板涵洞14个。
所用涵洞均为单孔涵,盖板为现浇C30钢筋混凝土。
涵洞K42+071与道路正交,尺寸为2.5×2涵长26m。
涵洞K42+435与路斜交角度80°,尺寸为2.5×1.5涵长26.4m。
涵洞K43+109与高速路正交,尺寸为4×2.5涵长26m。
涵洞K44+320与道路正交,尺寸为2.5×2涵长26m。
涵洞K45+550与道路正交,尺寸为4×3涵长29.64m。
涵洞K44+656与路正交,尺寸为4×3.0涵长26m。
涵洞K46+040与高速路正交,尺寸4.0×3.0涵长30.66m。
涵洞K46+612与高速路斜交110°,尺寸为6.0×3.5涵长27.67m。
涵洞K47+017与高速路斜交95°,尺寸为4.0×3涵长33.27m,涵洞K47+608与高速路斜交80°,尺寸为6.0×3.5涵长26.4m,涵洞AK0+330.5与高速路斜交50°,尺寸为2.5×2涵长18.99m。
涵洞CK1+195.4与高速路斜交45°,尺寸为2.5×2涵长37.38m。
涵洞K2206+328与高速路斜交85°,尺寸为3.0×2涵长16.65m。
涵洞K2207+846.6与高速路正交,尺寸为2.0×2涵长17.88m。
二、施工方案1、施工工艺钢筋砼盖板涵洞一般施工程序为:测量放样→基础开挖→基础施工→墙身施工→台帽施工→盖板施工→沉降缝施工→附属工程施工。
2、施工方法1)施工准备开工前,根据设计图纸,结合现场实际地形、地质情况,对通道的位置、方向、基底尺寸、高程等进行复核,确保尺寸及标高无误,并且与原沟(渠)、被交道可以较平顺的衔接,方可进行涵洞施工。
当涵洞设计高度、涵洞位置、角度等与实际不符时,经报请设计单位、监理同意后,根据实际作适当调整。
一、交底对象:项目总工、工程部长二、交底内容:1. 工程概况:- 涵洞工程的地理位置、规模、设计标准。
- 施工环境、地质条件、水文条件。
2. 安全目标:- 确保施工过程中人员、设备、材料的安全。
- 预防各类安全事故的发生。
3. 主要安全风险:- 高处坠落风险。
- 机械设备伤害风险。
- 水下作业风险。
- 爆破作业风险。
- 火灾和爆炸风险。
4. 安全管理制度:- 严格执行国家和行业安全生产法律法规。
- 建立健全安全生产责任制。
- 制定和完善各类安全操作规程。
5. 应急措施:- 制定应急预案,明确应急组织机构、职责和程序。
- 定期进行应急演练。
一、交底对象:工程部长、项目部施工员二、交底内容:1. 施工方案:- 针对不同施工阶段,详细说明施工工艺、施工顺序、施工方法。
2. 安全技术措施:- 针对主要安全风险,制定具体的安全技术措施。
- 高处作业安全防护措施。
- 机械设备操作安全规程。
- 水下作业安全防护措施。
- 爆破作业安全规程。
- 火灾和爆炸防范措施。
3. 人员培训:- 对施工人员进行安全教育培训,确保其掌握安全操作技能。
4. 施工现场管理:- 严格按照施工图纸和施工方案进行施工。
- 加强施工现场的安全巡查,及时发现和消除安全隐患。
#### 三、三级安全技术交底一、交底对象:施工员、班组二、交底内容:1. 具体施工任务:- 针对班组具体施工任务,详细说明施工步骤、操作要点。
2. 安全操作规程:- 针对具体施工操作,详细说明安全操作规程。
3. 个人防护用品:- 规定施工人员必须佩戴的个人防护用品。
4. 作业环境:- 详细说明作业环境的安全要求。
5. 安全注意事项:- 强调施工过程中需要注意的安全事项。
6. 安全检查:- 施工前、施工中、施工后进行安全检查,确保施工安全。
通过以上三级安全技术交底,确保涵洞工程施工过程中的安全,预防各类安全事故的发生,保障施工人员的人身安全。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工日期:____________________二、安全交底目的为确保混凝土施工过程中的安全,提高施工人员的安全意识和操作技能,特进行混凝土工三级安全技术交底。
三、安全交底内容1. 安全生产责任制(1)施工项目负责人对混凝土施工全过程负责,确保施工安全。
(2)班组长负责本班组的安全工作,对班组人员进行安全教育和培训。
(3)施工人员应严格遵守安全操作规程,服从管理,确保自身和他人的安全。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场应设置安全通道,确保人员、材料、设备通行顺畅。
(3)施工现场应设置安全防护设施,如防护网、安全栏杆、安全带等。
3. 机械设备安全操作(1)机械设备操作人员必须持证上岗,熟悉设备性能和操作规程。
(2)机械设备操作前,应检查设备是否完好,确保操作安全。
(3)机械设备操作过程中,严禁酒后操作、疲劳操作。
4. 施工材料安全使用(1)施工材料应按照设计要求和质量标准选用,确保材料质量。
(2)施工材料应妥善保管,防止霉变、受潮、污染。
(3)施工材料使用过程中,应遵守操作规程,防止材料浪费。
5. 施工现场用电安全(1)施工现场用电必须符合国家规定,严禁私拉乱接。
(2)施工现场应设置安全用电警示标志,提醒施工人员注意用电安全。
(3)施工现场用电设备应定期检查、维护,确保设备安全运行。
6. 施工现场高处作业安全(1)高处作业人员必须佩戴安全帽、安全带,遵守高处作业安全规程。
(2)高处作业前,应检查作业平台、防护设施是否牢固可靠。
(3)高处作业过程中,严禁攀爬、跳跃,防止坠落。
7. 施工现场消防安全(1)施工现场应配备消防器材,确保消防设施完好。
(2)施工现场应设置消防通道,确保消防车辆通行顺畅。

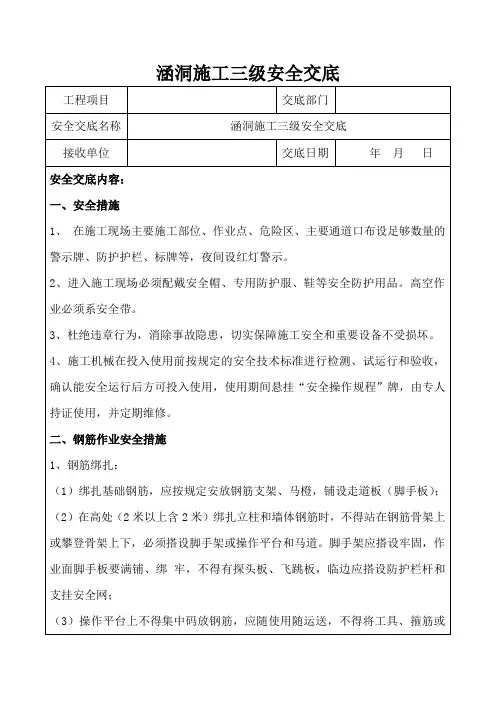

一、一级交底一、交底目的确保所有参与涵洞施工的人员充分了解施工过程中可能存在的安全隐患,掌握必要的安全防护措施,从而有效预防事故发生,保障施工人员的人身安全和工程进度。
二、交底内容1. 施工概况:- 工程名称:[工程名称]- 施工地点:[施工地点]- 施工单位:[施工单位]- 施工负责人:[施工负责人]2. 施工环境:- 地形地貌:[地形地貌]- 气候条件:[气候条件]- 水文地质:[水文地质]3. 安全风险分析:- 高处坠落:施工人员在高处作业时,必须佩戴安全带,并设置安全防护网。
- 物体打击:施工材料、工具等应堆放整齐,防止坠落伤人。
- 触电:施工现场必须严格执行用电安全规程,禁止私拉乱接电线。
- 机械伤害:操作机械设备前必须检查设备状况,确保设备正常运行。
- 火灾:施工现场严禁烟火,禁止使用明火作业。
4. 安全防护措施:- 设置安全警示标志,提醒施工人员注意安全。
- 采取防护措施,如设置安全网、防护栏等。
- 定期进行安全检查,及时发现并消除安全隐患。
- 加强安全教育,提高施工人员的安全意识。
三、注意事项1. 所有施工人员必须遵守本交底内容,不得违反安全操作规程。
2. 施工过程中,如发现安全隐患,应立即停止作业,并报告上级领导。
3. 定期对施工人员进行安全教育培训,提高安全意识和操作技能。
二、二级交底一、交底目的对施工班组进行详细的安全技术交底,使班组人员充分了解施工过程中的具体安全风险和防护措施。
二、交底内容1. 施工班组概况:- 班组名称:[班组名称]- 班组长:[班组长]- 班组人员:[班组人员]2. 施工部位及内容:- 施工部位:[施工部位]- 施工内容:[施工内容]3. 安全风险分析:- 根据施工部位及内容,分析可能存在的安全风险。
4. 安全防护措施:- 针对具体施工部位及内容,制定相应的安全防护措施。
5. 操作规程:- 详细说明施工过程中的操作步骤和安全注意事项。
三、注意事项1. 班组人员必须熟悉本交底内容,并严格遵守操作规程。
涵洞施工三级安全交底短钢筋随意放在脚手架上;(4)严禁从高处向下方抛扔或从低处向高处投掷物料;(5)绑扎钢筋的绑丝头,应弯回至骨架内侧,暂停绑扎时,应检查所绑扎的钢筋或骨架,确认连接牢固后方可离开现场;(6)六级以上强风和大雨、大雪、大雾天气必须停止露天高处作业。
在雨、雪后和冬季,露天作业时必须先清除水、雪、霜、冰,并采取防滑措施;(6)要保持作业面道路通畅,作业环境整洁;(8)作业中出现不安全险情时,必须立即停止作业,撤离危险区域,报告领导解决,严禁冒险作业。
2、钢筋运输(1)作业前应检查运输道路和工具,确认安全;(2)搬运钢筋人员应协调配合,互相呼应。
搬运时必须按顺序逐层从上往下取运,严禁从下抽拿;(3)运输钢筋时,必须事先观察运行上方或周围附近是否有高压线,严防碰触;(4)运输较长钢筋时,必须事先观察清楚周围的情况,严防发生碰撞;(5)使用手推车运输时,应平稳推行,不得抢跑,空车应让重车。
卸料时,应设挡掩,不得撒把倒料;(6)使用汽车运输,现场道路应平整坚实,必须设专人指挥;3、成品码放(1)严禁在高压线下码放材料;(2)材料码放场地必须平整坚实,不积水;(3)加工好的成品钢筋必须按规格尺寸和形状码放整齐,高度不超过150㎝,并且下面要垫枕木,标识清楚;(4)弯曲好的钢筋码放时,弯钩不得朝上;(5)冷拉过的钢筋必须将钢筋整理平直,不得相互乱压和单头挑出,未拉盘筋的引头应盘住。
(6)散乱钢筋应随时清理堆放整齐;(7)材料分堆分垛码放,不可分层迭压;三、混凝土施工安全措施(一)材料运输安全要求1.作业前应检查运输道路和工具,确认安全。
2.使用汽车、罐车运送混凝土时,现场道路应平整坚实,现场指挥人员应站在车辆侧面。
卸料时,车轮应挡掩。
3.运输混凝土小车通过或上下淘槽时必须走便桥或马道,马道应设防滑条和防护栏杆。
应随时清扫落在便桥或马道上的混凝土。
途经的构筑物或洞口临边必须设置防护栏杆。
4.用手推车运料,运送混凝土时,装运混凝土量应低于车厢5~10cm。
一、工程概况1. 项目名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:____________________5. 施工工期:____________________二、安全技术交底内容1. 人员要求(1)施工人员必须经过专业培训,取得相关资格证书。
(2)特种作业人员(电工、电焊工、起重机械操作工等)必须持证上岗。
(3)施工现场管理人员应具备安全生产知识和管理能力。
2. 施工现场安全措施(1)施工现场必须设置明显的安全警示标志,包括安全通道、警示区域、危险区域等。
(2)施工现场应设置必要的安全防护设施,如防护栏、防护网、安全带等。
(3)施工现场应配备必要的安全防护用品,如安全帽、安全鞋、防护眼镜、手套等。
3. 施工过程安全措施(1)基坑开挖1)挖机和人不允许同时在基坑内作业,必须同时作业时,人机之间必须保持10米以上的安全距离。
2)基坑开挖时,应预留一个方便基底作业人员上下的安全通道。
3)基底弃土、弃废桩头禁止随意放置,必须离边坡1米以上距离。
4)严格按照施工设计的比例进行放坡。
5)实行便挖基坑边修护栏的原则,在基坑开挖的开始阶段,必须将安全警示标志悬挂在基坑四周。
6)作业人员必须维护好现场的安全设施。
(2)涵洞施工1)施工前,应对施工图纸进行仔细审查,确保施工方案符合设计要求。
2)施工过程中,应严格按照施工工艺和操作规程进行施工。
3)施工过程中,应确保施工机械和设备的安全运行。
4)施工过程中,应加强对施工人员的安全教育,提高安全意识。
5)施工过程中,应加强对施工现场的安全检查,及时发现并消除安全隐患。
(3)施工结束后的安全措施1)施工结束后,应对施工现场进行清理,确保无残留危险物品。
2)对施工过程中使用的机械设备进行维护保养,确保其安全运行。
3)对施工过程中产生的废弃物进行妥善处理,避免环境污染。
一、交底目的为确保涵洞施工过程中的安全,防止事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象本次交底对象为涵洞施工全体人员,包括施工管理人员、技术人员、施工人员、特种作业人员等。
三、交底内容1. 涵洞施工概况(1)工程名称:_______(2)工程地点:_______(3)工程规模:_______(4)施工期限:_______2. 施工安全技术措施(1)施工人员安全教育培训施工前,对全体施工人员进行安全教育培训,使其了解涵洞施工过程中的安全风险和预防措施。
(2)施工现场安全防护1)施工区域设置:施工区域应设置明显的安全警示标志,施工人员进入施工现场必须正确佩戴安全帽、安全带等防护用品。
2)基坑防护:基坑开挖时,应设置防护栏、警示标志,确保人员、设备安全。
3)施工机械安全操作:施工机械应每天进行设备检修,严禁机械带病作业。
特种作业人员必须持证上岗。
(3)用电安全1)电焊作业:电焊机外壳必须有良好的接零或接地保护,电源装拆应由电工进行。
电焊机的一次与二次绕组之间、绕组与铁芯之间、绕组、引线与外壳之间,绝缘电阻均不得低于0.5兆欧。
2)焊接现场安全:焊接现场不准堆放易燃、易爆物品,使用电焊机必须按规定穿戴防护用品。
3)电缆线长度:交流弧焊机一次电源线长度应不大于5米,电焊机二次线电缆长度应不大于30米。
(4)基坑开挖安全1)人机安全距离:挖机和人不许同时在基坑内作业,必须同时作业时,人机之间必须保持10米以上的安全距离。
2)安全通道:基坑开挖时,应预留一个方便基底作业人员上下的安全通道。
3)基底弃土、弃废桩头:禁止随意放置,必须离边坡1米以上距离。
4)放坡:严格按照施工设计的比例进行放坡。
5)安全警示标志:在基坑开挖的开始阶段,必须将安全警示标志悬挂在基坑四周。
(5)基底处理、碎石垫层施工1)机械作业:机械作业必须遵守安全操作规程。
2)施工人员安全:施工人员必须维护好现场的安全设施,如安全警示牌、基坑护栏等。

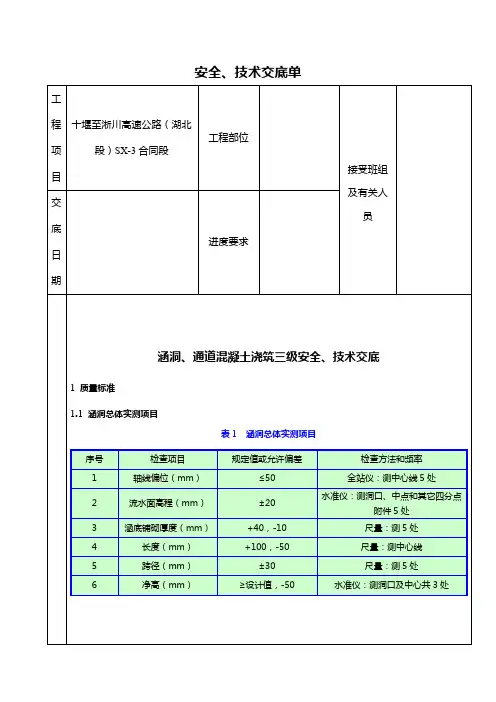

安全、技术交底单
2.1 施工工艺流程
施工准备
测量放线
基坑开挖
基底处理
基础钢筋、模板加工安装
分节浇筑基础混凝土
台身及台帽钢筋、模板加工安装
浇筑台身及台帽混凝土
盖板浇筑
八字墙施工
沉降缝处理及防水
洞内及进出口铺砌
台背回填
2.2 准备工作
(1)砼浇筑部位的模板、钢筋、预埋件等全部安装完成后,模板内的杂物等要清理干净,并完成钢筋、模板的隐检工作。
(2)夜间施工配备好足够的夜间照明设备。
(3)现场需配备2台以上的振捣棒。
2.3 基础混凝土浇筑
模板安装完毕并经监理工程师检验合格,方可开始浇筑砼。
砼到场后,应对砼的坍落度、离析情况和到场时间进行检验或记录,砼的坍落度控制在160~200mm,检查合格后方可使用。
浇筑砼时,要水平分层、“跳。
一、工程概况1. 项目名称:[项目名称]2. 施工单位:[施工单位名称]3. 监理单位:[监理单位名称]4. 施工部位:[具体施工部位]5. 施工日期:[具体施工日期]二、安全技术交底目的为确保涵洞施工过程中的安全,防止事故发生,现将涵洞施工过程中的三级安全技术交底如下:三、安全技术交底内容1. 涵洞钢筋安全技术交底(1)钢筋加工:钢筋加工前,应检查钢筋规格、尺寸是否符合设计要求。
加工过程中,操作人员应穿戴防护用品,防止钢筋划伤。
(2)钢筋绑扎:绑扎过程中,操作人员应遵循以下原则:先绑扎主筋,后绑扎箍筋;先绑扎短筋,后绑扎长筋;先绑扎上部钢筋,后绑扎下部钢筋。
(3)钢筋焊接:焊接过程中,操作人员应穿戴防护用品,防止火花飞溅。
焊接完成后,应及时清理焊接部位,防止烫伤。
2. 涵洞混凝土安全技术交底(1)混凝土搅拌:搅拌过程中,操作人员应穿戴防护用品,防止混凝土溅入眼中。
搅拌机周围应保持整洁,防止滑倒。
(2)混凝土运输:运输过程中,混凝土罐车应保持平稳,防止罐车倾斜导致混凝土溢出。
运输路线应避开交通要道,确保交通安全。
(3)混凝土浇筑:浇筑过程中,操作人员应穿戴防护用品,防止混凝土溅入眼中。
浇筑时应遵循以下原则:分层浇筑,分层振捣;先浇筑基础,后浇筑主体结构;先浇筑高程,后浇筑低程。
3. 涵洞用电安全技术交底(1)电气设备:电气设备应定期检查,确保绝缘良好。
操作人员应熟悉电气设备的操作规程,防止误操作。
(2)电气线路:电气线路应安装牢固,防止因振动、磨损等原因导致线路破损。
线路周围应保持整洁,防止绊倒。
(3)用电安全:施工过程中,操作人员应遵守用电安全规定,防止触电事故发生。
4. 基坑开挖技术交底(1)基坑支护:基坑支护应根据地质条件和设计要求进行。
支护材料应选用合格产品,确保支护效果。
(2)基坑开挖:开挖过程中,操作人员应遵循以下原则:分层开挖,分层支护;先挖深部,后挖浅部;先挖外缘,后挖中心。
(3)基坑排水:基坑开挖过程中,应及时进行排水,防止积水浸泡基础。
三级技术交底记录单位工程交底时间施工部位施工内容涵洞基坑开挖、基底换填、扩大基础施工、基础施工、台身施工、盖板施工、八字墙施工、台背回填、防水施工接受班组涵洞施工作业队伍工程数量1座进度要求施工工艺流程及施工先后顺序,施工技术措施、施工工艺细则、操作要点等。
1 工程概况1.1施工内容涵洞长度79.932m,结构形式为1-3.0m×3.0m,涵洞与路线夹角为105度,本涵为盖板暗涵,基础为整体式基础,进出口采用八字墙,右幅进口涵顶填土高度1436cm、左幅进口为1525cm,本涵要求地基承载力不得低于380kPa,涵底纵坡以左低右高为正,坡度为1.20%。
整体式基础、台身、台帽及盖板采用C30混凝土。
八字墙基础和八字墙墙身用C20片石混凝土,帽石用C20混凝土,洞口铺砌和截水墙采用M7.5浆砌片石。
基础及墙身沉降缝缝宽2cm,盖板缝宽1cm。
图1 涵洞平、纵面图表7 主要工程量表施工工艺流程及施工先后顺序,施工技术措施、施工工艺细则、操作要点等。
12 调直机GWH-32B 钢筋加工 1 2017.08.20-2017.09.3013 弯曲机GW40型钢筋加工 1 2017.08.20-2017.09.3014 水泵5KW 现场降水 4 2017.08.20-2017.09.3015 汽油夯机HCR80 台背夯实 1 2017.08.20-2017.09.3016 平板车PM401 钢筋运输 1 2017.08.20-2017.09.30表9 劳动力使用计划表序号工程名称工种计划用工人数1K33+199涵洞班组长 12 测量 13 电工 14 钢筋工85 模板工106 混凝土工 67 力工 6合计331.3施工日期计划开始时间为2017年08月20日,结束时间为2017年09月30日。
2 施工工艺流程施工工艺流程及施工先后顺序,施工技术措施、施工工艺细则、操作要点等。
(1)在混凝土终凝后,及时对混凝土进行养护。
三级安全技术交底记录施工工艺流程及施工先后顺序,施工技术措施、施工工艺细则、操作要点等。
1、盖板涵施工工艺1.1基坑开挖采用人工配合挖掘机开挖基坑,基坑开挖底宽为涵洞基础宽度两边各加1.5m(预留0.5m施工作业空间及挖排水沟),基坑边坡采用放坡形式开挖,基坑放坡开挖坡率为1:1.5。
基础开挖到离基底约30cm左右时,采用人工修整,确保不扰动基底地质层。
人工修整完后,对基底轴线、高程、平面尺寸进行自检,然后报请监理工程师进行验收,并对基底进行承载力试验,若基底承载力小于设计基底承载力,上报监理、业主、设计,采用片石或砂砾石进行换填处理。
在两侧坡底挖设临时排水沟,排水沟尺寸为50cm*80cm(宽*深),并在低凹处挖设积水坑,用水泵及时将水抽走。
开挖完成的基坑周边应使用钢管设置安全防护、标示标牌,防止行人、车辆落入坑内。
1.2钢筋制作及安装1)钢筋表面应洁净,油渍、漆污和用锤敲击时能剥落的浮皮、铁锈等应在使用前清除干净。
2)结构或构件拐角的钢筋交叉点应全部绑扎;中间平直部分的交叉点可交错绑扎,但绑扎的交叉点宜占全部交叉点的40%。
3)钢筋保护层厚度采用同等级混凝土垫块做支垫处理。
紧贴地面和模板面的钢筋需绑扎固定混凝土垫块,按不少于4块/㎡安放,垫块要求均匀分布,且固定牢固。
4)所有整体式基础均设置锚筋,沿涵长方向间距为20cm,埋深60cm;当涵洞净高为2m时锚筋长度为150cm;当涵洞净高为3m、4m时锚筋长度为200cm,当涵洞净高为4.5m、5m时锚筋长度为250cm。
1.3模板安装1)模板采用钢模板,主要定制2.0×1.5m、2.0×1.0m两种尺寸平模,同时定制少量2.0×0.5m倒角模板。
模板到场后第一次使用前在现场进行试拼装,合格后方可正式安装。
立模前用角磨机打磨模板表面铁锈等杂物,保证表面洁净。
2)按照图纸设计尺寸引出边线(用墨线标示),然后立两侧基础模板。
一、交底目的为确保混凝土施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工现场安全基本要求(1)进入施工现场必须佩戴安全帽,高空作业必须系好安全带。
(2)遵守施工现场的一般性安全规定,如:进入施工现场戴好安全帽,扣好帽带;高处临边作业系好安全带;穿防滑鞋,禁止穿拖鞋、赤脚等进入施工现场;酒后严禁进入施工现场;严禁高空抛物;施工现场严禁游烟,抽烟到指定地点;遵守施工现场临时用电规范;进入楼层走安全通道。
(3)操作人员必须身体健康,持有效操作证,方可独立操作。
2. 施工操作规程及安全注意事项(1)脚手架、工作平台和斜道应绑扎牢固。
若有探头板应及时绑扎搭好,脚手架上的钉子等障碍物应清除干净。
(2)高处作业或较深的地下作业,必须设有供操作人员上下的走道。
(3)夜间施工应有足够的照明,临时电线必须架空在2.5m高以上。
在深坑和潮湿地点施工必须使用低压安全照明。
(4)所有电气设备的修理拆换工作应由电工进行,严禁混凝土操作工自行拆动。
(5)泵送设备放置应离基坑、结构边缘保持一定距离。
在布料杆动作范围内无障碍物,无高压线。
(6)水平泵送的管道敷设线路应接近直线,少弯曲,管道与管道支撑必须紧固可靠,管道接头处应密封可靠。
“Y”型管道应装接锥形管。
(7)严禁将垂直管道直接装接在泵的输出口上,应在垂直管架设的前端装接长度不小于10m的水平管,水平管上端应设置控制阀。
3. 特殊施工安全注意事项(1)材料运输:搬运袋装水泥时,必须逐层从上层往下阶梯式搬运,严禁从下抽拿。
存放水泥时,必须压碴堆放,并不得堆放过高(一般不超过10袋为宜),水泥袋堆放不得靠近墙壁。
(2)使用手推车运料,向搅拌机料斗内倒砂石时,应设挡掩,不得撒把倒料;运送混凝土时,装运混凝土量应低于车厢5-10cm。
不得抢跑,空车应让重车;并及时清扫遗撒落地材料,保持现场环境整洁。
(3)垂直运输:使用井架、龙门架、外用电梯运送混凝土时,车把不得超出吊盘(笼)以外,用塔吊运送混凝土时,劳动车必须焊有牢固吊环,吊点不得少于4个,并保持车身平衡;使用专用吊斗时吊环应牢固可靠,吊索具应符合起重机械安全规程要求。
涵洞施工方案三级技术交底一、施工工艺技术1.1.1施工准备施工前对现场进行调查,了解地下管线、电缆等埋设情况,对可能受到施工影响的地下管线,及时向监理工程师和有关部门汇报,并采取措施迁移与保护。
根据通道所在位置,对场地采用推土机进行整平后,组织施工人员、机具进场、并备足材料,准备好施工用水、用电。
1.1.2施工放样基坑开挖施工前,应按图纸要求的标高、位置进行测量放线,施工放线时,必须注意涵洞全长及洞口端墙的准确位置。
检查涵洞的具体位置、角度、进出口标高与实际地形是否相符,如果不符则立即报请监理工程师进行移位或标高调整。
严格按照图纸要求准确定出通道中心及纵横轴线,以轴线为依据测出基础边线位置并测出标高。
1.1.3基坑开挖及基地处理基坑开挖采用机械开挖人工配合方式,开挖基坑过程中,为防止坑壁塌方,按规范要求对深挖基坑设置边坡,超挖部分严禁用虚土回填,人工修整基坑时,按设计的尺寸和高程将基础坑修整成型。
1.1.4垫层基坑经监理工程师检验合格后,尽快进行垫层分层填筑、分层压实的施工。
垫层厚度严格按图纸所示进行,使用液压机动夯对垫层进行夯实。
1.1.5涵洞主体结构施工涵洞箱体施工的程序为:扎底板和侧墙下部钢筋→安装底板模板→灌注底板混凝土至底板八字角以上30cm→安装侧墙内侧模板和钢筋→安装满堂脚手架及顶板模板→顶板模板预压→绑扎顶板钢筋→安装顶板外侧模板→灌注侧板、顶板混凝土→拆模。
1)扎结底板和侧墙下部钢筋,灌注底板混凝土模板采用钢模板,在模板外竖楞采用10×10cm的方木,用穿墙止水螺杆锁紧;采用钢管作为斜撑,斜撑夹紧打入土中并支撑基坑边坡壁上,以确保支架稳定。
根据设计要求,施工缝应留设在底板、侧墙、顶板上,支模时应一并支设成型。
模板支设完毕,绑扎底板钢筋,预留好侧墙钢筋,经监理工程师检查验收后进行混凝土浇筑。
混凝土采用搅拌运输车从混凝土拌合站运至浇筑地点,使用泵车入模,插入式振动棒分层振捣密实。
