第1篇一、施工准备1. 场地平整:在施工前,对施工场地进行平整,确保地面坚实,便于杆塔的组装和运输。
2. 材料准备:根据设计图纸和施工方案,准备所需的各种杆塔材料,如塔材、螺栓、脚钉、垫片等。
所有材料必须符合国家相关标准,并具有出厂合格证。
3. 人员准备:组塔工程需要具备一定技能和经验的人员,包括组塔指挥、安全员、质量员、机动绞磨机手、吊车司机和普工等。
4. 施工机具准备:根据不同的施工方案,选择合适的抱杆、起重机具等,并进行检验或现场试验,确保其符合安全规程要求。
二、施工步骤1. 杆塔分解组立:将杆塔分解成多个部件,如塔腿、塔身、横隔板等,并进行编号和标记,以便组装。
2. 组装抱杆:根据塔型结构图,选择合适的抱杆,并对其进行外观检查。
抱杆组装应严格按照设计要求进行。
3. 组装塔材:将塔材、螺栓、脚钉等按照设计图纸要求进行组装,确保连接牢固、平整。
4. 吊装塔材:使用起重机具将组装好的塔材吊装到指定位置,注意吊装过程中保持塔材平衡,防止变形。
5. 组装塔身:将塔身分段组装,分段吊装,确保各段连接牢固、垂直。
6. 组装横隔板:将横隔板按照设计要求组装,并固定在塔身上。
7. 接地:在每腿杆塔上设置接地孔,并连接接地引下线联板,确保接地可靠。
8. 质量检查:对组装好的杆塔进行检查,确保其符合设计要求和规范标准。
三、施工注意事项1. 严格遵循施工规范和操作规程,确保施工安全。
2. 在施工过程中,加强对施工现场的巡查,发现问题及时整改。
3. 注意天气变化,合理安排施工计划,确保施工进度。
4. 加强对施工人员的安全教育,提高安全意识。
5. 施工完成后,对杆塔进行验收,确保其质量符合要求。
总之,杆塔工程施工工艺是架空线路建设中的重要环节,要求施工人员具备一定的技能和经验,严格按照规范和标准进行操作,确保施工质量和安全。

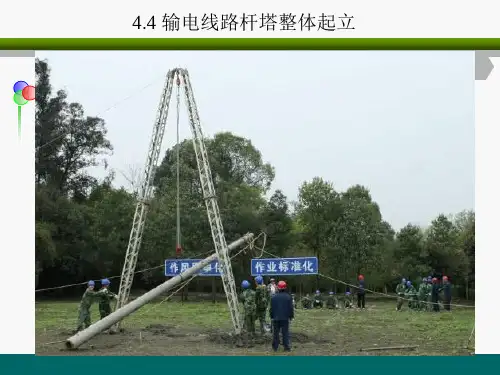

第2篇一、施工准备1. 场地平整:在铁塔组立前,应进行场地平整,清除影响铁塔组立和抱杆起立的障碍物,确保施工顺利进行。
35kVXXX变T接XXX线线路(工程)杆塔组立施工方案批准:审核:编制:XXXXXX有限公司2012年月35kVXXX变T接XXX线线路杆塔组立施工方案目录第一章、组塔工程概述第二章、施工现场组织机构第三章、组塔工程一般说明第四章、技术要求及措施第五章、内拉线悬浮抱杆分解组立铁塔第六章、质量管理第七章、安全保证措施及管理目标第一章、组塔工程概述一、工程概况:1、本工程为:35kVXXX变T接XXX线线路工程2、工程地址:3、建设单位:二、工程范围:线路为新建线路,本工程新建线路全长8.40km,线路曲折系数为1.06。
全线均位于陆良县境内,线路从T接点(T接点位于35kV古太线6号至7号杆附近)开始,从新哨村西边大致由北向南走线,跨过西石一级公路后,到达大海子水库,从大海子水库和得格村中间走线,到达小海子村西边,设一右转塔转向西南方向走线,最后到达大地村和新村村之间的35kV大莫古变电站。
全线共计使用杆塔41基(其中铁塔18基,水泥杆23基),其中直线杆塔27基,耐张、转角杆塔14基。
导线采用JL/G1A-120/25钢芯铝绞线,全线架设单根地线防雷,型号为JG1A-35-7稀土锌铝合金镀层钢绞线。
三、工程项目特点:1、考虑电网特点,以确保安全为重点,节省工程施工费用为原则。
2、组织施工队伍各工种的配合施工,以达到其它工种间施工互创条件、确保工程总进度。
负荷侧(左)右第二章、施工现场组织机构1、组织机构关系图2、现场施工人员职责:2.1项目经理——担任施工总指挥,对现场宏观调控;2.2项目副经理——担任现场副总指挥,负责施工现场全面工作;2.3项目总工——担任技术负责人,研究解决现场出现的问题,并进行技术监督和指导;2.4现场指挥——负责人指挥抱杆的起立、提升及吊件的绑扎、吊装、施工人员的调度,并负责每天工作前的站班会技术交底工作;2.5安全专职——编写制定组立铁塔的安全施工技术措施,定期或不定期组织安全学习。
架空输电线路施工工艺库工艺编号项目/工艺名称工艺要求施工工艺要点成品示例020******* 杆塔组立工程020******* 杆塔分解组立020******* 角钢铁塔分解组立(1)塔材、螺栓、脚钉及垫片等应有出厂合格证。
塔材无弯曲、脱锌、变形、错孔、磨损。
(2)螺栓的螺纹不应进入剪切面。
(3)螺栓应逐个紧固,扭力矩符合规范要求,且紧固力矩的上限不宜超过规定值的20%。
(4)自立式转角塔、终端塔应组立在倾斜平面的基础上,向受力反方向预倾斜,预倾斜符合规定。
(5)片装吊装时应采取适当补强措施。
(6)不得强行安装。
(7)铁塔组立后,各相邻节点间主材弯曲度不得超过1/800。
(8)每腿均设置接地孔,接地孔位置应保证接地引下线联板顺利安装(1)铁塔组装前应根据塔型结构图仔细地分段核对塔材,对塔材进行外观检查,不符合规范要求的塔材不得组装。
(2)角钢铁塔分解组立可采用座地抱杆、悬浮抱杆等工器具,宜采用专用夹具安装抱杆承托绳、腰箍拉线等。
(3)铁塔组立应有防止塔材变形、磨损的措施,临时接地应连接可靠,每段安装完毕铁塔辅材、螺栓应装齐,严禁强行组装。
(4)抱杆每次提升前,须将已组立塔段的横隔材装齐,悬浮抱杆腰箍不得少于2道。
(5)吊片就位应先低后高,严禁强拉就位。
(6)塔身分片吊装,吊点应选在两侧主材节点处,距塔片上段距离不大于该片的1/3,对于吊点位置根开较大、辅材较弱的吊片应采取补强措施。
(7)防盗螺栓的防盗销应安装到位,扣紧螺母安装齐全,防盗螺栓的防盗帽位置、开口方向应统一。
(8)铁塔组立后,塔脚板应与基础面接触良好,有空隙时应垫铁片,并应浇注水泥砂浆。
铁塔经检查合格后,可随即浇筑混凝土保护帽。
(9)脚钉弯头朝向向上,并应保持一致020*******-T1角钢铁塔分解组立(一)020*******-T2角钢铁塔分解组立(二)工艺编号名称工艺要求施工工艺要点成品示例020******* 钢管铁塔分解组立(1)塔材、螺栓、脚钉及垫片等应有出厂合格证。
内拉线抱杆分解组立杆塔概述内拉线抱杆分解组立杆塔是电力线路中常见的支柱结构,用于支撑输电线路,保证输电线路的稳定性和可靠性。
本文将介绍内拉线抱杆分解组立杆塔的结构、组成部分和组装过程。
结构内拉线抱杆分解组立杆塔主要由以下部分组成:•杆身:通常是由钢管制成,长度和直径根据不同的需求而定;•张力环:用于固定内拉线的位置;•横担杆:用于张拉及固定导线及地线;•横担跨距杆:连接两个杆塔横担杆之间的导线和地线;•地线线夹:固定地线;•脚钉:杆塔安装时固定于地面上的钉子;•钢丝绳:用于连接吊车和组立杆塔。
组装过程1. 准备工作首先,需要准备好需要组装的杆塔以及各种组装工具。
在组装之前应按照实际情况选择施工区域,清除松散的土石等物质。
2. 安装脚钉和张拉环先使用灰浆把脚钉固定在地面上,然后将各种型号的张拉环安装到杆身上。
张拉环的位置应当按照设计图上的要求来安装,这样才能保证内拉线的位置正确,有利于杆塔整体的稳定性。
3. 安装杆身在钢管上一侧挂上4个挂环,使吊车能够将其吊起,然后将杆身吊到预定位置上。
根据设计图要求,将张拉环安装在杆身上固定好。
4. 安装横担杆根据设计图要求,挂上4个吊环,吊车将其吊到位后,使用合适的工具将其固定。
5. 安装横担跨距杆将预制好的横担跨距杆安装到横担杆上。
安装时必须按照设计图中的要求安装,否则会影响杆塔的稳定性。
6. 安装地线线夹根据设计图要求,将地线线夹安装到杆身的预定位置,然后用各种工具将其固定。
7. 拉线张力在安装了所有的零部件之后,需要拉线张力,以保证整个电力线路的可靠性和稳定性。
拉线过程中需要注意张力的大小,必须按照设计要求进行张力调整。
总结内拉线抱杆分解组立杆塔是电力线路中不可缺少的组成部分,其组装需要严格按照设计要求来进行,以保证其可靠性和稳定性。
在组装过程中,需要注意配合默契,保障现场安全,以确保施工顺利完成。
输电架空题库-管理人员多选题-企事业内部考试电力试卷与试题1. 本规程适用于在运用中的()电气设备上及相关场所工作的所有人员,其他单位和相关人员参照执行。
A. 发电B. 输电C. 变电(包括特高压、高压直流)D. 配电和用户答案:A、B、C、D2. 设备双重名称即设备()。
A. 名称B. 状态C. 称号D. 编号答案:A、D3. 电力线路是指在系统两点间用于()的导线、绝缘材料和附件组成的设施。
A. 输电B. 变电C. 配电D. 发电答案:A、C4. 作业人员应具备必要的(),且按工作性质,熟悉本规程的相关部分,并经考试合格。
A. 电气知识B. 理论知识C. 业务技能D. 实践经验答案:A、C5. 新参加电气工作的人员、(),应经过安全知识教育后,方可到现场参加指定的工作,并且不准单独工作。
A. 实习人员B. 临时参加劳动的人员(管理人员、非全日制用工等)C. 外来人员D. 配合工作人员答案:A、B6. 参与公司系统所承担电气工作的外单位或外来人员工作前,设备运维管理单位应告知()。
A. 作业方法B. 现场电气设备接线情况C. 危险点D. 安全注意事项答案:B、C、D7. 各类作业人员在发现直接危及人身、电网和设备安全的紧急情况时,有权(),并立即报告。
A. 停止作业B. 结束工作C. 立即离开作业现场D. 在采取可能的紧急措施后撤离作业场所答案:A、D8. 各类作业人员有权拒绝()。
A. 违章指挥B. 强令冒险作业C. 危险作业D. 有害工作答案:A、B9. 在试验和推广()的同时,应制定相应的安全措施,经本单位批准后执行。
A. 新技术B. 新工艺C. 新设备D. 新材料答案:A、B、C、D10. 进行电力线路施工作业、(、)认为有必要现场勘察的检修作业,施工、检修单位均应根据工作任务组织现场勘察,并填写现场勘察记录。
A. 工作票签发人B. 主管生产领导C. 工作许可人D. 工作负责人答案:A、D11. 根据现场勘察结果,对危险性、复杂性和困难程度较大的作业项目,应编制(),经本单位批准后执行。
杆塔分解组立强制性条文1、当需要变更设计时,应经设计单位同意。
2、架空送电线路工程使用的原材料及器材必须符合下列规定:有该批产品出厂质量检验合格证书。
3、杆塔组立必须有完整的施工技术设计。
组立过程中,应采取不导致部件变形或损坏的措施。
4、杆塔连接螺栓应逐个紧固,4.8级螺栓的扭紧力矩不应小于螺栓紧固扭矩标准(GB 50233—2005表6.1.6)螺栓规格扭矩值(N·m) M12- 40 、M16- 80、 M20 -100、 M24 -250的规定。
4.8级以上的螺栓扭矩标准值由设计规定,若设计无规定时,宜按4.8 级螺栓的扭紧力矩标准执行。
螺杆与螺母的螺纹有滑牙或螺母的棱角磨损以致扳手打滑的螺栓必须更换。
5、杆塔组立及架线后,其允许偏差应符合:电杆结构根开110kV-±30mm、220kV~330kV-±5%、500kV-±3%。
电杆结构面与横线路方向扭转(即迈步)110kV-±30mm、220kV~330kV -1%、500kV -5%。
双立柱杆塔横担在主柱连接处的高差(‰)110kV -5、220kV~330kV -3.5、500kV-2。
直线杆塔结构倾斜(‰)110kV-3、220kV~330kV-3、500kV-3、高塔-1.5。
直线杆塔结构中心与中心桩间横线路方向位移(mm)110kV-50、220kV~330kV-50、500kV-50。
转角杆塔结构中心与中心桩间横、顺线路方向位移(mm)110kV-50、220kV~330kV-50、500kV-50。
等截面拉线主柱弯曲110kV-2‰、220kV~330kV-1.5‰、500kV-1‰最大30mm。
直线杆塔结构倾斜不含套接式钢管电杆的规定。
6、铁塔基础符合下列规定时可组立铁塔:6.1经中间检查验收合格;6.2分解组立铁塔时,混凝土的抗压强度应达到设计强度的70%; 6.3 整体立塔时,混凝土的抗压强度应达到设计强度的 100%;当立塔操作采取有效防止基础承受水平推力的措施时,混凝土的抗压强度允许不低于设计强度的70%。
架空输电线路施工工艺库工艺编号名称工艺要求施工工艺要点成品示例020******* 角钢铁塔分解组立(1)塔材、螺栓、脚钉及垫片等应有出厂合格证。
塔材无弯曲、脱锌、变形、错孔、磨损。
(2)螺栓的螺纹不应进入剪切面。
(3)螺栓应逐个紧固,扭力矩符合规范要求,且紧固力矩的上限不宜超过规定值的20%。
(4)自立式转角塔、终端塔应组立在倾斜平面的基础上,向受力反方向预倾斜,预倾斜符合规定。
(5)片装吊装时应采取适当补强措施。
(6)不得强行安装。
(7)铁塔组立后,各相邻节点间主材弯曲度不得超过1/800。
(8)每腿均设置接地孔,接地孔位置应保证接地引下线联板顺利安装(1)铁塔组装前应根据塔型结构图仔细地分段核对塔材,对塔材进行外观检查,不符合规范要求的塔材不得组装。
(2)角钢铁塔分解组立可采用座地抱杆、悬浮抱杆等工器具,宜采用专用夹具安装抱杆承托绳、腰箍拉线等。
(3)铁塔组立应有防止塔材变形、磨损的措施,临时接地应连接可靠,每段安装完毕铁塔辅材、螺栓应装齐,严禁强行组装。
(4)抱杆每次提升前,须将已组立塔段的横隔材装齐,悬浮抱杆腰箍不得少于2道。
(5)吊片就位应先低后高,严禁强拉就位。
(6)塔身分片吊装,吊点应选在两侧主材节点处,距塔片上段距离不大于该片的1/3,对于吊点位置根开较大、辅材较弱的吊片应采取补强措施。
(7)防盗螺栓的防盗销应安装到位,扣紧螺母安装齐全,防盗螺栓的防盗帽位置、开口方向应统一。
(8)铁塔组立后,塔脚板应与基础面接触良好,有空隙时应垫铁片,并应浇注水泥砂浆。
铁塔经检查合格后,可随即浇筑混凝土保护帽。
(9)脚钉弯头朝向向上,并应保持一致020*******-T1角钢铁塔分解组立(一)020*******-T2角钢铁塔分解组立(二)工艺编号名称工艺要求施工工艺要点成品示例020******* 钢管铁塔分解组立(1)塔材、螺栓、脚钉及垫片等应有出厂合格证。
(2)塔材无弯曲、脱锌、变形、错孔、磨损。
春查安规考试输电线路试题+参考答案一、单选题(共40题,每题1分,共40分)1、在工作期间,工作票应始终保留在()手中。
A、专责监护人B、工作票签发人C、工作负责人D、工作许可人正确答案:C2、如需在绝缘架空地线上作业时,应用接地线或个人保安线将其可靠接地或采用等()方式进行。
A、中间电位B、斗臂车作业C、等电位D、地电位正确答案:C3、夜间巡线应沿线路( )进行;大风时,巡线应沿线路( )前进,以免万一触及断落的导线。
A、外侧;上风侧B、内侧,上风侧C、内侧;下风侧D、外侧;下风侧正确答案:A4、整套屏蔽服装各最远端点之间的电阻值均不得大于()Ω。
A、5B、15C、20D、10正确答案:C5、填用电力线路第二种工作票时,不需要履行()手续。
A、工作许可B、工作票C、工作交接D、工作监护正确答案:A6、涂写杆塔号、安装标示牌等,工作地点在杆塔最下层导线以下,并能够保持表4安全距离的工作可()。
A、使用第一种工作票B、使用带电作业票C、使用第二种工作票D、按口头或电话命令执行正确答案:D7、装、拆接地线时,人体不准碰触()。
A、A.接地线接地端B、接地线和未接地的导线C、C . 已接地的导线D、D。
接地通道正确答案:B8、立杆前,应开好“马道”。
作业人员要均匀地分配在电杆的()A、两侧B、一侧C、外侧D、内侧正确答案:A9、在潮湿或含有酸类的场地上以及在金属容器内应使用24V及以下电动工具,否则应使用带绝缘外壳的工具,并装设额定动作电流不大于()mA,且应设专人不间断地监护。
A、10B、15C、20D、30正确答案:A10、涂沥青的纤维绳允许荷重应降低( )使用。
A、10%B、20%C、30%D、40%正确答案:B11、风力超过()级时,禁止砍剪高出或接近导线的树木。
B、5C、3D、6正确答案:B12、在线路带电情况下,砍剪靠近线路的树木时,( )应在工作开始前,向全体人员说明:电力线路有电,人员、树木、绳索应与导线保持表4的安全距离。
春查安规输电线路复习题与答案1、机具应由()操作和使用。
A、班组长B、技术员C、机具管理员D、了解其性能并熟悉使用知识的人员答案:D2、()起重设备应安置平稳牢固,并应设有制动和逆止装置。
禁止使用制动装置失灵或不灵敏的起重机械。
A、塔式B、门式C、固定式D、移动式答案:D3、整体立、撤杆塔过程中,杆塔起立至()时,停止牵引,用临时拉线调整杆塔。
A、60°B、70°C、80°D、90°答案:C4、进行220kV地电位带电作业时,人身与带电体间的安全距离为( ) m。
A、1.8B、1.0C、0.7D、0.6答案:A5、安全工器具宜存放在温度为( )℃、相对湿度为( )以下、干燥通风的安全工器具室内。
A、-15~+35℃;80%B、-25~+35℃;80%C、-15~+30℃;60%D、-25~+30℃;60%答案:A6、作业人员应具备必要的安全生产知识,学会紧急救护法,特别要学会( )。
A、创伤急救B、溺水急救C、触电急救D、高空急救答案:C7、检修及基建单位的工作票签发人、工作负责人名单应事先送有关()备案。
A、发包单位的安质部、建设部B、发包单位的安质部、运维检修部C、设备运维管理单位、调度控制中心D、发包单位的建设部、运维检修部答案:C8、杆塔分解组立时,提升抱杆时应逐节提升,禁止提升()。
A、过慢B、过快C、过低D、过高答案:D9、钢丝绳端部用绳卡固定连接时,绳卡间距不应小于钢丝绳直径的()倍。
A、3;B、4;C、5;D、6答案:D10、线路一级动火工作票的有效期为()h,线路二级动火工作票的有效期为()h。
动火作业超过有效期限,应重新办理动火工作票。
A、36;72B、24;72C、36;120D、24;120答案:D11、为加强电力生产现场管理,规范各类工作人员的行为,保证人身、电网和设备安全,依据国家有关法律、法规,(),制定本规程。
A、结合电力行业特点B、根据工作实际C、结合电力生产的实际D、为满足现场需要答案:C12、使用单梯工作时,梯与地面的斜角度为()左右。
本科目总共:18题,当前第:1题1、个人保安线应使用有透明护护套的多股软铜线,截面积不得小于()mmA、10B、16C、25D、35请选择: A B C D2、在10KV及以下的带电杆塔上进行工作,工作人员距离最下层高压带电导线垂直距离不得小于()米。
A、0.35B、0.7C、1.0D、1.5请选择: A B C D3、什么变压器不宜采用露天落地安装方式。
()A、新建临时用电变压器B、新建或改造的非临时用电变压器C、改造非临时用电变压器D、新建或改造的临时用电变压器请选择: A B C4、必须跨房的低压电力线与房顶的垂直距离应保持()米及以上,对建筑物的水平距离应保持()米及以上。
A、2.0 1.2B、2.0 1.25C、2.5 1.2D、2.5 1.25请选择: A B C D5、凡使用机械牵引杆件上山,应将杆身绑牢,爬山路线左右两侧()米以内,不得有人停留或通过。
A、3B、4C、5D、6请选择: A B C6、紧线器受力后应至少保留()有效丝杆长度。
A、1/6B、1/5C、1/4D、1/3请选择: A B C7、顶杆及叉杆只能用于竖立()米以下的拔稍杆,不得铁锹、桩柱等代用。
A、6B、8C、10D、12请选择: A B C D8、农村低压电力网架空电力线路应采用符合GB/T1179标准规定的导线,禁止使用()。
A、单股线B、铜线C、铁线D、破股线请选择: A B C D 查看答案9、正确选择低压熔丝额定电流的一般原则包括()。
A、照明线路:熔丝额定电流≥最高负荷电流B、单台电动机:熔丝额定电流≥电动机额定电流C、单台电动机:熔丝额定电流≥(1.5—2.5)×电动机额定电流D、多台电动机:熔丝额定电流≥(1.5—2.5)×容量最大一台电动机额定电流E、多台电动机:熔丝额定电流≥(1.5—2.5)×容量最大一台电动机额定电流其余各台电动机额定电流之和请选择: A B C D E 查看答案10、农电反事故措施中“三防十要”的“三防”是()A、防止触电伤害B、防止电网事故C、防止人身事故D、防止设备事故E、防止高空坠落伤害F、防止倒(断)杆伤害请选择: A B C D E F 查看答案11、农电的反“六不”有:()A、不办工作票B、不现场踏勘C、不监护D、不挂接地线E、不装设标示牌F、不交底请选择: A B C D E F 查看答12、在杆塔高空作业时,人员在转位时可暂时失去后备保护绳的保护。
电力安全工作规程解释原规程共10章46节,13个附录,共326条;现规程共13章55节,共18个附录。
2。
2。
1电力线路的施工工作指的是运行线路、配电设备的改造工程,如组立杆塔,立、撤杆,放、换导线,配电台架安装,调换设备(如柱上开关、闸刀)等。
有必要现场勘查的检修作业主要是指工作票签发人或工作负责人对现场情况心中无底,了解不够的作业,但常规的检测、测量、清扫等工作,一般不需要进行现场勘查。
2。
2。
2本条明确了现场勘查的要点,主要有:(1)现场施工作业环境条件是否安全;(2)工作地段临近和交叉跨越带电线路情况和各条线路的来电侧情况(电源端);(3)工作地段线路交叉跨越铁路、航道、公路、广播线、通讯线、建筑物等情况;(4)用户双回路电源(开关站双路电源)、并网小水(火)电自备电源侧倒送电的可能性;(5)低压电源倒送电的可能性(对易发生私拉乱接地段必须特别引起注意);(6)同杆架设多回路路线的停电范围、安全措施和安全措施布置时的安全;(7)交叉、临近平行高压线路感应电压情况;(8)旧设备改造拆除及其他设备的设置情况;危险性、复杂性和困难程度较大的作业项目主要是指:(1)杆、塔分段吊装,杆塔分解组立工作;(2)“立、撤杆塔",“放、换导线"等重要施工项目;(3)新建线路或主干线路改造;(4)由几个班组或由外单位协同施工的大型工程项目;(5)本单位第一次新开展的复杂、危险的施工工程项目。
2.3。
2第一种工作票填写和执行应注意的几个问题:1。
增加了工作许可和工作终结栏;2。
应采取的安全措施栏:1)执行“必要时可附页绘图说明”在工作票中增加“简图”栏,可使工作范围和现场安全措施直观化。
2)执行“应改为检修状态的线路间隔名称和应拉开的断路器(开关)、隔离开关(刀闸)、熔断器(包括分支线、用户线路和配合停电线路)”安全措施栏的要求:包括:调度所做的安全措施;运行操作板所做的安全措施;外单位配合停电及用户线路配合停电所做的安全措施。
南网安规题库一、单选题1.依据《中国南方电网有限责任公司电力安全工作规程》,挖坑时,应及时清除坑口附近浮土、石块,坑边禁止他人逗留。
在超过()深的基坑内作业时,向坑外抛掷土石应防止土石回落坑内。
作业人员不应在坑内休息。
严禁上、下坡同时撬挖,土石滚落下方不得有人,并设专人警戒。
A. B. C.答案: b答案要点:挖坑时,应及时清除坑口附近浮土、石块,坑边禁止他人逗留。
在超过深的基坑内作业时,向坑外抛掷土石应防止土石回落坑内。
作业人员不应在坑内休息。
严禁上、下坡同时撬挖,土石滚落下方不得有人,并设专人警戒。
2.依据《中国南方电网有限责任公司电力安全工作规程》,在临近110kV带电体处吊装作业时,起重机臂架、吊具、辅具、钢丝绳及吊物等与带电体的净空距离不得小于()米。
A. B. C.2 D.5(答案: d答案要点:起重臂不应跨越带电设备或线路进行作业。
在临近带电体处吊装作业时,起重机臂架、吊具、辅具、钢丝绳及吊物等与带电体的距离不得小于表19的规定。
3.依据《中国南方电网有限责任公司电力安全工作规程》,融冰作业前,应确认待融冰线路(含导线、地线、OPGW光缆)及有关装置对塔身等接地体的距离满足()的安全要求。
A.带电作业 B.融冰电压不击穿 C.绝缘遮蔽答案: b答案要点:融冰作业前,应确认待融冰线路(含导线、地线、OPGW光缆)及有关装置对塔身等接地体的距离满足融冰电压不击穿的安全要求。
】4.依据《中国南方电网有限责任公司电力安全工作规程》,较大截面的导线穿入网套前,其端头应做坡面梯节处理。
用于导线对接的两个网套之间宜设置()连接器。
A.防扭 B.防松动 C.防脱落 D.防护答案: a 答案要点:较大截面的导线穿入网套前,其端头应做坡面梯节处理。
用于导线对接的两个网套之间宜设置防扭连接器。
5.依据《中国南方电网有限责任公司电力安全工作规程》,邻近或交叉其他电力线路的工作应设(),以防误登带电线路杆塔。
单位内部认证输电专业考试(试卷编号1161)1.[单选题]对覆冰区非特高压“三跨”,导线最大设计验算覆冰厚度应比同区域常规线路增加()mm,地线设计验算覆冰厚度增加( )mm。
A)10、10;B)10、15;C)15、10;D、15、10答案:B解析:2.[单选题]由雷电引起的过电压称为( )。
A)内部过电压B)工频过电压C)大气过电压答案:C解析:3.[单选题]试验证明,磁力线、电流方向和导体受力的方向,三者的方向( )。
A)一致B)互相垂直C)相反答案:B解析:4.[单选题]电缆管沟、隧道内部的巡视应注意结构本体有无( ),支架、爬梯、楼梯等附属设施及标识、标志是否完好。
A)破损B)形变C)缺失D)以上均正确答案:B解析:5.[单选题]线路停电检修,工作许可人应在线路可能受电的各方面(含变电站、发电厂、环网线路、分支线路、用户线路和配合停电的线路)都已停电,并挂好( )后,方能发出许可工作的命令。
A)安全警示牌;B)工作接地线;C)个人保安线;D)操作接地线答案:D6.[单选题]220kV电力电缆GIS终端制作,接地与密封处理中,所有的接地线和金属屏蔽带均应用()扎紧后再以锡焊焊牢。
A)不锈钢B)非导磁性金属C)钢丝D)铜丝答案:D解析:7.[单选题]进入作业现场应正确佩戴( ),现场作业人员应穿全面长袖工作服、绝缘鞋。
A)岗位标识B)上岗证C)工作牌D)安全帽答案:D解析:8.[单选题]电力系统电气主接线图主要表示该系统中各电压等级的( )。
A)电压特点B)电流特点C)功率特点D)系统特点答案:D解析:9.[单选题]一根LGJ-400型导线,在放线过程中,表面一处4根铝线被磨断(每根铝股的截面积为7.4mm2),对此应进行( )。
A)缠绕处理B)修补管处理C)锯断重新接头处理D)换新线答案:B解析:10.[单选题]若工作负责人必须长时间离开工作现场时,应由原工作票签发人变更工作负责人,履行变更手续,并告知( )及工作许可人。
