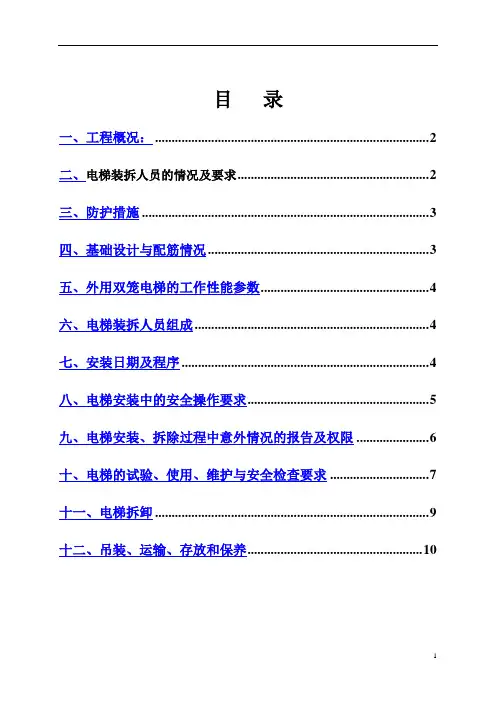

目录一、编制依据................................................................................................................................................................................ 1二、工程概况................................................................................................................................................................................ 21、总体概况 ..................................................................................................................................................................................... 22、建筑概况 ..................................................................................................................................................................................... 23、结构设计概况 ............................................................................................................................................................................. 3三、电梯选型和布设 .................................................................................................................................................................... 41、电梯选型 ..................................................................................................................................................................................... 42、工作原理 ..................................................................................................................................................................................... 43、电梯布设 ..................................................................................................................................................................................... 54、电梯与建筑物连接...................................................................................................................................................................... 5四、施工准备................................................................................................................................................................................ 5五、主要技术措施 ........................................................................................................................................................................ 6六、使用安全要点 ........................................................................................................................................................................ 7附图 ............................................................................................................................................................................................... 9一、编制依据二、工程概况1、总体概况2、建筑概况3、结构设计概况三、电梯选型和布设1、电梯选型根据本工程施工面积及工期选择使用六台双笼电梯,其中14#及16#楼各两台,15#及17#楼各一台,型号均为SCD200/200,具体安装位置见平面布置图。
每笼额定载重量为2000kg,载人12个,最大提升高度为110米,其它各项技术性能参数详见使用说明书,另根据施工工期要求,利用主楼塔式起重机作为内外装修及屋面施工的垂直运输工具。
2、工作原理施工升降机是单导架、双笼齿轮条式升降机,吊笼分左右两个,被提升的人员及物料乘放于吊笼内,吊笼各自都有平衡重,平衡重布置在导轨架的前后两侧,吊笼和平衡重通过绕过天轮的钢丝绳连结起来。
吊笼内各装有一套驱动下作啮合运动,从而使吊笼沿导轨架上下运动,达到输送物料及人员的目的。
3、电梯布设(1)布设原则A、与建筑物的距离越近越好。
B、电梯平行于外墙轴线。
C、电梯附墙拉结须在可靠的外墙或板上,不得直接附着于外脚手架上。
D、电梯布设位置应在能达到建筑物最大檐高处。
E、布设电梯时,须考虑塔吊的拆卸。
因为,一般情况下,塔吊都在施工电梯前拆除,所以布设电梯时避开塔吊的大臂,不得影响拆除塔吊。
(2)布设位置具体位置见附图。
(3)基础设计根据现场实际情况确定利用车库顶板作为双笼电梯的基础,地下车库采用碗扣架进行加固。
4、电梯与建筑物连接电梯吊笼与结构之间采用架子管进行搭设平台,平台上满铺木脚手板,并与架子平台绑牢固定,平台两侧除架体外,另加设0.9米高的防护栏,满挂密目网,并设挡脚板,楼面上须设置安全防护门。
四、施工准备1、人员安排:安装人员6人,其中电工2个、钳工3人,现场负责1人。
2、机具准备:电焊机1台、氧气、乙炔、气焊工具、电锤、开口扳手、活扳手、Ф32专用梅花扳手、限速器专用扳手、滚动轮调整扳手、黄油注油枪等;保险工具有:保险带、保险绳、安装现场配有安全标志牌等。
五、主要技术措施1、安、拆装顺序:A、安装顺序基础加固塔吊吊主机入基础吊对重入基础节滑道接通总电源入电源箱,接通随机电缆检验下限位及下极限碰铁尺寸安装小抱杆安装护身栏安装导轨架相应层安装附墙架及电缆保护架,安装至建筑物需求高度,测量总垂直度符合要求安装对重装置中的天轮及钢丝绳安装调整上限位碰铁及上极限位开关碰铁调试各安全装置验收B、拆卸顺序拆除上限位开关碰铁及上极限开关碰铁拆除对重装置中的钢丝绳及天轮拆除导轨架同时拆除附墙架及电缆保护架至落地层,将吊笼放入底部切断电源、切除电缆吊出配重拆出主机清点保管好零件2、安装高度至建筑物顶层,施工升降机可运料至顶层层面,施工升降机标准节缓冲高度为6米。
3、电源配电箱距施工升降机电源距离5米之内,其引入电源线不小于100A 1个,三相五线制。
4、设备安装完毕后,设备底座要与基础连成一体,此种基础形式可采用膨胀螺栓固定(注:设备机座安装完毕后只受水平剪切立而不受垂直拉力,所以M20的膨胀螺栓可以满足要求)因此根据设备机座地脚孔的位置然后用电捶打孔按膨胀螺栓来满足需要,本工程决定在电梯基础施工时预留洞,待安装结束时用连接件将双笼电梯底座固定。
5、施工注意点:a、安装和拆卸过程中,要有专人统一指挥并熟悉图纸,安装程序及检查要点,操作人员须持证上岗。
b、装上两节立柱后,要对其两个方向调整垂直度,并把电梯笼就位。
c、调试梯笼,调试导向滚轮与导轨间隙,以电梯不能自动下滑为限,并在离地面10米高度以内做上、下运动试验。
d、随立柱的升高,必须按规定进行附壁连接,第一道附壁杆离地面应小于7米,以后每隔6米(按说明书上规定)做一道附壁连接。
连接件须紧固,随紧固进行调整立柱的垂直度,每10米偏差不大于5mm,顶部悬臂部分不准超过说明书规定的高度。
e、在立杆加节安装时,梯笼内可载两个工人和安装工具进行使用。
故尚设安装上限位保险时,须控制梯笼的上滚轮升至离齿条顶端50cm处。
另外,梯笼处于配重运行工作时,还须用钢丝绳做保险,把梯笼顶部与钢丝绳牢固连接在立柱上,向下进行时,应靠梯笼自重分段遂节下滑,每下滑一个标准节,停车一次,以免超速刺车。
f、立柱接至全高后,装上天轮组将梯笼升高到离天轮1.5米左右,钢丝绳绕过天轮,其下端与平衡重用卡子固定。
当钢丝绳子直径为18.5mm时,应使用YB-20型号的卡子,不少于4只,间距按100mm~120mm卡牢。
当配重碰到下面缓冲弹簧时,梯笼顶离天轮架的距离不小于300mm。
