2桩基砌筑清单工程量计算规则
- 格式:pptx
- 大小:2.95 MB
- 文档页数:71
建筑工程量计算规则及公式之桩基施工实例分析建筑工程量计算规则及公式是用于确定建筑工程中各项工程量的计算方法和公式。
而桩基施工是建筑工程中常见的一项重要工作,它主要用于支撑土层,稳定土体,承受房屋和其它建筑物的力荷载。
下面将通过一个桩基施工实例来分析建筑工程量计算规则及公式。
假设建筑项目需要进行桩基施工,具体参数如下:-地下室深度:10米-地下室宽度:20米-桩基直径:1米-桩基间距:2米-桩基长度:12米-桩基材料:混凝土首先,我们可以计算需要施工的总桩基数量:总桩基数量=地下室宽度/桩基间距=20米/2米=10个接下来,我们计算桩基的体积:桩基体积=π*(桩基直径/2)^2*桩基长度=3.14*(1米/2)^2*12米≈18.84立方米由于需要施工的桩基数量为10个,因此总体积为:总体积=桩基体积*总桩基数量=18.84立方米*10个=188.4立方米接下来,我们需要计算桩基施工所需要的混凝土量。
一般来说,施工中会有混凝土泵车将混凝土输送到桩基现场,因此需要知道混凝土的抗坍性。
假设混凝土的抗坍性为C20,那么根据混凝土抗坍性与泵送深度的关系,可以计算出具体的泵送深度。
一般来说,C20抗坍混凝土的泵送深度可以计算为0.9米。
混凝土的体积可以根据泵送深度和桩基直径计算:混凝土体积=π*(桩基直径/2)^2*泵送深度=3.14*(1米/2)^2*0.9米≈0.32立方米由于需要施工的桩基数量为10个,因此总混凝土量为:总混凝土量=混凝土体积*总桩基数量=0.32立方米*10个=3.2立方米最后,我们可以计算施工所需要的混凝土用量:混凝土用量=混凝土体积*混凝土密度=0.32立方米*2400千克/立方米=768千克以上就是桩基施工实例的建筑工程量计算规则及公式分析。
通过这个实例,我们可以清楚地了解到如何根据具体参数来计算桩基施工所需的总桩基数量、总体积、总混凝土量和混凝土用量,从而帮助我们合理规划桩基施工。
工程量清单项目及计算规则建筑工程工程量清单项目包括:土(石)方工程;地基与桩基础工程;砌筑工程;混凝土及钢筋混凝土工程;厂库房大门、特种门、木结构工程;金属结构工程;屋面及防水工程;防腐隔热保温工程,共八个分部工程内容。
一、土(石)方工程土(石)方工程包括土方工程、石方工程、土石方回填工程。
(一)土方工程(分部编码:010101)1.平整场地(项目编码:010101001)平整场地是指对施工场地厚度在±300mm 以内的挖、填、运、找平。
(1)项目特征:土壤类别;弃土运距;取土运距。
(2)计算规则:工程量按设计图示尺寸以建筑物首层面积(㎡)计算。
(3)工程内容:土方挖填;场地找平;运输。
(4)说明:①“建筑物首层面积”应按建筑物外边线计算。
落地阳台计算全面积,悬挑阳台不计算面积。
设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。
地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。
②平整场地中的弃(取)土运输应包括在报价内③如施工组织设计规定超面积平整场地时,超出部分应包括在报价内。
2.挖土方(项目编码:010101002)挖土方项目适用于±300mm以外的竖向布置的挖土或山坡切土(是指设计室外地坪标高以上的挖土)。
(1)项目特征:土壤类别;挖土平均厚度;弃土运距。
(2)计算规则:工程量按设计图示尺寸以体积(m3)计算。
(3)工程内容:排地表水;土方开挖;挡土板支拆;截桩头;基地钎探;土方运输。
(4)说明:挖土方项目包括指定范围内的土方运输(是指由招标人指定的弃土地点或取土地点的运距。
若招标文件规定由投标人确定弃土地点或取土地点时,则此条件不必在工程量清单中进行描述。
以下同)。
3.挖基础土方(项目编码:010101003)挖基础土方项目适用于带形基础、独立基础、满堂基础(包括地下室基础)及设备基础、人工挖孔桩等的挖方。
砌筑工程工程量计算规则与方法砌筑工程包括砖砌体.砌块砌体、石砌体.垫层。
(一)砖砌体砖砌体包括砖基础,实心砖墙、多孔砖墙、空心砖墙,空斗墙、空花墙、填充墙,实心砖柱、多孔砖柱,零星砌砖,砖检查井、砖散水(地坪)、砖地沟(明沟)、砖砌挖孔桩护壁。
砖砌体项目的有关说明:(1)砖砌体勾缝按墙面抹灰中〃墙面勾缝〃项目编码列项,实心砖墙、多孔砖墙、空心砖墙等项目工作内容中不包括勾缝,包括刮缝。
(2)标准砖尺寸应为240mmX115mmX53mm,标准砖墙厚度应按标准计算。
(3)基础与墙(柱)的划分:基础与墙(柱)身使用同一种材料时以设计室内地面为界(有地下室,以地下室室内设计为界),以下为基础,以上为墙(柱)身。
基础与墙身使用不同材料时,位于设计室内地面高度≤±300mm时,以下同材料为分界线,高度>±300mm时,以设计室内地面为分界线。
砖围墙应以设计室外地坪为界,以下为基础,以上为墙身。
1.砖基础(1)砖基础项目适用于各种类型砖基础。
如柱基础、墙基础、管道基础等。
(2)工程量按设计图示尺寸以体积计算。
包括附墙垛基础宽出部分体积,扣除地梁(圈梁)、构造柱所占体积,不扣除基础大放脚T型接头处的重叠部分及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层和单个面积≤0.3irf的孔洞所占体积,靠墙暖气沟的挑檐不增加。
(3)基础长度的确定:外墙基础按外墙中心线,内墙基础按内墙净长线计算。
2 .实心砖墙、多孔砖墙、空心砖墙(1)按设计图示尺寸以体积计算扣除门窗、洞口、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积,不扣除梁头、板头、檬头、垫木、木楞头、沿梅木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及单个面积≤0∙3nV的孔洞所占体积。
突出墙面的腰线、挑檐、压顶、窗台线、虎头砖、门窗套的体积也不增加。
突出墙面的砖垛并入墙体体积计算。
附墙烟囱、通风道、垃圾道应按设计图示尺寸以体积(扣除孔洞所占体积)计算并计入所依附的墙体体积内。
桩基础工程工程量计算规则与方法基础工程包括打桩、灌注桩。
项目特征中涉及〃地层情况〃和〃桩长〃的,地层情况和桩长描述与〃地基处理与边坡支护工程〃一致;项目特征中涉及〃桩截面、混凝土强度等级、桩类型等〃可直接用标准图代号或设计桩型进行描述。
(一)打桩打桩包括预制钢筋混泥土方桩、预制钢筋混凝土管桩,钢管桩,截(凿)桩头等项目。
1.预制钢筋混凝土方桩.预制钢筋混凝土管桩预制钢筋混凝土方桩、预制钢筋混凝土管桩以米计算,按设计图示尺寸以桩长(包括桩尖)计算;或以立方米计量,按设计图示截面积乘以桩长(包括桩尖)以实体机计算;或以根计算,按设计图示数量计算。
预制钢筋混凝土方桩、预制钢筋混凝土管桩项目以成品桩考虑,应包括成品桩购置费,如果用现场预制,应包括现场预制桩的所有费用。
打试验桩和打斜桩应按相应项目单独列项,并应在项目特征中注明试验桩或斜桩(斜率)。
2.钢管桩钢管桩以吨计量,按设计图示尺寸以质量计算;以根计量,按设计图示数量计算。
3.截(凿)桩头截(凿)桩头以立方米计算,按设计桩截面乘以桩头长度以体积计算;以根计算,按设计图示数量计算。
截(凿)桩头项目适用于地基处理与边坡支护工程、桩基础工程所列桩的桩头截(凿)。
(二)灌注桩灌注桩包括泥浆护壁成孔灌注桩、沉管灌注桩、干作业成孔灌注桩,挖孔桩土(石)方,人工挖孔灌注桩,钻孔压浆桩,灌注桩后压浆。
混凝土灌注桩的钢筋笼制作、安装,按混凝土与钢筋混凝土工程中相关项目编码列项。
泥浆护壁成孔灌注桩是指在泥浆护壁条件下成孔,采用水下灌注混凝土的桩。
其成孔方法包括冲击钻成孔、冲抓锥成孔、回旋钻成孔、潜水钻成孔、泥浆护壁的旋挖成孔等;沉管灌注桩的沉管方法包括锤击沉管法、振动冲击沉管法、内夯沉管法等;干作业成孔灌注桩是指不用泥浆护壁和套管护壁的情况下,用钻机成孔后,下钢筋笼,灌注混凝土桩,适用于地下水位以上的土层使用。
其成孔方法包括螺旋钻成孔、螺旋钻成孔扩底、干作业的旋挖成孔等。
建筑工程量计算规则及公式之桩基施工桩基是建筑工程中常用的地基处理方式之一,也是建筑物稳定性的关键因素之一、在进行桩基施工时,需要进行工程量计算,以确定所需材料和人工等资源,确保施工进度和质量。
下面将介绍桩基施工的一般工程量计算规则及公式。
1.桩基的数量计算桩基的数量计算通常根据设计图纸上的桩基示意图进行。
首先需要确定每个桩基的直径和长度,然后根据图纸上的桩基之间的间距计算需要的桩基数量。
桩基的数量计算公式如下:桩基数量=地基长度/(桩基间距+桩基直径)2.桩基的体积计算桩基的体积计算是为确定所需的混凝土或其他填充物的材料用量。
桩基的体积计算公式如下:桩基体积=π*(桩基直径/2)^2*桩基长度3.桩基周长的计算桩基周长的计算是为了确定钢筋的用量和施工的周边长度。
桩基周长的计算公式如下:桩基周长=π*桩基直径4.桩基混凝土用量计算桩基混凝土用量计算是为了确定需要的混凝土材料的用量。
混凝土用量计算公式如下:桩基混凝土用量=桩基体积*混凝土密度5.桩基钢筋用量计算桩基钢筋用量计算是为了确定需要的钢筋材料的用量。
钢筋用量计算公式如下:每米桩基钢筋用量=(桩基周长/钢筋间距)*钢筋截面积桩基钢筋用量=每米桩基钢筋用量*桩基长度需要注意的是,以上公式仅适用于普通直径桩基的计算,对于特殊形状或尺寸的桩基,需要根据具体情况进行计算。
此外,还需要考虑一些特殊情况的计算,如桩帽、桩身加固和桩基连接处的混凝土用量等。
对于每种具体的桩基形式和施工要求,可能需要进行更详细的计算和规划。
在实际的桩基工程中,还需根据设计要求和施工实际情况进行细致的考虑和调整,并结合实际测量数据进行修正。
此外,建议委托专业的建筑工程师或技术人员进行工程量的计算和规划,在施工过程中严格按照设计图纸及相应规范进行操作,确保工程的质量和安全。

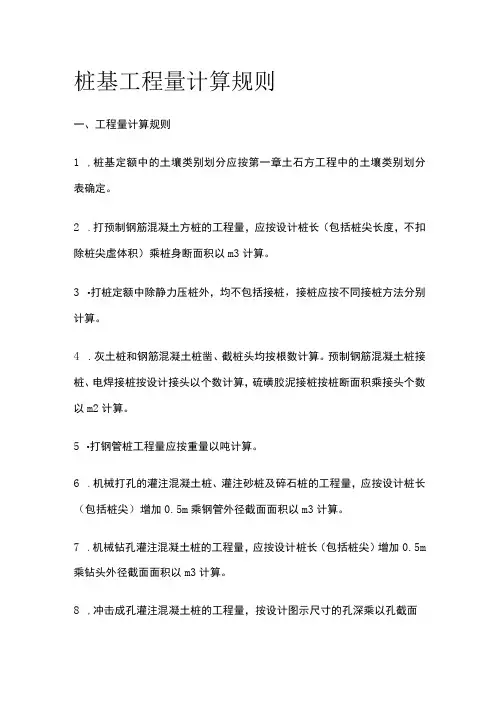

桩基工程量计算规则一、工程量计算规则1,桩基定额中的土壤类别划分应按第一章土石方工程中的土壤类别划分表确定。
2.打预制钢筋混凝土方桩的工程量,应按设计桩长(包括桩尖长度,不扣除桩尖虚体积)乘桩身断面积以m3计算。
3•打桩定额中除静力压桩外,均不包括接桩,接桩应按不同接桩方法分别计算。
4.灰土桩和钢筋混凝土桩凿、截桩头均按根数计算。
预制钢筋混凝土桩接桩、电焊接桩按设计接头以个数计算,硫磺胶泥接桩按桩断面积乘接头个数以m2计算。
5•打钢管桩工程量应按重量以吨计算。
6.机械打孔的灌注混凝土桩、灌注砂桩及碎石桩的工程量,应按设计桩长(包括桩尖)增加0.5m乘钢管外径截面面积以m3计算。
7.机械钻孔灌注混凝土桩的工程量,应按设计桩长(包括桩尖)增加0.5m 乘钻头外径截面面积以m3计算。
8,冲击成孔灌注混凝土桩的工程量,按设计图示尺寸的孔深乘以孔截面面积以m3计算。
9,打灰土挤密桩的工程量,应按设计规定的桩长(包括桩尖)增加0.5m 乘钢管外径截面面积以m3计算。
10.灌注混凝土桩的钢筋笼制作应按第五章钢筋工程中相应定额子目以t 计算。
11.高压旋喷桩钻孔按原地面至设计桩底底面的高度以m计算。
喷浆按设计加固桩的截面面积乘以设计桩长以m3计算。
12.夯压成型灌注混凝土桩(夯扩桩)按设计桩长乘桩径以m3计算。
13.土钉支护工程量按图示尺寸以t计算,面层喷射混凝土按图示尺寸展开面积以m2计算。
14.锚杆支护中钻孔、压浆按图示尺寸以m计算。
锚杆制作、安装按图示尺寸主材重量以t计算。
15.泥浆运输工程量按钻孔体积以m3计算。
16.旋挖桩成孔工程量按成孔长度乘以设计桩径截面积以m3计算。
成孔长度为打桩前的自然地坪标高至设计桩底的长度。
17.深孔强夯挤密桩(DDC桩)和深孔强夯夯扩桩(DDC桩)的工程量,应按设计规定的桩长乘以扩后孔径截面积以m3计算。
18.深层搅拌水泥桩按设计图示尺寸以桩长(包括桩尖)计算。
二.调整系数1.定额项目内均不包括机械行使道路的铺设,场地的平整压实和施工后的隆起土方处理,发生时应另行计算。
桩基础工程量计算规则1.桩的数量计算:桩的数量取决于地基的承载力要求和设计要求。
一般情况下,桩的数量可根据设计要求和桩的长度计算出来。
对于不同类型的桩,其数量的计算规则也有所不同。
2.桩的直径计算:桩的直径是根据设计要求和地质条件来确定的。
一般情况下,桩的直径可以根据桩的荷载和地基的承载力来计算。
一般来说,直径较小的桩适用于较小的荷载,而较大的桩则适用于较大的荷载。
3.桩的长度计算:桩的长度是根据地质条件和设计要求来确定的。
在计算桩的长度时,需要考虑以下因素:地基的承载力,土壤的类型和结构的要求等。
根据这些因素,可以确定桩的长度,以确保桩的持久性和稳定性。
4.桩材的计算:桩的材料可以是混凝土、钢材或木材等。
在计算桩材时,需要考虑桩的长、宽、高和数量等因素。
一般情况下,可以根据设计要求和桩的尺寸来计算桩材的用量。
5.桩基础施工工程量的计算:桩基础施工工程量包括打桩、料桩、与地层的接触面积等。
根据设计要求和施工方案,可以计算出这些工程量。
一般来说,桩的打入和料桩的数量可以根据桩的类型和长度以及地基的承载力要求来计算。
6.桩机台班费的计算:桩机台班费是指桩机在施工过程中的耗费。
桩机台班费主要包括驾驶和维护桩机的成本。
根据施工时间和施工规模,可以计算出桩机台班费。
7.其他费用计算:在桩基础工程量计算中,还需要计算其他费用,如运输费、燃料费、维修费等。
这些费用可以根据实际情况和运营成本来计算。
综上所述,桩基础工程量的计算规则是一个复杂的过程,需要考虑多种因素。
设计人员和施工人员在进行桩基础工程量计算时,应根据实际情况和设计要求,合理地确定各项参数,以确保工程量计算的准确性和一致性。
砌筑工程工程量的计算一、清单项目设置及说明1、砌筑工程共包括六部分25个项目,其中砖基础1项(必须掌握),砖砌体6项(常用项目2项,实心砖墙和零星砌体),砖构筑物4项(常用项目1项,检查井),砌块砌体2项(重点项目1项,空心砖墙、砌块墙),石砌体,砖地沟(常用项目)。
2、“砖基础”项目适用于各种类型的砖基础,对基础的类型,应在清单的项目特征中进行描述。
(如墙基础、柱基础、构筑物基础、管道基础等)3、一般情况下,砖基础下的垫层应单独列项,砖基础的防潮层应包括在砖基础的主体项目中。
4、零星项目:《计价规则》p67(4)、(6)、(7)5、砌体内加固筋在钢筋砼工程中列项(借用现浇砼钢筋:)计算。
6、不同类型的墙,其综合单价就不同,因此清单编制人在进行项目特征描述时,要注意将墙的类型详尽进行描述,以便投标人准确报价。
(墙体类型:内、外墙、女儿墙、围墙、弧形墙、混水墙、清水墙等)二、计算规定1、基础与墙身的划分:①砖基础与砖墙以设计室内地坪为界,室内地坪以下为基础,以上为墙身(有地下室的按地下室室内地坪为界)。
②砖围墙应以围墙内设计地坪为界,以上为墙身。
2、计算长度:外墙按外墙中心线长,内墙按内墙净长线长计算。
3、标准砖墙的计算厚度见《计价规则》p67(2)4、砖墙高度的计算:①外墙高度:A平屋面算至钢筋混凝土板底(净高)。
B斜屋面无沿口天棚者算至屋面板底;有屋架且室内外均有天棚者,算至屋架下弦底面另加20cm;无天棚者算至屋架下弦底加30cm,出沿宽度超过60cm时,应按实砌高度计算。
②内墙高度:A有钢筋混凝土楼板隔层者,算至楼板顶(层高)。
B位于屋架下弦者,其高度算至屋架下弦底。
C无屋架者,算至天棚底再加10cm。
③内、外山墙,墙身高度按其平均高度计算。
④围墙:高度算至砖墙上表面(砼压顶下表面),围墙柱并入围墙体积内。
5、计算基础和墙体工程量时,应扣除门窗洞口、嵌入墙身的钢筋混凝土构件所占体积及大于0.3m2的洞口及其过梁所占体积。
桩基工程量计算规则一、确定桩的种类和尺寸在计算桩基工程量之前,需要确定桩的种类和尺寸。
常见的桩种有混凝土桩、钢筋混凝土桩、钢管桩等。
桩的尺寸包括桩的直径、长度等参数。
这些参数的确定需要根据设计要求和实际情况进行选择。
二、计算桩的体积计算桩的体积是桩基工程量计算的基础。
桩的体积计算可以根据桩的形状进行估算,常用的方法有体积公式计算、图纸计算、实测计算等。
其中,体积公式计算是最常用的方法,可以根据桩的形状和尺寸,通过数学公式计算出桩的体积。
三、考虑桩的储备量在计算桩基工程量时,需要考虑桩的储备量。
由于桩的制作和施工存在一定的误差,所以在计算桩的数量时通常会增加一定的储备量,以防止工程进展过程中出现桩的不足情况。
四、计算工程总体的桩基工程量在计算桩基工程量时,需要将各个部分的桩基工程量加总得出工程的总体桩基工程量。
这个过程需要根据工程的实际情况进行评估,包括桩的种类和数量、桩的尺寸和长度等。
在计算过程中需要综合考虑各种因素,确保工程量计算的准确性和可靠性。
五、考虑相关因素的影响在桩基工程量计算过程中,还需要考虑一些相关因素的影响。
例如地质条件、气候条件、季节因素等都会对桩基工程量产生一定的影响。
这些因素需要在计算过程中进行充分考虑,以确保计算结果的准确性和可靠性。
六、编制桩基工程量清单在完成桩基工程量计算后,需要编制桩基工程量清单。
清单中需要包括桩的种类、尺寸、数量等信息,以便工程施工人员进行工作安排和材料采购等。
清单的编制需要根据工程的实际情况进行调整和完善,以确保施工的顺利进行。
总之,桩基工程量计算规则是指在土方施工中计算桩基工程量的一套规则。
它是土方工程量计算的重要部分,具有重要的意义。
遵守桩基工程量计算规则,可以确保桩基工程量计算的准确性和可靠性,为工程的顺利进行提供有力的支持。
桩基工程施工工程量计算规则及公式一、打、压预制钢筋混凝土方桩1、打预制钢筋混凝土桩的体积,按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除。
计量单位:m3,体积计算公式如下:V=桩截面积×设计桩长(包括桩尖长度)2、送钢筋混凝土方桩(送桩):当设计要求把钢筋砼桩顶打入地面以下时,打桩机必须借助工具桩才能完成,这个借助工具桩(一般2~3m长,由硬木或金属制成)完成打桩的过程叫“送桩”。
计算方法按定额规定以送桩长度即桩顶面至自然地坪另加0、5米乘以横截面积以立方米计算,计量单位:m3,公式如下:V=桩截面积×(送桩长度+0、5m) 送桩长度设计桩顶标高至自然地坪。
3、接桩:接桩是指按设计要求按桩的总厂分节预制运至现场先将第一根桩打入将第二根桩垂直吊起和第一根桩相连后再继续打桩硫磺胶泥按桩计量单位:m2;按桩截面积电焊接桩计量单位:t ;按包角钢或包钢板的重量。
二、打、压预应力钢筋砼管桩按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除,管桩的空心体积应扣除,管桩的空心部分设计要求灌注混凝土或其他填充材料时,应另行计算。
计量单位:m3,体积计算公式如下:V=桩截面积×设计桩长(包括桩尖长度)桩内灌芯工程量计算,计量单位:m3 V=管桩桩孔内径截面积×设计灌芯深度三、灌注桩(1)打孔沉管灌注桩单打、复打:计量单位:m3 V=管外径截面积×(设计桩长+加灌长度)设计桩长根据设计图纸长度如使用活瓣桩尖包括预制桩尖,使用预制钢筋混凝土桩尖则不包括加灌长度用来满足砼灌注充盈量,按设计规定;无规定时,按0、25m计取。
(2)、夯扩桩:计量单位:m3 V1(一、二次夯扩)=标准管内径截面积×设计夯扩投料长度(不包括预制桩尖) V2(最后管内灌注砼)=标准管外径截面积×(设计桩长+0、25)设计夯扩投料长度按设计规定计算。
工程量清单计算规则及说明一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算。
2、挖土方按设计图示尺寸以m3计算。
3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层与地基相接的底面积)乘以挖土深度以m3计算。
4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。
5、挖淤泥、流砂按设计图示位置、界限以m3计算。
6、管沟土方按设计图示的管道中心线长度以m计算。
7、预裂爆破按设计图示的钻孔总长度以m计算。
8、石方开挖按设计图示尺寸以m3计算。
9、管沟石方按设计图示的管道中心线长度以m计算。
10、土(石)方回填按设计图示尺寸以m3计算。
场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。
二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。
2、土石方体积应按挖掘前的天然密实体积计算。
3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。
4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。
基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层与地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。
无交付施工场地标高时,应按自然地面标高确定。
6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。
7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。
附表一土壤及岩石(普氏)分类表工程量清单计算规则及说明一、工程量计算规则1、桩基工程的土壤级别鉴别可按(附表二)土质级别的规定和鉴别方法进行确定。
