光伏电站涉电网32个环节及全套手续文件一项目发改备案:光伏企业在项目备案时应如实提供项目简介,包括项目名称(统一规范为:项目单位简称+建设地点+备案规模+“光伏发电项目”)、投资主体、建设规模及总投资、建设地点、所依托建筑物及落实情况(土地落实情况)、占地面积及性质、发电模式(全部自用、自发自用余电上网、全额上网)、关键技术、计划开(竣)工时间等,并在备案申请表中明确上述主要内容。
二接入系统方案:建设单位携相关资料向国家电网天津市电力公司经济技术研究院(以下简称“经研院”)申请受理制定拟建光伏项目接网方案,所需资料基本包括:经办人身份证原件及复印件和法人委托书原件(或法定代表人身份证原件及复印件);企业法人营业执照、土地证等项目合法性支持性文件;项目地理位置图(标明方向、邻近道路、河流等)及场地租用相关协议;项目可行性研究报告;政府投资主管部门同意项目开展前期工作的批复(需核准项目)。
受理后,经研院经现场勘察后制定接入系统方案。
三接入系统批复:项目业主凭经研院出具的接入系统方案到国网天津市电力公司(以下简称“市局”)发策部专责审查,获得批复,即接入系统批复。
四电价批复:项目业主向物价局价格收费科提交电价批复申请文件,并按要求提供相关资料(基本包括项目申请报告、发改委备案文件、接入系统批复、项目计划开/竣工时间等)。
五初步设计审查:项目业主凭可行性研究报告、接入系统方案、接入系统批复、初步设计图纸到市局营销部专责申请组织初设评审会议。
设计院绘制的施工设计蓝图必须与《初步设计审查意见》的精神相一致,项目业主依照施工设计图纸组织开展光伏电站的招标、采购、施工等工作事项。
六接入变电站间隔改造、送出线路工程建设:项目业主携营业执照、发改委备案文件、接入系统批复、初步设计审查意见、施工图纸及一次系统图(设计蓝图)到运检部专责处填写《光伏发电项目并网申请表》。
受理后由区供电分公司基建处安排变电站间隔和线路施工等相关事宜。

一、前期工作阶段1.1 项目准备阶段在分布式光伏项目的前期准备阶段,需要进行项目可行性研究和选址规划,以确定项目的可行性和选址方案。
1.2 环境影响评价阶段进行环境影响评价,评估项目对周边环境的影响,编制环境影响评价报告。
1.3 土地、用地规划阶段进行土地出让及相关手续办理,审批用地规划方案,确保项目用地合规。
二、中期工作阶段2.1 设计论证阶段进行光伏电站设计论证,编制设计方案,并进行相关技术论证。
2.2 设备采购阶段进行光伏设备、材料的采购招标,签订采购合同,完成设备采购工作。
2.3 建设施工阶段进行分布式光伏电站的土建和设备安装工程,确保工程质量和安全。
三、后期工作阶段3.1 并网手续办理阶段进行电力并网手续的办理,申请并网许可证,确保光伏电站并网顺利。
3.2 运维管理阶段进行光伏电站的日常运营管理工作,包括设备维护、故障处理等。
3.3 项目验收阶段完成分布式光伏项目的竣工验收,取得竣工验收合格证书。
四、文件要求4.1 项目可行性研究报告包括项目背景、分布式光伏电站的优势、可行性分析等内容。
4.2 环境影响评价报告包括环境影响评价的调查研究、影响评价结果及环境保护措施等内容。
4.3 用地规划许可证确保项目用地合规,取得土地用途规划许可证。
4.4 设计方案包括电站选址、设备选型、布局设计、安全技术措施等内容的设计方案。
4.5 采购合同对光伏设备、材料的采购合同,包括供货方、数量、价格、交付时间等内容。
4.6 竣工验收合格证书项目竣工验收合格的证明文件,确保项目完工合格。
在分布式光伏项目的各个阶段工作中,需要按照相关文件要求,进行规范的文件编制和办理,以确保项目的顺利进行和合规运营。
对于分布式光伏项目的工作要求和流程,项目建设方需严格遵守,并注意相关政策法规的更新和变化,做好项目的合规管理和风险控制。
在分布式光伏项目的各个阶段工作中,除了前期准备、中期建设和后期运营管理外,还需要特别关注一些新的趋势和要求,以适应行业的发展和政策的变化。
地面光伏电站项目前期申报审批流程及开发建设流程一、前期申报审批流程:1.项目立项申报:申请单位向相关部门提交项目立项申请,包括项目概述、预期收益分析、环境影响评价等材料。
2.土地调查及征用手续:申请单位进行土地调查,确定项目用地情况,并与当地政府进行协商,办理土地使用权证手续。
3.环境影响评价报告:申请单位委托专业机构进行环境影响评价,并编制环境影响评价报告。
5.审批批复:经过审核和评审后,相关部门会对项目进行审批,并下发审批批复文件。
申请单位收到审批文件后可正式进入项目开发阶段。
二、开发建设流程:1.设计方案:申请单位委托设计院进行项目设计,包括土地利用规划、工程设计等。
2.资金筹措:申请单位根据项目规模和投资额度,向银行、投资机构等渠道申请借款、吸引投资等方式筹措项目建设资金。
3.合同签订:申请单位与施工单位、设备供应商等签订项目建设相关合同,明确工程范围、付款方式等。
4.建设准备:申请单位组织人员进行项目建设前的准备工作,包括设备采购、人员配备、工地搭建等。
5.施工与安装:施工单位按照设计方案开始进行光伏电站的施工与安装工作,包括土建施工、光伏组件安装、电气布线等。
6.网络接入:项目开发单位依法与电力公司签订并履行购电协议,并完成项目并网审批手续。
7.并网调试:光伏电站完成施工后,进行并网调试,确保光伏电站的并网运行正常。
8.运营与维护:项目竣工后,申请单位组织人员进行光伏电站的日常运营与维护工作,包括设备巡检、故障处理、清洁维护等。
以上是地面光伏电站项目前期申报审批流程及开发建设流程的概述。
具体流程会因地区和实际情况有所不同,申请单位需要根据当地相关法律法规和政策要求进行操作。
光伏电站项目前期审批流程1.提交项目申请:项目申请人需要向所在地的政府相关部门提交项目申请。
申请材料包括项目建设规划书、土地使用证、环境影响评价报告等。
2.初步审查:政府相关部门对项目申请进行初步审查。
主要是检查申请材料是否齐全、符合相关法规和政策要求。
3.环境影响评价:项目申请人需要委托第三方机构进行环境影响评价。
评价报告包括项目用地环境状况、生态保护措施、环境影响评估等内容。
4.公众参与:环境影响评价报告完成后,政府相关部门会组织公众参与活动。
公众可以就电站建设对环境的影响提出意见和建议。
5.技术评估:政府相关部门会组织专家对项目的技术可行性进行评估。
评估内容包括项目建设方案、技术选型、电力接入等。
6.土地审批:项目申请人需要与土地管理部门进行土地使用协商,确定项目用地范围和土地使用方式。
项目申请人需支付土地出让金和办理土地使用权证。
7.审批决策:政府相关部门根据项目申请材料、评估报告等进行综合评估,作出是否同意该项目建设的决策。
如果决策结果为同意,将签发可行性研究报告批复文件。
8.立项备案:项目申请人需将批复文件、环境影响评价报告等提交至国家发改委、能源局等相关部门,进行项目立项备案。
9.前期准备:项目申请人在获得项目立项备案后,可以进行前期准备工作。
包括地勘、选址、设计、采购等。
10.签订合同:项目申请人需与电网公司签订并网协议,确定电站并网的接入点和标准。
11.完善手续:项目申请人需按照相关规定办理进出口手续、燃料供应手续、安全生产许可等。
12.施工阶段:项目申请人完成前期准备工作后,可以正式进入光伏电站的施工阶段。
综上所述,光伏电站项目前期审批流程包括项目申请、初步审查、环境影响评价、公众参与、技术评估、土地审批、审批决策、立项备案、前期准备、签订合同、完善手续和施工阶段等环节。
该流程旨在确保光伏电站项目的合法合规,保障环境和公众利益。
光伏发电项目备案流程一、前期准备阶段:1.项目调研和可行性研究:对项目的区域特点、发电潜力、政策环境和经济效益进行调研和分析,制定项目的可行性研究报告。
2.环境影响评价:根据国家的要求,进行环境影响评价,并编制环境影响评价报告。
3.土地和用地手续:根据项目规模和需求,办理土地和用地手续,包括土地调查、土地使用权申请、土地出让等。
4.电力接入及并网手续:与电力公司协商、签订电力接入协议,并办理并网手续,如交纳保证金、签订输电合同、安装接入装置等。
5.融资计划和资金筹措:制定项目的融资计划,包括自筹资金、银行贷款、股权融资等方式,并进行资金筹集。
6.技术方案和设备选型:制定项目的技术方案,选择光伏组件、逆变器等设备,并与供应商签订合同。
二、备案申请阶段:1.备案资料准备:准备项目备案所需的申请材料,包括备案申请表、可研报告、环评报告、电力接入协议、土地使用证明、银行资信证明等。
2.备案申请:将备案申请材料提交给国家能源局及相关地方能源管理部门,申请项目备案。
4.备案批准:通过审核后,国家能源局及相关部门对项目进行备案批准,颁发备案证书,并将项目纳入统一管理。
三、备案后手续办理阶段:1.项目验收:按照备案要求,组织项目验收工作,包括设备安装验收、初次发电验收等。
2.投产申报:在项目竣工后,向国家能源局及相关部门申报投产,提交投产申请表和相关证明材料。
3.网上填报:根据国家能源局及相关部门要求,在指定的网站上填报项目的运行情况、发电情况、排放情况等信息。
4.年度报告:按照规定,向国家能源局及相关部门提交年度报告,包括项目的发电量、运行情况、环保情况等。
5.其他手续:根据具体需求,可能需要办理其他手续,如税务登记、发票管理等。
以上是光伏发电项目备案的基本流程,具体的办理流程和要求可能会因地区和政策的不同而有所差异。
在整个备案过程中,项目申请方需要密切关注国家能源局及相关部门的政策和要求,并按照要求及时准备和提交申请材料。
光伏电站项目开发建设流程1.前期准备阶段:在这个阶段,需要进行项目的初步规划和前期准备工作。
包括确定项目开发的目标和规模、寻找合适的用地、与相关部门进行沟通取得各类许可证、了解当地光照、气候等信息等。
也需要进行初步的市场调研,了解项目的可行性和市场前景。
2.项目评估阶段:在这个阶段进行的是项目的详细评估和可行性研究。
主要包括资源评估、土地测量、电量评估、经济性分析等。
评估的结果一方面用于验证项目的可行性,另一方面用于融资筹备和设计规划。
3.设计规划阶段:在这个阶段进行的是项目的设计和规划工作。
包括设计光伏组件的布局、决定组件的类型和数量、确定逆变器、电缆线路等关键设备的选择和布局。
同时,还需要进行施工方案的制定和环境影响评估等。
4.融资筹备阶段:在这个阶段进行的是项目的融资准备工作。
包括编制项目的融资计划和投资报告,与银行和投资者进行洽谈,寻找合适的融资渠道。
同时,还需要进行项目的潜在风险评估和回报分析,以便吸引投资者和融资机构的关注。
5.建设施工阶段:在这个阶段进行的是项目的实施和建设工作。
主要包括选址规划、土地准备、光伏组件安装、电缆敷设、并网接入等。
同时,还需要进行工程监理和质量控制,确保项目按照设计要求和合同约定进行建设。
6.运维管理阶段:在这个阶段进行的是项目的运营和管理工作。
主要包括设备的维护保养、数据监测和分析、故障排除、安全管理等。
对于大型的光伏电站项目,还需要建立专业的运维团队和管理制度,确保项目能够持续稳定地运营。
总结起来,光伏电站项目的开发建设流程包括前期准备、项目评估、设计规划、融资筹备、建设施工和运维管理六个主要阶段。
每个阶段都有其特定的任务和工作内容,需要有专业的团队和相关的资源支持。
通过严谨的规划和科学的管理,能够有效地推动项目的实施和建设,从而为清洁能源的发展和节能减排作出贡献。

第1篇一、前期准备工作1. 项目可行性研究:对项目所在地的资源条件、市场前景、政策环境等进行深入分析,评估项目的可行性和经济效益。
2. 项目立项:根据可行性研究的结果,向相关部门提交项目立项申请,获得批准。
3. 设计方案:根据项目需求,进行光伏发电系统的设计方案,包括设备选型、系统配置、场地布局等。
4. 采购招标:对光伏发电系统所需设备、材料、施工队伍等进行采购招标,确保质量、价格、工期等方面的合理性。
5. 施工许可证:办理相关手续,取得施工许可证。
二、施工阶段1. 场地平整:对项目场地进行平整,确保施工场地满足光伏发电系统的安装要求。
2. 基础施工:根据设计方案,进行光伏支架的基础施工,包括基础浇筑、基础固定等。
3. 设备安装:按照设计方案,进行光伏组件、逆变器、支架等设备的安装。
4. 线路施工:铺设光伏发电系统的电缆线路,包括直流线路和交流线路。
5. 系统调试:完成设备安装后,进行系统调试,确保光伏发电系统正常运行。
6. 并网验收:将光伏发电系统接入电网,进行并网验收,确保系统安全、稳定、高效运行。
三、后期工作1. 运维管理:建立完善的运维管理体系,对光伏发电系统进行日常维护、检修、故障处理等工作。
2. 数据监测:对光伏发电系统的运行数据进行实时监测,分析发电效率,优化系统性能。
3. 项目评估:定期对光伏发电项目进行评估,分析项目运行情况,为后续项目提供参考。
4. 技术更新:关注光伏发电领域的新技术、新设备,不断优化系统,提高发电效率。
5. 节能减排:积极推广光伏发电,降低碳排放,助力我国实现碳达峰、碳中和目标。
光伏项目的施工程序涉及多个环节,需要严格按照设计方案和规范进行。
以下为具体施工程序:1. 项目前期准备工作:可行性研究、立项、设计方案、采购招标、施工许可证。
2. 施工阶段:场地平整、基础施工、设备安装、线路施工、系统调试、并网验收。
3. 后期工作:运维管理、数据监测、项目评估、技术更新、节能减排。
大型地面光伏电站开发建设流程一、规划阶段1.地点选择:在规划阶段,首先需要选择适合建设光伏电站的地点。
这一选择通常需要考虑光照条件、用地条件、地形地貌、无影响居民等因素。
2.立项评估:对选定的地点进行项目的可行性分析,包括资源、市场、技术、经济及环境等方面。
确定项目的可行性后,进行项目申报和立项。
二、设计阶段1.技术方案设计:确定光伏电站的技术方案,包括选择光伏组件、逆变器、支架、电缆线路等设备,并进行布置及排布方案设计。
2.系统设计:设计光伏电站的系统图、电气图、机电一体化系统设计和光伏电站地质勘探。
三、审批阶段1.环保审批:向环保部门提交环境影响评估报告和各种环评文件,进行环境影响评估。
2.土地审批:向国土资源部门提交相关申请材料,办理土地使用批准手续。
3.并网接入审批:向电力公司申请并网接入,提交接入方案并办理审批手续。
四、建设阶段1.施工准备:确定项目施工方案、编制施工组织设计等。
2.基础工程施工:包括地基开挖、填土配平、基础混凝土浇筑等工作。
3.设备安装:根据设计方案进行光伏组件、逆变器、支架等设备的安装。
4.电气工程安装:包括电缆敷设、逆变器和配电装置调试等工作。
五、运维阶段1.试运行:完成电站的初验,按规定进行试运行,检查电站的正常运行情况。
2.运营管理:建立光伏电站的运维管理体系,包括设立运维组织、制定运维规章制度、进行设备巡检、数据监测等。
3.故障维修:及时处理设备故障,确保光伏电站的正常运行。
4.资产管理:对光伏电站进行资产管理,包括设备维护、设备更新等。
以上就是大型地面光伏电站开发建设的大致流程。
需要注意的是,具体的流程可能会因为地区、政策、项目规模等因素而有所不同,所以在实际操作中需要根据具体情况进行调整。
同时,建设和运维过程中还需要遵守相关法律法规,并进行环境保护、安全防护等工作。
光伏发电项目审批流程一、立项阶段光伏发电项目立项阶段是整个审批流程的起始点。
在立项阶段,申请人需要向相关部门提交项目申请书,申请书内容包括项目的基本信息、技术方案、环境影响评价报告等。
申请人还需提供相关资质证明和拟定的项目计划。
二、初步评估阶段初步评估阶段是对光伏发电项目进行初步评估和论证的阶段。
相关部门会对项目的可行性、技术可行性、经济效益等进行评估,并根据评估结果决定是否进入下一阶段。
初步评估阶段还包括对项目的用地、环境等方面的评估,确保项目符合相关法规和标准。
三、环评审批阶段环评审批是光伏发电项目审批流程中的重要环节。
申请人需要提交环境影响评价报告,并按照相关要求进行公示和听证,接受社会公众的监督和意见。
环保部门会根据评价报告和公众的意见,对项目的环境影响进行评估,并最终决定是否批准项目。
四、用地审批阶段光伏发电项目需要用地,因此在审批流程中需要进行用地审批。
申请人需要向国土资源部门提交用地申请,并提供相关的用地手续和证明材料。
国土资源部门会对用地进行评估、审查,并最终决定是否批准用地。
五、工程建设规划审批阶段工程建设规划审批是对光伏发电项目建设规划进行审批的阶段。
申请人需要向规划部门提交工程建设规划申请,并提供项目的详细规划图纸、设计方案等。
规划部门会对申请材料进行审查和评估,确保项目的建设规划符合相关的规划要求和法规。
六、电力接入审批阶段电力接入是光伏发电项目必不可少的环节。
申请人需要向电力公司提交电力接入申请,并提供相关的接入方案和技术参数。
电力公司会根据项目的需求和电网的情况进行评估,并最终决定是否批准电力接入。
七、并网审批阶段并网审批是光伏发电项目最为重要的环节之一。
申请人需要向国家能源局或地方能源局提交并网申请,并提供项目的技术参数、运维方案等。
能源局会对申请材料进行审核和评估,并最终决定是否批准项目并网。
八、发电许可审批阶段发电许可是光伏发电项目的最后一个环节。
申请人需要向能源监管部门提交发电许可申请,并提供项目的运行情况、发电能力等信息。

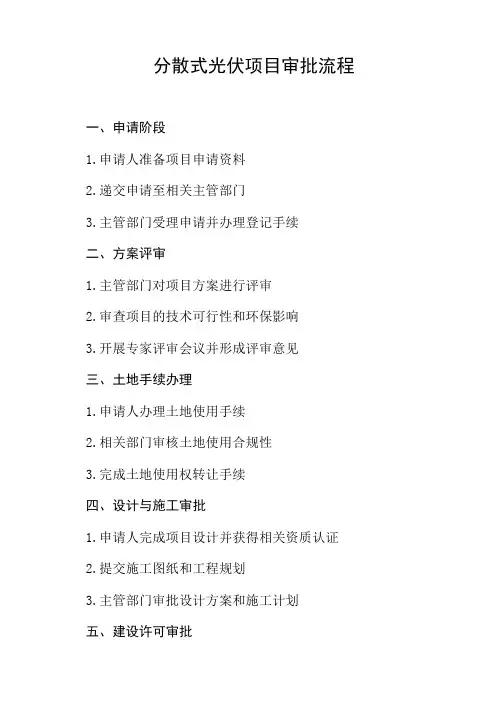

分散式光伏项目审批流程
一、申请阶段
1.申请人准备项目申请资料
2.递交申请至相关主管部门
3.主管部门受理申请并办理登记手续
二、方案评审
1.主管部门对项目方案进行评审
2.审查项目的技术可行性和环保影响
3.开展专家评审会议并形成评审意见
三、土地手续办理
1.申请人办理土地使用手续
2.相关部门审核土地使用合规性
3.完成土地使用权转让手续
四、设计与施工审批
1.申请人完成项目设计并获得相关资质认证
2.提交施工图纸和工程规划
3.主管部门审批设计方案和施工计划
五、建设许可审批
1.提交建设工程规划许可申请
2.相关部门审批建设项目的规划和设计
3.办理建设许可证并发布审批公告
六、施工与验收
1.申请人开始光伏项目施工
2.完成工程并申请竣工验收
3.主管部门组织验收并颁发合格证书
七、并网接入
1.申请人与电网企业协商接入方案
2.完成并网审批手续
3.实现光伏发电系统与电网接入并投入运行。
光伏项目流程光伏项目指的是利用太阳能转化为电能的项目,其流程包括前期准备、项目备案、项目实施、验收与运营等环节。
【前期准备】1.确定项目目标:明确项目建设的目标和规模,包括光伏电站的装机容量、发电量目标等。
2.选址和资源评估:选择合适的土地或建筑物作为光伏电站的建设地点,对太阳辐射、土壤质量和环境条件进行评估。
3.技术可行性研究:进行光伏技术可行性研究,包括太阳能资源评估、电站设计和系统性能分析等。
4.经济可行性研究:进行项目的经济可行性研究,包括投资回报分析、成本效益评估等。
5.立项与招投标:完成前期准备后,提出项目建议书,进行项目立项程序,然后进行招投标工作,选择施工单位。
【项目备案】1.填写备案表:按照国家和地方政府的要求,填写光伏项目备案申请表,包括项目的基本信息、技术参数、投资规模和发电量预测等。
2.提交备案材料:将填写完整的备案申请表及相关材料提交给相关监管部门,在规定的时间内进行备案申请。
4.备案核准:监管部门根据审核结果,决定是否核准项目备案。
若备案核准,则颁发备案证明文件。
【项目实施】1.工程设计:开始进行光伏电站工程设计,包括选址勘测、土地平整、土建施工、光伏组件安装等。
2.电站建设:根据工程设计图纸,启动光伏电站的建设工作,进行土建施工、设备采购和安装等。
3.并网接入:将光伏电站的发电系统与电网连接,完成并网接入手续。
4.调试与运行:完成光伏电站的各项设备调试,确保电站能够正常运行,并开始发电。
5.运维管理:对光伏电站进行日常监测、维护和管理,包括清洁、故障排除、性能优化等。
【验收与运营】1.项目竣工验收:当光伏电站建设完工后,由相关部门组织竣工验收。
验收内容包括工程质量、技术性能和合规性等方面的检查。
2.竣工验收合格后,办理并网手续,开始向电网输出电能,开展商业运营。
3.日常运营管理:光伏电站的日常运营包括发电数据监测、设备维护保养、安全管理等。
4.发电收益分配:光伏项目的发电收益根据合同和政策约定进行分配,包括电网收购电价、国家政策补贴等。
建光伏发电站手续流程
首先,筹备阶段是建设光伏发电站的第一步。
在这个阶段,需
要进行项目可行性研究,包括选址、资源评估、环境影响评价等工作。
同时,还需要进行项目立项申报,明确项目的规模、投资、建
设周期等基本信息,以及项目的社会效益和经济效益。
接下来是规划阶段。
在这个阶段,需要编制光伏发电站项目规划,包括项目总体规划、土地利用规划、工程规划等内容。
同时,
还需要进行土地手续办理,取得建设用地规划许可证和土地使用证,确保项目用地合法合规。
然后是设计阶段。
在这个阶段,需要进行光伏发电站工程设计,包括工程勘察、初步设计、施工图设计等工作。
同时,还需要进行
环境影响评价,取得环境影响评价文件,符合环境保护要求。
随后是审批阶段。
在这个阶段,需要进行项目建议书审批、项
目可行性研究报告审批、项目规划审批、工程设计审查等一系列审
批手续,取得相关行政许可文件,确保项目合法合规。
最后是施工阶段。
在这个阶段,需要进行工程施工、设备安装、
调试运行等工作,确保光伏发电站项目顺利建设。
同时,还需要进行竣工验收,取得竣工验收合格证书,符合国家标准和行业规范。
总的来说,建光伏发电站手续流程包括筹备阶段、规划阶段、设计阶段、审批阶段和施工阶段。
在每个阶段,都需要按照相关法律法规和标准要求,完成相应的手续和程序,确保项目的合法性和顺利进行。
希望以上内容能够对您有所帮助,谢谢阅读。
光伏发电项目前期手续办理主要流程
1.项目可行性研究:
2.规划报批:
3.用地审批:
用地审批是指申请使用土地作为光伏发电项目建设用地的手续办理。
申请人需向土地资源管理部门提出用地申请,并提供项目建设规模、土地用途、土地使用年限等相关资料。
土地资源管理部门会根据土地规划和用地政策审查申请材料,并进行合法性、合规性和可行性评估。
待审批通过后,申请人需支付土地出让金,并签署土地使用权合同。
4.环评审批:
光伏发电项目需要进行环境影响评价(简称环评)。
申请人需聘请环评机构进行环评,并按照相关法律法规的要求编制环评报告。
环评报告包括项目的环境背景和影响评价。
经过评估、公示和审查等环节后,环评报告需提交给环保部门进行审批。
审批通过后,申请人可以进行后续工程施工。
5.工商注册:
光伏发电项目建议以公司形式进行运营,因此需进行工商注册。
申请人需向当地工商部门递交注册申请,并提供相关申请文件和材料。
工商部门会对申请人的申请文件和资质进行审查。
审查通过后,申请人需支付相关注册费用,并领取工商营业执照。
总结起来,光伏发电项目前期手续办理的主要流程包括项目可行性研究、规划报批、用地审批、环评审批、工商注册等环节。
每个环节需按照
相关法律法规的要求进行操作,并且需逐级进行审批和公示。
只有依法办理完前期手续,项目才能进入后续的工程建设阶段。
本文主要对光伏电站的开发以及建设的流程进行梳理,为企业进行电站的开发提供了指引和帮助。
一、项目前期考察对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、和当地电网公司的政策等。
二、项目建设前期资料及批复文件第一阶段:可研阶段1、委托有自治区B级以上资质的单位做20MWp大型光伏并网电站项目进行可行性研究分析、项目申请报告。
2、委托有自治区B级以上资质的单位做20MWp大型光伏并网电站项目进行可行性研究分析评审。
第二阶段:获得项目建设地县级相关部门的批复文件1、获得县发改委项目可行性研究报告的请示。
2、获得县水利局项目的请示。
3、获得县畜牧局项目的请示。
4、委托具有自治区B级以上资质的单位做20MWp大型光伏并网电站项目环境评价报告表,并获得县环保局项目建设环保初审意见。
5、获得县城建局项目规划选址意见的请示。
6、获得县国土局项目建设用地预审的情况说明。
7、获得县电力公司项目初审意见及电网接入意见。
&获得县文物局项目选址地面文物调查情况的请示。
9、获得县经贸委项目开展前期工作的批复。
第三阶段:获得项目建设地区级(市)相关部门的批复文件1、获得地区发改委开展前期工作请示。
2、获得地区水利局项目工程选址意见。
3、获得地区畜牧局项目用地查验的意见。
4、获得地区环保局项目环境影响报告表的初审意见。
5、获得地区城建局项目选址的报告。
6、获得地区国土局项目用地预审的初审意见。
7、获得地区文物局项目用地位置选址的请示。
&获得地区林业局项目选址情况的报告。
第四阶段:获得自治区(省)相关部门的批复文件1、获得自治区(省)发改委同意开展光伏发电项目前期工作的通知2、获得自治区(省)水利厅项目水土保持方案的批复3、获得自治区环保厅(省)项目环境影响报告表的批复4、获得自治区(省)国土厅项目压覆重要矿产资源有关问题的函5、获得自治区(省)国土厅地质灾害评估备案登记表6、获得自治区(省)文物局项目用地位置选址意见函7、获得自治区(省)国土厅土地预审意见&获得自治区(省)建设厅选址意见书和选址规划意见9、获得省电力公司接入电网原则意见的函10、办理建设项目银行资金证明(不少于项目总投资的20%)。
企业光伏项目四证一书办理流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!企业光伏项目四证一书办理流程随着可再生能源的发展,越来越多的企业开始关注光伏项目的建设。
光伏电站并网手续流程光伏电站的并网手续是指将光伏发电系统与电网连接,并实现发电系统正常运行的一系列程序。
下面将详细介绍光伏电站并网手续的流程。
第一步,项目立项阶段。
在光伏电站建设之初,首先需要进行项目立项阶段的工作。
这包括确定项目的位置、规模、技术方案等,并进行初步的环境影响评价和土地手续办理。
第二步,工程设计阶段。
在项目立项后,需要进行光伏电站的工程设计阶段。
这一阶段包括选址勘察、工程设计、环境影响评价、土地使用手续等工作。
同时,还需要进行光伏电站的电气设计和并网审查。
第三步,设备采购和施工阶段。
在完成工程设计后,需要进行设备采购和施工阶段的工作。
这包括光伏组件、逆变器、支架等设备的采购,以及施工队伍的组建和施工进度的管理。
第四步,并网申请阶段。
在光伏电站建设完成后,需要进行并网申请阶段的工作。
这包括向当地电力公司提交并网申请,提供光伏电站的相关资料和技术参数,并进行现场验收和技术审查。
第五步,并网调试阶段。
在并网申请获得批复后,需要进行并网调试阶段的工作。
这包括对光伏电站的电气设备进行调试和检测,确保设备正常运行,并进行并网试运行。
第六步,并网运行阶段。
在并网调试完成后,光伏电站正式并网,开始进行并网运行阶段的工作。
这包括对光伏电站的运行数据进行监测和分析,确保光伏电站的安全稳定运行。
总结,光伏电站并网手续流程包括项目立项、工程设计、设备采购和施工、并网申请、并网调试和并网运行等多个阶段。
每个阶段都需要严格按照规定程序进行,确保光伏电站的安全并网和正常运行。
地面光伏电站项目前期申报审批流程一、项目可行性研究和初步设计阶段:在项目可行性研究和初步设计阶段,需进行以下几个步骤:1.确定项目可行性:对项目进行初步经济性、社会性、环境影响等方面的评估,确认项目的可行性。
2.初步设计:根据项目需求和可行性评估结果,进行初步设计,包括光伏电站的规模、选址、布局、技术方案等。
3.编制项目可行性研究报告:将项目可行性和初步设计结果编制成可行性研究报告,备案。
二、环境影响评价阶段:项目可行性研究报告备案后,需要进行环境影响评价,主要包括以下步骤:1.编制环境影响评价报告:根据项目情况和相关法规要求,完成环境影响评价报告,包括项目环境影响分析、防治措施、环境管理计划等。
2.申报环境影响评价:将环境影响评价报告提交至环境保护部门,进行环境影响评价审批。
三、用地报批阶段:完成环境影响评价后,需要进行用地报批,主要包括以下步骤:1.用地规划:根据地方规划要求,确定光伏电站用地规划,包括用地位置、范围等。
2.用地预审:将用地规划进行预审,符合要求后,提交至相应部门进行用地预审。
3.用地报批:经过用地预审后,将用地报批申请提交至城乡规划部门,进行用地报批申请,经批准后获得用地证。
四、项目申报及审批阶段:用地报批后,需要进行项目申报及审批,主要包括以下步骤:1.项目申报:根据地方政府相关规定,提交光伏电站项目申报材料,包括项目可行性研究报告、环境影响评价报告、用地证等。
2.项目审批:地方政府相关部门对项目进行审批,包括技术审查、经济审查、环境评估等。
3.审批结果:根据审批结果,确定是否获得项目立项批复。
五、工程设计、招标和合同签订阶段:项目获得立项批复后,需进行工程设计、招标和合同签订,主要包括以下步骤:1.工程设计:根据项目需求和立项批复要求,进行光伏电站的详细设计,包括工程规模、电站布局、电站工艺等。
2.招标:根据设计要求,组织相关招标工作,包括编制招标文件、发布招标公告、评标、中标等。
