土方开挖及回填施工1、土方开挖施工(1)施工部署①、配备3台反铲挖掘机,共6部自卸汽车。
②、开挖顺序自15轴自1轴方向推进。
③、采取汽车直接在旁边候装,反铲直接装载的施工方法。
(2)、土方开挖施工方法①、基坑土方开挖方法拟采用液压反铲挖掘机开挖,4~8T自卸汽车直接装土运行。
②、大面积基坑作业面土方开挖层次。
开挖至标高-0.4m,拟采用反铲开挖为主,装载机配合开挖。
③、机械运行路线为反向逆行接力式循序渐进的开挖,开挖形式采用沟端开挖、单沟侧面开挖和挖宽沟相结合的形式,汽车为双侧向装土。
④、基坑开挖场地内排水措施:在基坑开挖中,围护四周应布置截水明沟,并使地表水流入集水坑,防止其流入基坑而影响施工;在开挖过程中应预先挖出一些临时集水坑,将基坑内的水导入集水坑中,通过水泵将坑内的水抽至地面上的集水坑,再通过城市污水管排走。
2、土方回填1、施工准备(1)材料及主要机具:①土:宜优先利用基槽挖出的土,但不得含有机杂质。
使用前应过筛,其粒径不大于50mm,含水率应符合规定。
②主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和木折尺等。
(2)作业条件:①施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过实试验来确定。
②回填前应对基础、保护层等进行检查验收,并且要办好隐检手续。
其基础混凝土强度应达到规定的要求,方可进行回填土。
③房间和管沟的回填,应在完成上下水的管道安装,再进行。
并将沟槽,地坪上的积水和有机物等清理干净。
④施工前,应做好水平标志,以控制回填土的高度或厚度。
如在基坑(槽)或管沟边坡上,每隔3m钉上水平橛;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。
2、操作工艺(1)工艺流程:基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收(2)填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
土方开挖和回填工程1. 引言土方开挖和回填工程是土木工程中的重要环节,主要包括土方开挖和土方回填两个阶段。
它们在建筑、交通和水利等领域都有着广泛的应用。
本文将详细介绍土方开挖和回填工程的概念、意义、工程要素、施工方法和质量控制等方面的内容。
2. 概念和意义土方开挖和回填工程是指通过机械或人工手段,将地面或地下的土壤、岩石等材料挖出或填回到固定区域内的施工过程。
它在建筑基础的施工、道路的开辟、水库的建设等方面起到了至关重要的作用。
土方开挖和回填工程具有以下意义:•为建筑施工提供了稳定的土壤基础。
•在道路建设中,通过土方开挖和回填可以实现地面的平整和道路线的布置。
•在水利工程中,土方开挖和回填工程可以创造水库的蓄水容量并提高水利设施的使用效率。
•在环境治理领域,土方开挖和回填工程可以改善土地质量,修复生态环境。
3. 工程要素土方开挖和回填工程涉及到多个工程要素,包括但不限于:3.1. 土体特性土体特性是指土壤和岩石等固体材料的物理和力学性质。
在进行土方开挖和回填工程前,需要对施工地点的土体特性进行详细的勘测和分析,以确定开挖和回填过程中可能面临的问题,并制定相应的施工方案。
3.2. 施工设备土方开挖和回填工程需要使用各种施工设备,如挖掘机、推土机、装载机等。
不同的开挖和回填方式需要使用不同的施工设备,选择合适的设备可以提高施工效率和质量。
3.3. 施工工艺施工工艺是指土方开挖和回填的具体操作过程。
根据工程要求和土体特性,可以采用不同的施工工艺,如爆破法、机械开挖法、人工开挖法等。
3.4. 施工安全施工安全是土方开挖和回填工程中需要特别关注的问题。
在施工过程中,需要采取各种安全措施,如设置警示标志、保护周边建筑和设施等,确保施工人员的安全。
4. 施工方法土方开挖和回填工程可以采用多种不同的施工方法,根据具体情况选择合适的方法可以提高施工效率和质量。
下面介绍几种常见的施工方法:4.1. 机械开挖法机械开挖法是利用挖掘机、推土机等机械设备进行土方开挖的方法。
土方开挖及回填专项施工方案一、前言土方开挖及回填是建筑工程中最常见的施工方式之一。
本方案将从施工前期准备、施工过程安排、施工结束后处理等方面,总结土方开挖及回填的施工内容,旨在提高施工效率,保证工程质量,确保施工人员安全。
二、施工前期准备2.1 现场勘测在施工前期,需要进行详细的现场勘测工作,包括地形、地质、水文等方面的调查,了解现场环境情况,制定合理的施工方案。
2.2 现场清理在施工前,需要对施工现场进行清理,确保安全通畅,方便施工人员的进出。
2.3 施工设备准备准备好与开挖和回填相关的施工设备,并进行检查和维护,包括挖掘机、卡车、铲土机等等。
2.4 现场安全措施确保开挖和回填过程中施工人员的人身安全,设置围挡、安全标志等措施,做好现场管理和警示工作。
三、施工过程安排3.1 土方开挖3.1.1 挖掘深度根据设计要求,挖掘所需深度的坐标点确定,根据实际现场情况调整,保证挖掘深度和坐标的准确性。
3.1.2 土方开挖方法按照挖掘区域的确切情况而定。
对于较软或较深的土层,需采用逐层开挖方法,以确保土层的稳固性。
同时,要保留陡坡和陡坎的不稳定土体,避免发生坍塌事件。
3.1.3 作业面积的控制开挖过程中需要注意控制作业面积,保证开挖区域内使用的施工设备容易进出,同时减少对周边环境的影响。
3.2 土方回填3.2.1 回填物料选择要根据现场情况选择合适的回填物料,保证回填层结实、稳定,避免因回填材料不当造成不必要的风险。
3.2.2 回填的层数和厚度根据设计要求,确定回填层数和厚度,根据实际情况调整。
回填时应注意控制回填厚度,防止超过设计厚度,导致不均匀沉降等问题。
3.3 土方垫层在回填前需铺设土方垫层,以保证回填面的平整性和稳定性。
垫层材料采用现场就地取材的方法,减少物流成本,同时避免环境影响。
四、施工后处理4.1 土方余土的处理对于施工过程中产生的土方余土,根据现场情况选择合适的处理措施,例如回填等等。
4.2 施工现场的清理施工后需要对现场进行清理,撤除施工设备和围挡,保持施工现场的整洁。
土方开挖与回填施工工艺一、工艺流程:机械开挖一人工修整一(地基基槽验收合格一基础施工一基础验收合格)f机械分层回填f机械分层夯实f人工表面整平。
土方回填是基坑工程最后一道工序,为保证填土的强度和稳定性,应正确选择回填土料和填筑方法,保证回填施工质量。
施工前应检查基底的垃圾等杂物清除情况,测量基底标高、边坡坡度,检查验收基础外墙防水层和保护层等。
土方回填应按设计要求预留沉降量或根据工程性质、回填高度、土料种类、压实系数、地基情况等确定。
在行车、堆重、干湿交替等作用下,土体会逐渐沉降,若设计对沉降量无规定,采用机械回填时,砂土的预留沉降量(填土高度的百分比)可取1.5%,粉质黏土的预留沉降量可取3%〜3.5%。
回填压实施工应符合下列规定:(1)轮(夯)迹应相互搭接,机械压实应控制行驶速度。
(2)在建筑物转角、空间狭小等机械压实不能作业的区域,可采用人工压实的方法。
(3)回填面积较大的区域,应采取分层、分块(段)回填压实的方法,各块(段)交界面应设置成斜坡形,辗迹应重叠0.5m〜1.0m,填土施工时的分层厚度及压实遍数应符合下表的规定,上、下层交界面应错开,错开距离不应小于1m。
1、土料选用回填土料应符合设计要求,可采用碎石类土、砂土、黏土、石粉等,回填土料含水率的大小直接影响到压实质量,压实前应先试验,以得到符合密实度要求的最优含水率。
含水率过大,应采取翻松、晾晒、风干、换土、掺入干土等措施;含水率过小,应洒水湿润。
土料不得采用淤泥和淤泥质土,有机质含量不大于5%,土料含水量应满足压实要求。
碎石类土或爆破石硝用作回填土料时,其最大粒径不应大于每层铺填厚度的2/3,铺填时大块料不应集中,且不得回填在分段接头处。
2、压实机具土方回填前,应根据工程特点、土料性质、设计压实系数、施工条件等合理选择压实机具,并确定回填土料含水量控制范围、铺土厚度、压实遍数等施工参数。
重要土方回填工程或采用新型压实机具的,应通过填土压实试验确定施工参数。
土方工程及回填土施工方案一、土方开挖施工1、土方机械的选择为节约劳力,降低劳动强度,加快工程建设速度,拟采用机械化开挖方式,并采用先进的作业方法。
2、施工方法1)、土方开挖前先绘制土方开挖图,确定开挖路线、顺序、范围、基底标高、边坡坡度、排水沟、集水井位置以及挖出的土方堆放或倒弃地点等。
2)、本工程基础机械开挖后,然后采用人工开挖,挖深至基底标高余留10CM。
3、施工要点1)、土方开挖前做好测量定位,做好周边的排水沟槽,设置好必要的排水设施。
土方开挖分段进行,先高处后低处,随挖随外运,施工期应加快速度,及时浇筑垫层,缩短基底土暴露时间,避免发生塌方。
2)、土方开挖应深而浅,用人工清底、修坡、找平,以保证基底标高和边坡坡度正确,避免超挖和土层遭受扰动。
4、质量标准:基槽及边坡的土质必须符合设计要求,并严禁扰动。
土方工程的挖方允许偏差值为:表面标高+0,-50;宽度-0,边坡不允许偏差。
5、施工中就注意事项:1)、基底超挖:开挖基槽不得超过基底标高。
如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。
2)、基底土保护:基槽开挖后就尽量减.少对基土的扰动。
如遇基础不能及时施工时,可在基底标高以上预留30CM土层不挖,待做基础时再挖。
3)、施工顺序应严格按施工方案规定的施工顺序进行土方开挖施工,应注意先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。
4)、开挖尽寸不足,边坡过陡,基槽底部的开挖宽度和坡度,除应考虑尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。
5)、雨季施工时,在槽应预留30CM土层,待基础施工时再挖到设计标高。
二、回填土施工(一)、施工准备:1、材料:(1)回填土:优先利用基槽中挖出的优质上,回填土应不含有机杂质,粒径不应大于50mm,含水量符合压实要求;(2)石屑:用于回填的石屑不得含有机杂质;2、作业条件:(1)基坑基底的垃圾、建筑废料、泥土等已清除干净,所有准备工作己按设计要求完成或处理好,并按规定程序办好验收手续。
第十七节土方开挖和回填工程一、施工准备(一) 作业条件1.土方开挖(1) 制定开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械。
(2) 将施工区域内的地上、地下障碍物清除和处理完毕。
(3) 做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验合格,办理完验线手续。
(4) 若设计基础底面低于地下水位,要提前采取降水措施,把地下水位降至低于开挖底面0.5m以下。
然后再开挖。
(5) 夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
(6) 熟悉图纸。
2.土方回填(1) 回填前,对基础、箱型基础墙或地下防水层、保护层等进行检查验收并办理隐检手续。
(2) 将基坑内的杂物、积水等清理干净。
(3) 房心、管沟的回填应在上下水道的安装完成以后进行。
(4) 施工前,做好水平高程的设置。
在基槽边上钉水平橛,在基础墙表面划分层线。
(5) 做好技术交底。
(二)施工机具铲土机、自卸汽车、挖土机、铲运车及翻斗车等、蛙式或柴油打夯机、手推车、铁锹、3~5m钢尺,20#铅丝、胶皮管、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线等。
二、质量要求(一) 土方开挖工程质量要求(二) 土方回填工程质量要求表1-19三、工艺流程(一) 土方开挖确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底(二) 土方回填基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收基坑底地坪上清理→检验土质→分层铺土→分层碾压密实→检验密实度→修整找平验收四、操作工艺(一) 土方开挖1.人工开挖浅基础、管沟等测量放线→切线分层开挖→修坡→整平挖土自上而下水平分段进行,每层0.3m左右,边挖边检查槽宽,至设计标高后,统一进行修坡清底。
相邻基坑开挖时,要按照先深后浅或同时进行开挖的原则施工。
2.机械开挖一般深度2m以内的大面积开挖,宜采用推土机或装载机推土和装土;对长度和宽度较大的大面积土方一次开挖,可采用铲运机铲土;对面积大且深的基坑,可采用液压正、反铲开挖;深5m以上的设备基础或高层建筑地下室深基坑,宜分层开挖。
土方开挖与回填土施工方案
一、施工准备
在进行土方开挖与回填土施工前,首先需要进行充分的施工准备工作。
包括确
定施工地点、清理施工现场、查验相关设备和工具等。
二、土方开挖
1. 开挖计算
在进行土方开挖之前,需要进行开挖计算,包括开挖量的计算、开挖坡度的确
定等。
2. 机械选择
根据开挖量的大小及地质条件,选择适合的挖掘机械进行土方开挖工作。
3. 开挖操作
按照设计要求和标高要求进行土方开挖,确保开挖的平整度和坡度符合标准要求。
三、回填土处理
1. 回填土选择
根据设计要求及工程需要,选择适当的回填土进行回填处理。
2. 回填土的合理利用
合理利用回填土,减少浪费,确保回填土质量达标。
3. 回填土施工
按照工程要求和设计要求进行回填土施工操作,保证回填土的稳定性和均匀性。
四、施工质量控制
在土方开挖与回填土施工中,要加强质量管理,定期检查施工质量,及时纠正
施工中的问题,确保施工质量达标。
五、施工安全措施
在进行土方开挖与回填土施工过程中,要加强施工安全管理,确保施工人员的安全,防止施工过程中的安全事故发生。
六、结束语
土方开挖与回填土施工是工程建设中重要的施工环节,只有严格按照施工方案进行操作,才能确保施工质量,保障施工安全,顺利完成工程建设任务。

土方开挖和回填工程土方开挖和回填工程是建筑工程中常见的一种工程,其目的是为了建立建筑物的基础结构,同时也有防洪、路基、填海造地等方面的需求,其重要性不言而喻。
土方开挖是指将工地内已有土地、岩石等自然物质挖掘出来,以此为基础建立建筑物或设施的过程。
这个过程常涉及到爆破、机械挖掘等进程。
不同的介质材质,对于开挖工作的难度有所不同,另外也需要考虑不同介质对于环保的不同影响。
在本工程中,需要考虑到开挖的深度、土壤的稳定性与覆盖物的种类、地下水透出、排水和融雪等实际问题,并且进行合理规划。
而回填工程则是指将筑造过程中不必要留给基础的空间填充土方,以提高基础的整体稳定性,增加承重能力,同时也可在城市建设中进行废弃物堆填。
本工程在进行回填过程前,需要清理现场,挖掘刨除质量不合格的原生土、建筑垃圾、淤泥垃圾、荒草木材等。
砾石、碎石和海沙等是可以被填充的,分块填入桶内,它们需要按照密实度、质量等进行筛选和处理。
在土方开挖和回填工程中,我们也需要注意几个关键点:首先,在进行土方开挖前,我们需要进行地质勘探,对于工程所在区域的地质情况进行细致的调查和分析。
地质调查的结果不仅能为开挖和回填工程提供重要的依据,而且对于施工中的应急处理也有着重要的意义。
其次,我们需要对于所要用到的建筑材料进行把关,确保其符合国家标准,防止使用质量不合格材料对工程的安全稳定造成影响。
第三,对于施工人员的工作安全也是非常关键的。
在进行土方开挖和回填工程时,施工人员需要熟悉相关工作流程和注意事项,并在工地实施相关的安全措施,避免工作中的人员伤亡等严重后果。
最后,施工结束后还需要各种验收、检测试验,验收项目涵盖范围大多数包括土方开挖、回填保证达标指标、材料验收等等,以此保障了土方开挖和回填工程的整体建设质量和安全性。
总之,土方开挖和回填工程在我们日常的生活环境中是很常见的,建筑工程的成功开展离不开我们每个人的共同努力和关注。
只有我们充分了解该工程的相关知识,选用优质建筑材料,加强工地管理及作业工序,才能保证土方开挖和回填工程的高质量、安全、绿色、节能、环保、文明的施工。

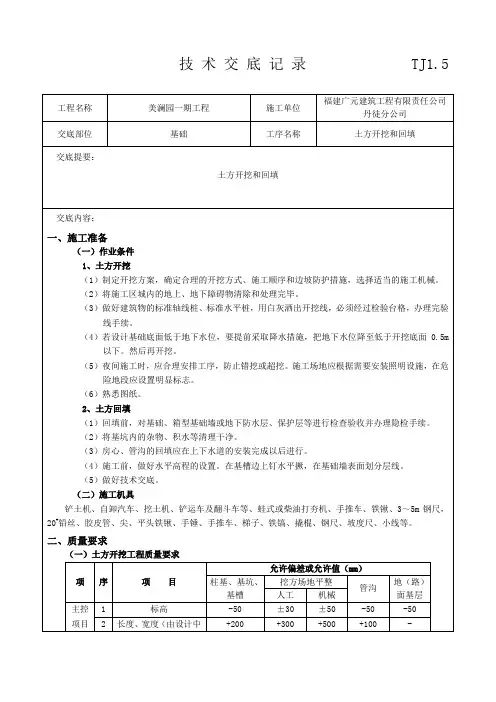

工程名称美澜园一期工程施工单位福建广元建筑工程有限责任公司丹徒分公司交底部位基础工序名称土方开挖和回填交底提要:土方开挖和回填交底内容:一、施工准备(一)作业条件1、土方开挖(1)制定开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械。
(2)将施工区城内的地上、地下障碍物清除和处理完毕。
(3)做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验台格,办理完验线手续。
(4)若设计基础底面低于地下水位,要提前采取降水措施,把地下水位降至低于开挖底面0.5m 以下。
然后再开挖。
(5)夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
(6)熟悉图纸。
2、土方回填(1)回填前,对基础、箱型基础墙或地下防水层、保护层等进行检查验收并办理隐检手续。
(2)将基坑内的杂物、积水等清理干净。
(3)房心、管沟的回填应在上下水道的安装完成以后进行。
(4)施工前,做好水平高程的设置。
在基槽边上钉水平撅,在基础墙表面划分层线。
(5)做好技术交底。
(二)施工机具铲土机、自卸汽车、挖土机、铲运车及翻斗车等、蛙式或柴油打夯机、手推车、铁锹、3~5m钢尺,20#铅丝、胶皮管、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线等。
二、质量要求(一)土方开挖工程质量要求项序项目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1 标高-50 ±30 ±50 -50 -502 长度、宽度(由设计中+200 +300 +500 +100 -工程名称美澜园一期工程施工单位福建广元建筑工程有限责任公司丹徒分公司交底部位基础工序名称土方开挖和回填心线向两边量)-50 -100 -100一般项目3 边坡设计要求1 表面平整度20 20 50 20 202 基底土性设计要求注:地(路)面基层的偏差只适用于直接在挖、填土方上做地(路)面的基层。
土方开挖及回填专项工程施工方案一、工程概述土方开挖及回填专项工程是指在土木工程施工中,对地面及地下土壤进行开挖和回填的工作。
其目的是为了满足工程建设的需要,包括基础开挖、地下结构开挖、地道开挖等。
本施工方案将对土方开挖及回填的工艺流程、施工方法以及安全措施进行详细阐述。
二、施工要求1.泥土开挖前应进行勘察,确定地质情况和土质特点。
2.挖掘场地周围的建筑物、基础设施等应有安全保护措施,确保施工安全。
3.挖掘部分应符合设计要求,不得超过设计标高,且要保持开挖坡度的稳定。
4.回填土应符合设计和规范要求,并进行必要的加固处理。
5.施工现场应实行安全管理,设立警示标志,划定安全区域,确保工人安全。
三、施工工艺流程1.清理工作面:将工作面周围的障碍物清除,确保施工通畅。
2.勘察及测量:利用现代测量仪器对土方开挖范围、坡度等参数进行精确测量。
3.施工标线及测量:根据设计要求,利用测量仪器对土方开挖范围进行标线。
4.挖土机械开挖:根据开挖范围,选择合适的挖掘机械进行土方开挖。
5.清理挖掘面:及时清理挖掘面上的岩石、淤泥等杂物,确保挖掘面的整洁。
6.挖土深度检查:对挖土深度进行检查,确保达到设计要求。
7.土方回填:将挖掘土方进行平整堆放,按照设计要求进行回填。
8.土方加固:根据需要,进行必要的土方加固,如压实、填充和回填边坡等。
四、施工方法1.挖土机械开挖:根据现场条件和土方特点,选择合适的挖土机械进行开挖,如挖掘机、铲车等。
开挖时要根据设计要求控制开挖深度和坡度。
2.手工开挖:对于较小的开挖工程,采用手工挖掘的方式进行开挖。
3.挖掘量控制:挖土过程中,要进行挖掘量的控制,确保挖掘深度和坡度达到设计要求。
4.土质分类:对挖掘出的土方进行分类,如泥土、砂土、黏土等,以便进行合理的回填。
五、安全措施1.管理人员要具备相应资质,严格遵守施工规范和操作规程。
2.施工现场加强安全警示,设置警示标志,确保工人注意施工安全。
3.工人应配戴安全帽,穿防滑鞋,严禁在挖掘机旋转半径范围内站立或行走。
